資陽豬蹄項目廠房裝修現場

資陽豬蹄項目廠房裝修現場

開工日期:2021-03-17

華盛興邦承接資陽豬蹄項目廠房設計,廠房裝修工程,裝修面積2000平方米,做速凍調制食品,肉制品:豬蹄產品。建食品廠 華盛興邦,咨詢電話:181-0821-4725  189-8085-3815

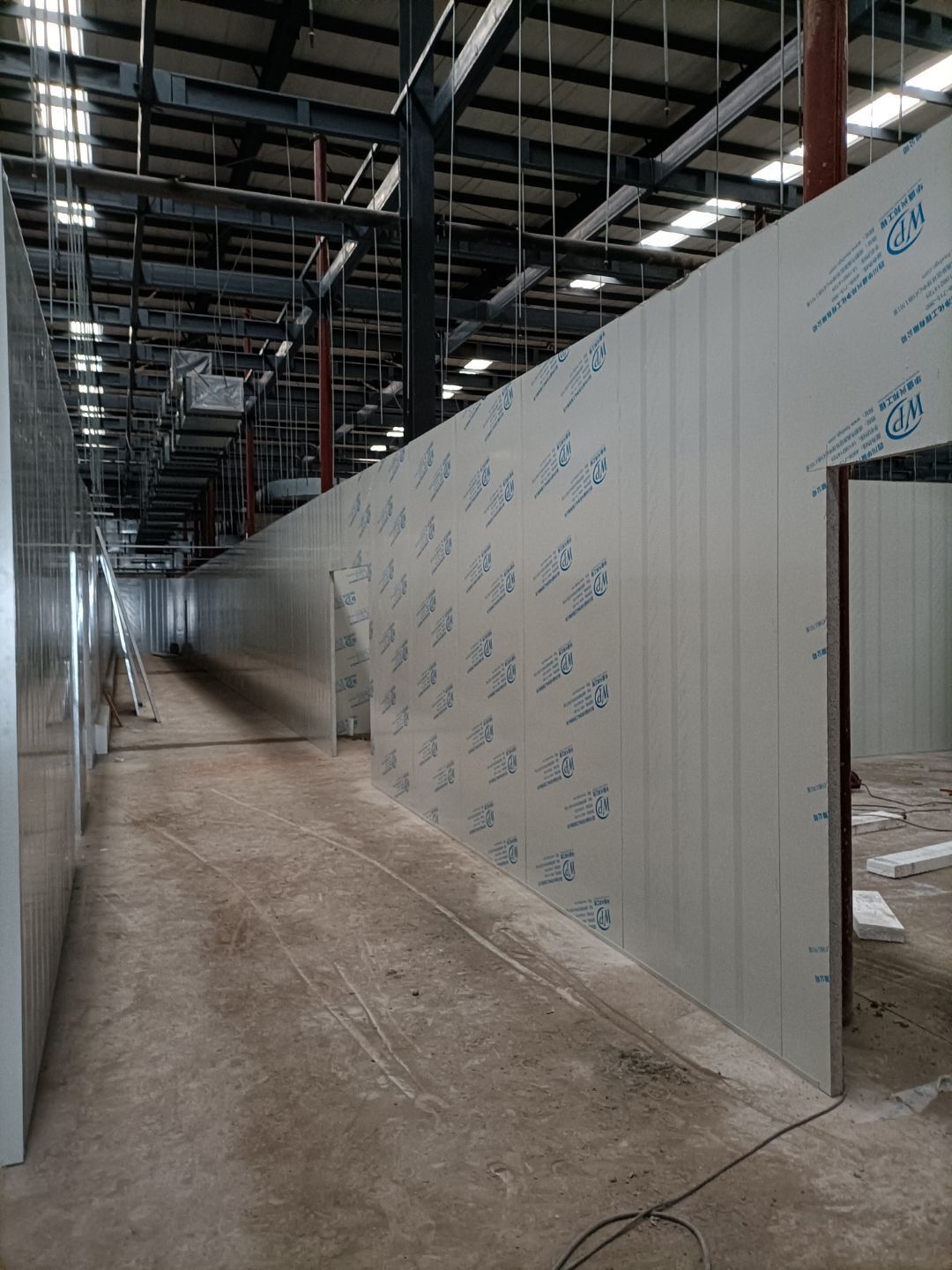

瀏覽
查看更多

工程進度

  • 2021-05-18 14:40:37

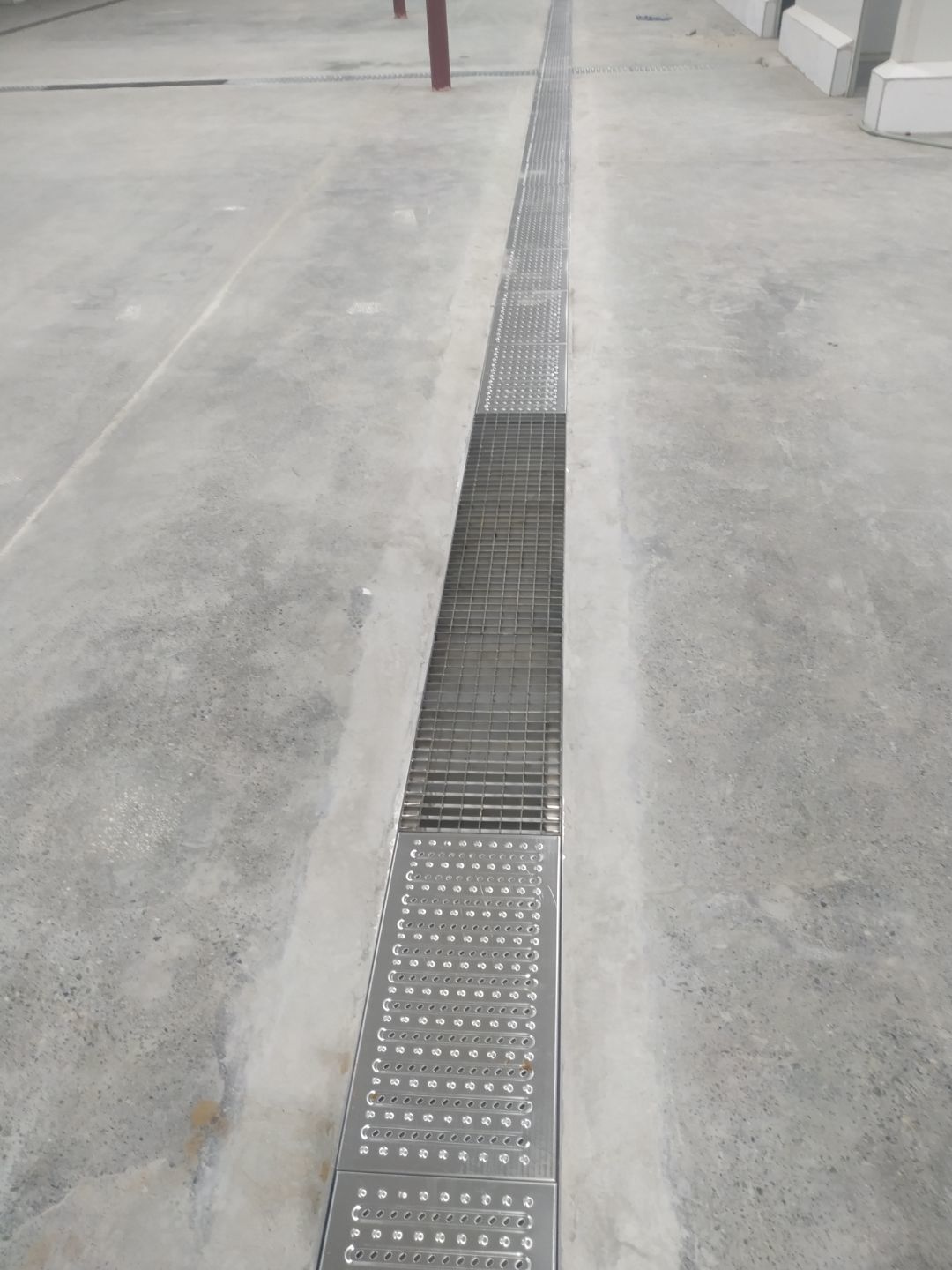

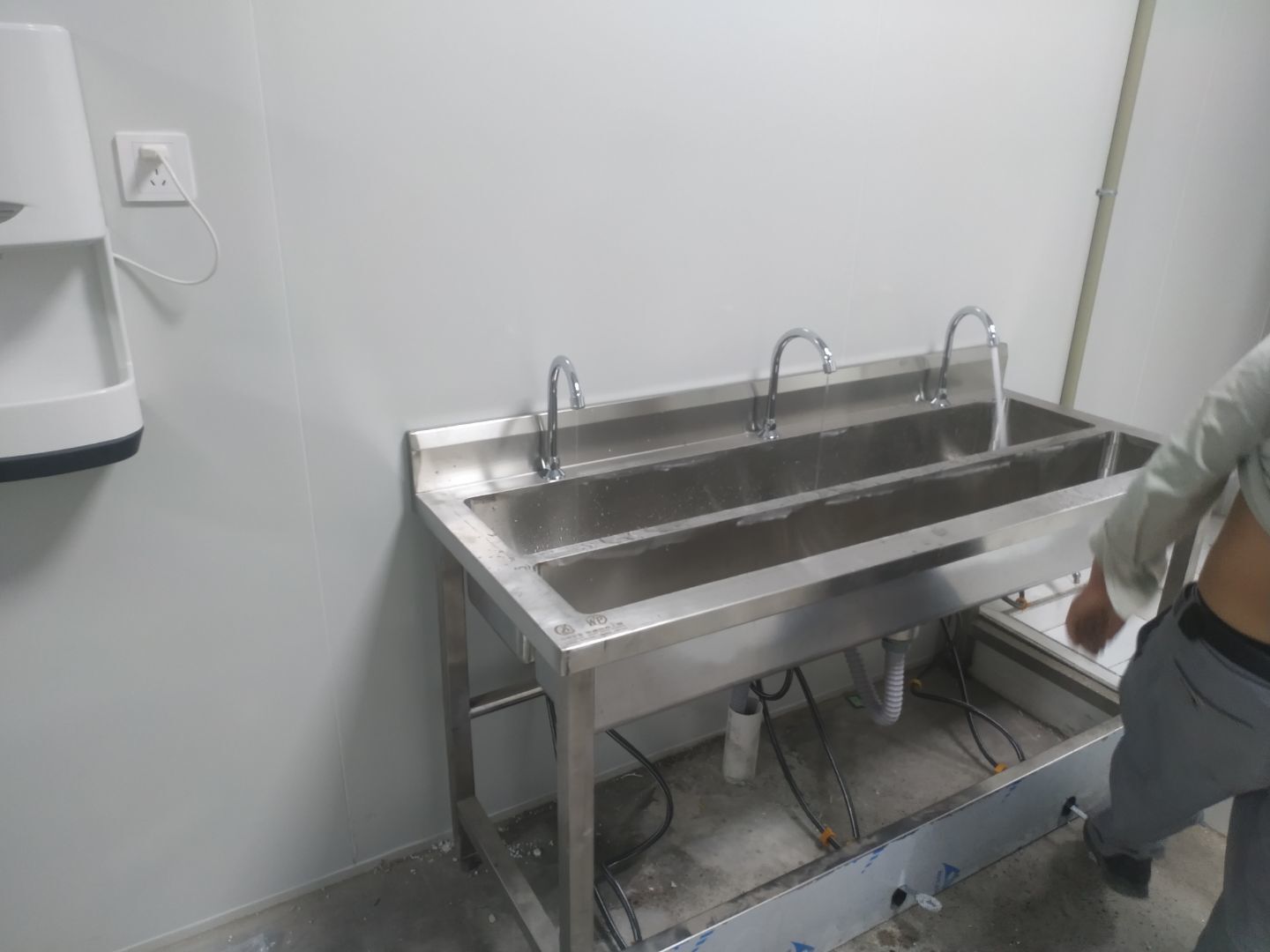

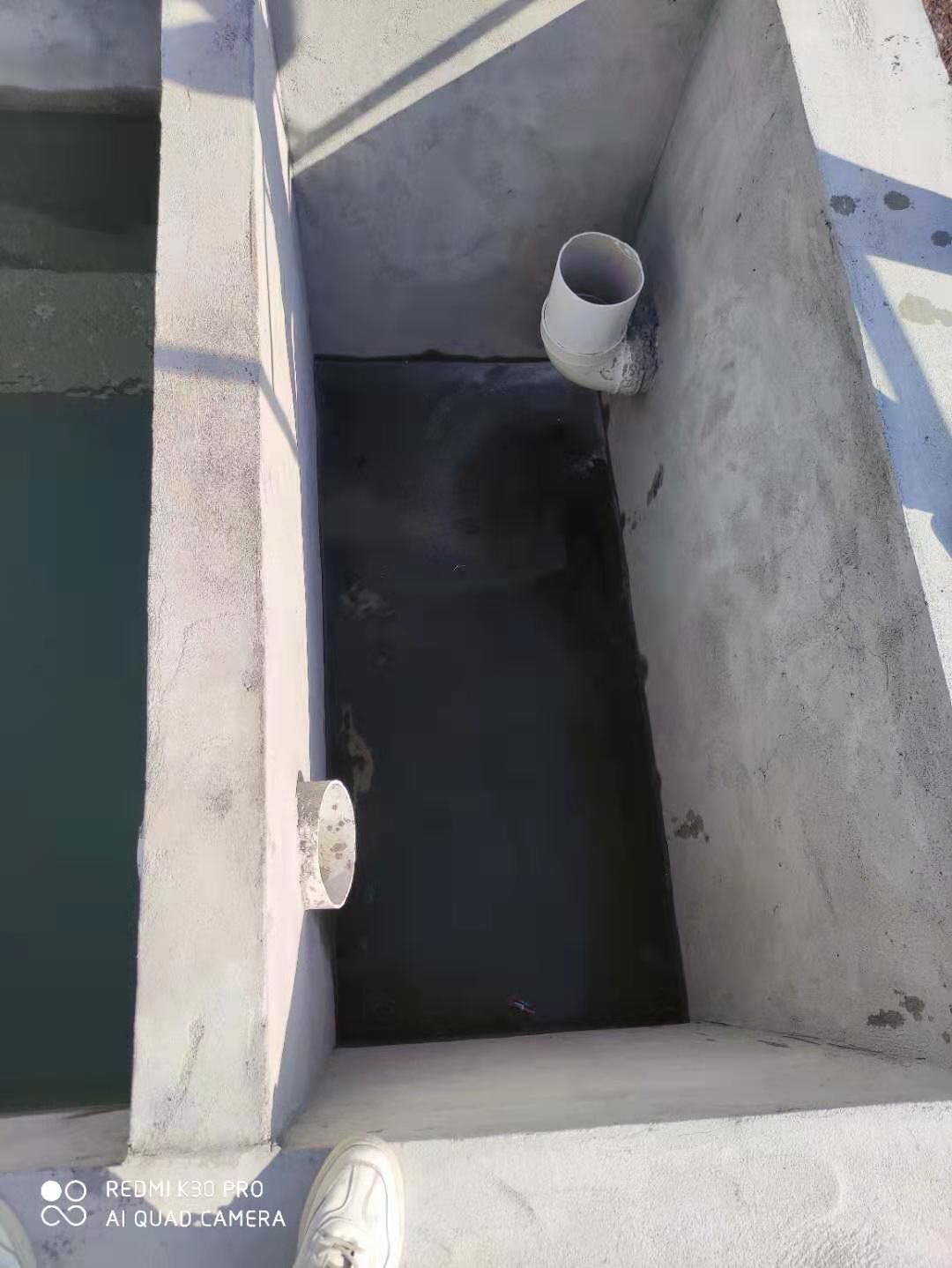

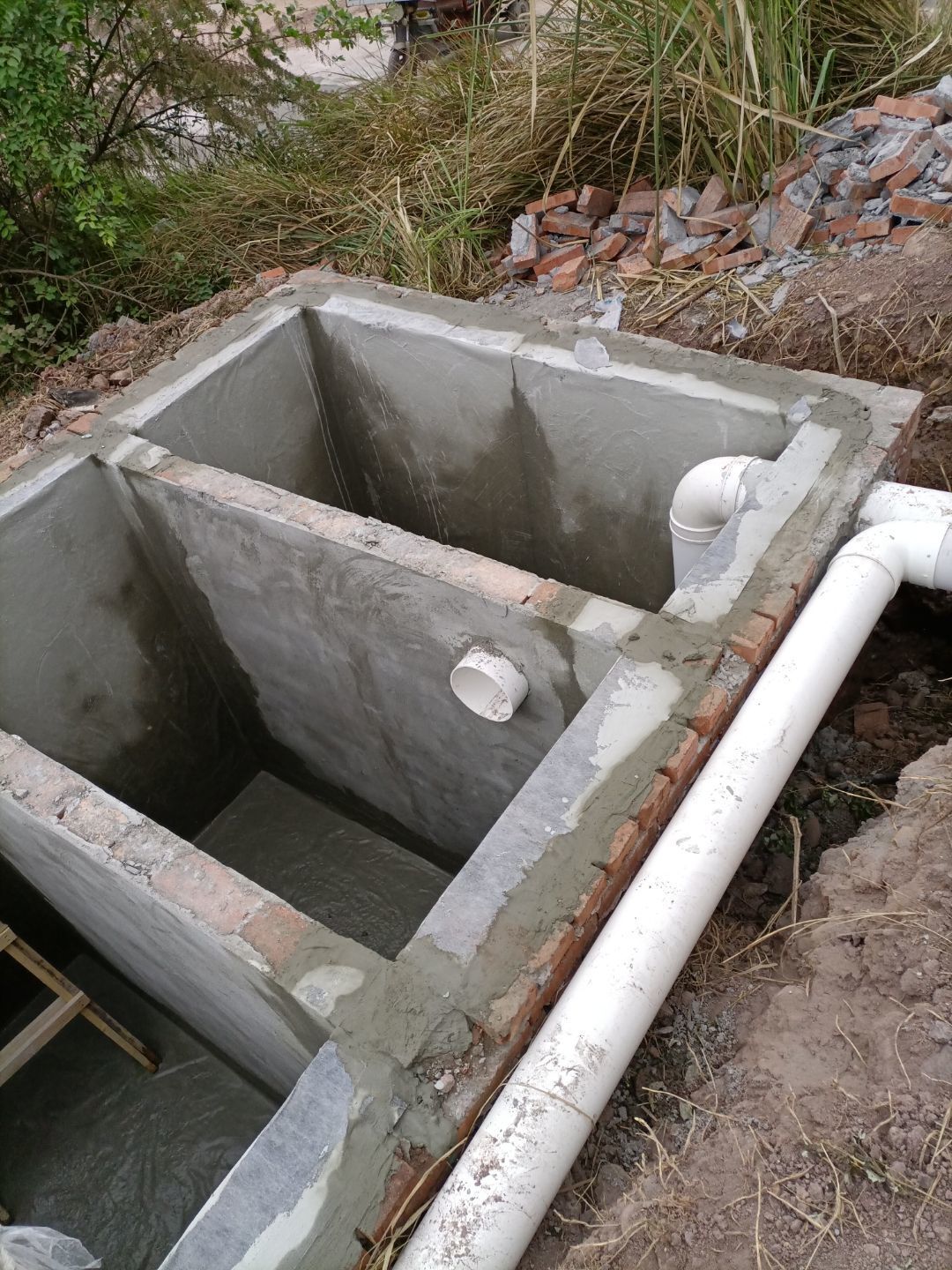

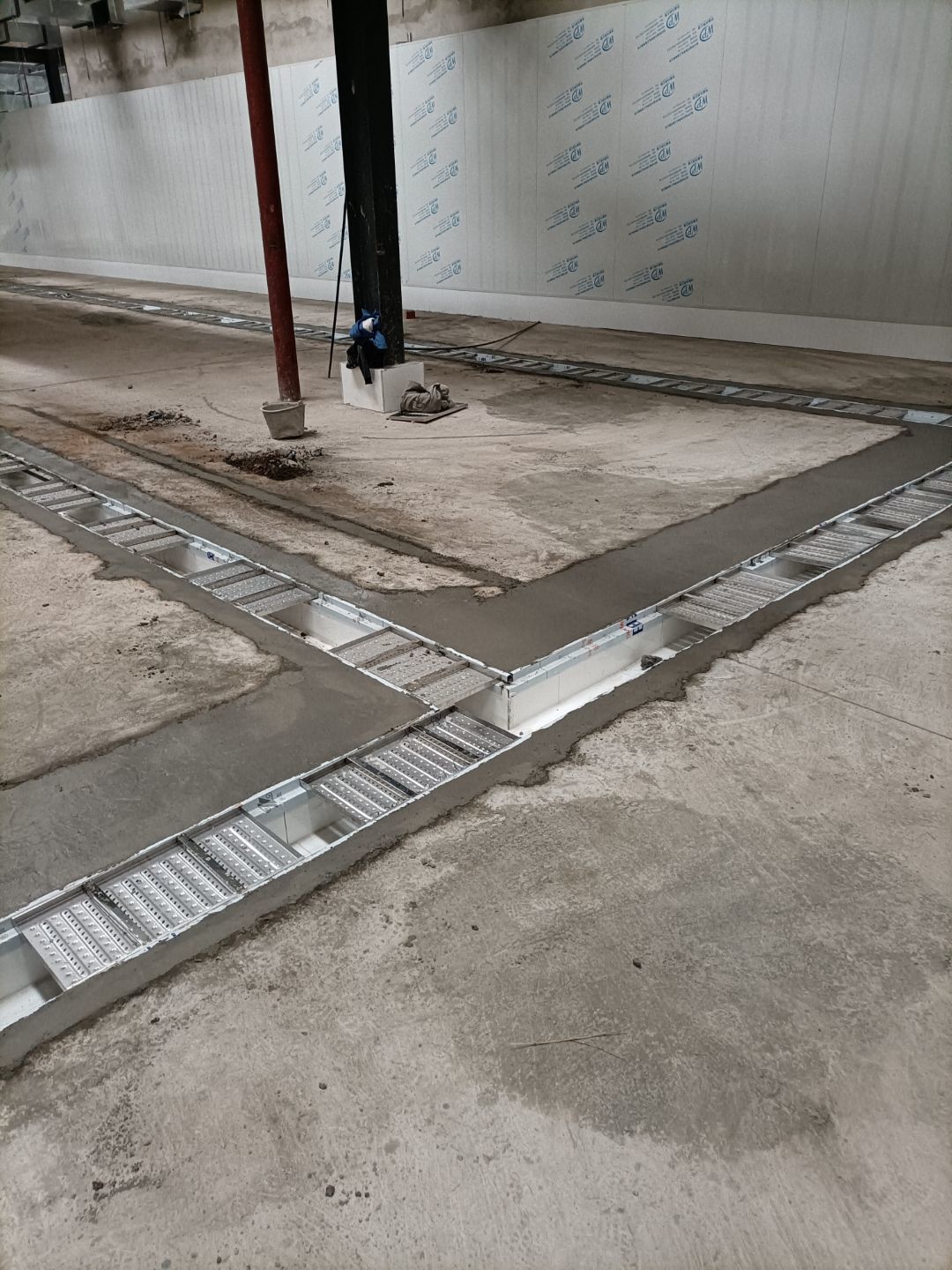

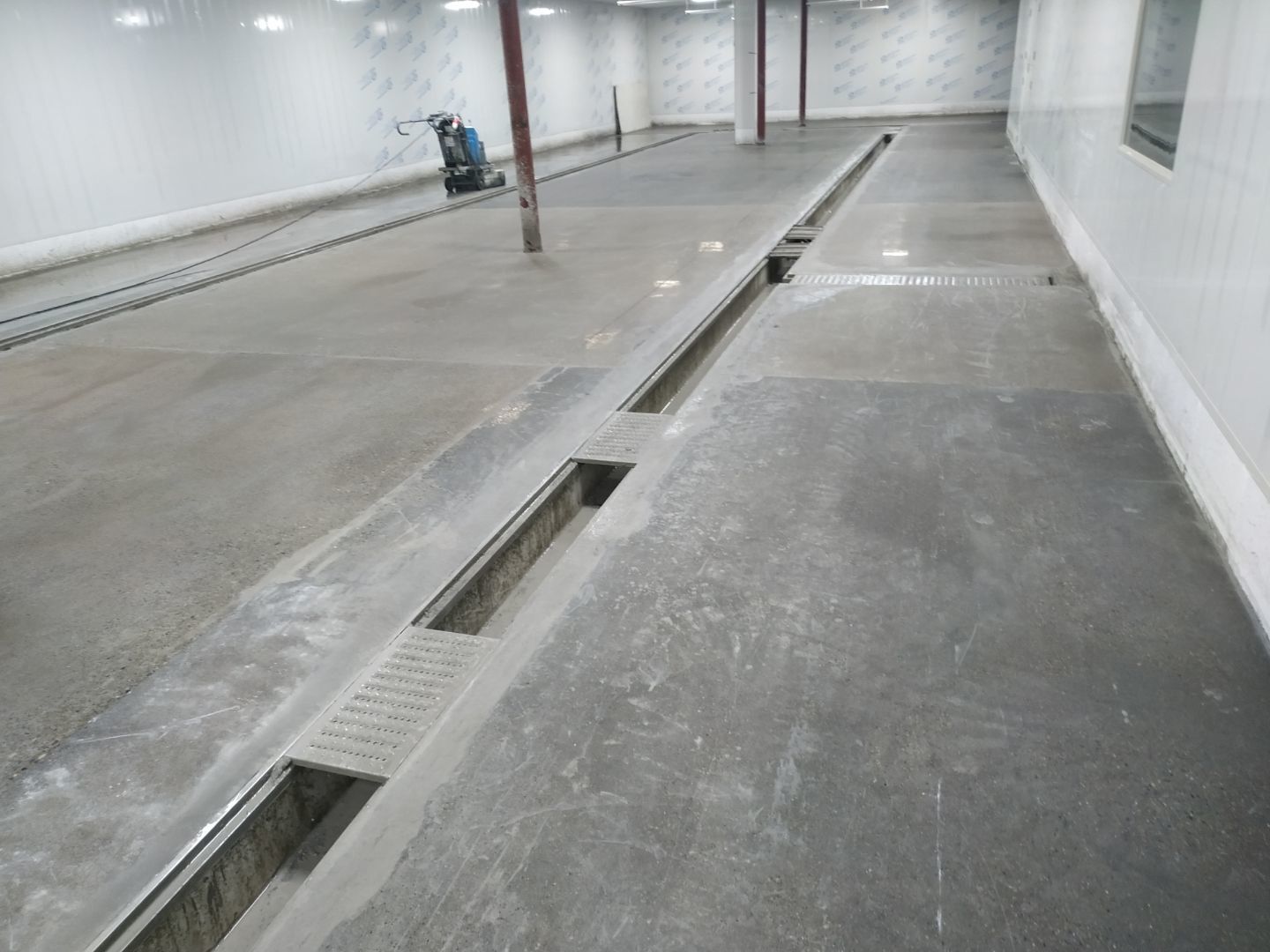

    1:不銹鋼水篦子安裝完成,卸貨平臺鋼筋水篦子安裝完成;2:卷簾門封邊處理完成,沉淀池蓋板安裝完成;3:給水安裝完成。

  • 2021-05-14 14:55:09

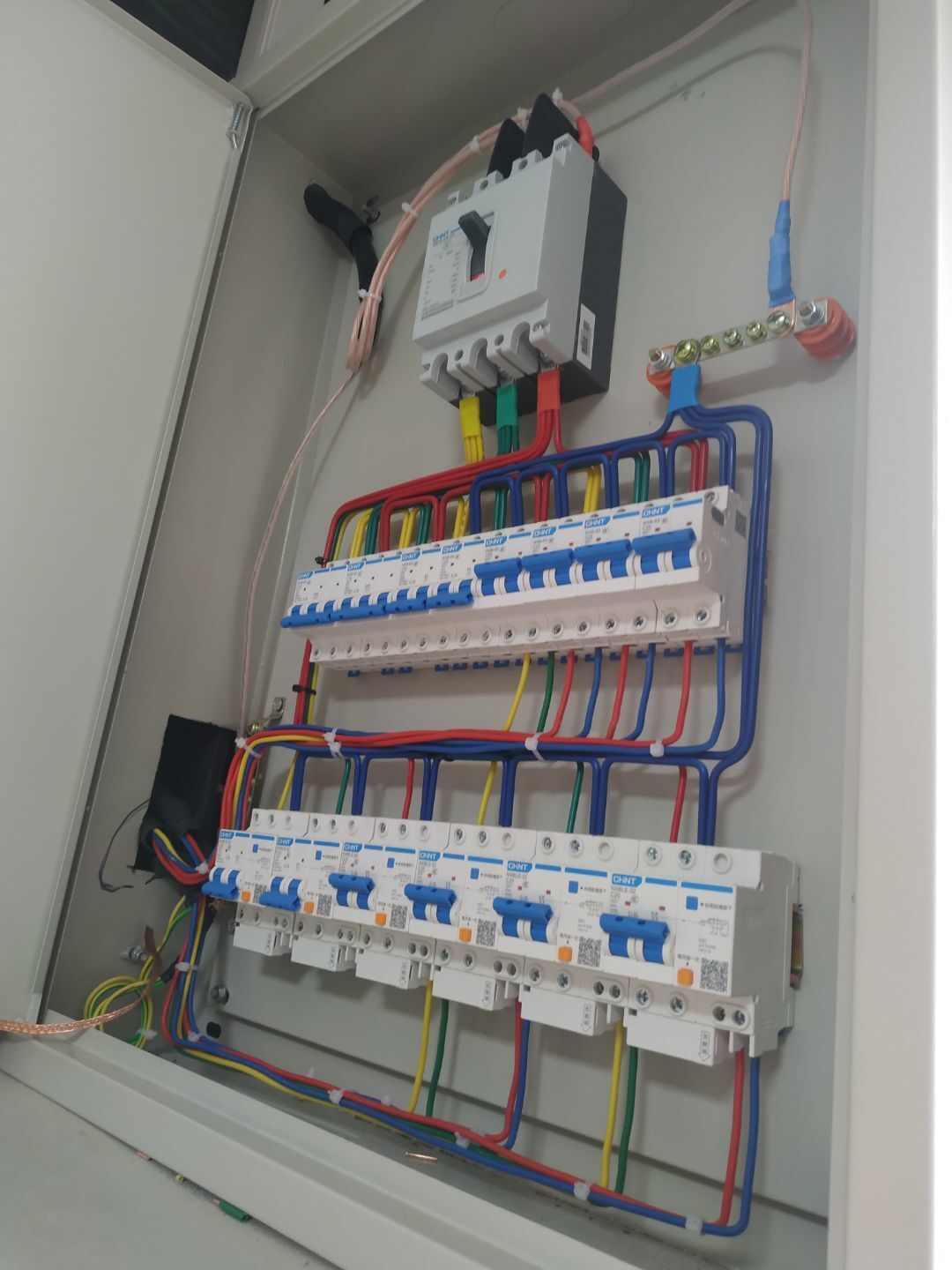

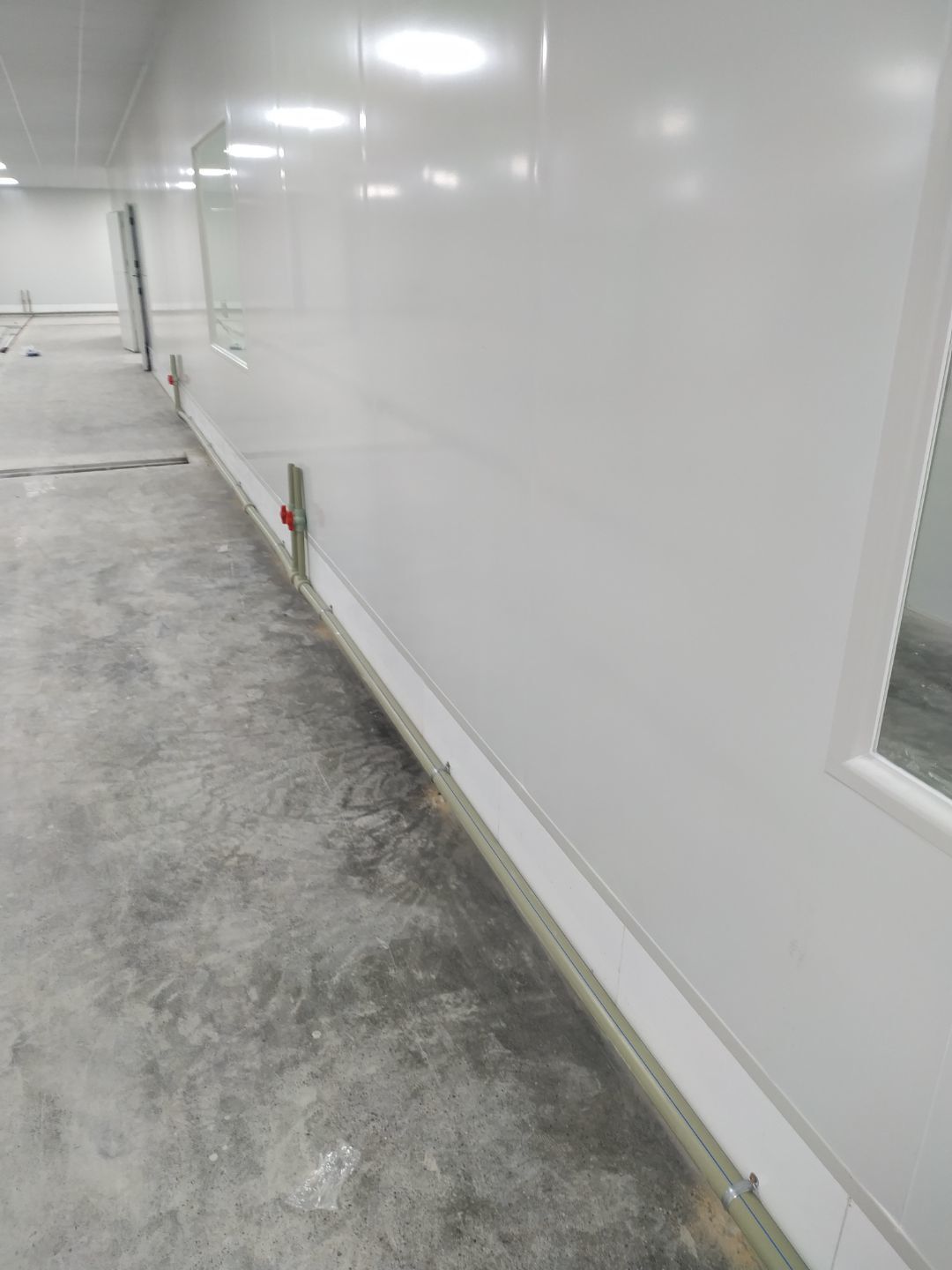

    1:給水安裝完成95%;2:撕膜打膠完成;3:照明插座箱安裝完成,回路線安裝通電實驗完成。

  • 2021-04-30 13:34:43

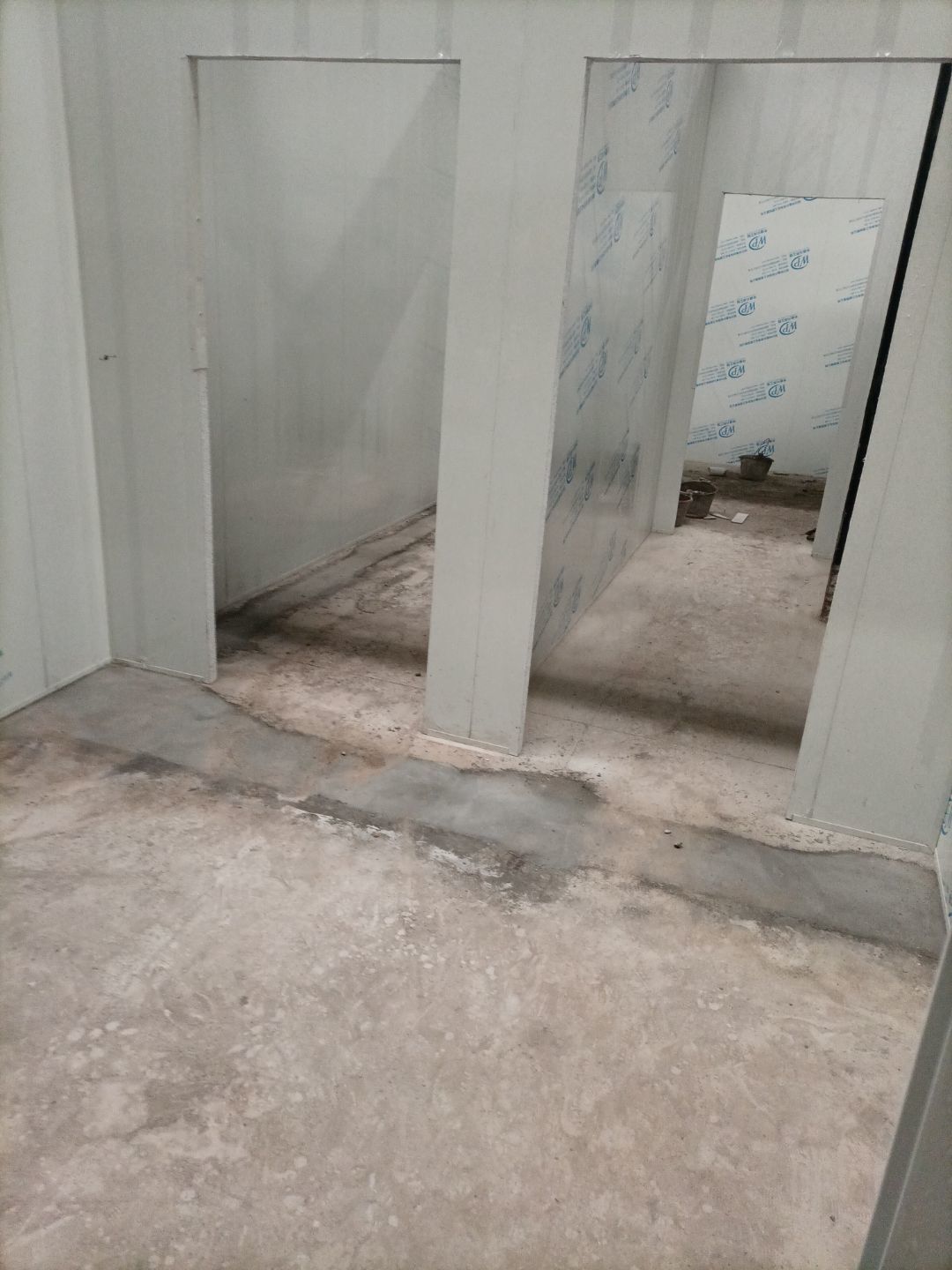

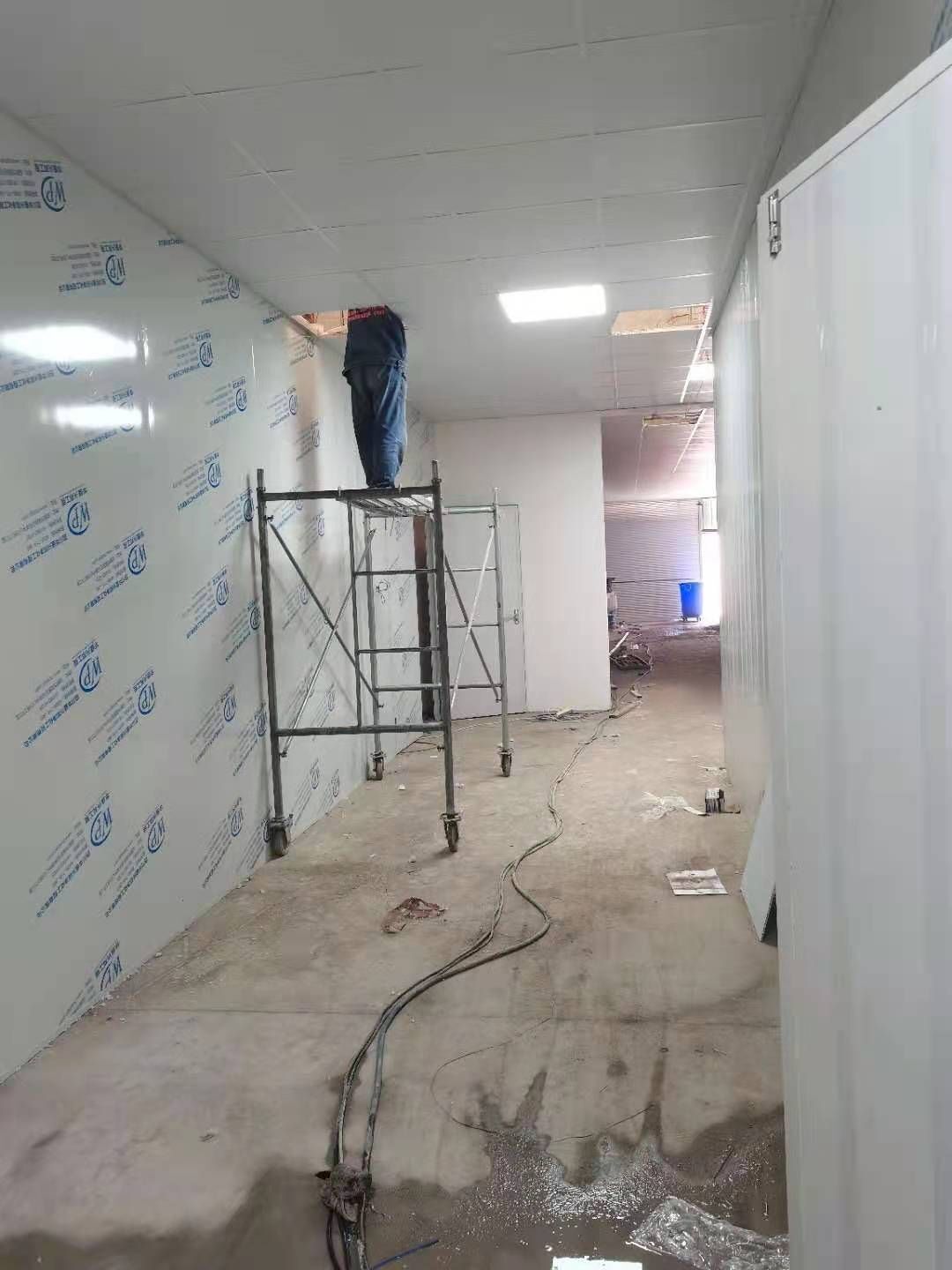

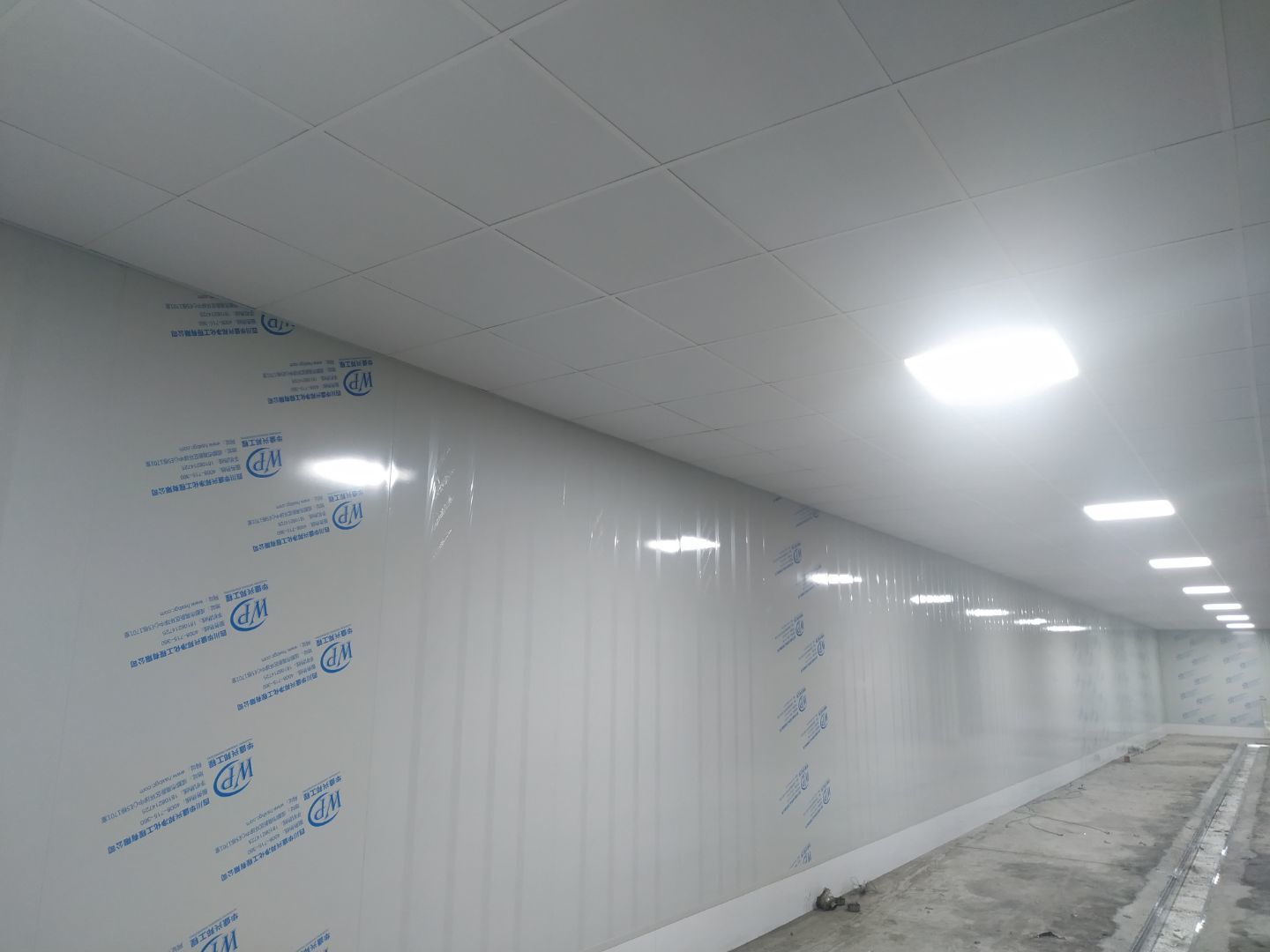

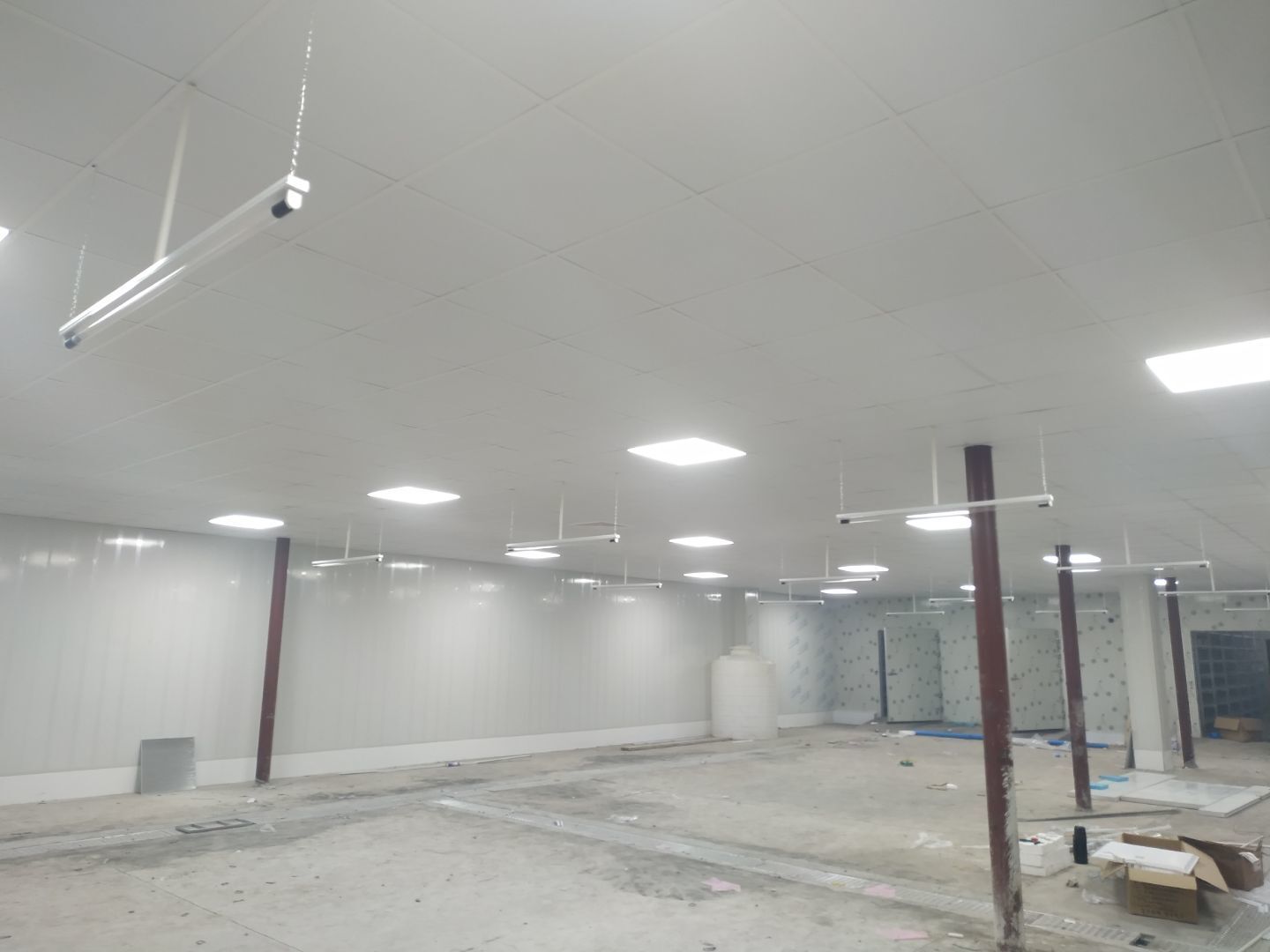

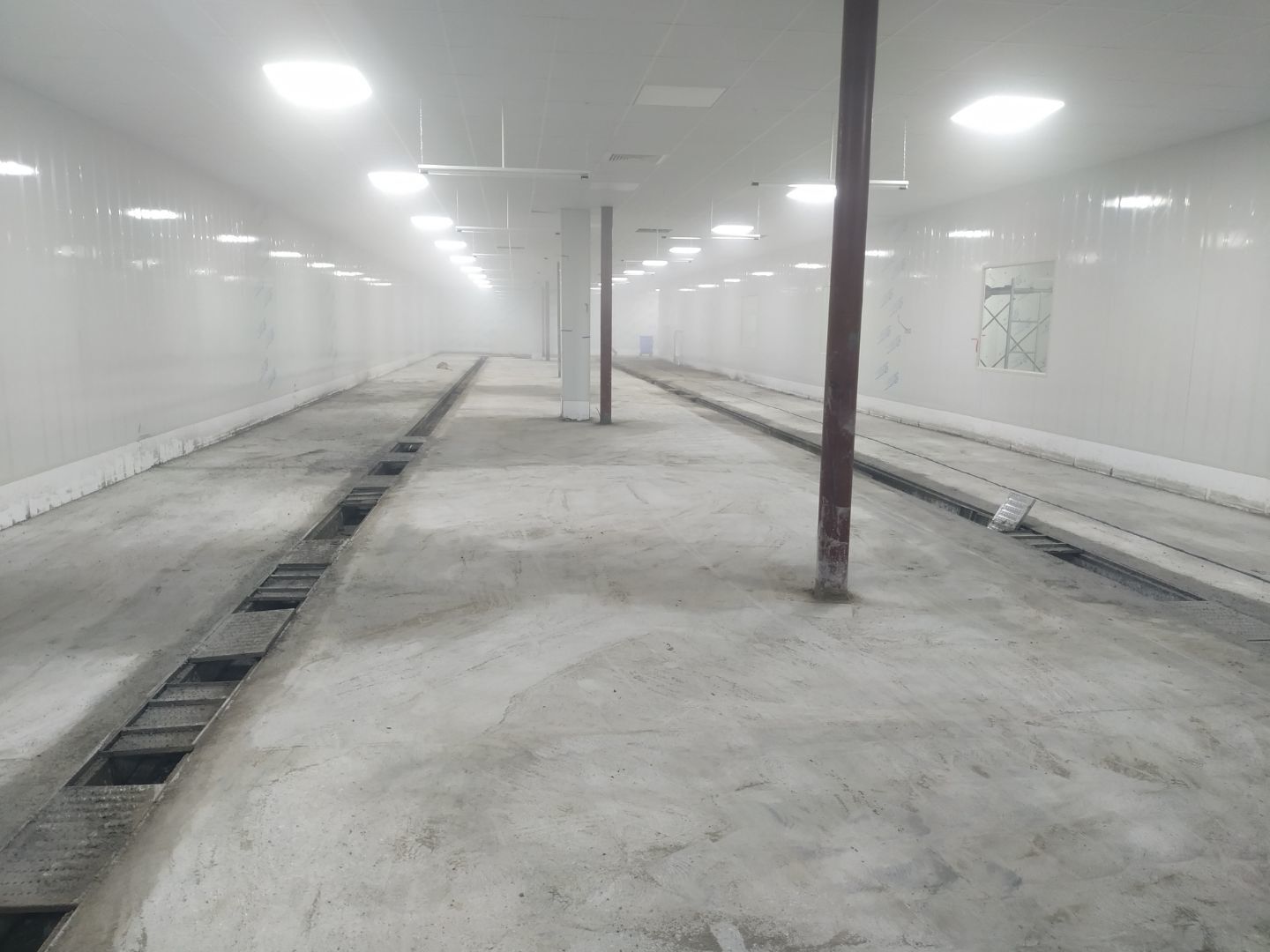

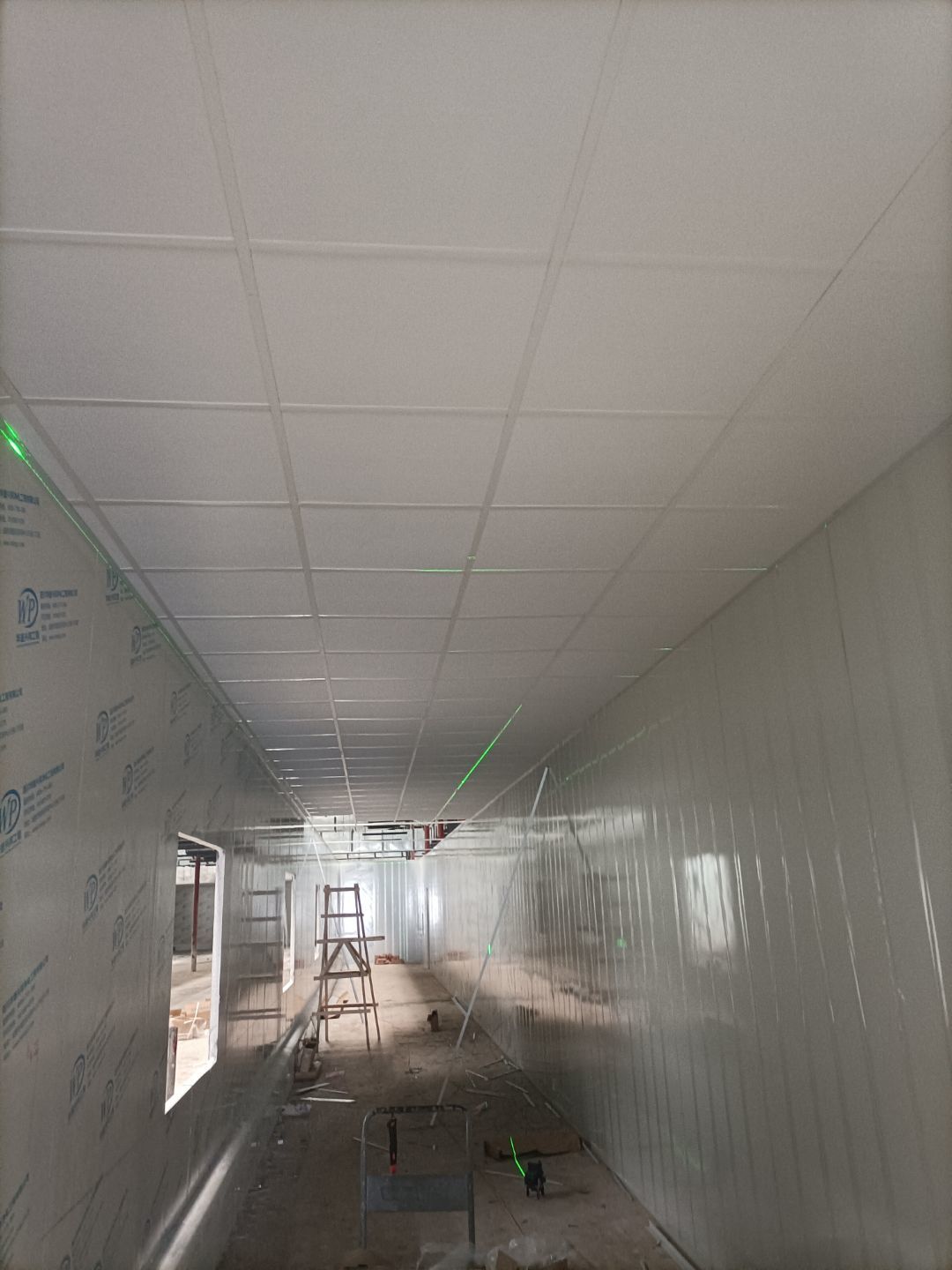

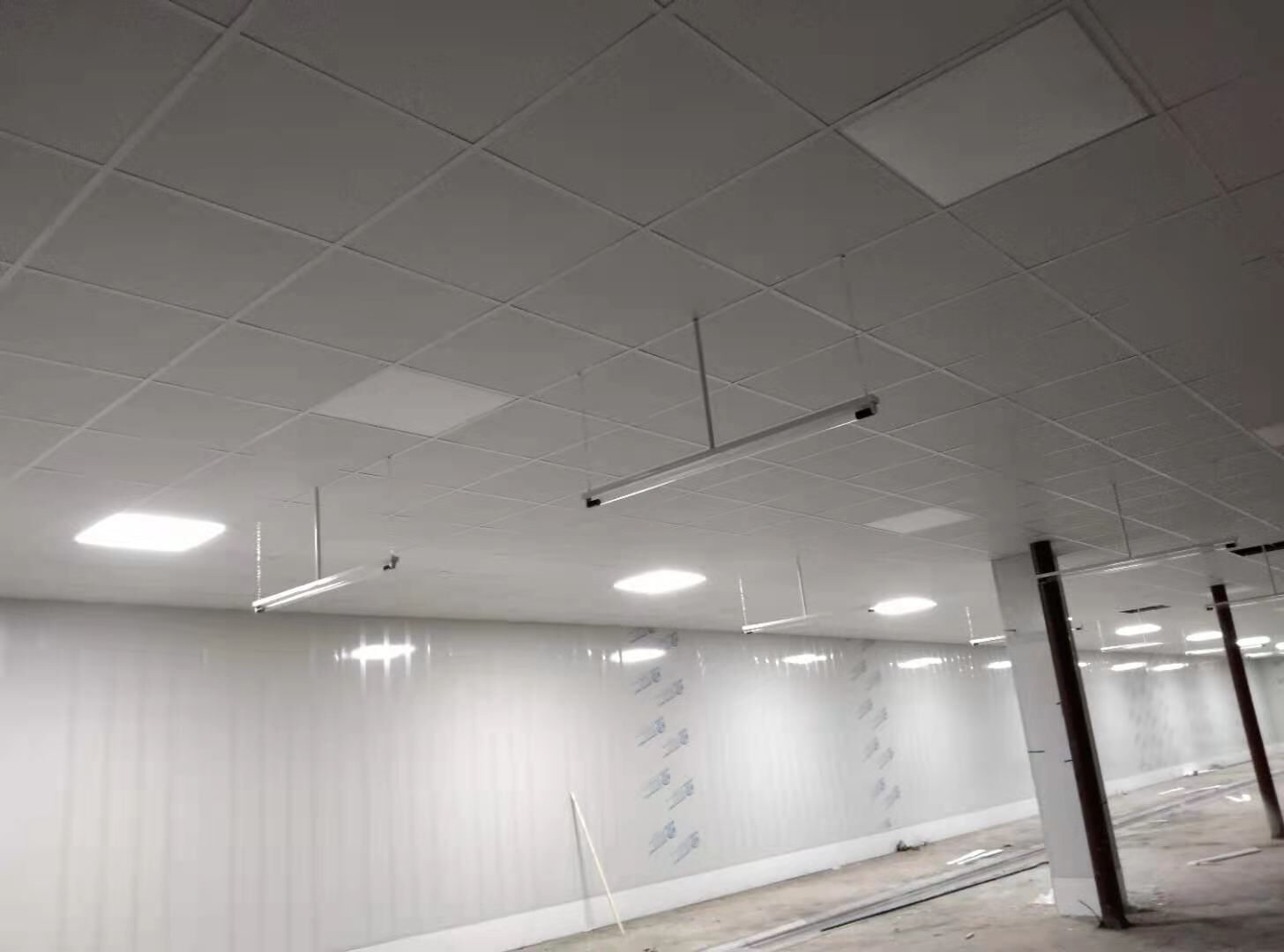

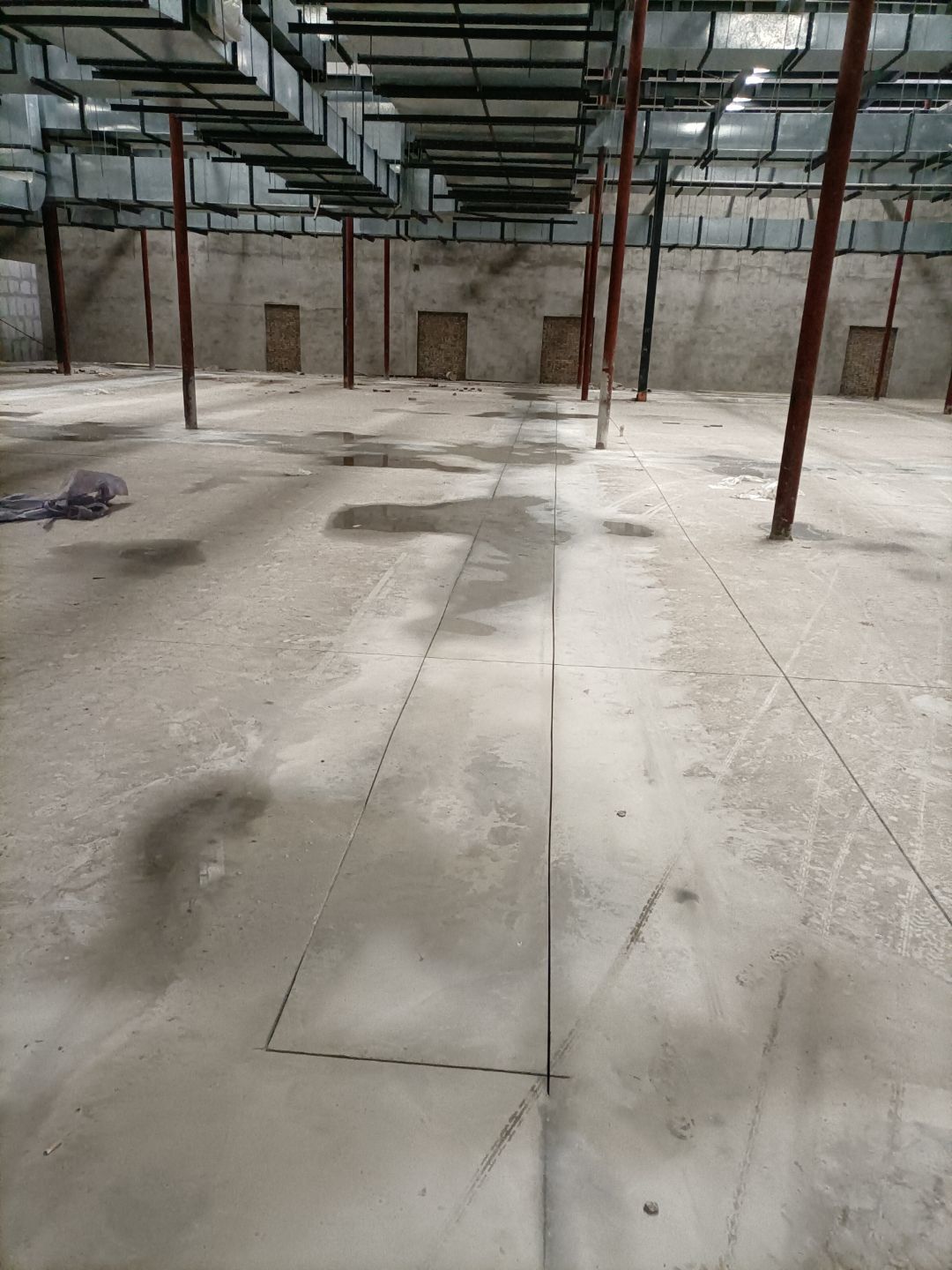

    1、前處理間固化和拋光完成,滾揉間地面初磨完成,速凍庫旁邊過道門加大完成,水化霜儲水桶移位完成;2、燈具安裝完成95%,配管穿線完成80%。

  • 2021-04-24 14:21:56

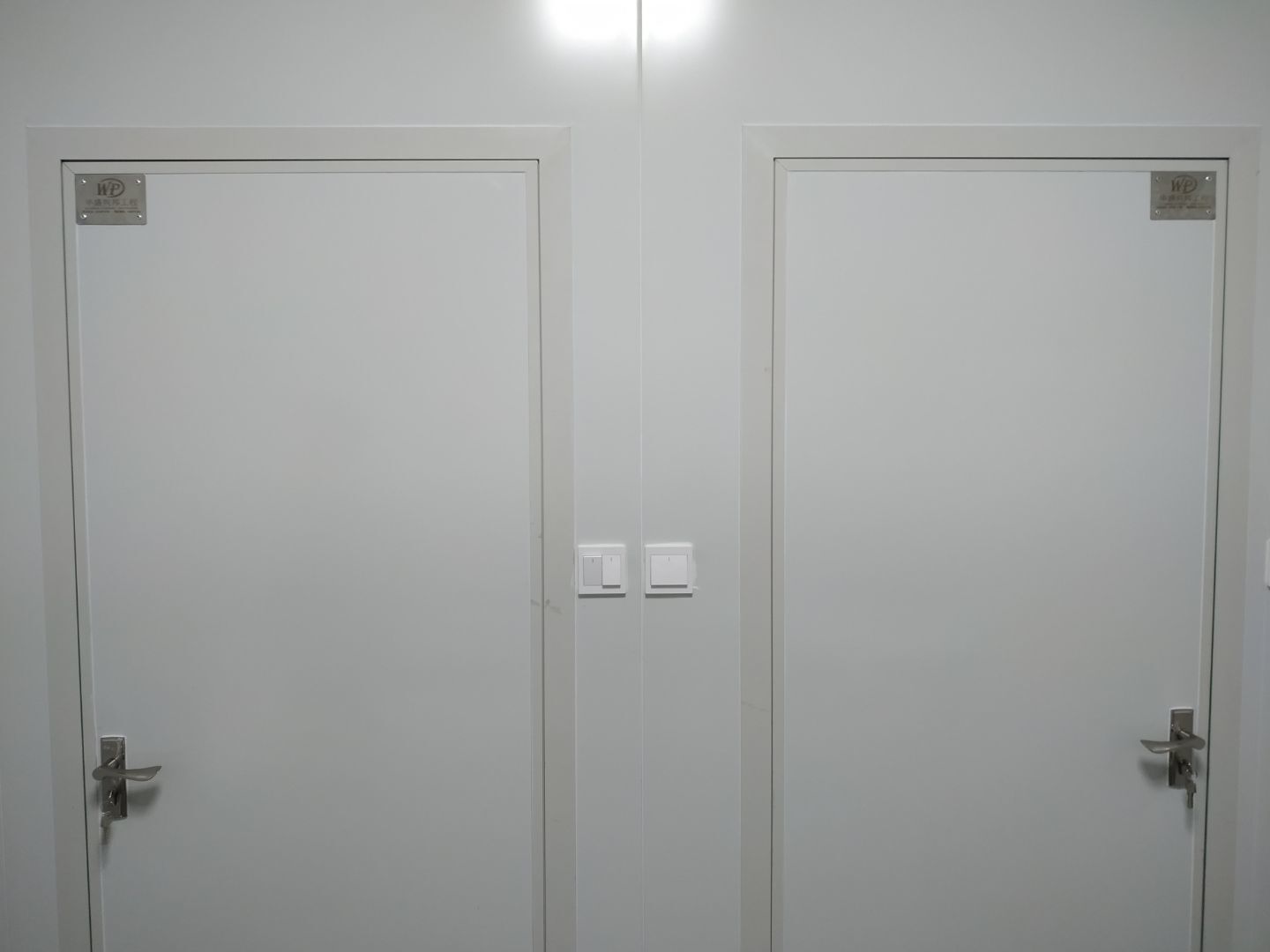

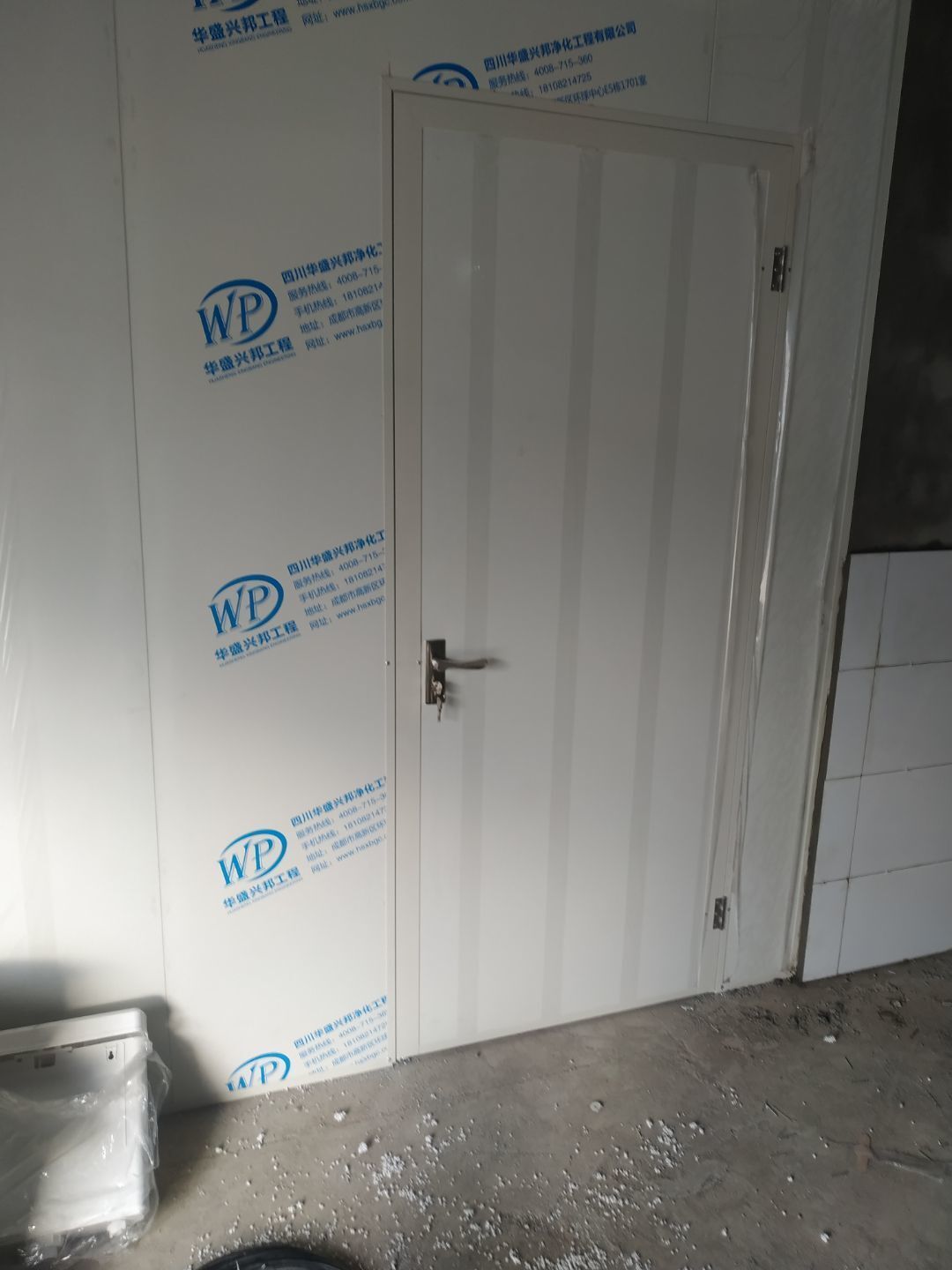

    三防板安裝完成90%;燈具安裝40%,配管穿線完成25%,開關插座開孔完成,門制作安裝完成90%。

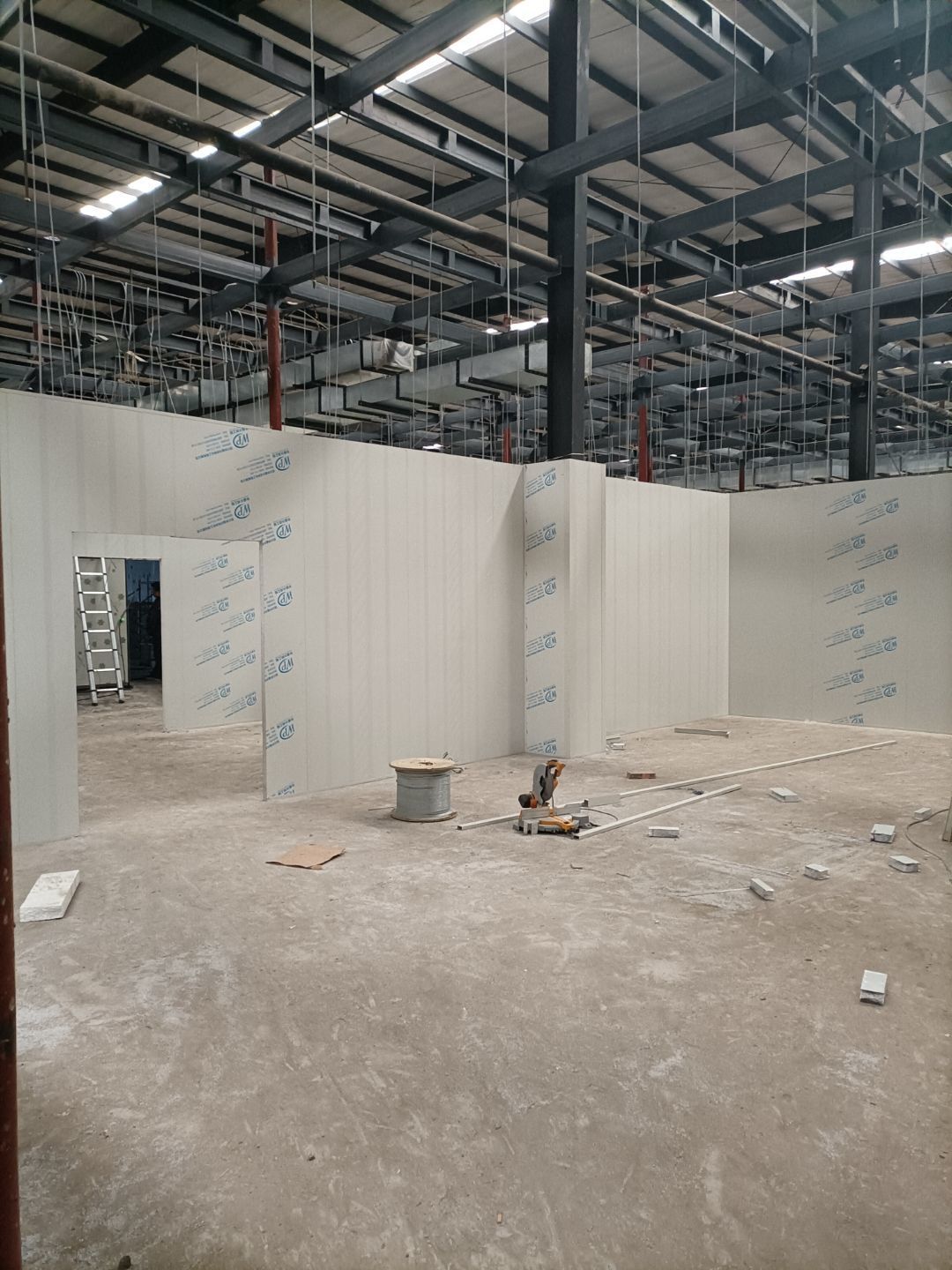

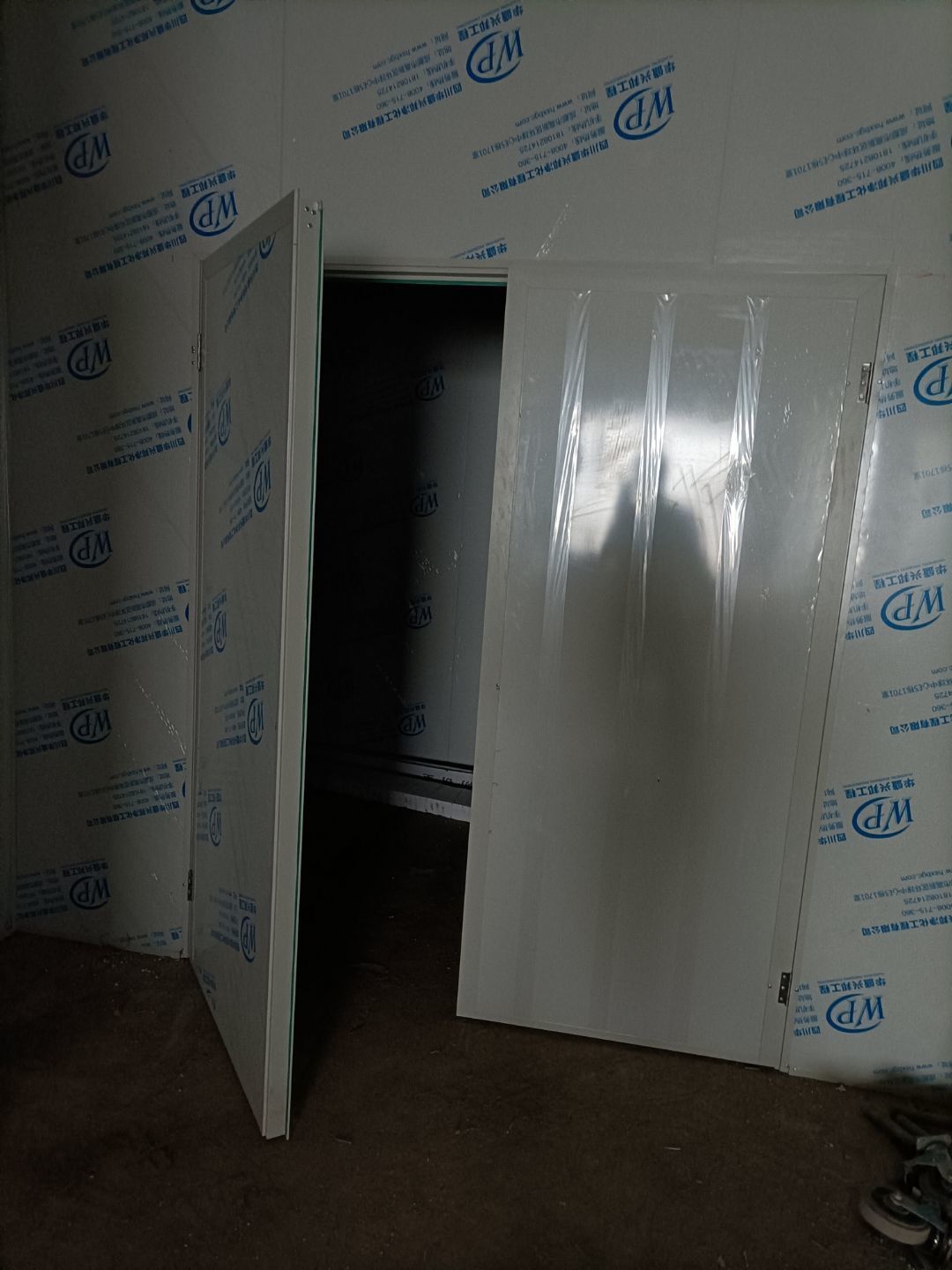

  • 2021-04-20 11:28:59

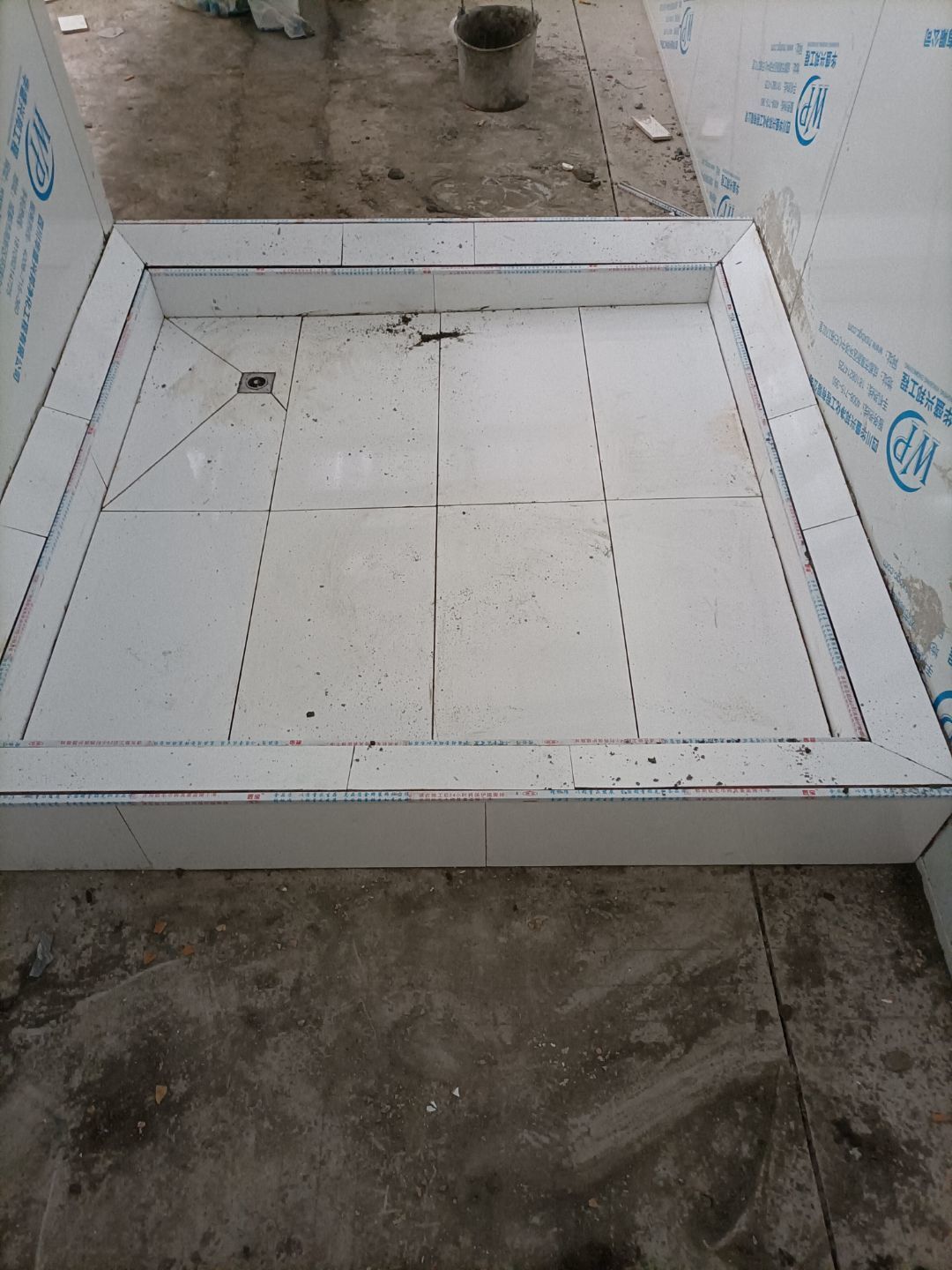

    1、腳踏池完成;2、三防板完成40%;3、門板安裝70%。

  • 2021-04-16 11:35:25

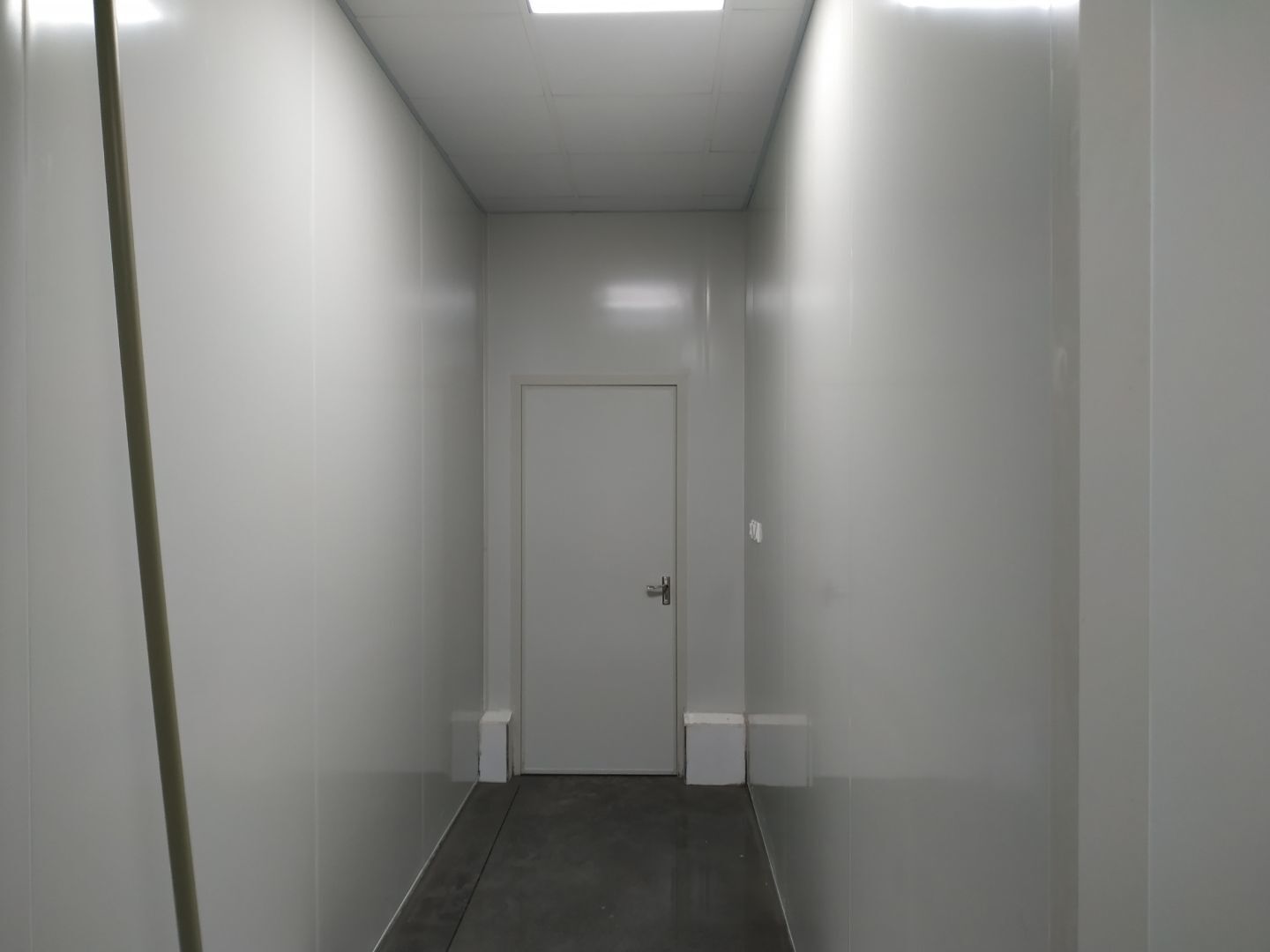

    1:立板加固完成100% ;2:觀察窗開洞完成100% ;3:下門料完成100%;4:卸貨平臺商混完成100%。

  • 2021-04-13 13:48:47

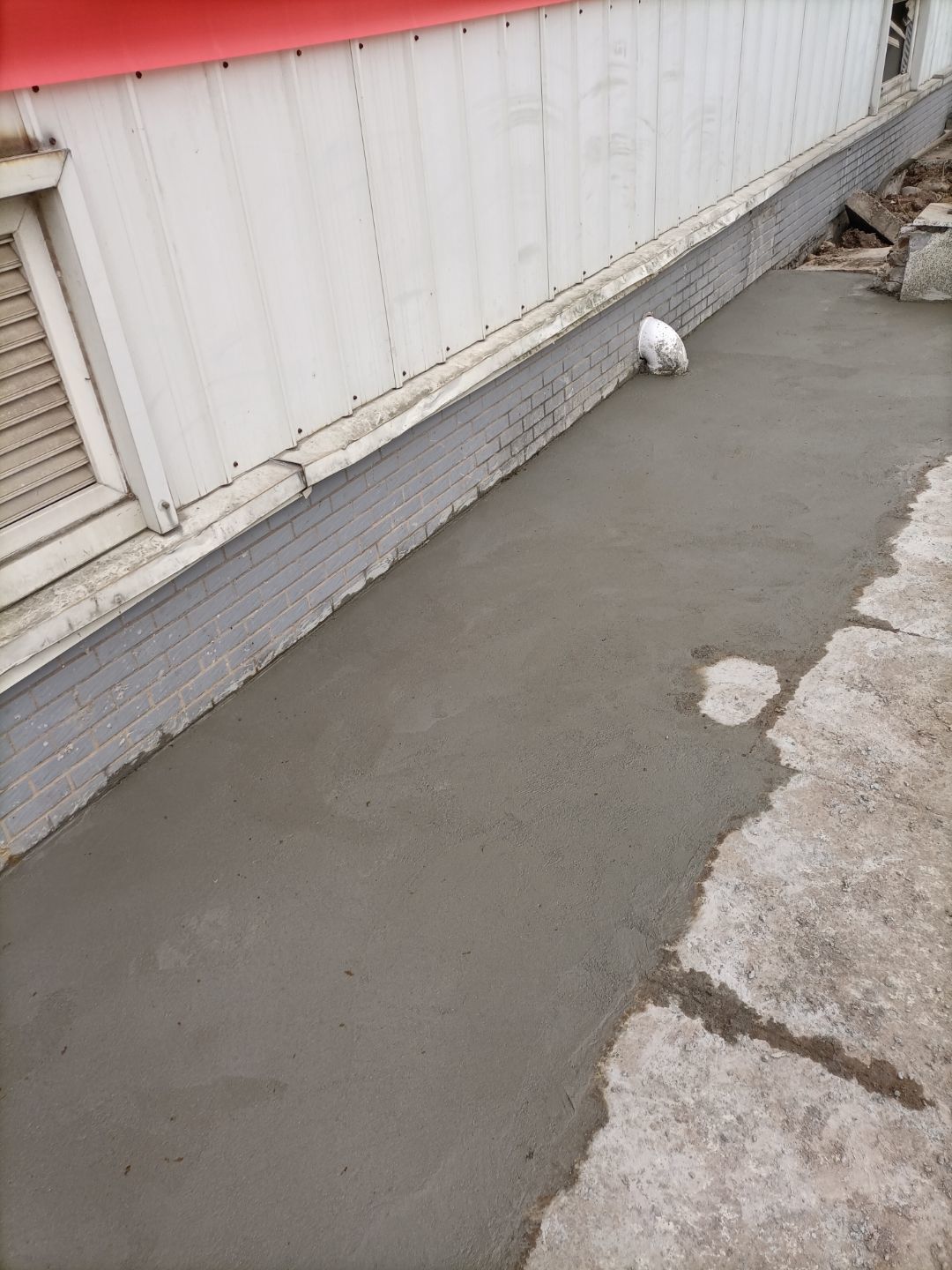

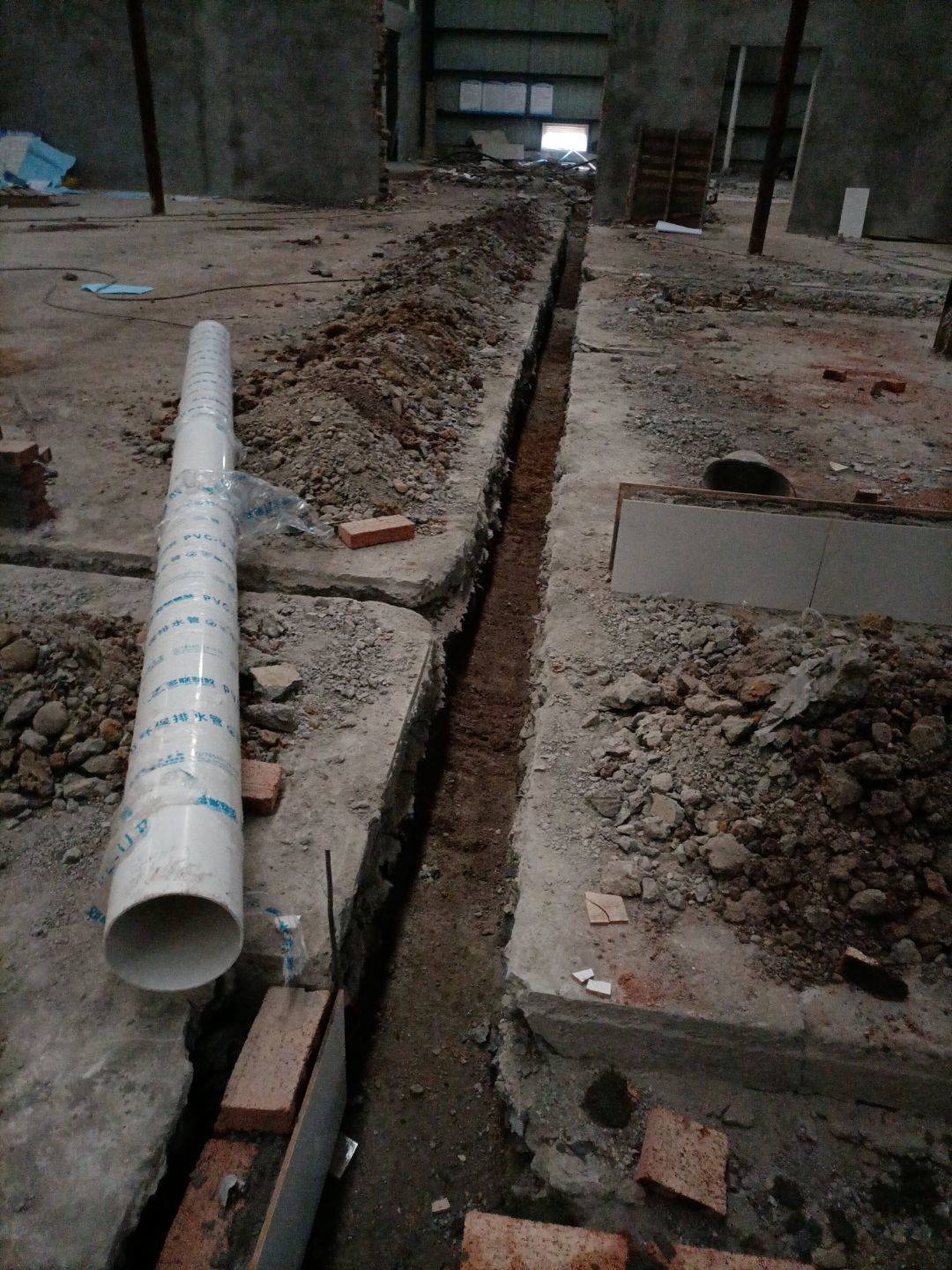

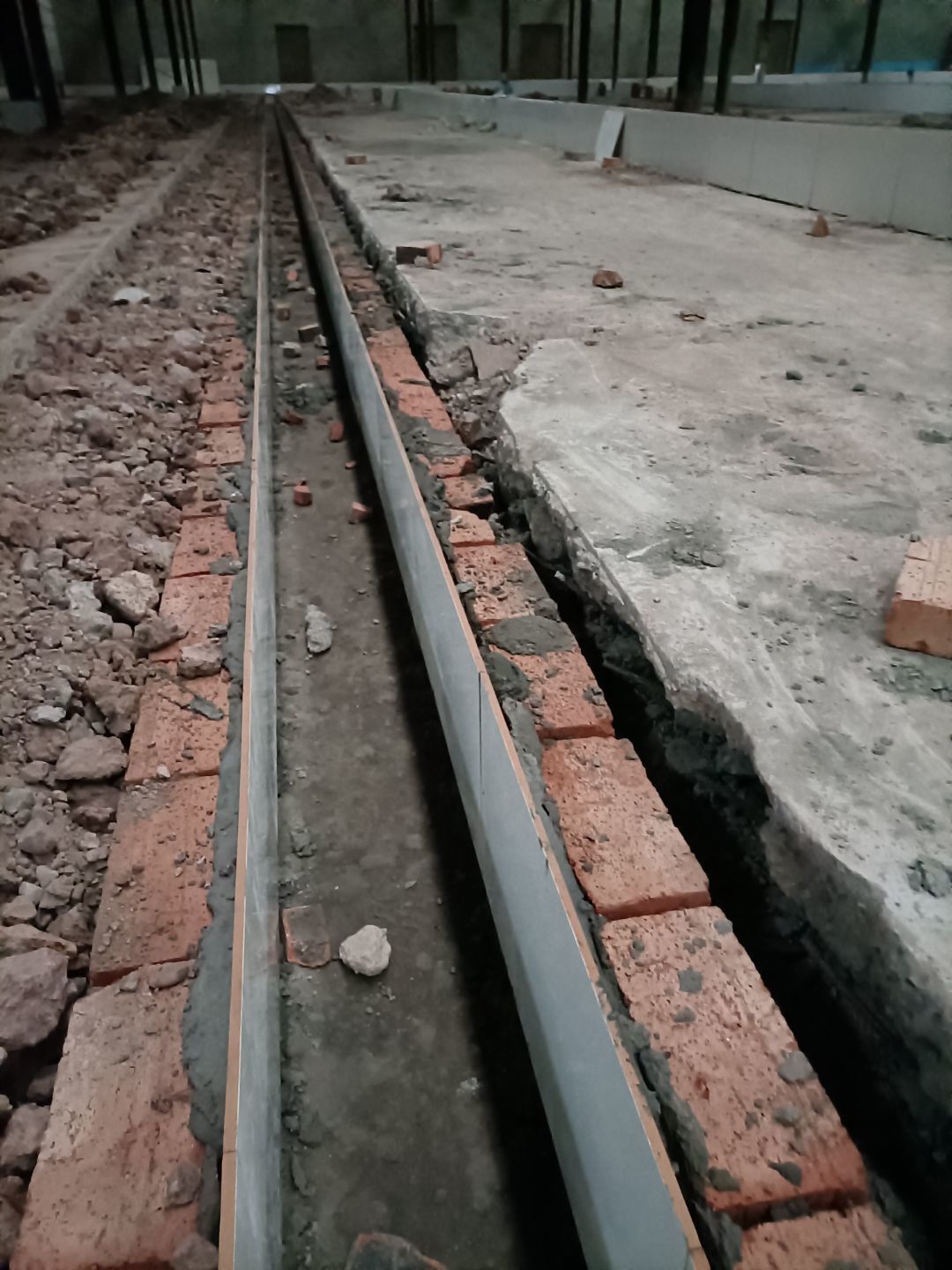

    1:沉淀池防水完成100%,商混填補溝邊完成100%; 2:腳踏池貼磚完成70% 3:室外污水管網溝恢復80%。

  • 2021-04-02 13:55:38

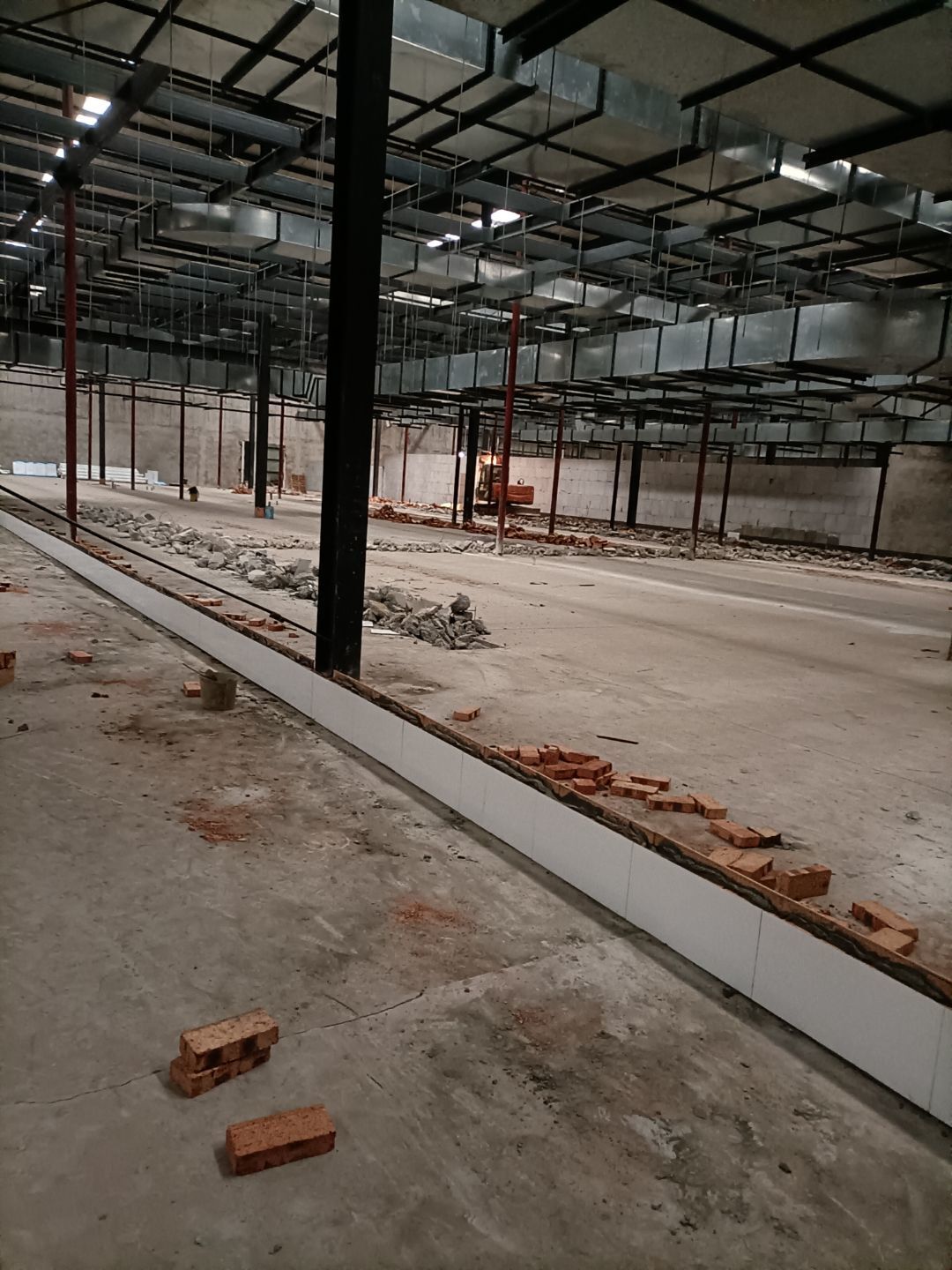

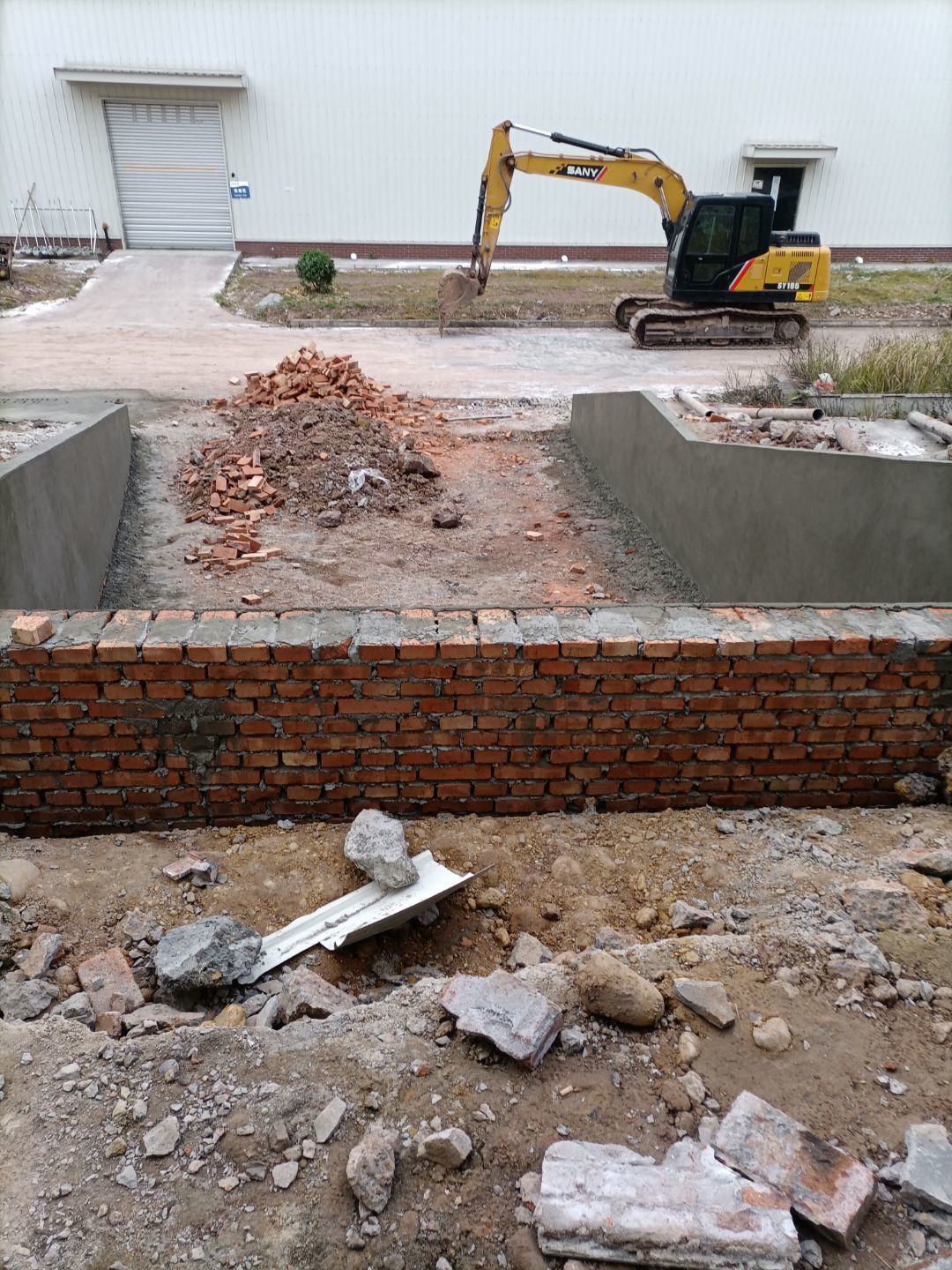

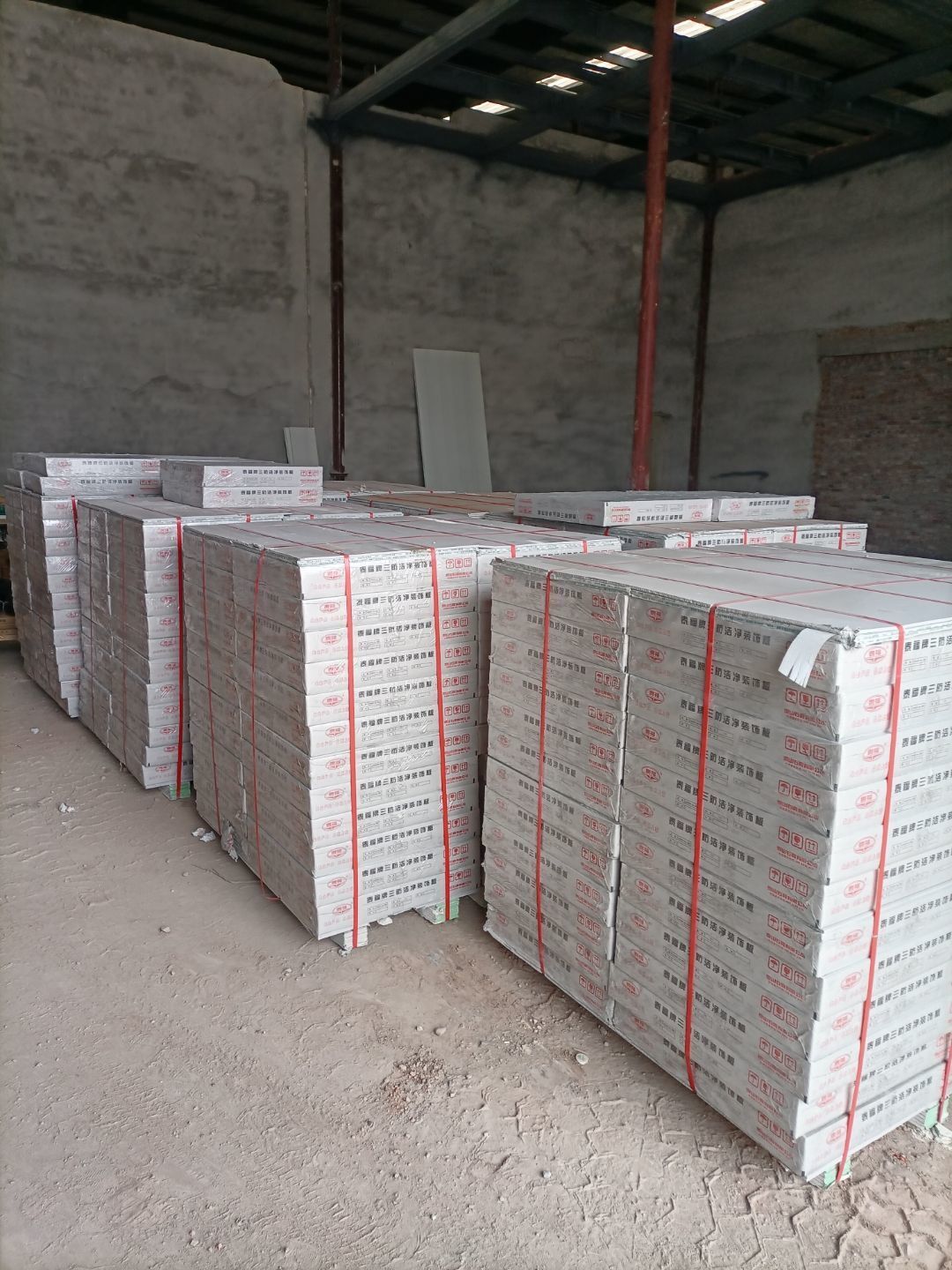

    1:增項車流卸貨通道、入沉淀池排水管破除完成100% ;2:排水溝砌磚完成100%、貼磚完成40%; 3:彩鋼板到場。

  • 2021-03-23 11:38:57

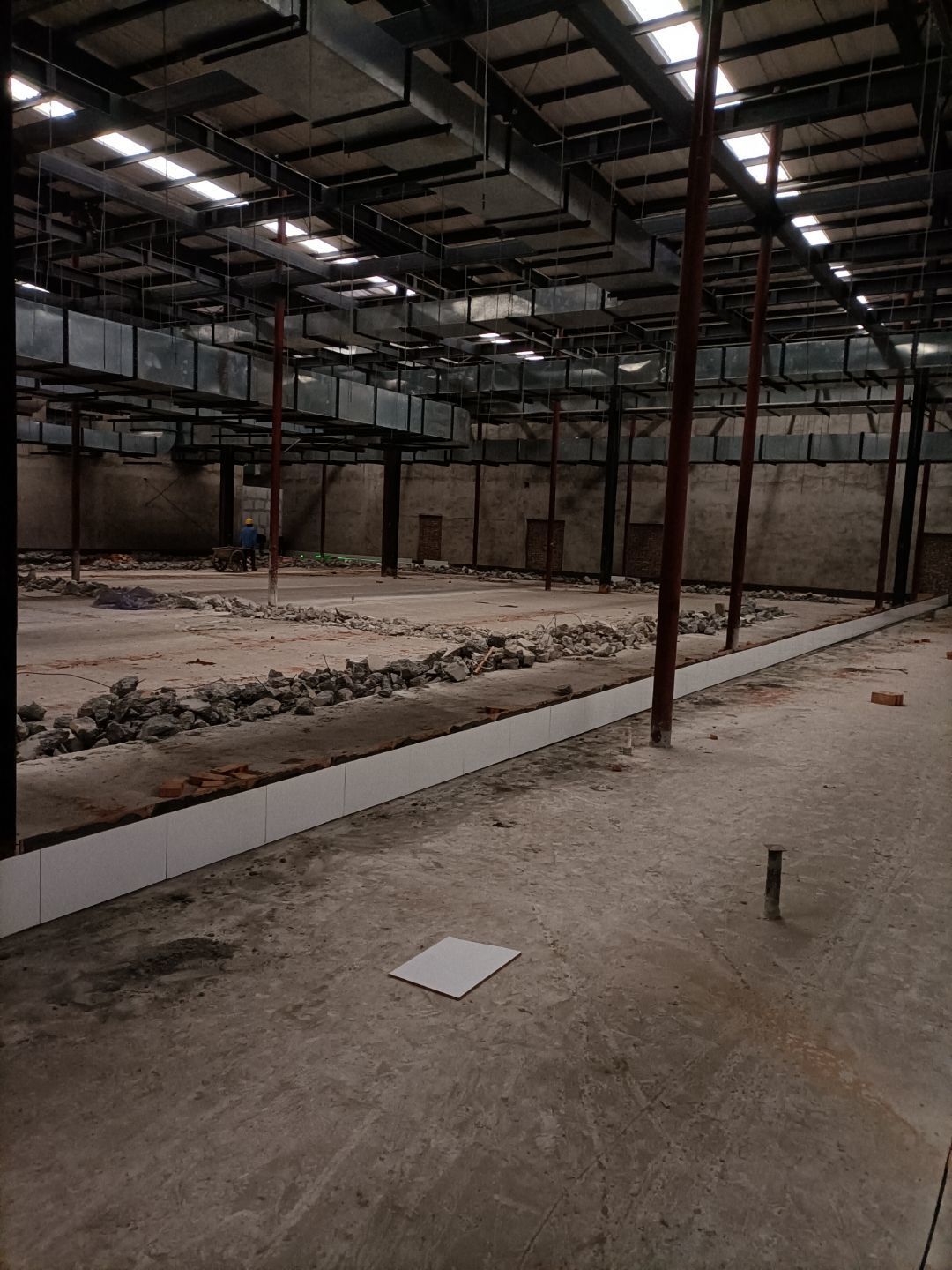

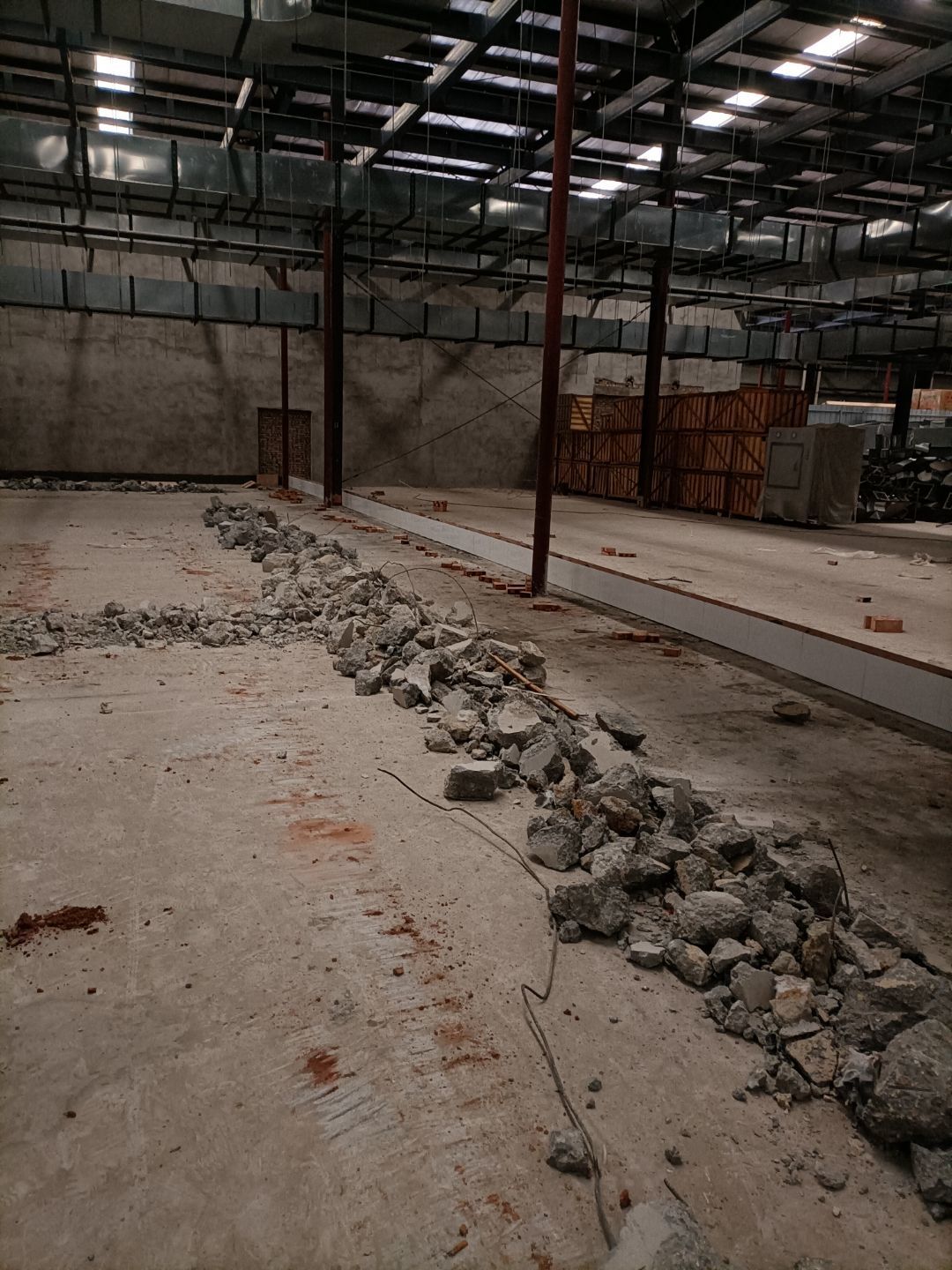

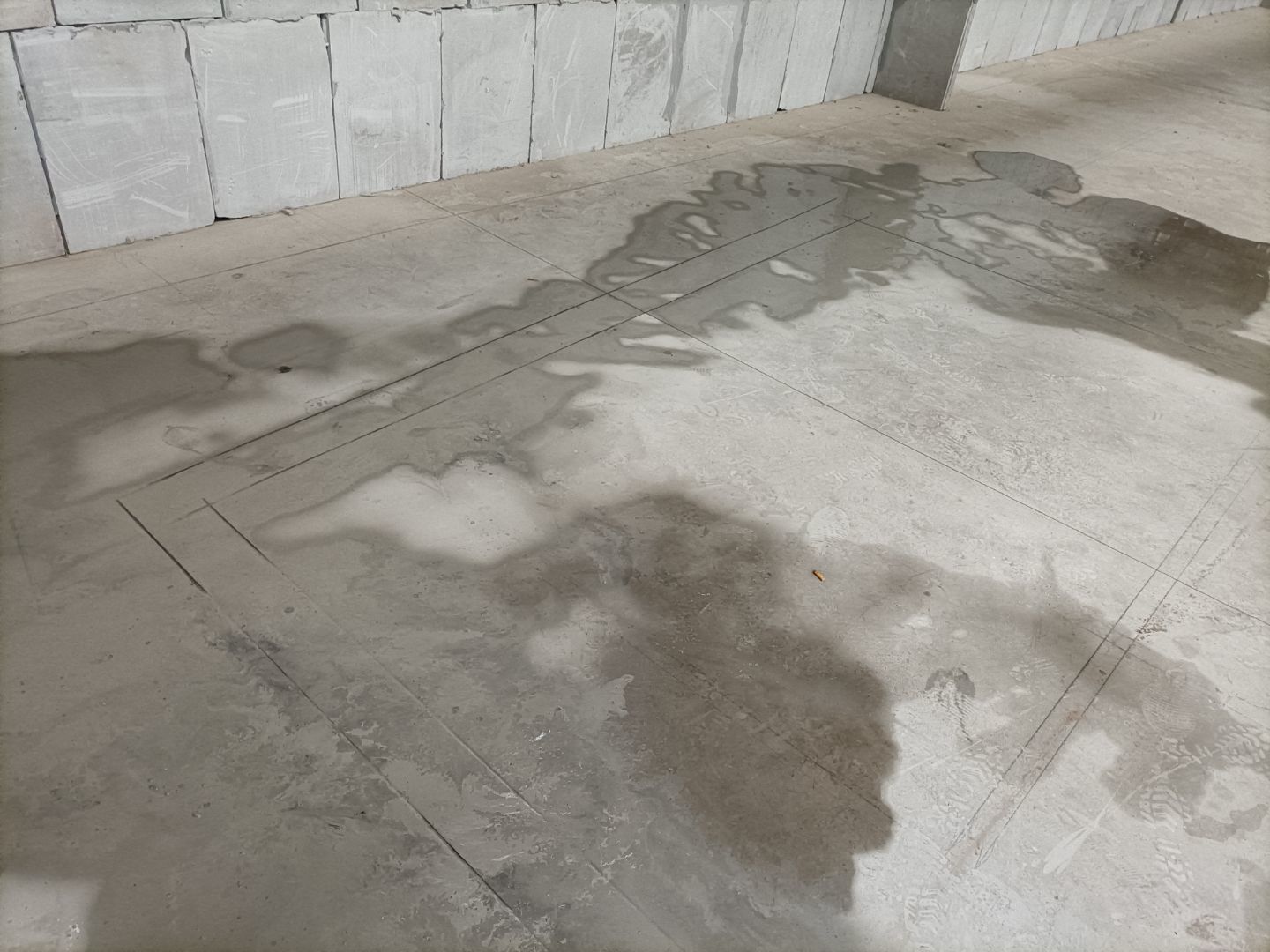

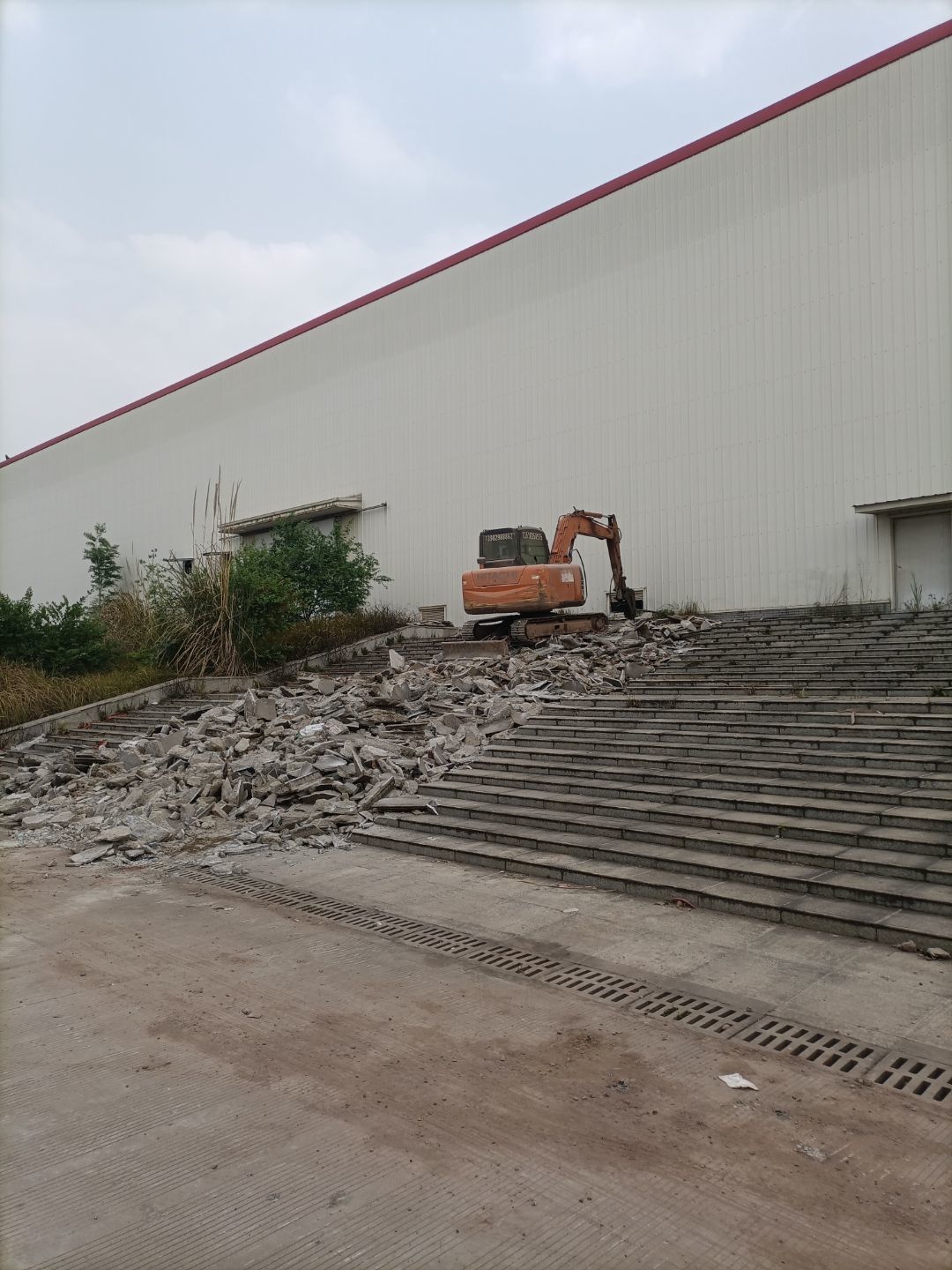

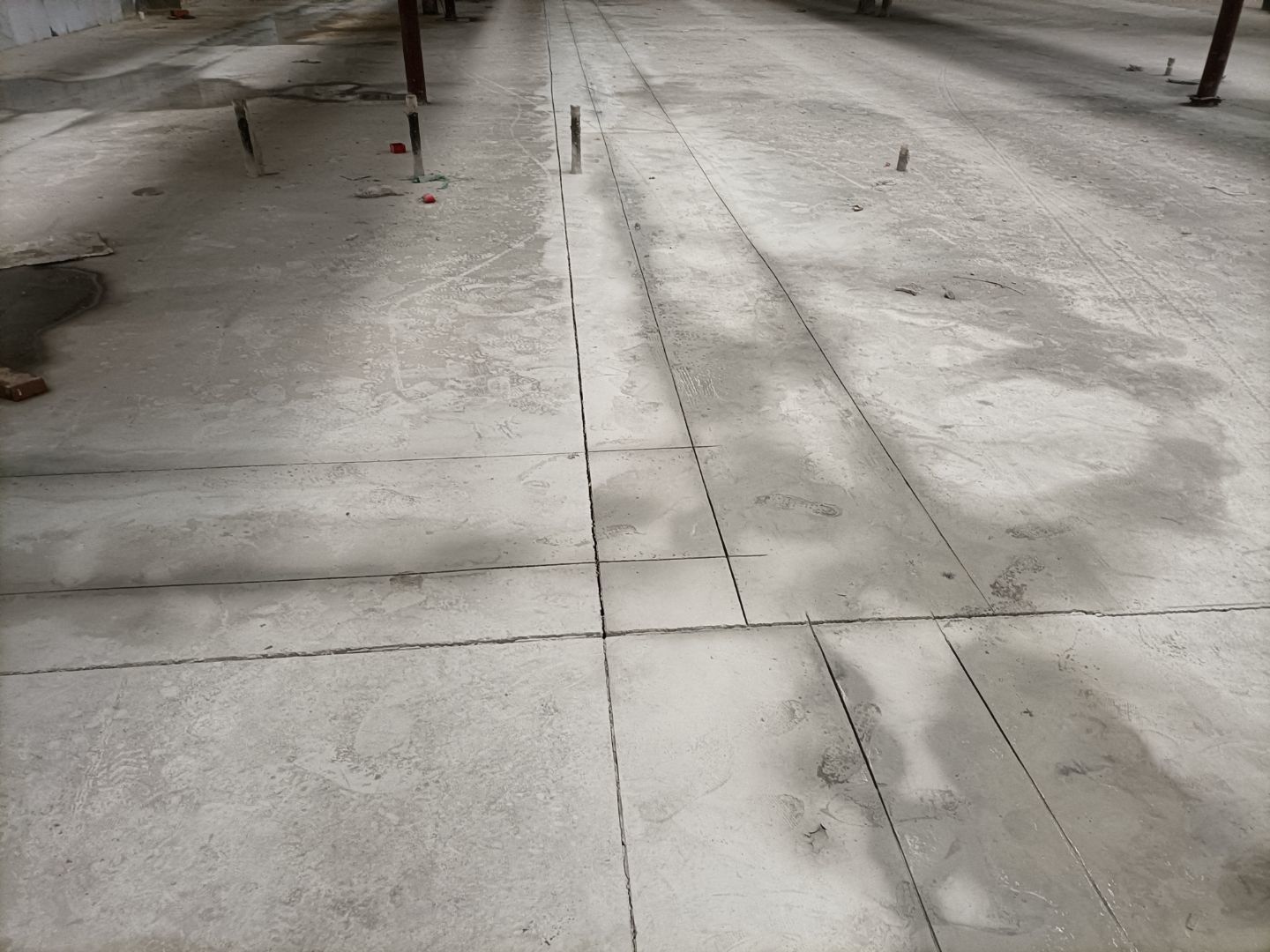

    地面破除完成70% 擋水墻貼磚完成20%

  • 2021-03-23 11:36:12

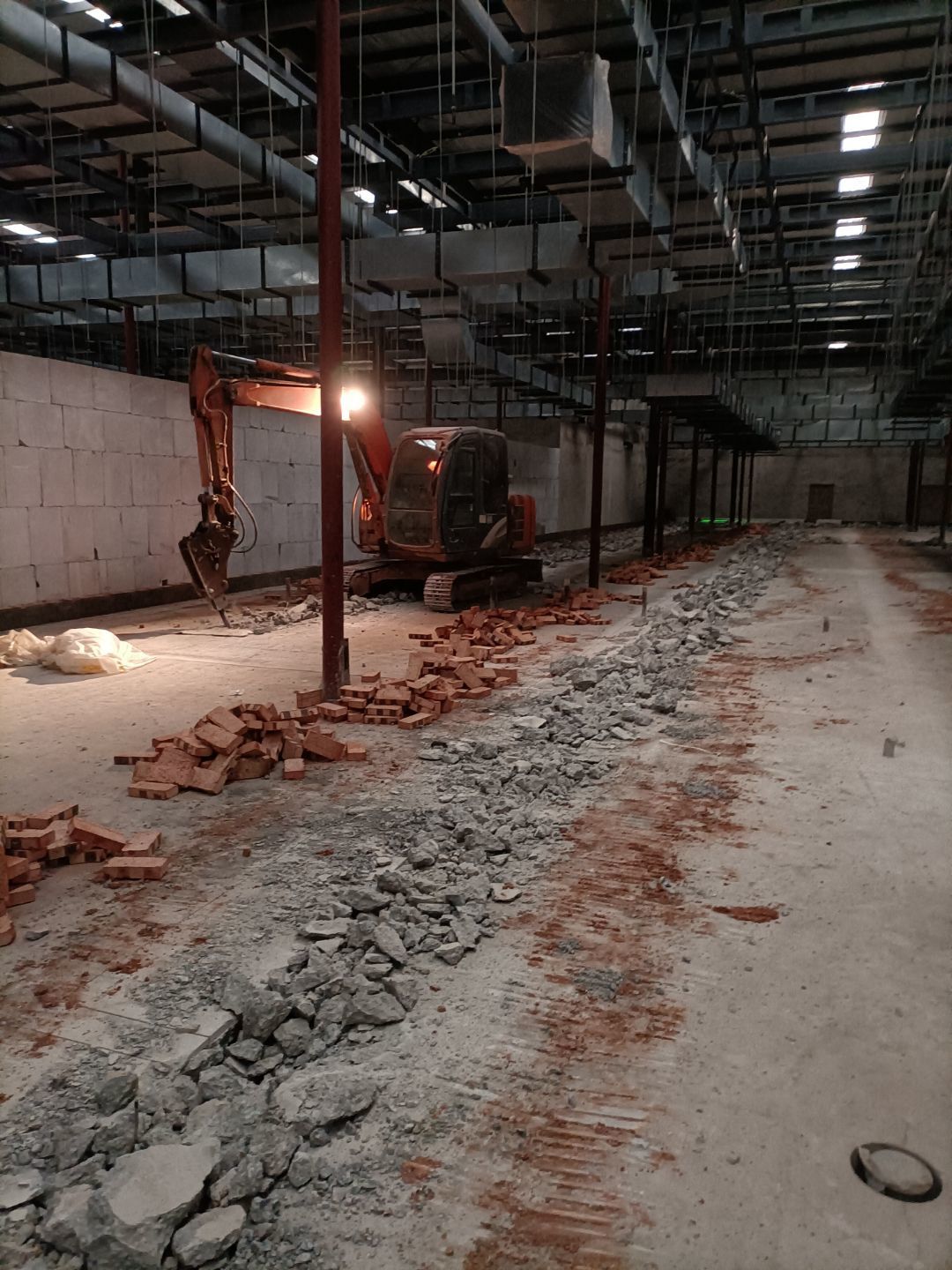

    排水系統切縫完成100%
