四川春之源食品有限公司三期

四川春之源食品有限公司三期

開工日期:2021-01-13

華盛興邦承接四川春之源食品有限公司一期、二期、三期工程,一期二期廠房已經投入生產,主要生產辣椒油,涼菜等肉制品。三期開始動工,設計裝修面積5000平方米,三期主要生產辣椒油和腌臘肉制品。

建廠找華盛興邦,電話:181-0821-4725  189-8085-3815

瀏覽
查看更多

工程進度

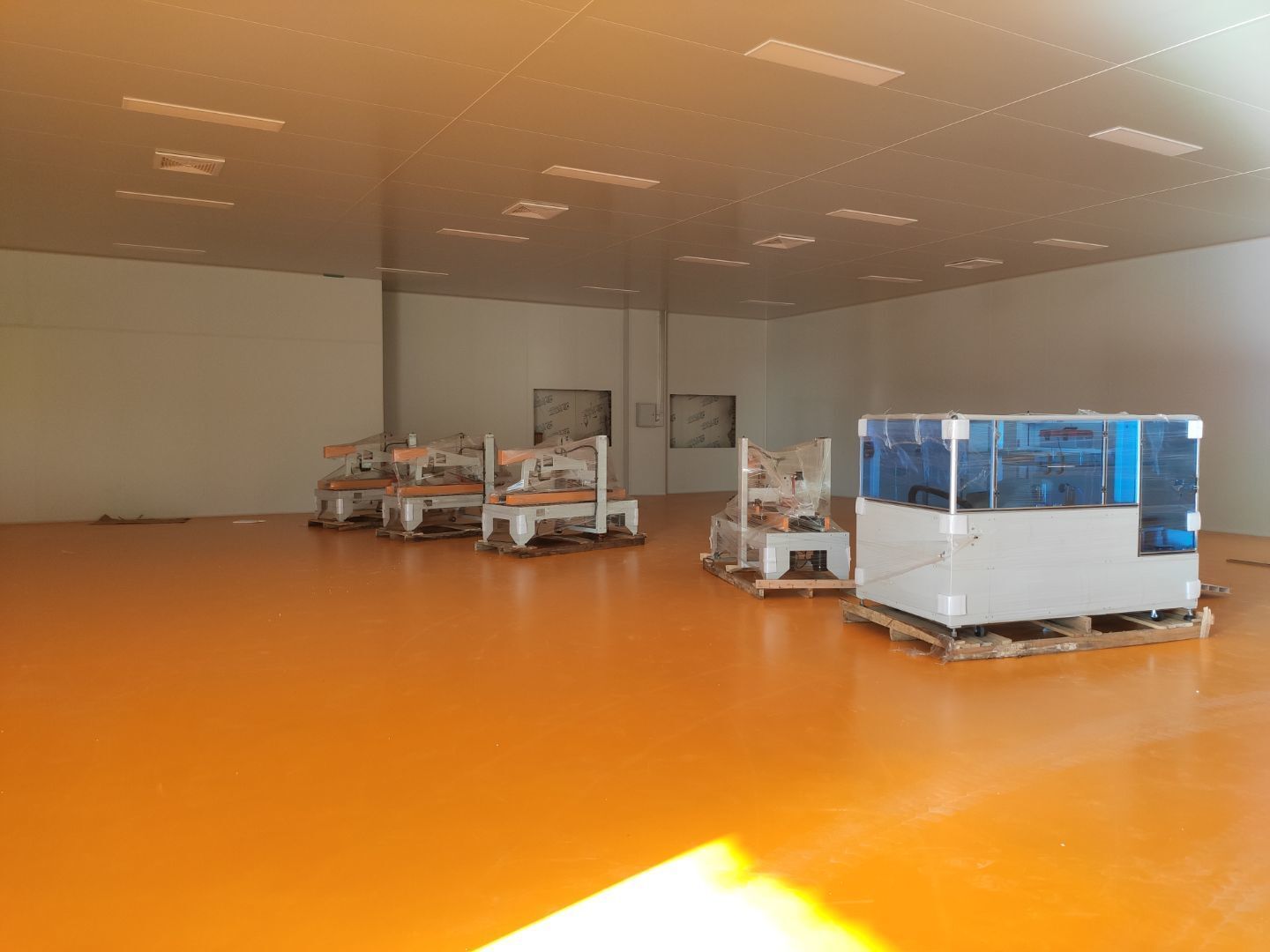

  • 2021-07-21 14:33:24

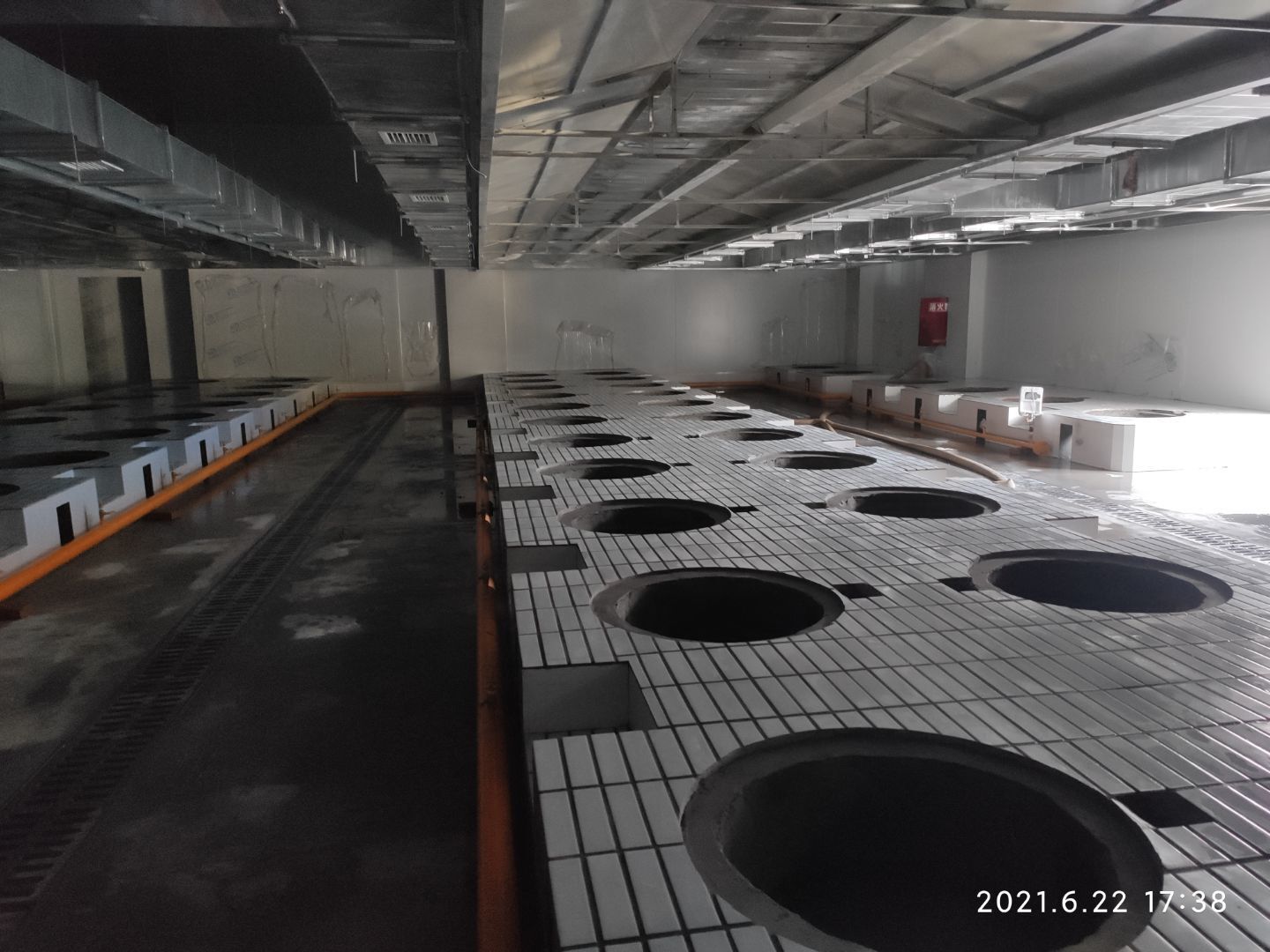

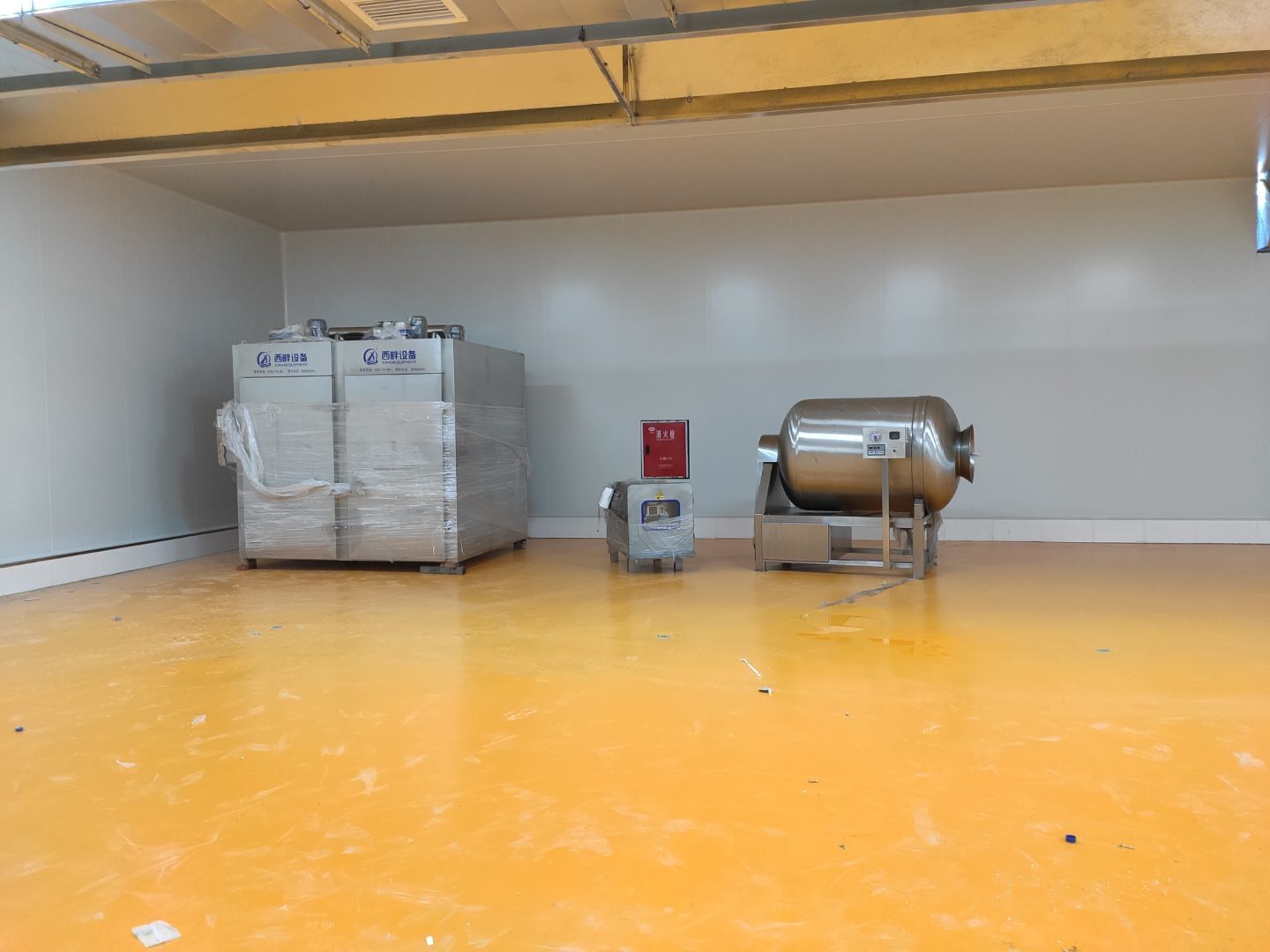

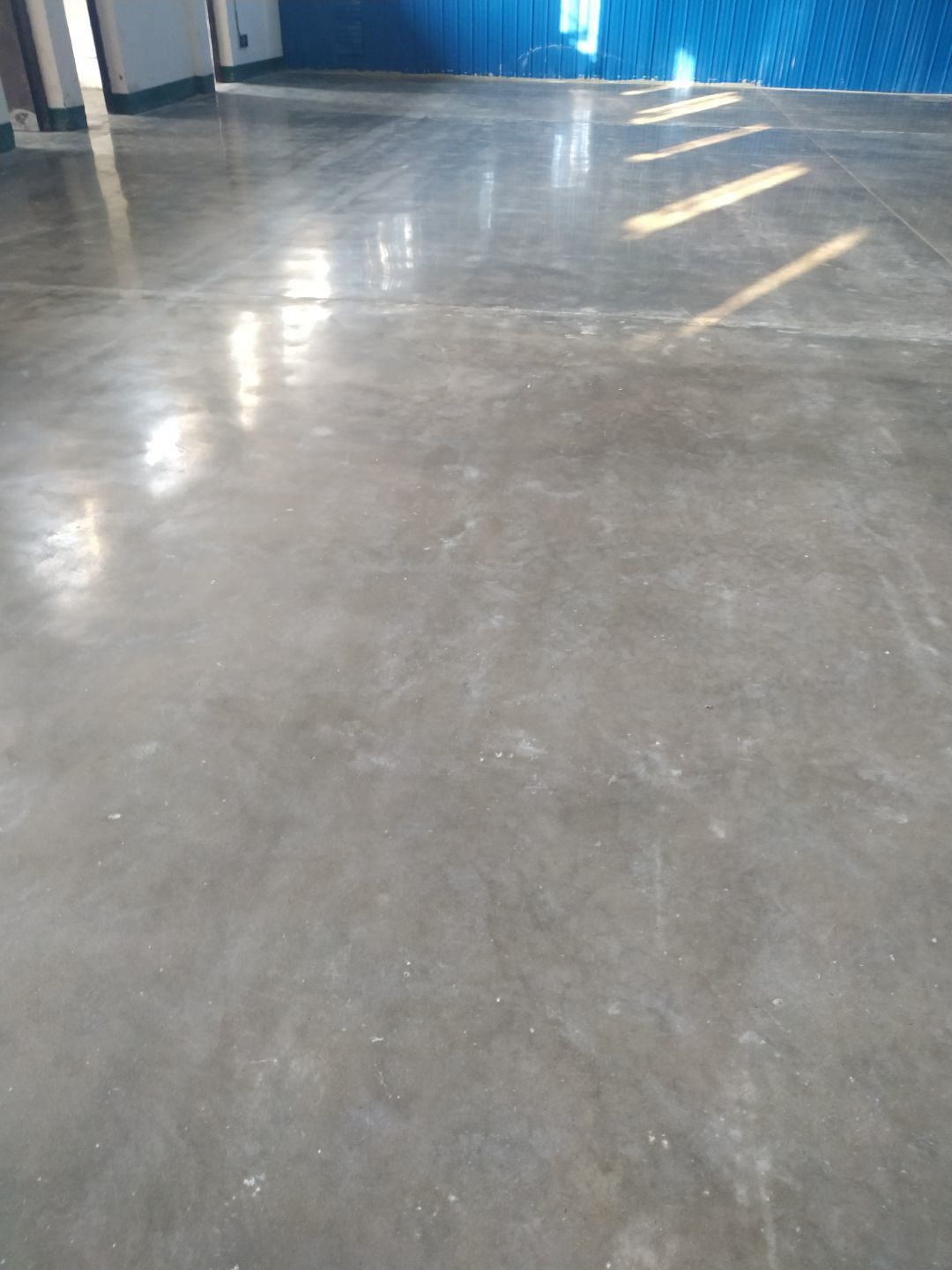

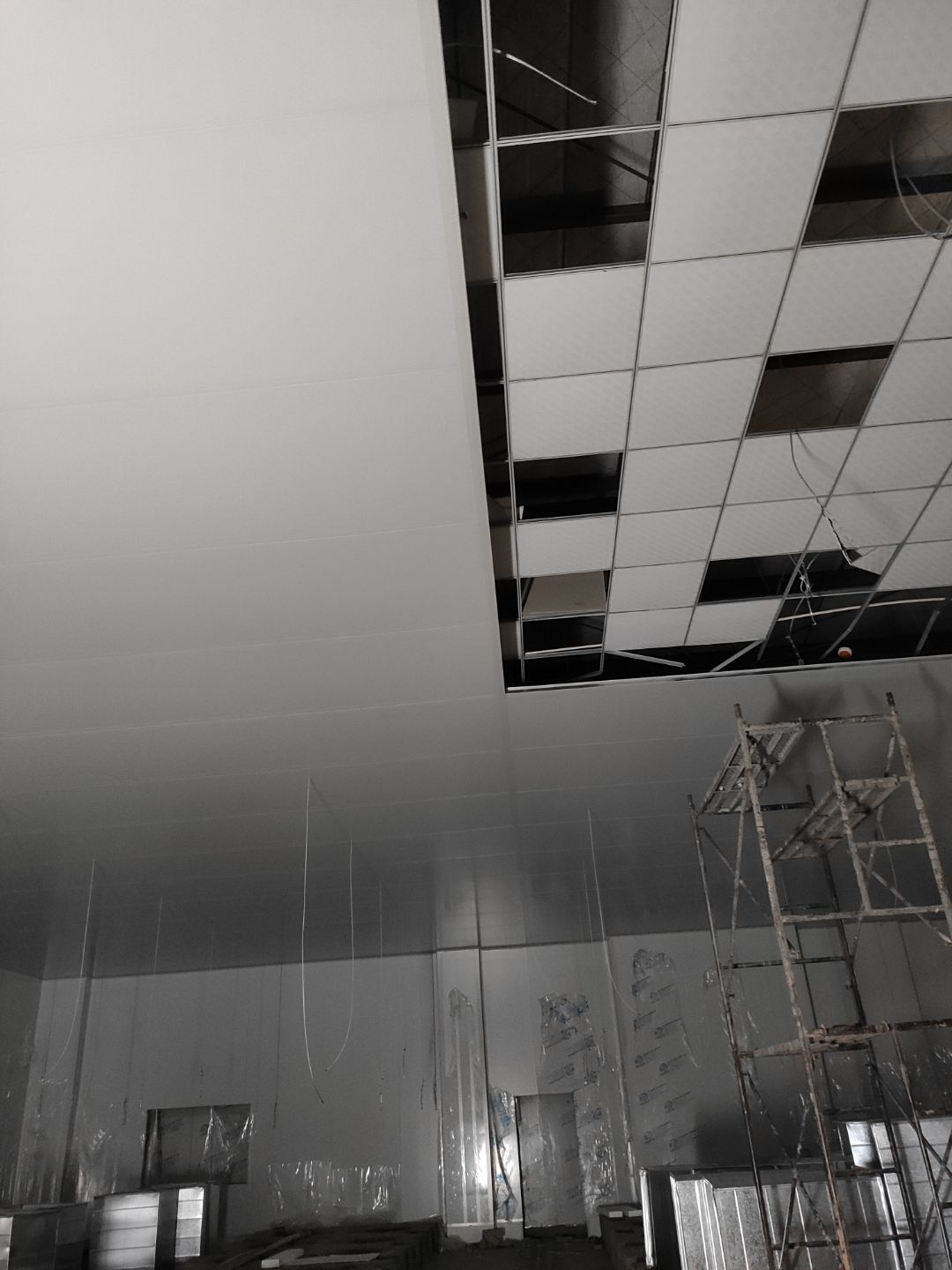

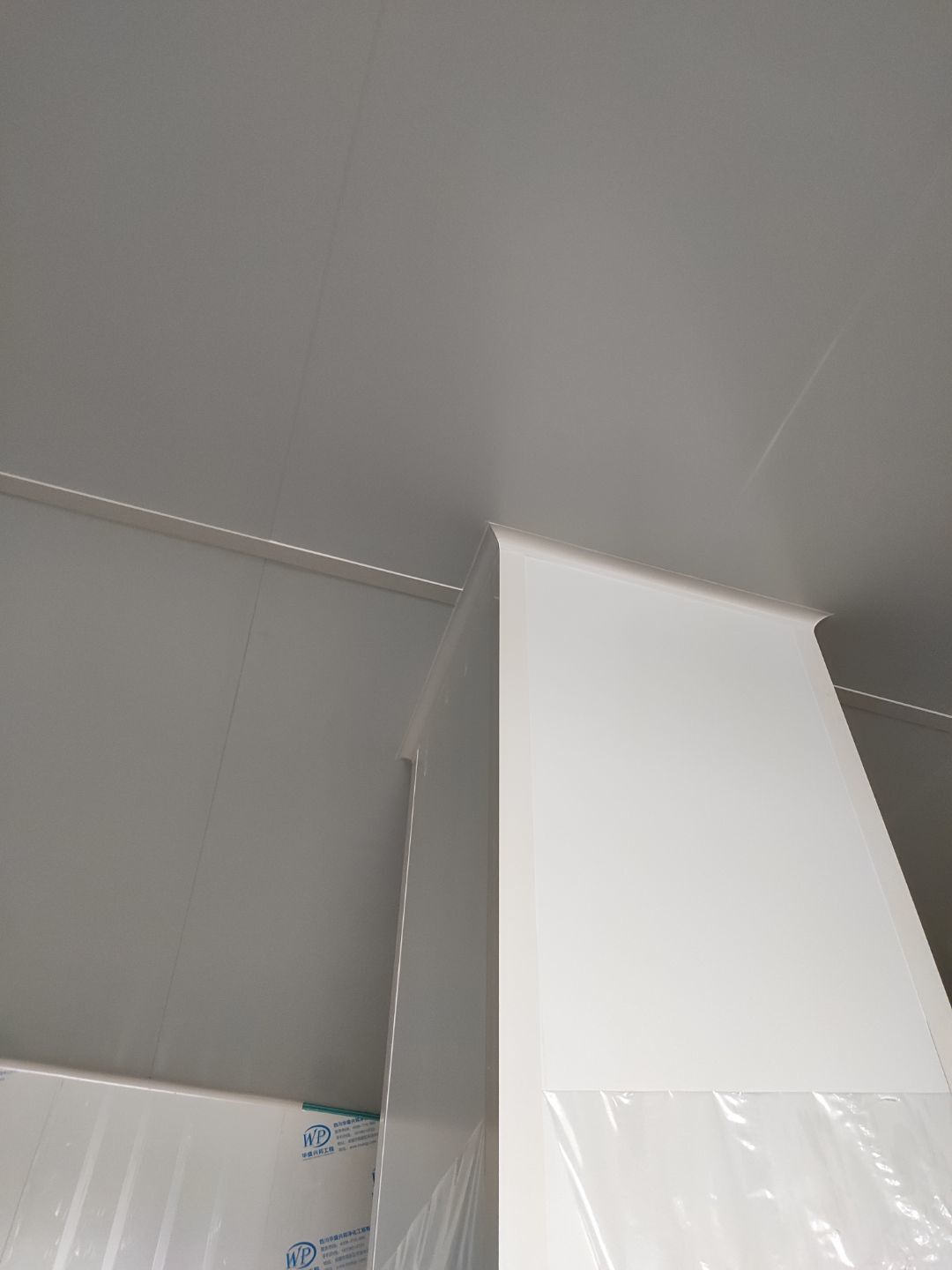

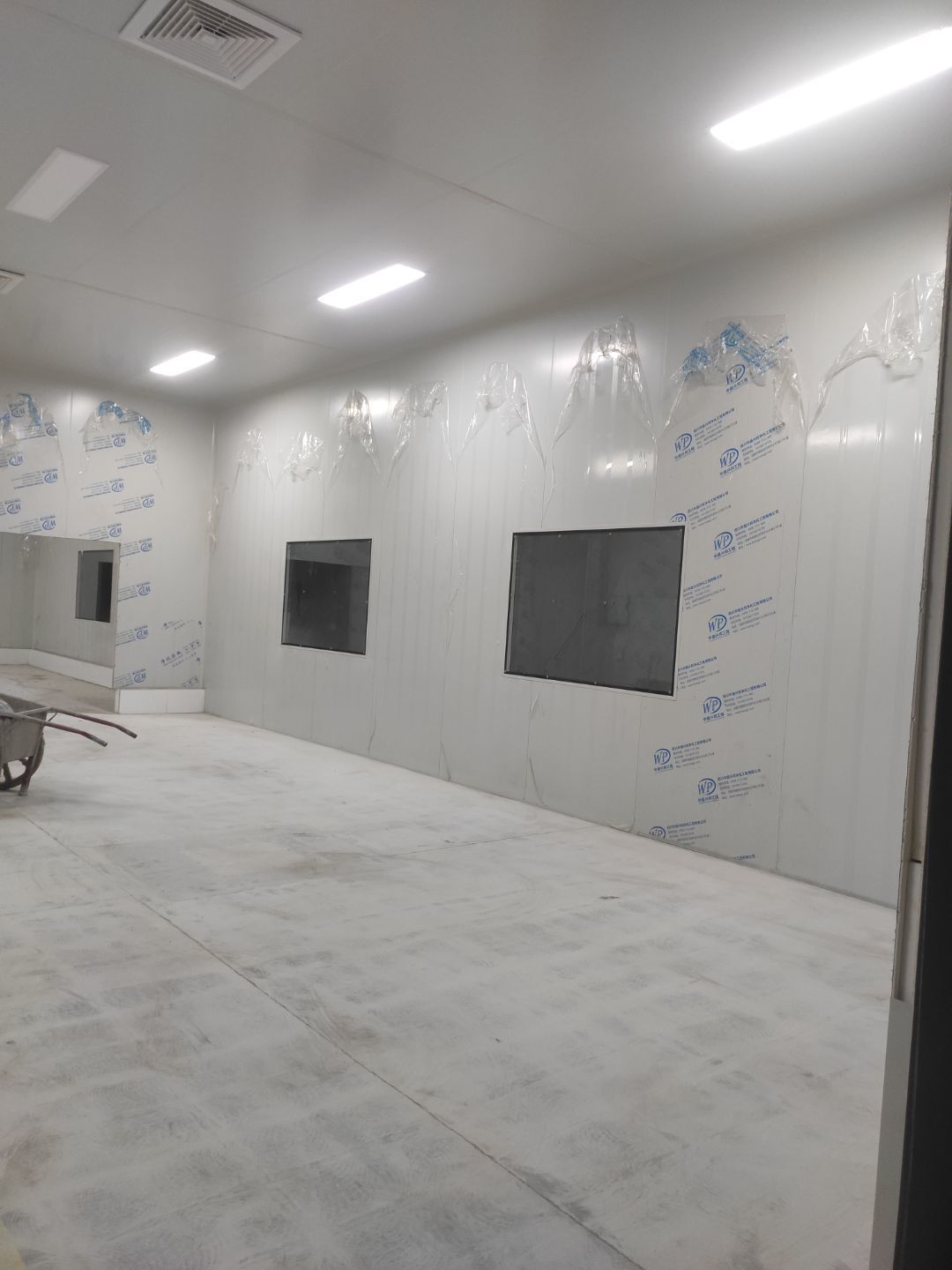

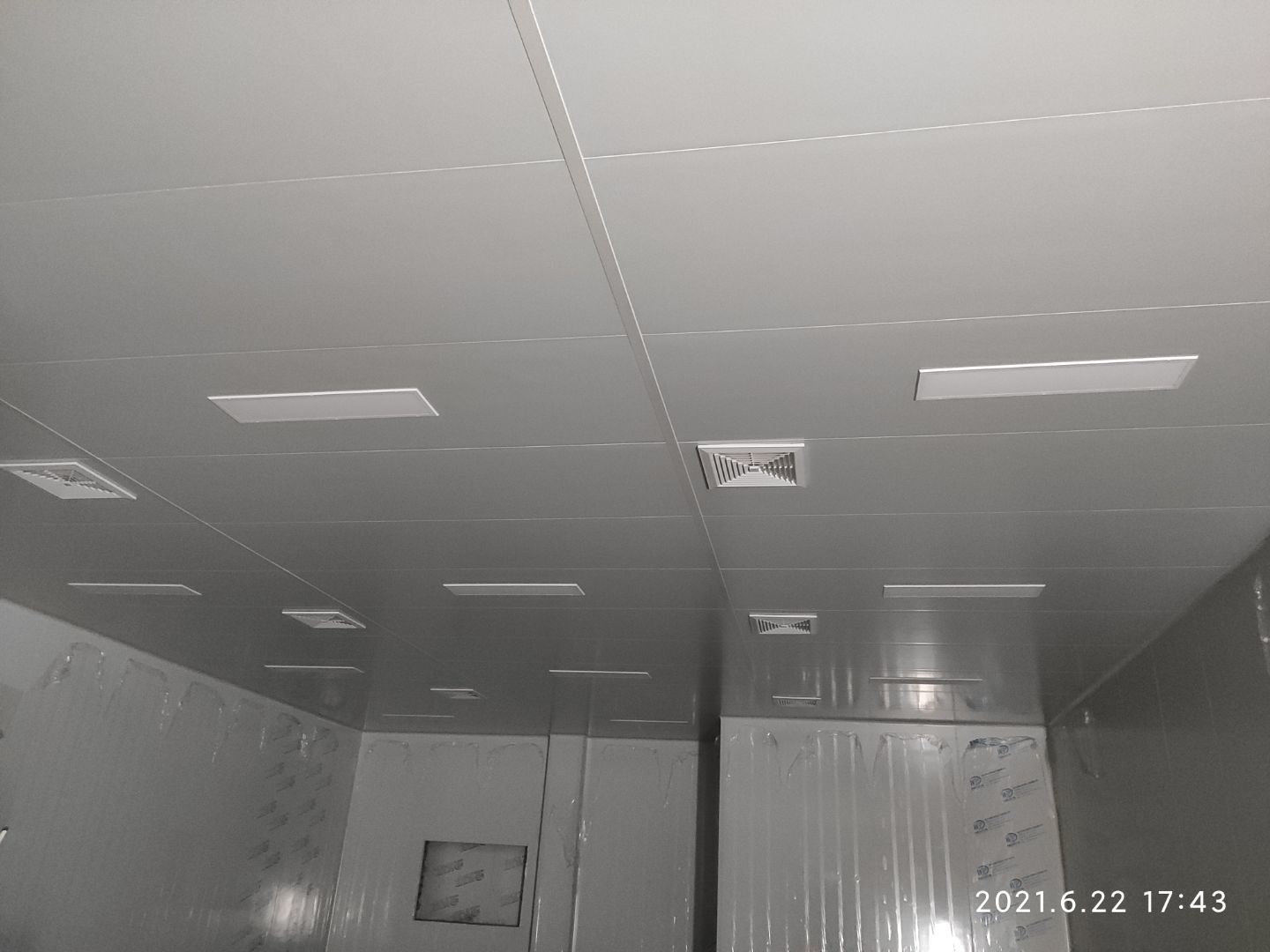

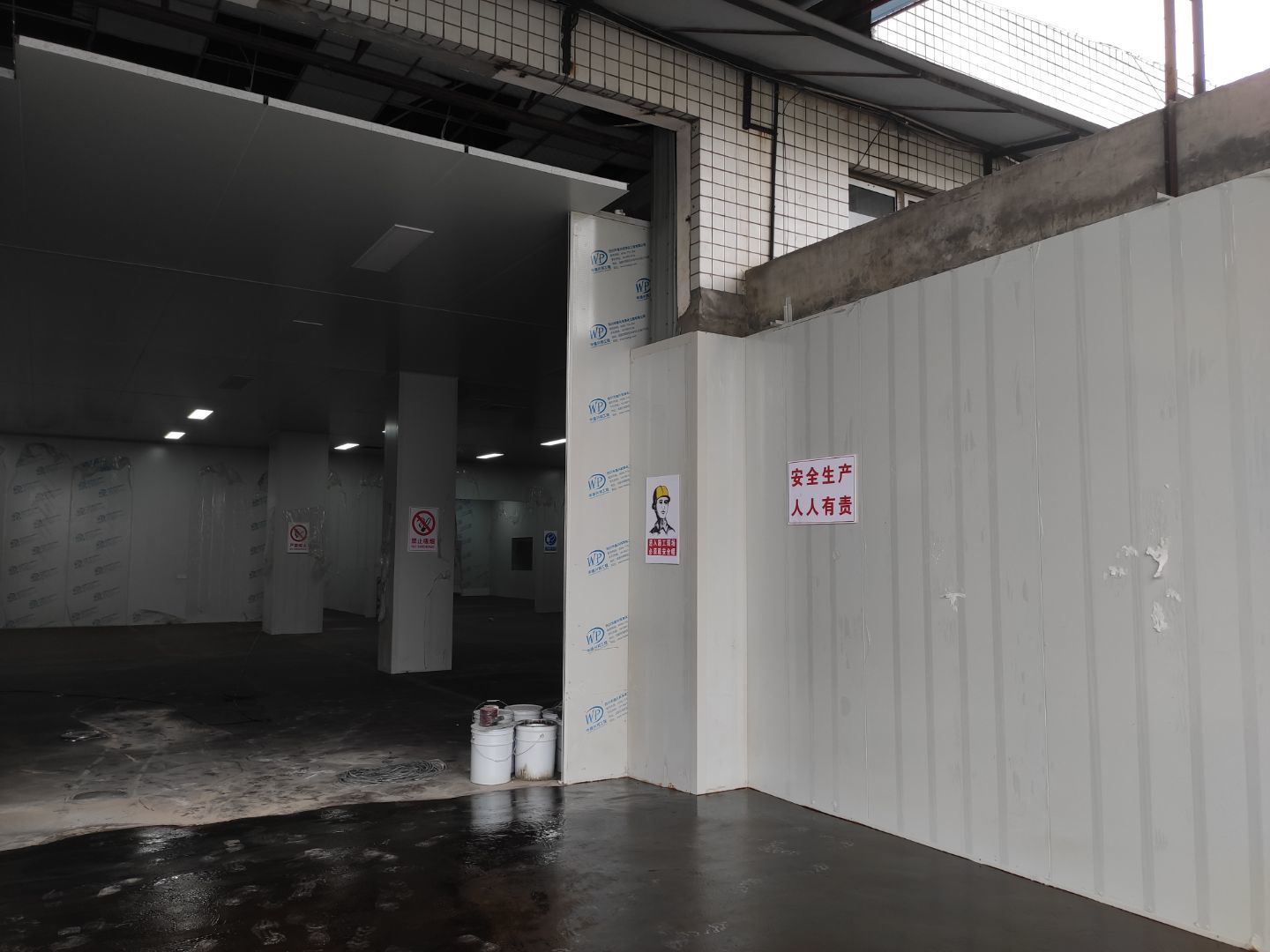

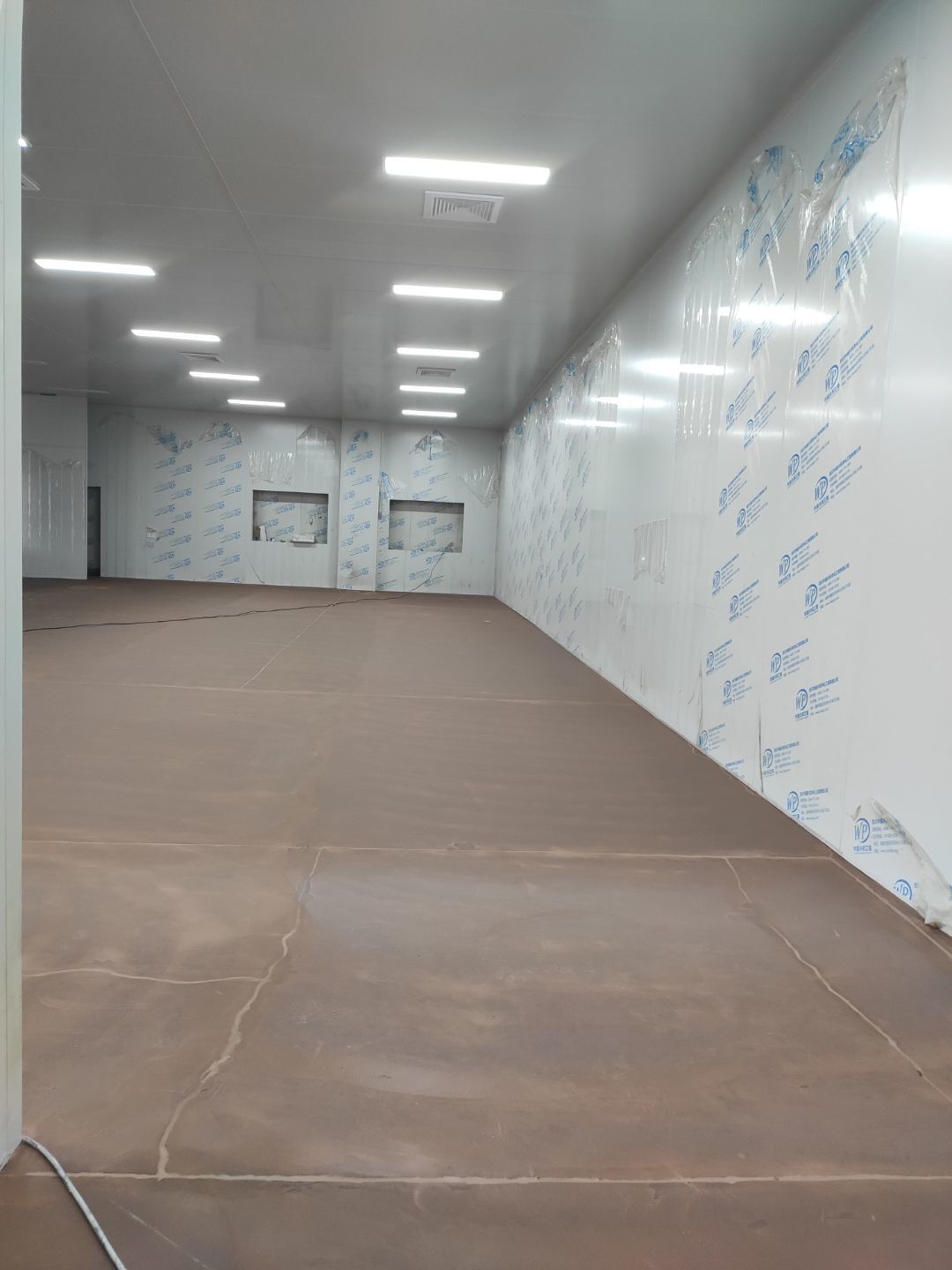

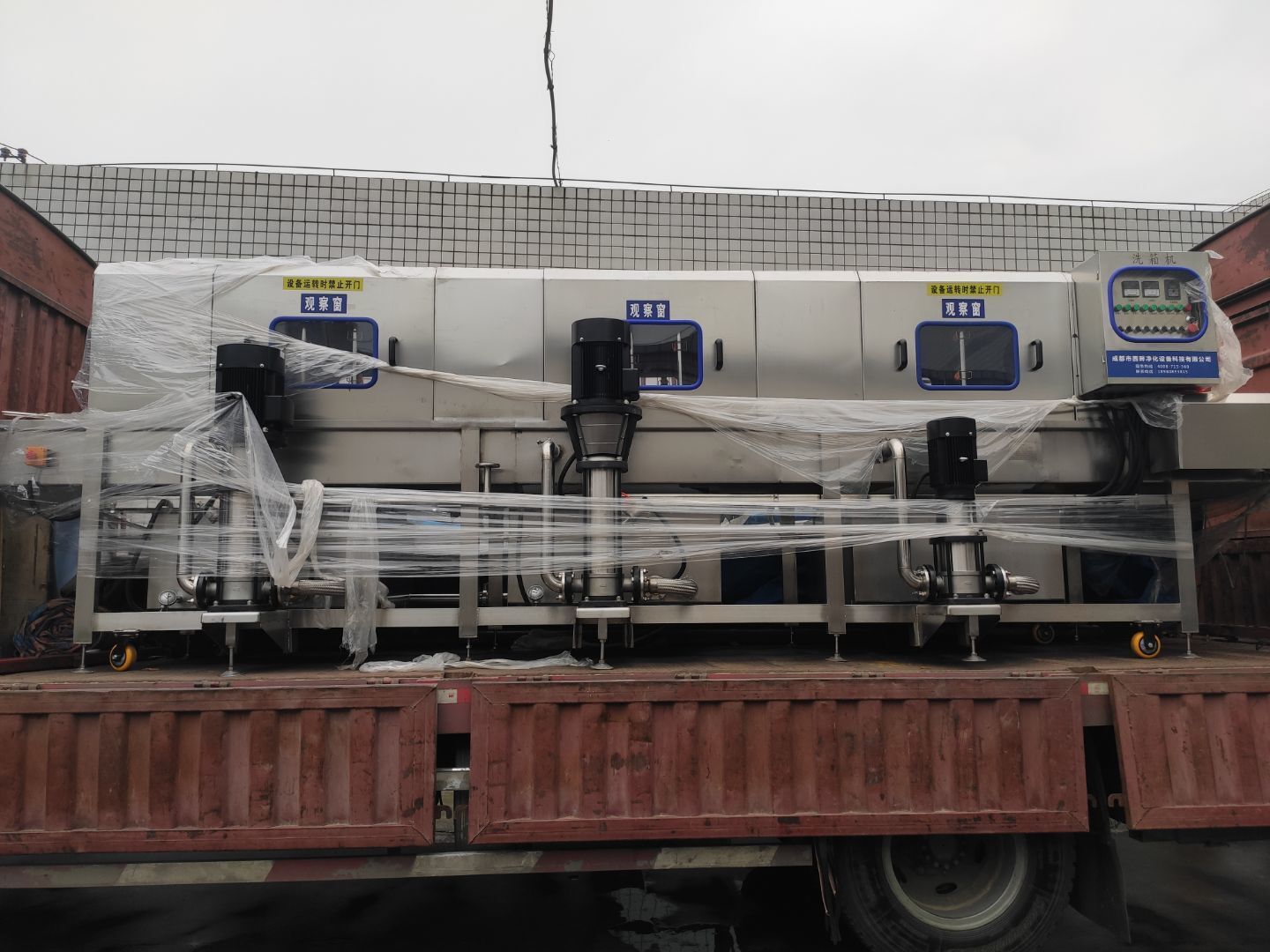

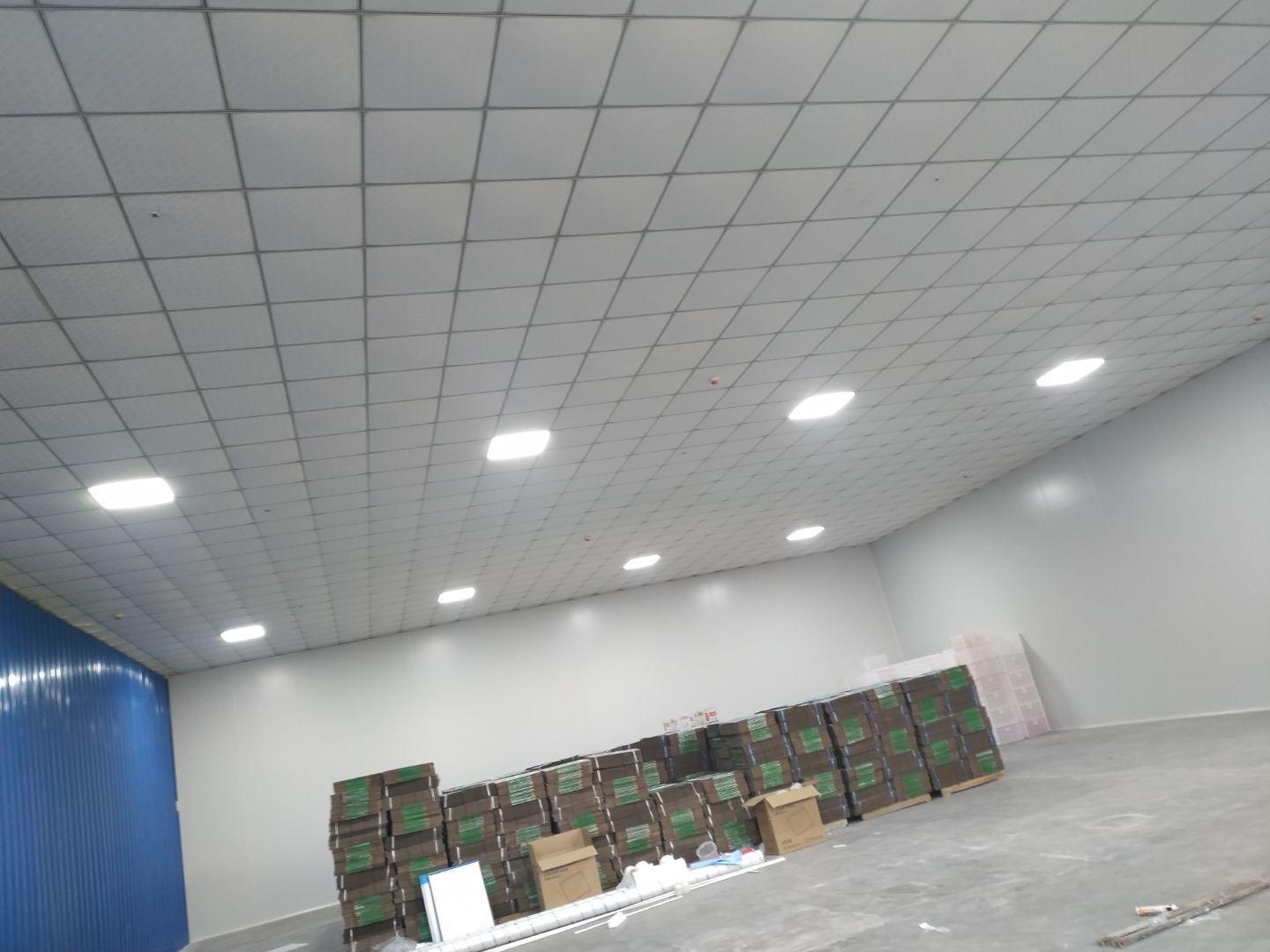

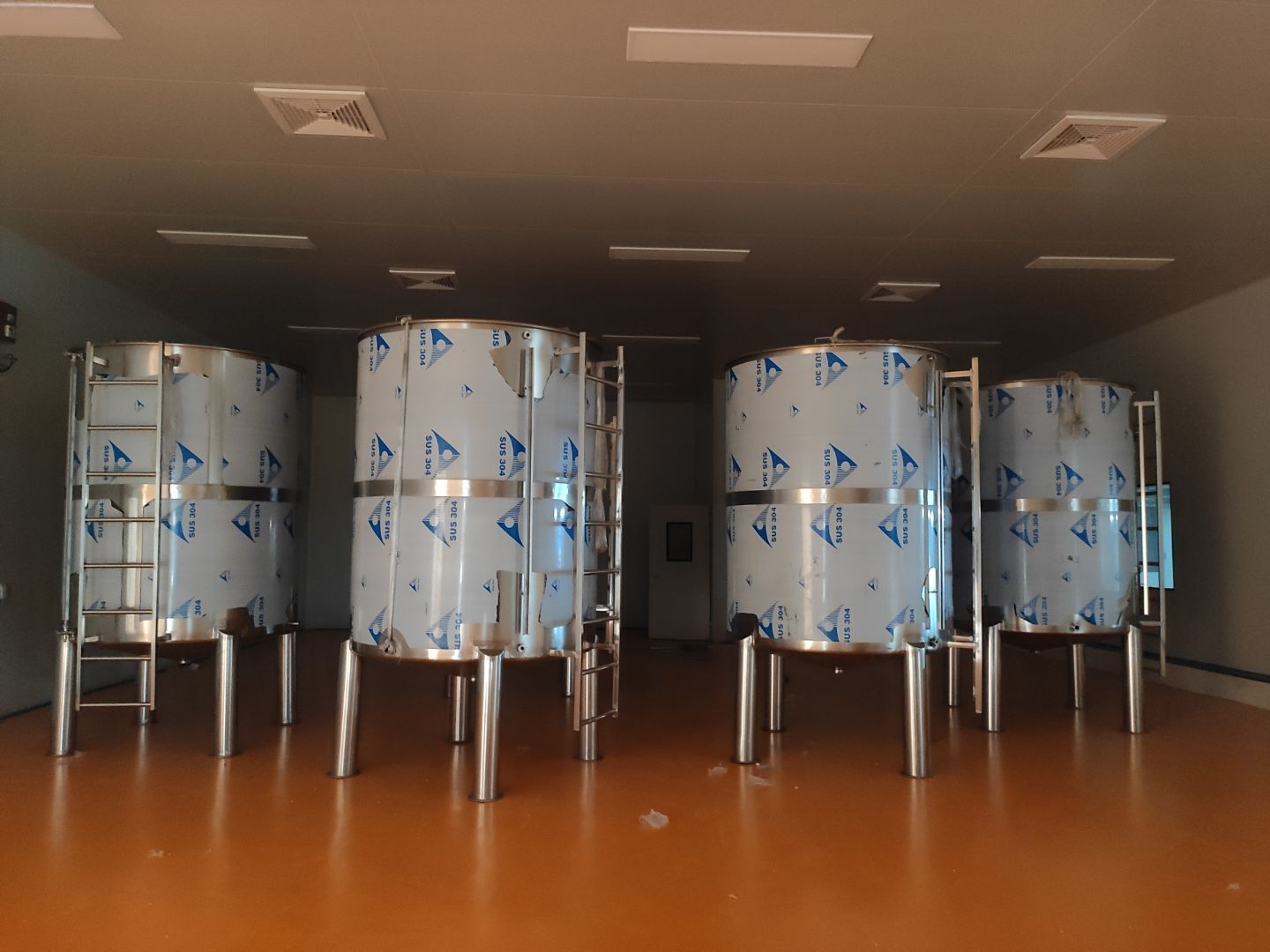

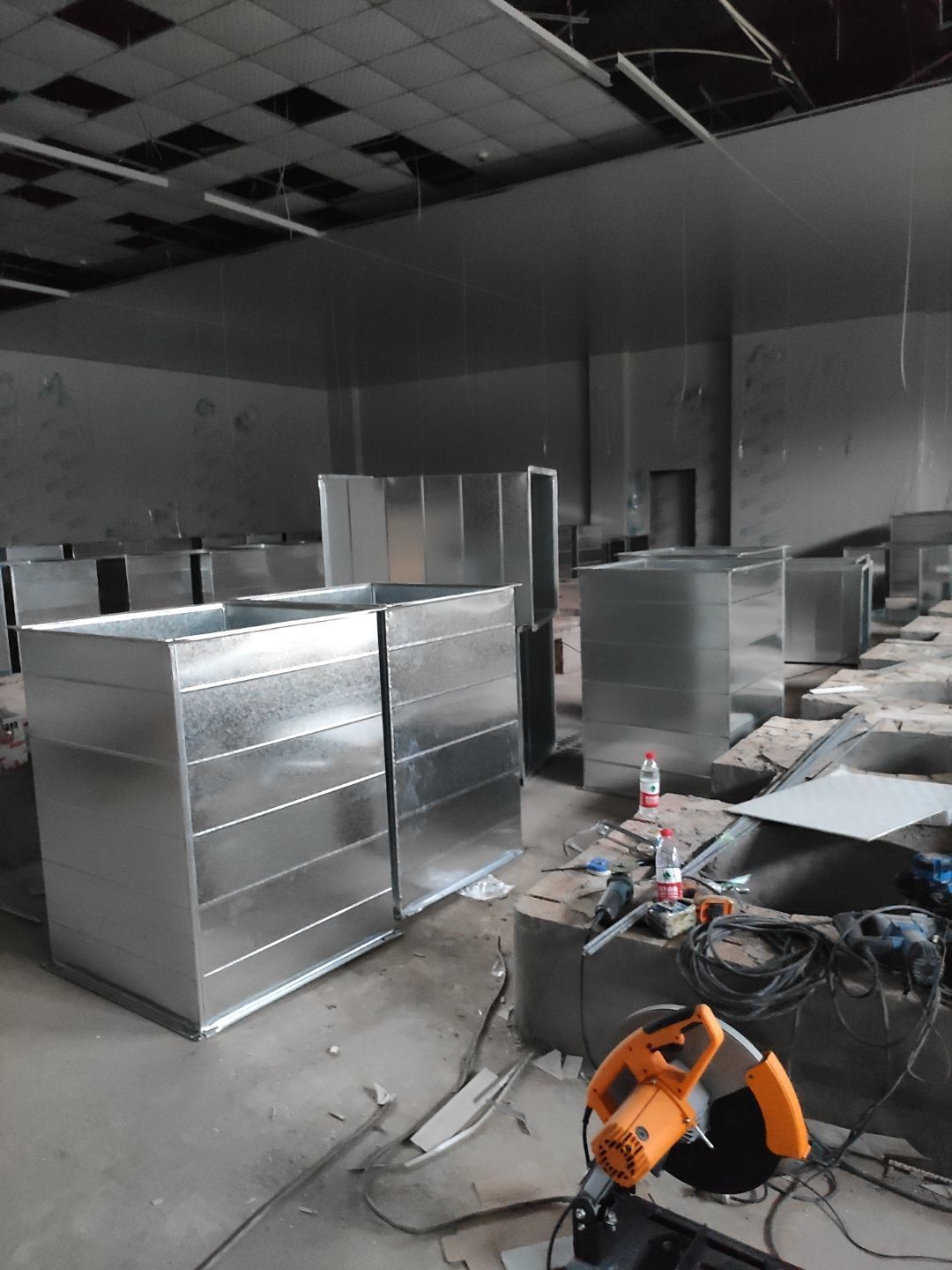

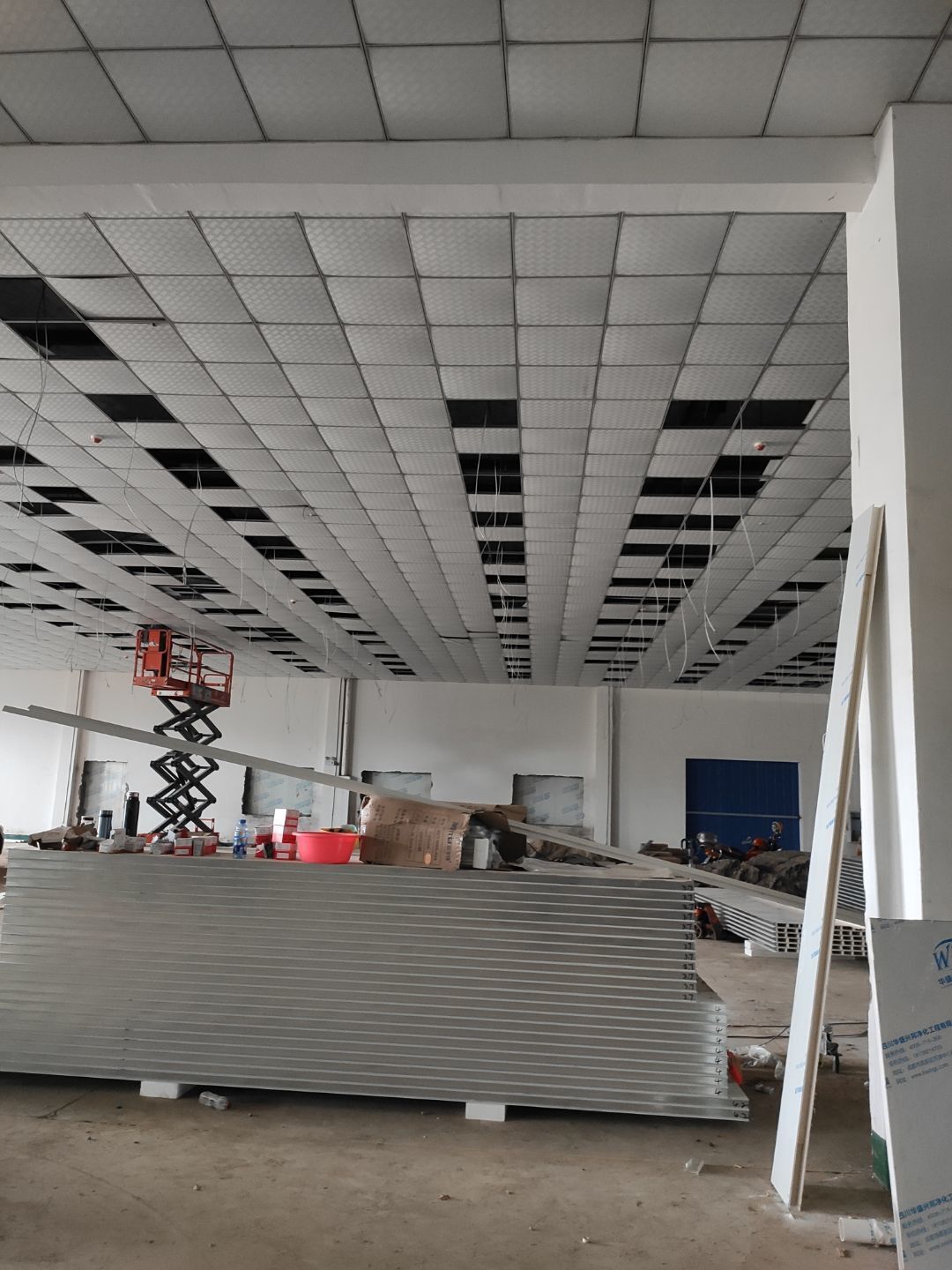

    機器設備就位 圓弧膠水完成百分之八十 傳遞窗安裝完成

  • 2021-07-21 14:32:58

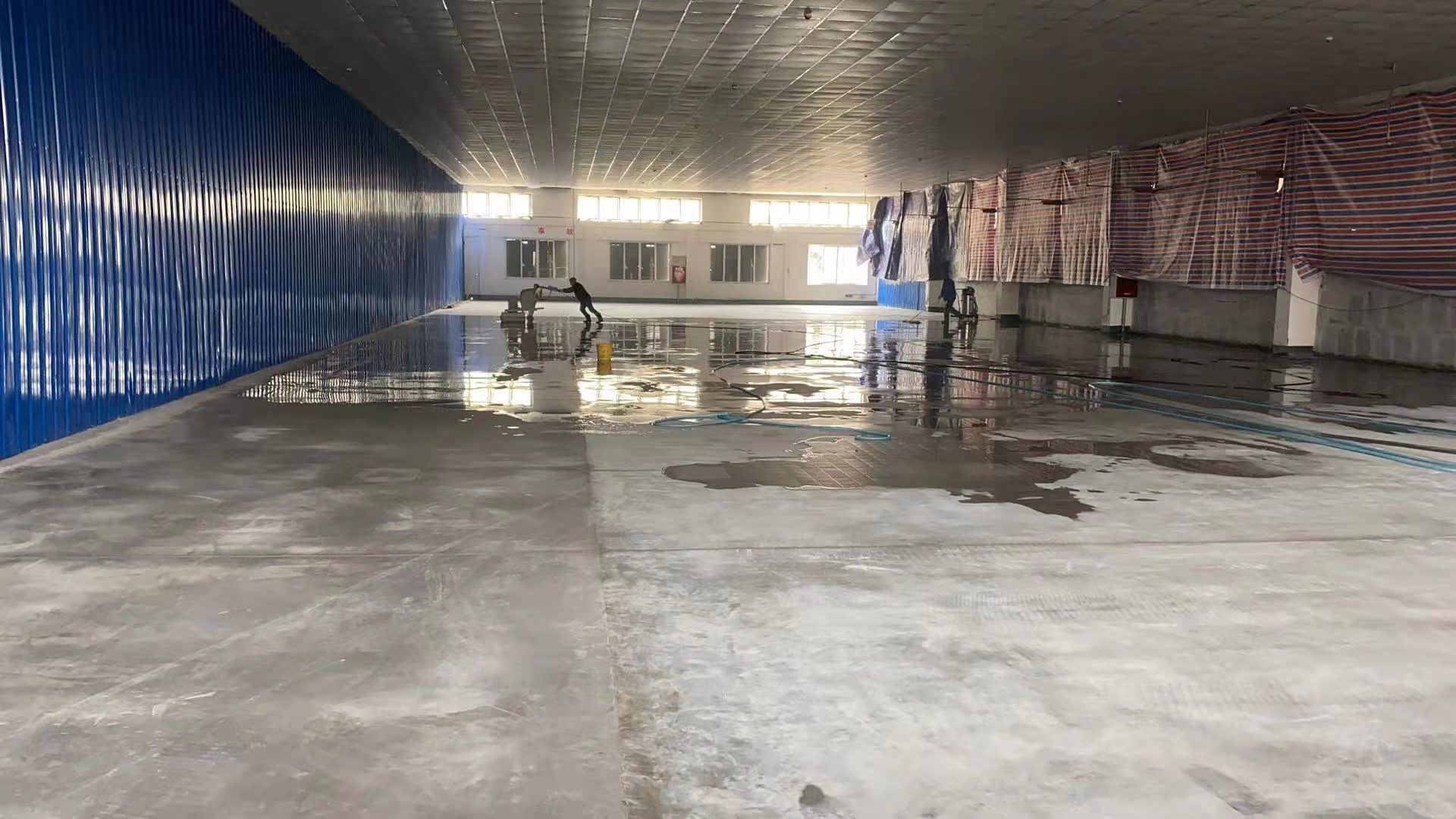

    機器設備已到現場 地面施工,打磨完成底漆施工完成 水電工程,車間燈全部通電

  • 2021-07-14 09:35:02

    機器設備已到現場 地面施工,打磨完成底漆施工完成 水電工程,車間燈全部通電

  • 2021-05-18 15:02:19

  • 2021-05-07 10:31:04

    污水處理池、墻板施工

  • 2021-04-24 14:18:59

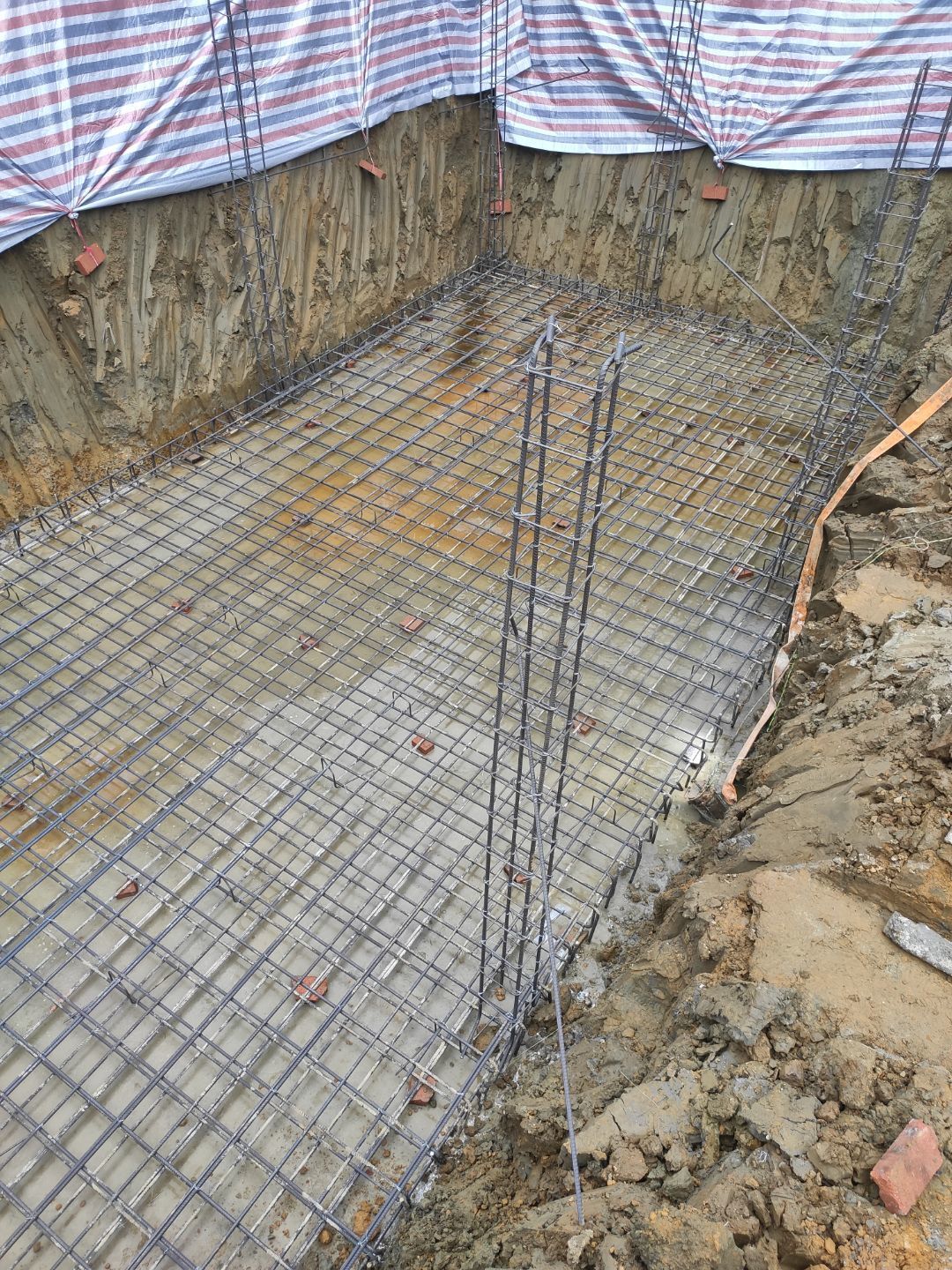

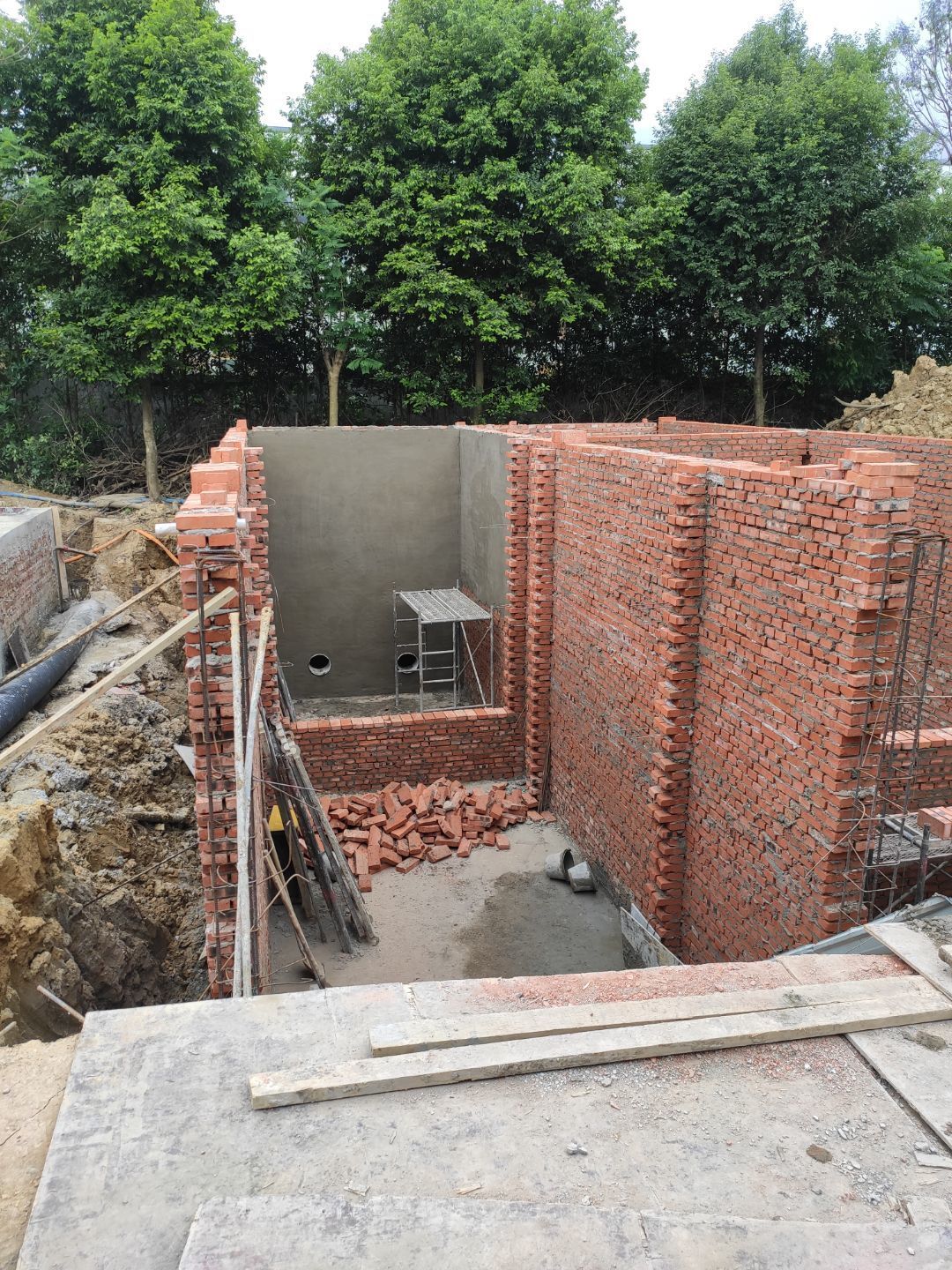

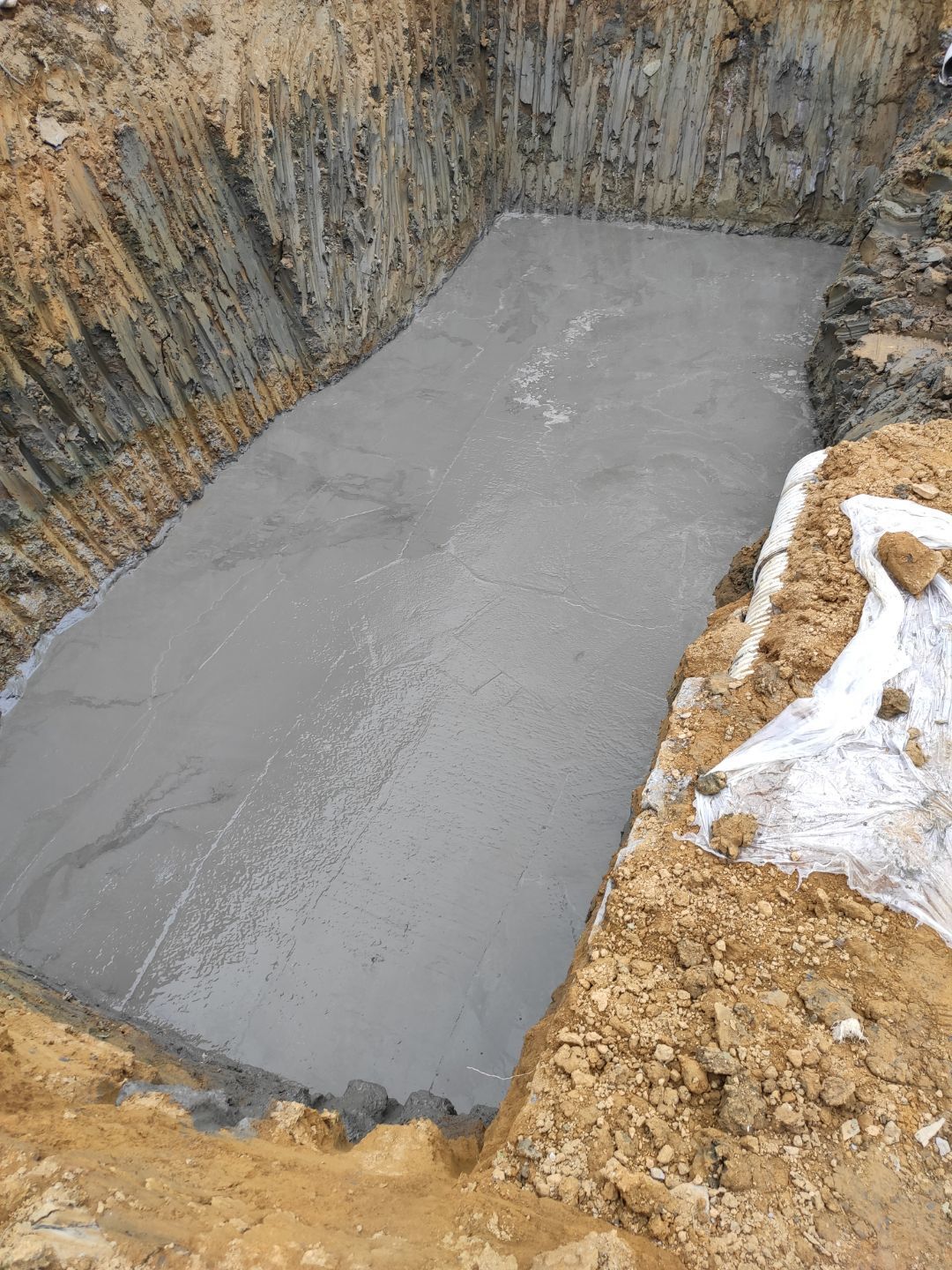

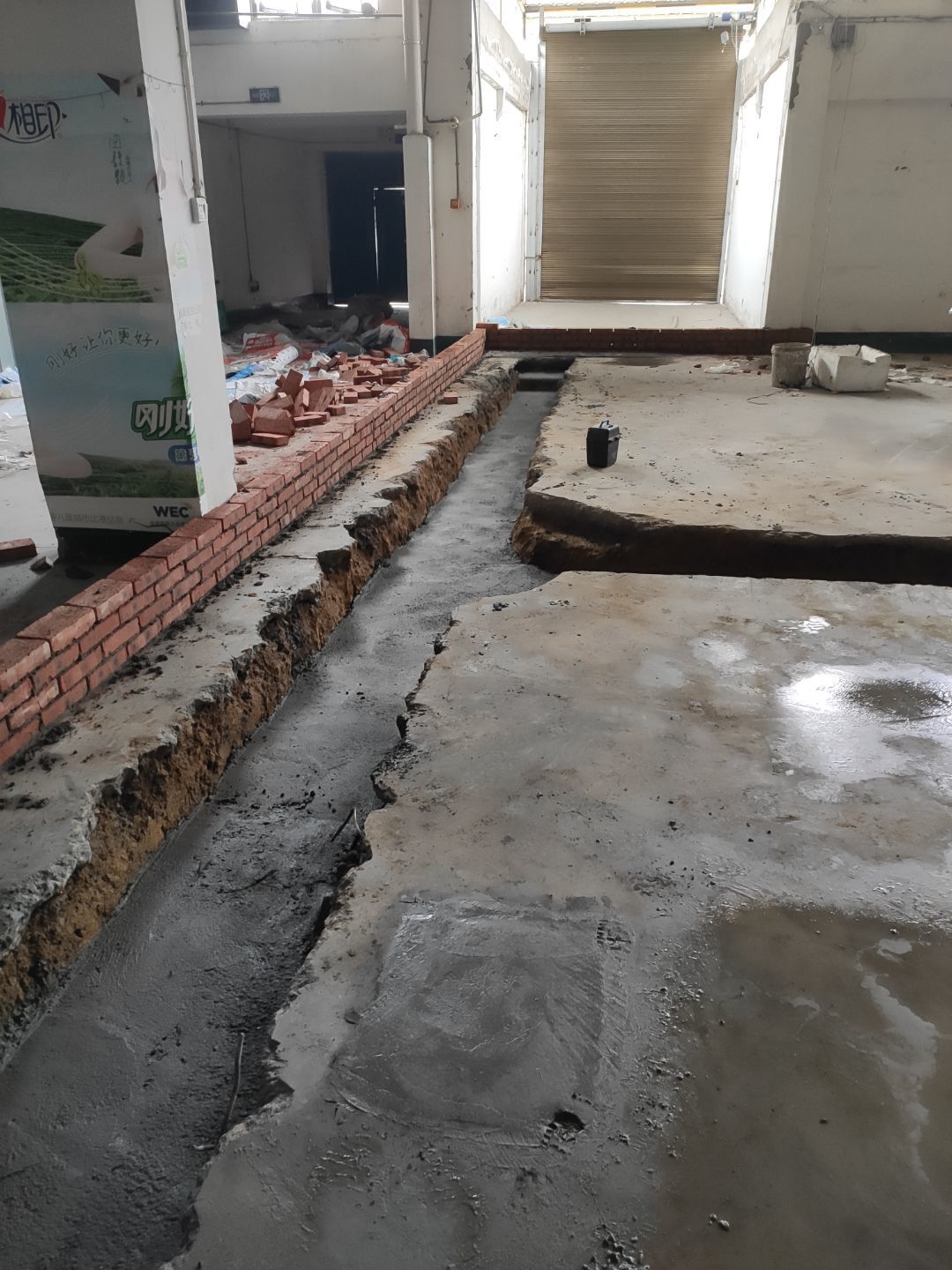

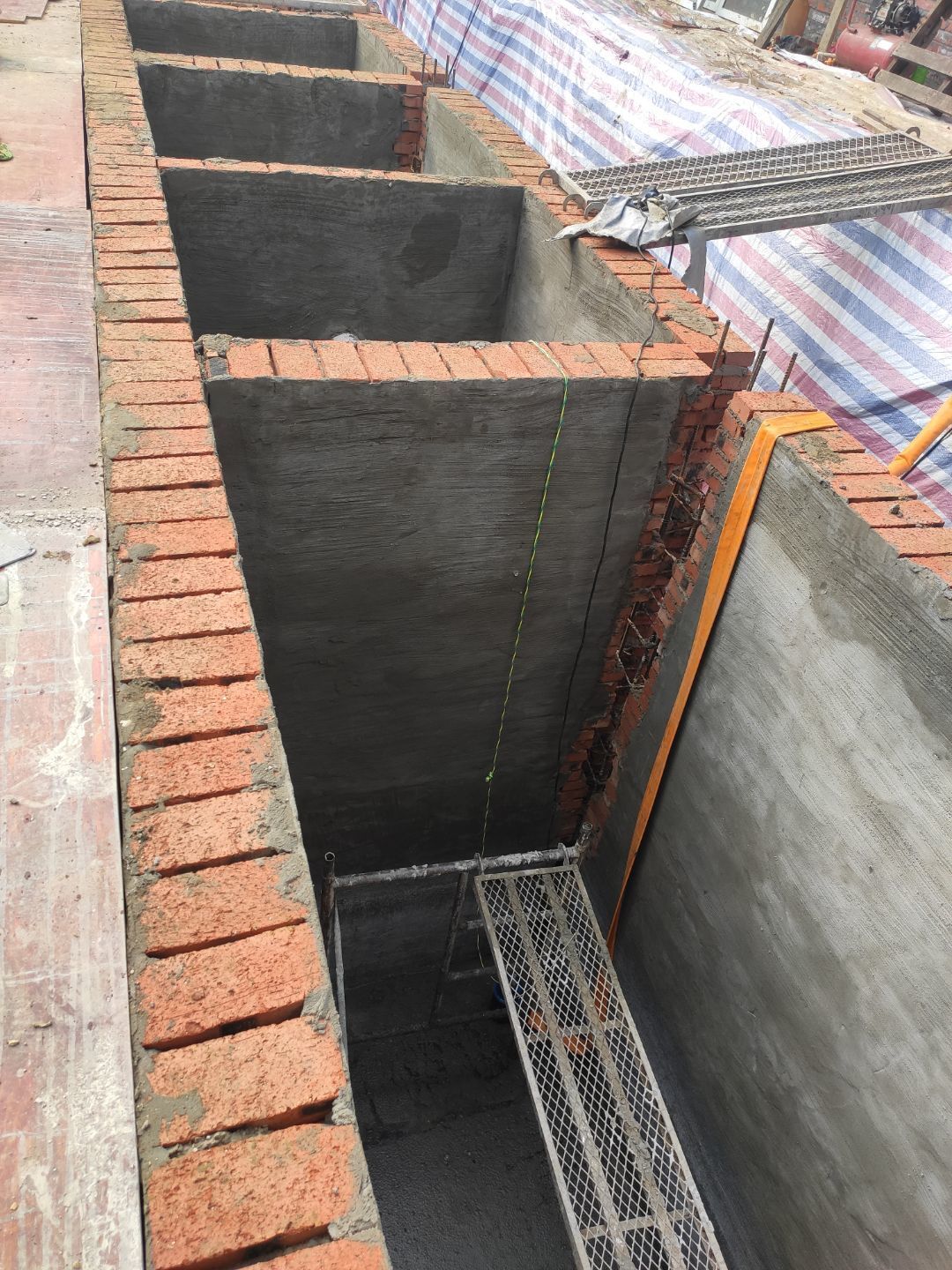

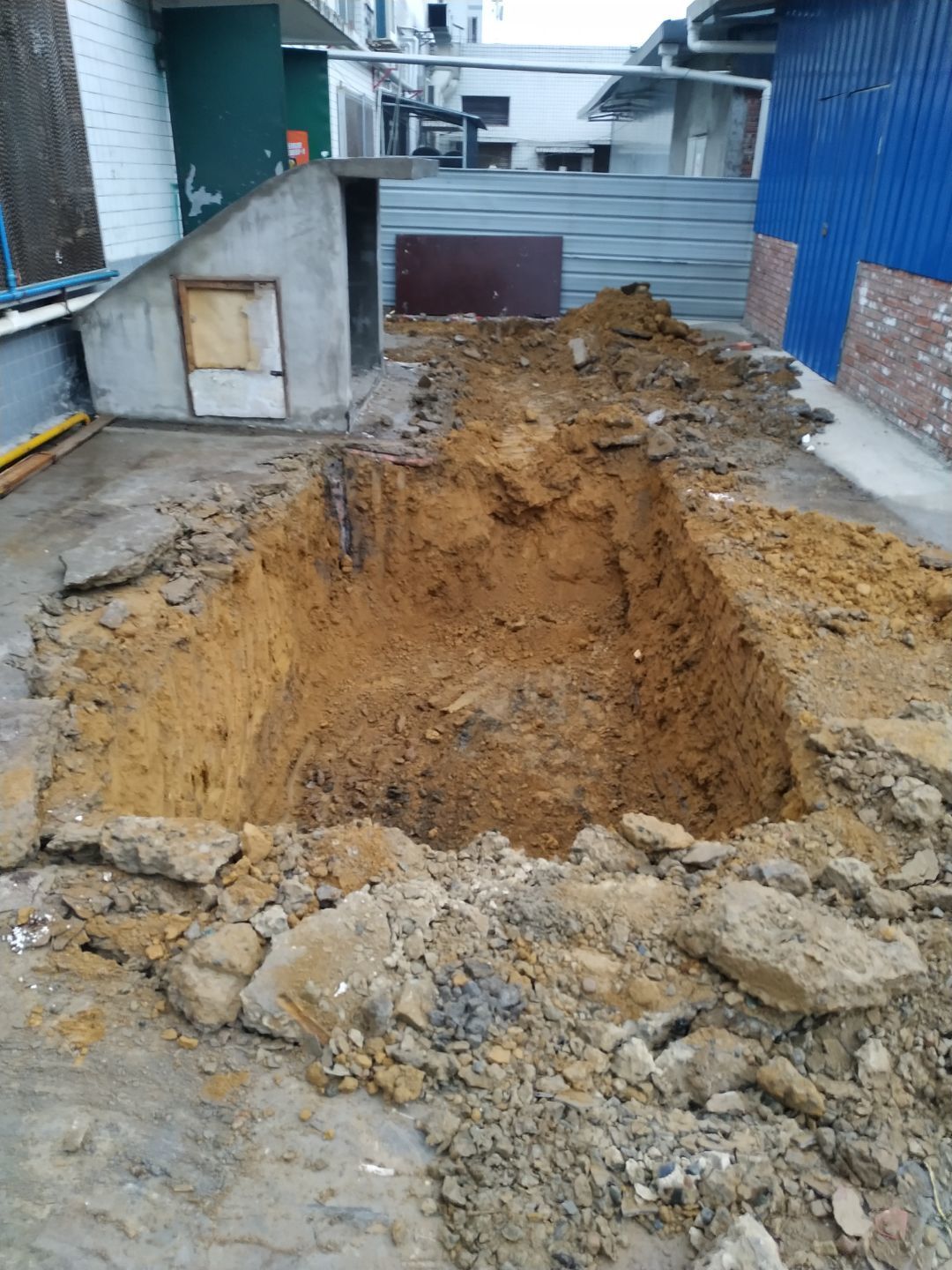

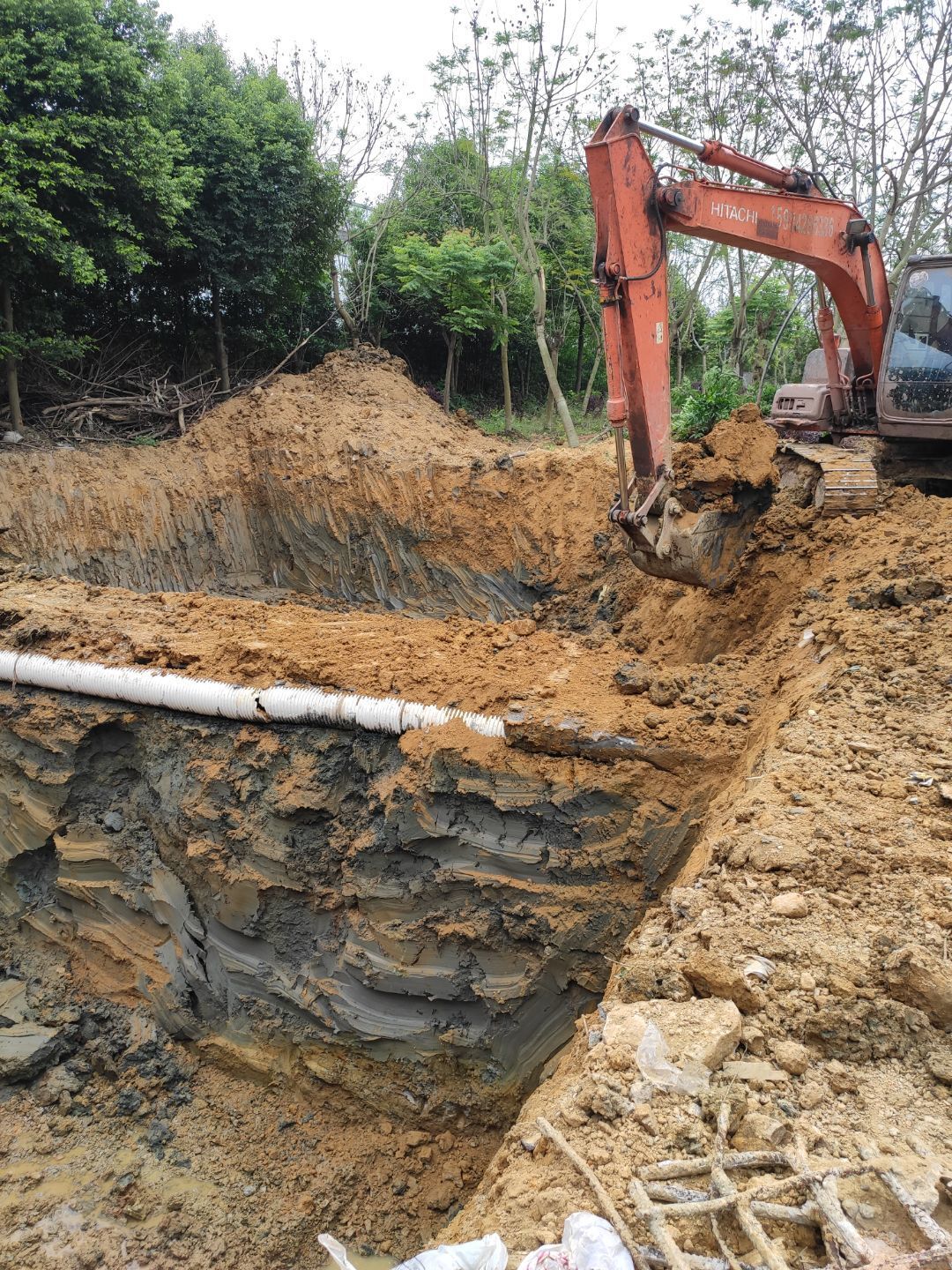

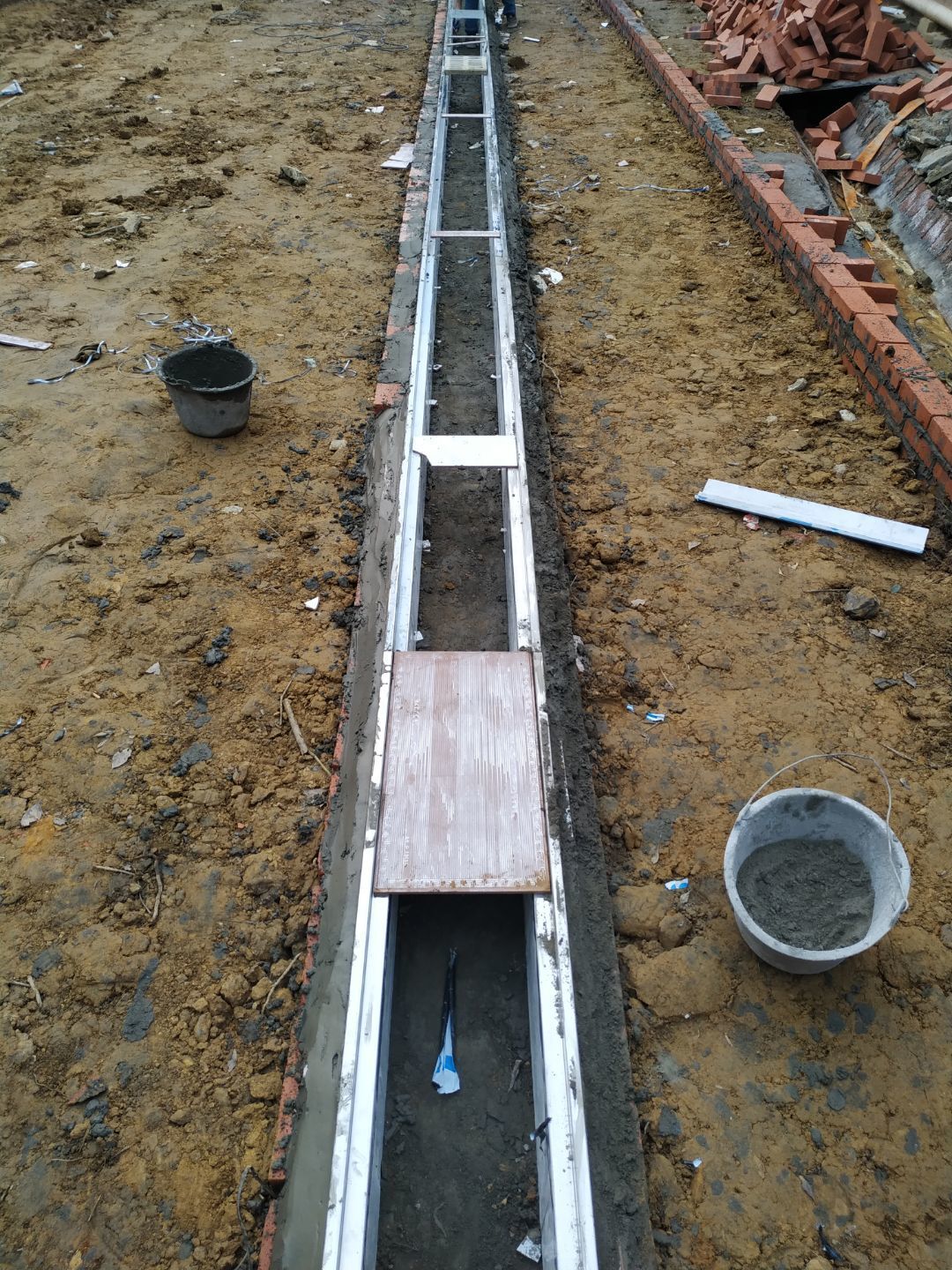

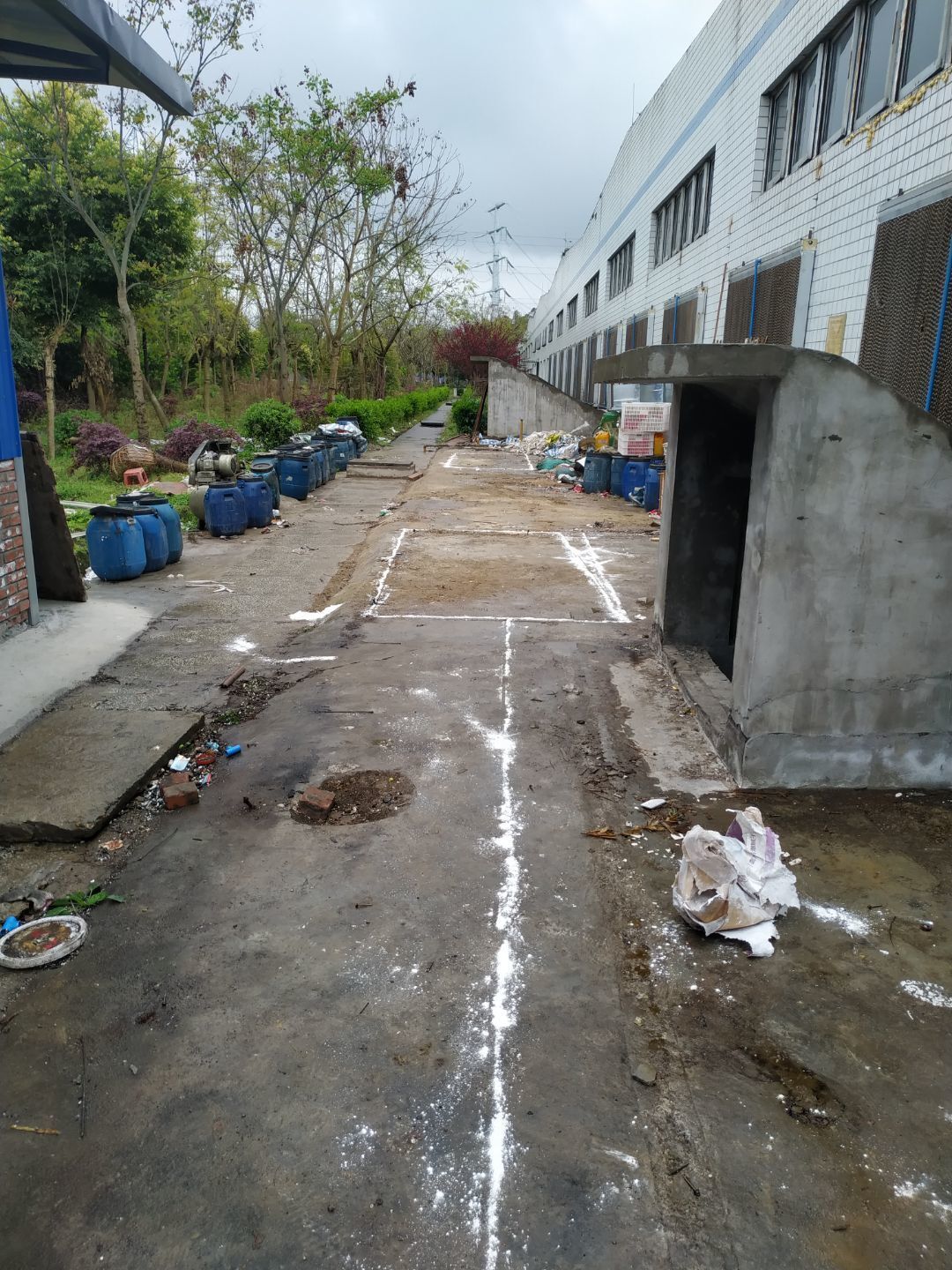

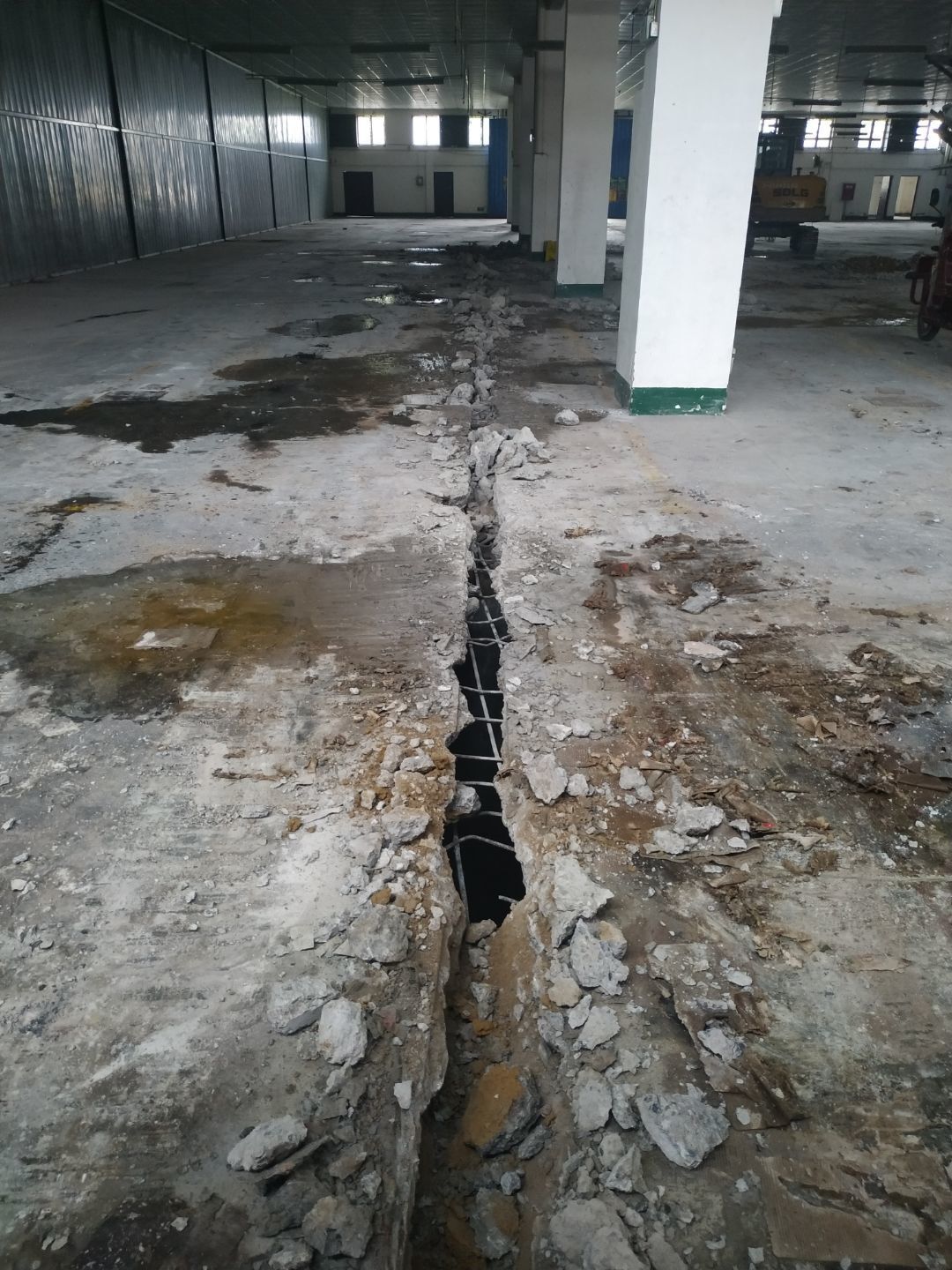

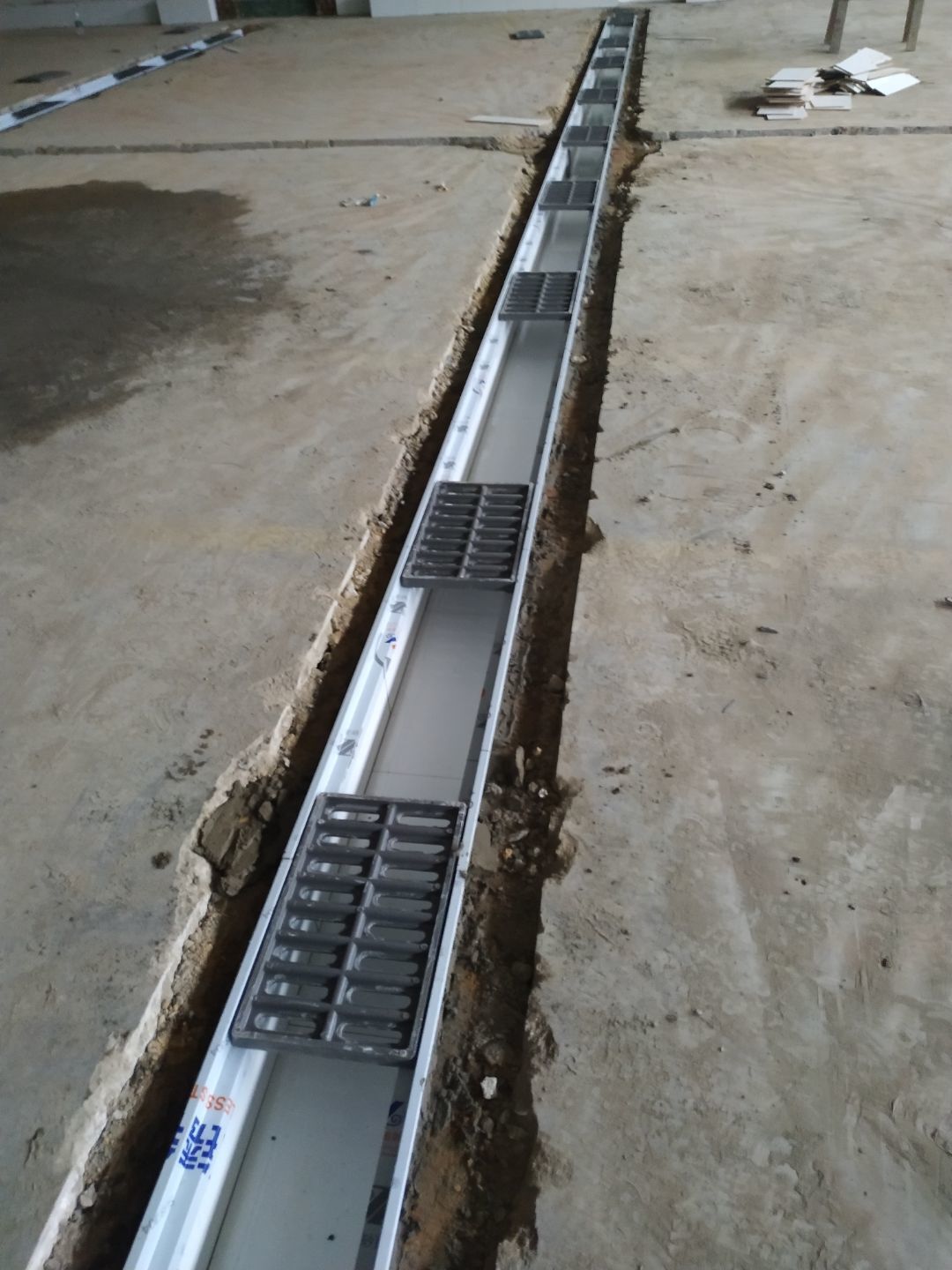

    1.污水處理池開挖完成2.練油房墻板完成百分之五十、水溝完成百分之八十;3.擋水墻完成百分之五十

  • 2021-04-13 13:43:34

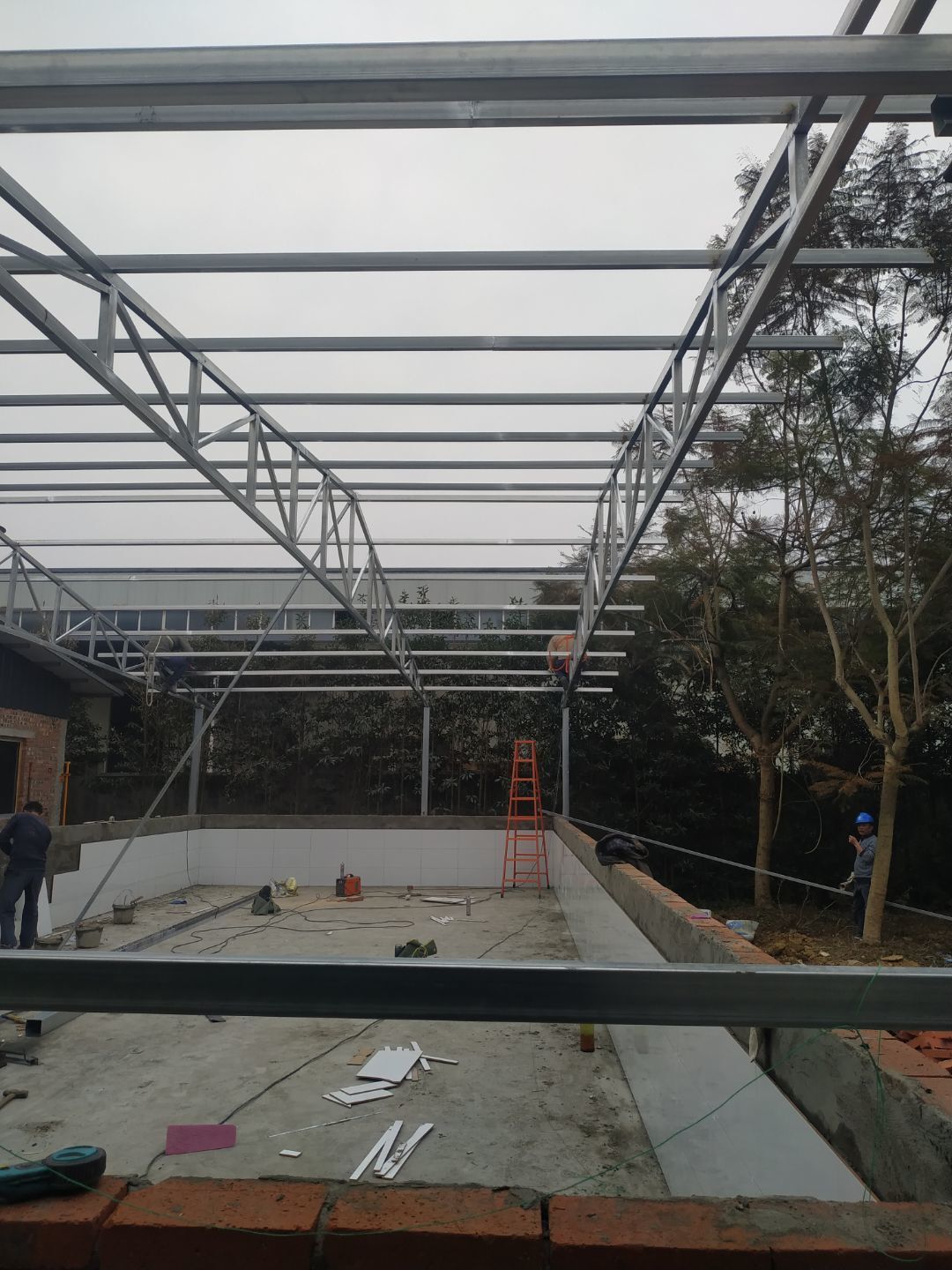

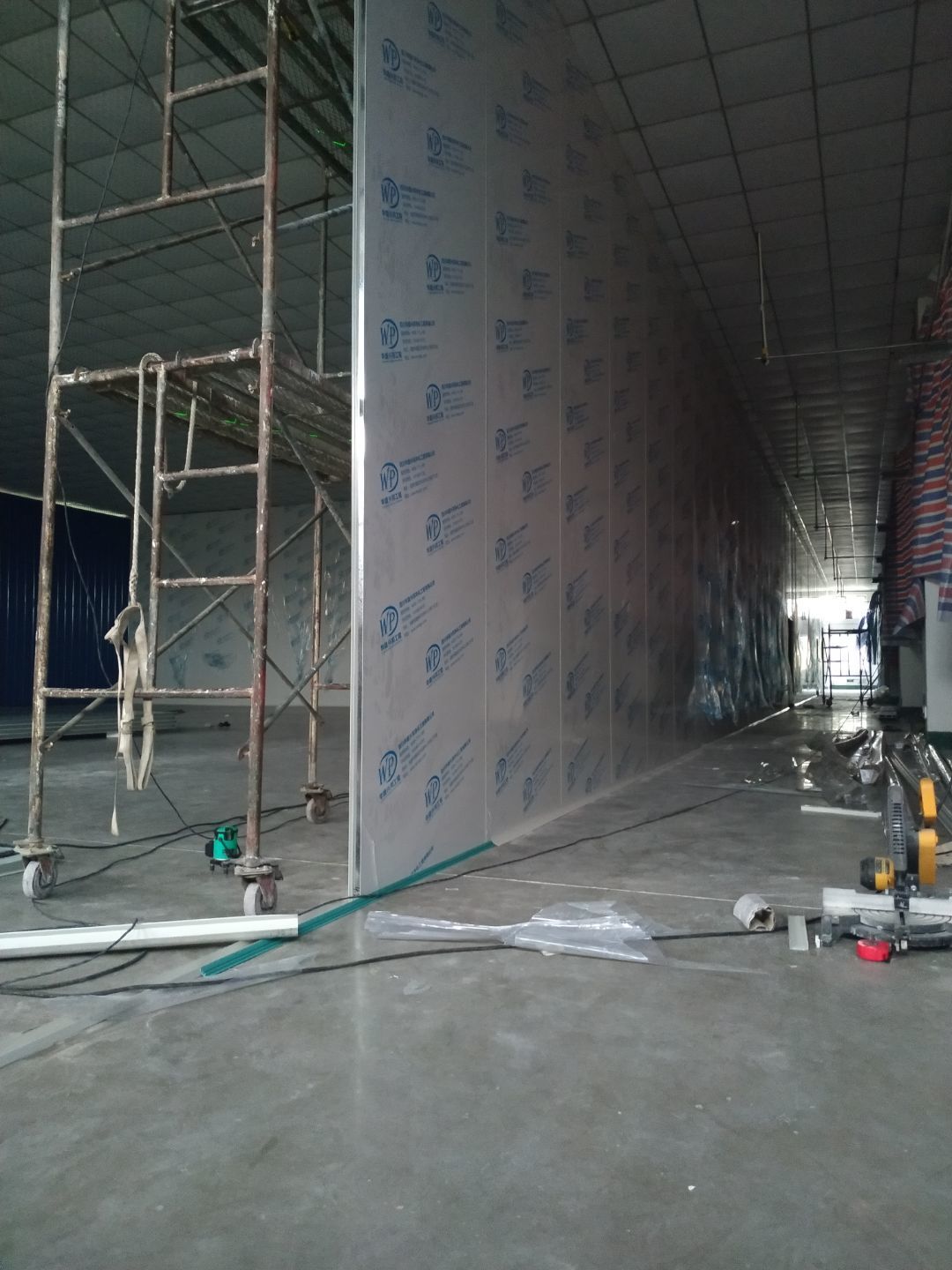

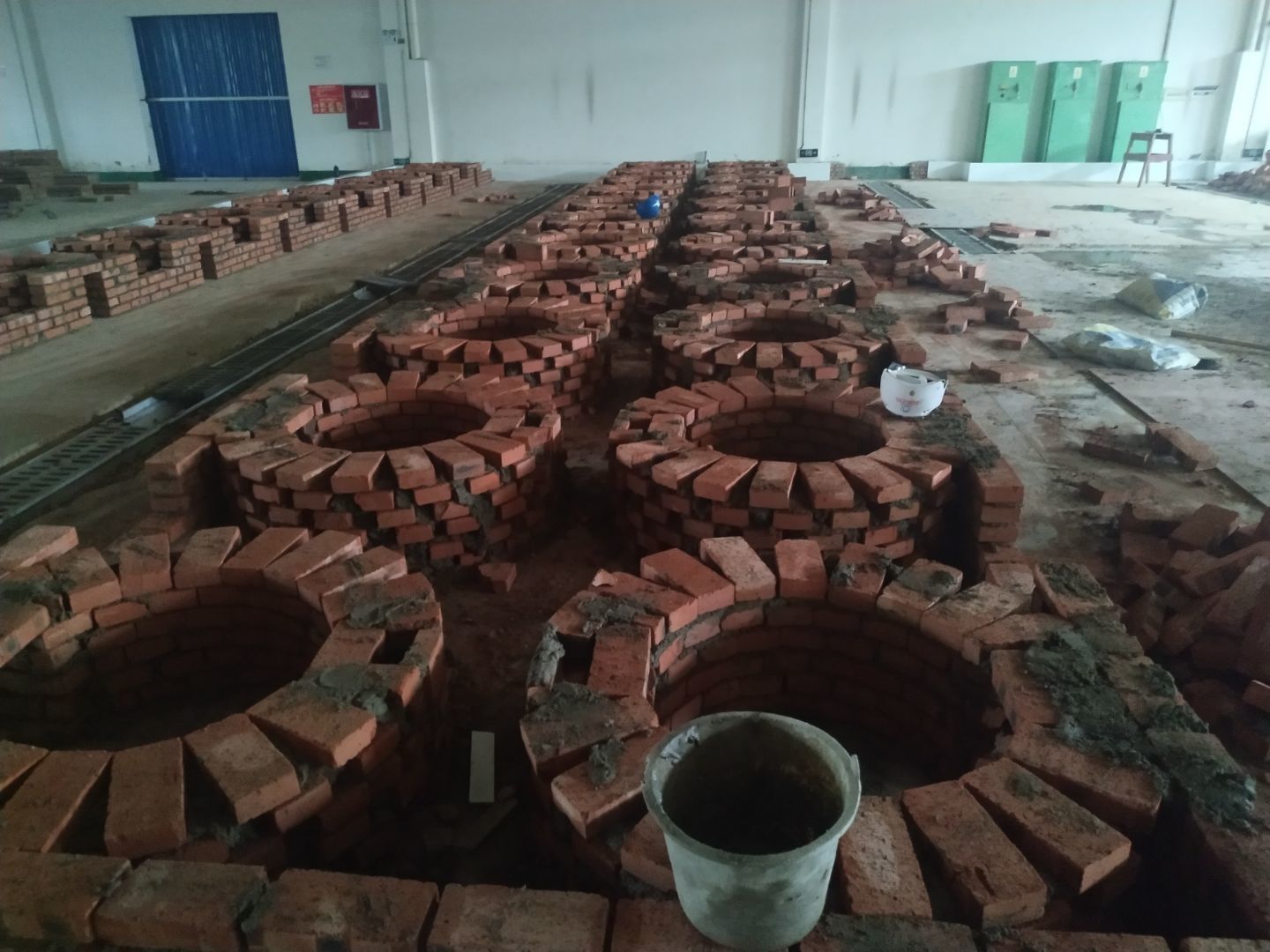

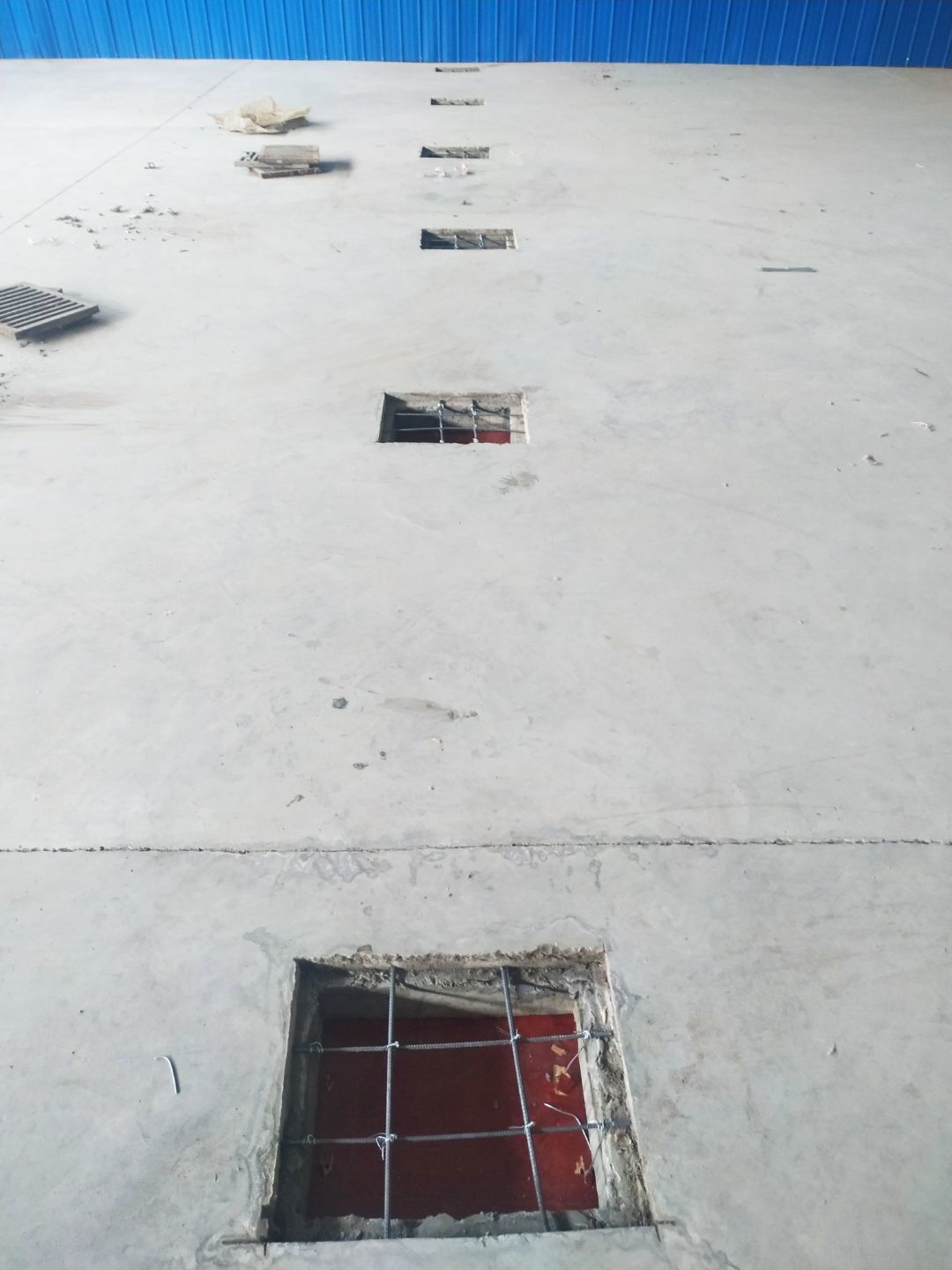

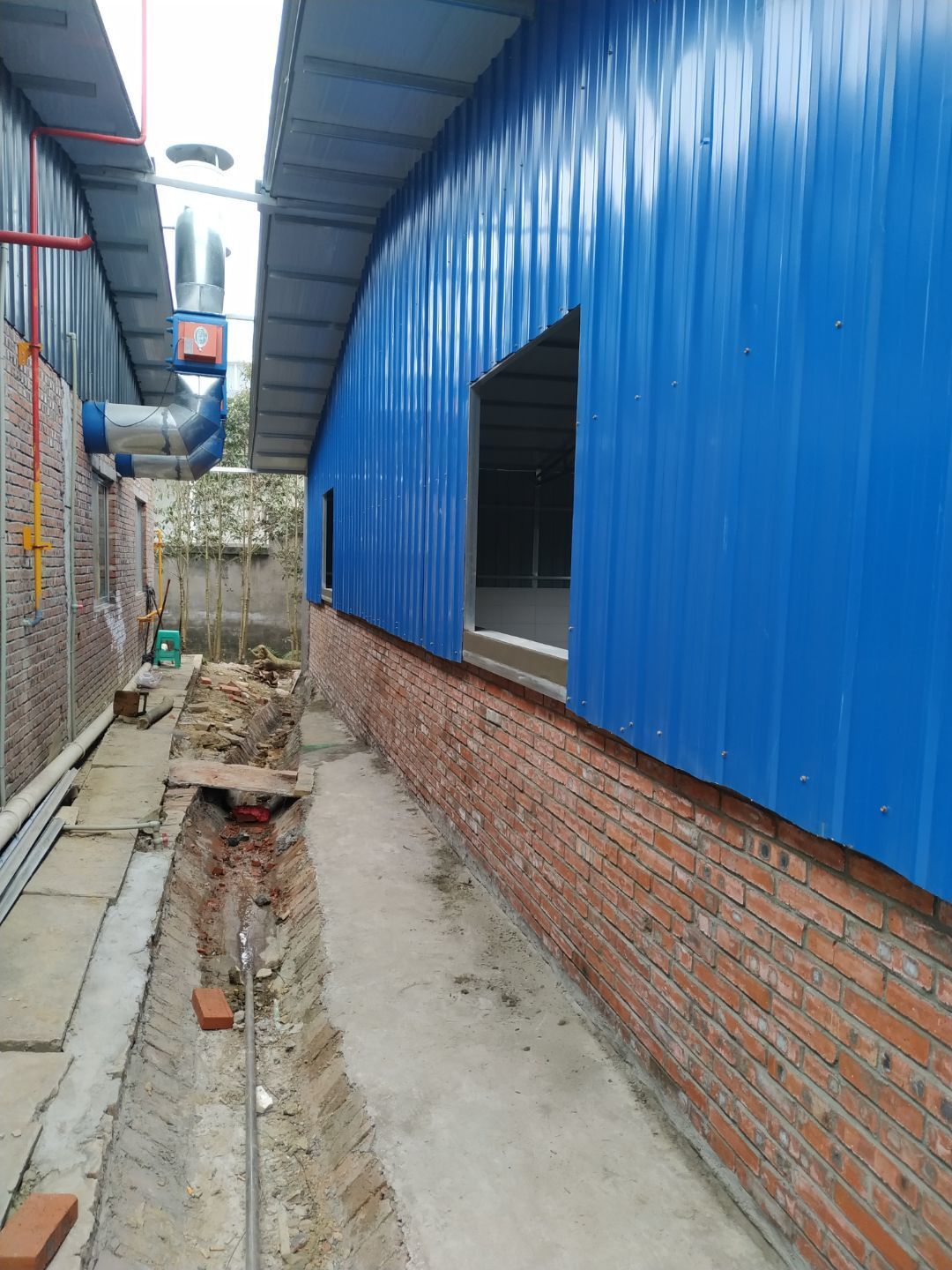

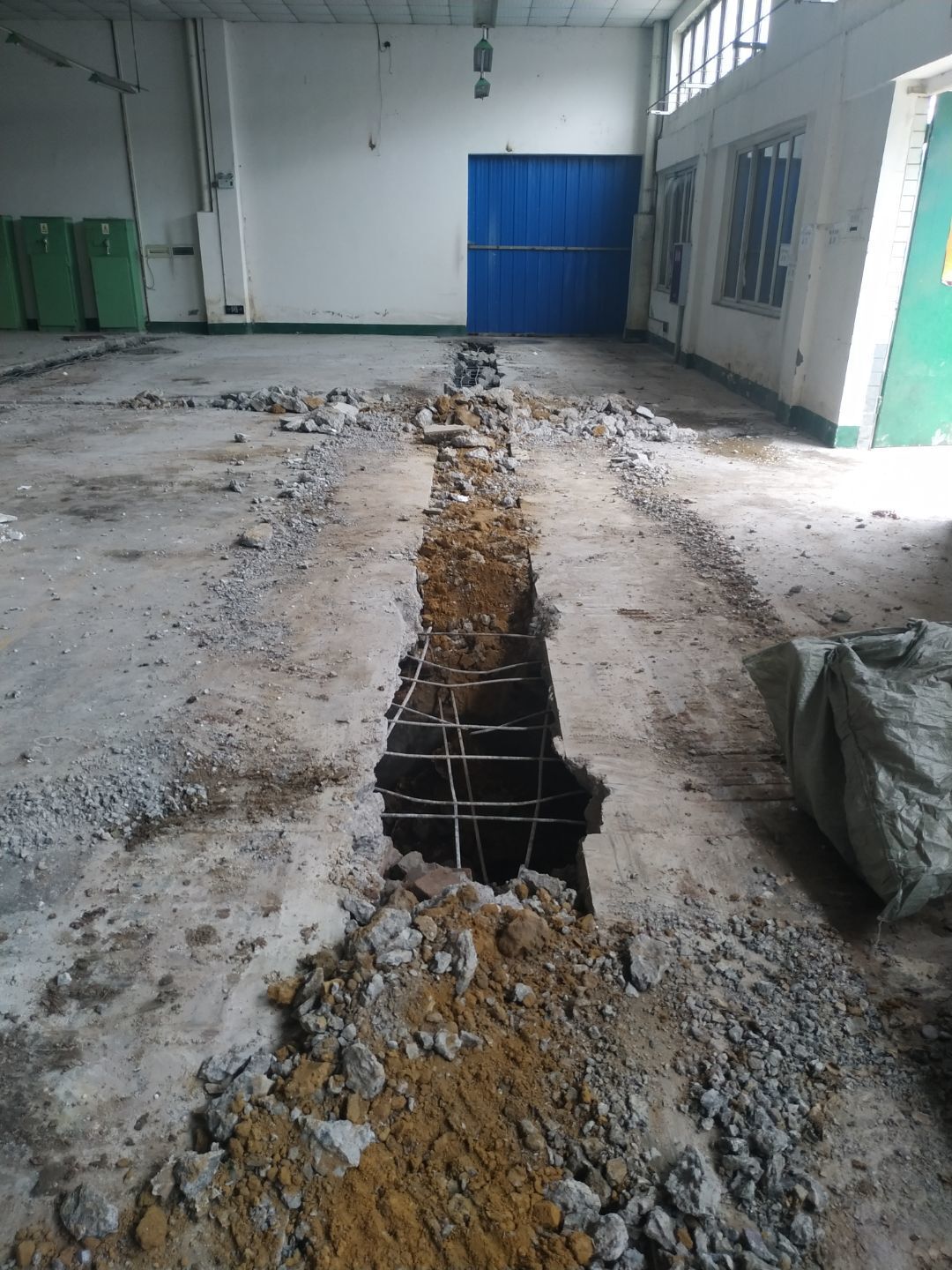

    1、灶臺砌磚,新風管道安裝完成70%;2、物流門安裝和加固完成;3、煉油間排水溝折邊件安裝完成90%。

  • 2021-03-23 11:42:18

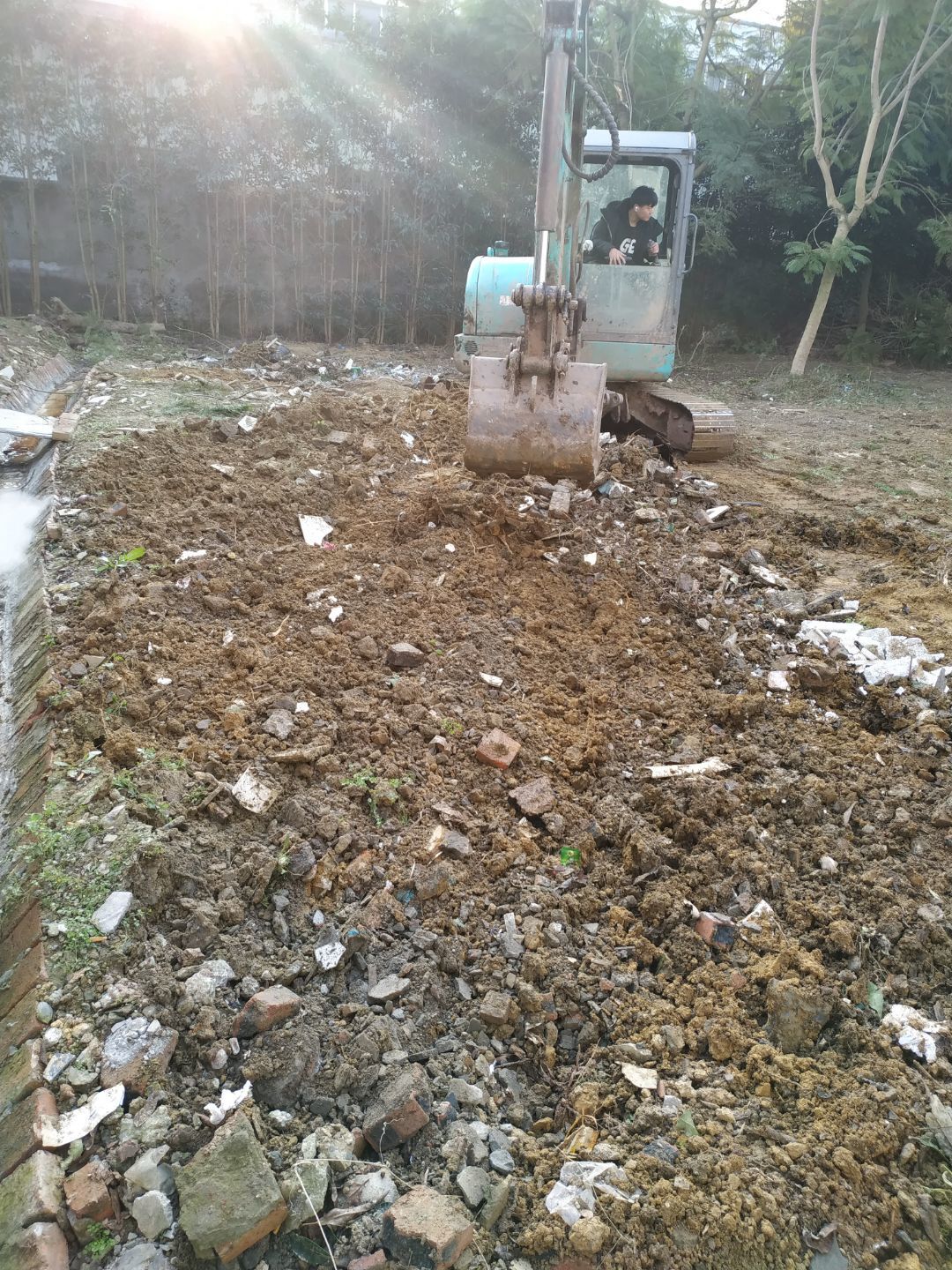

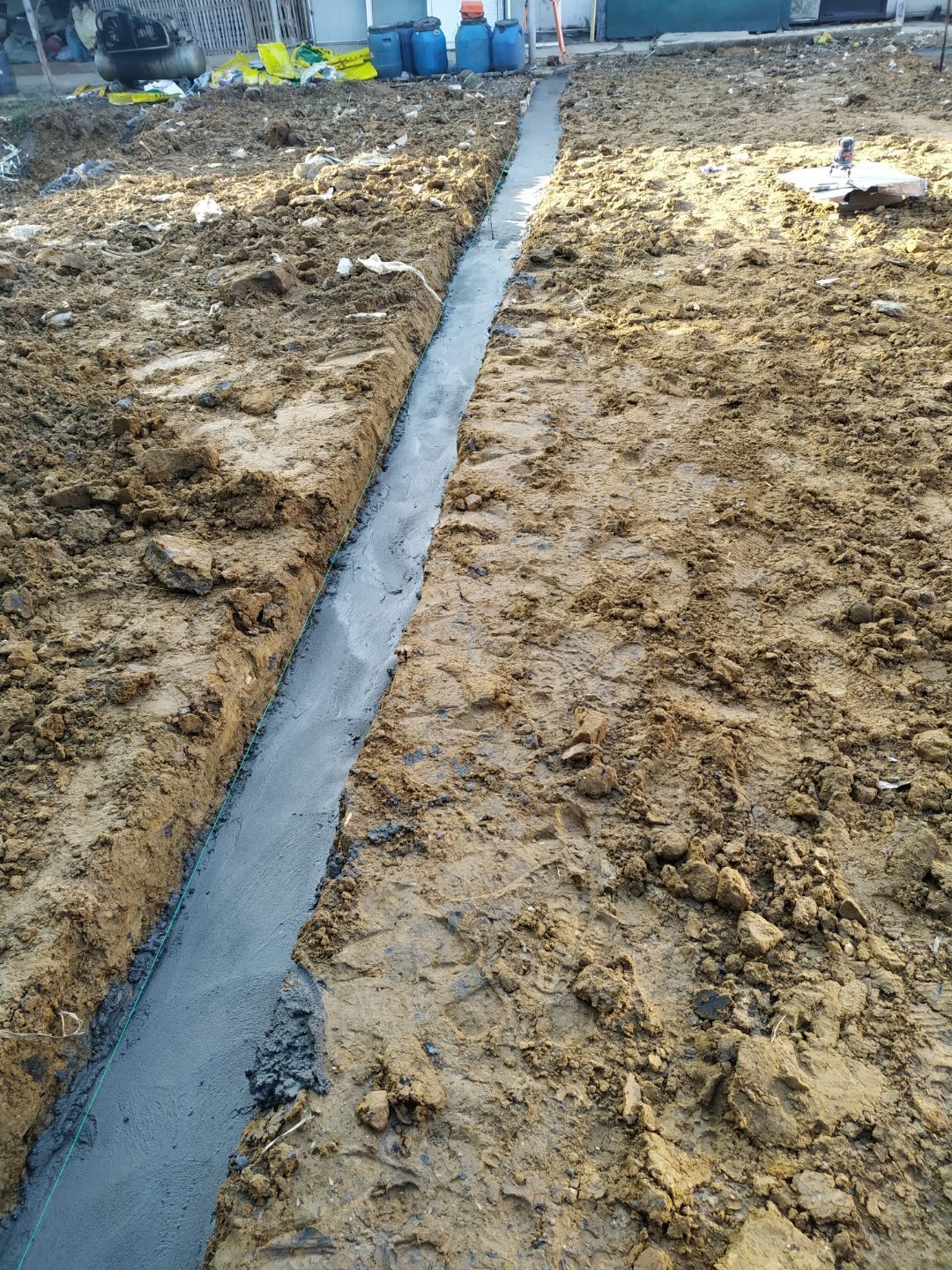

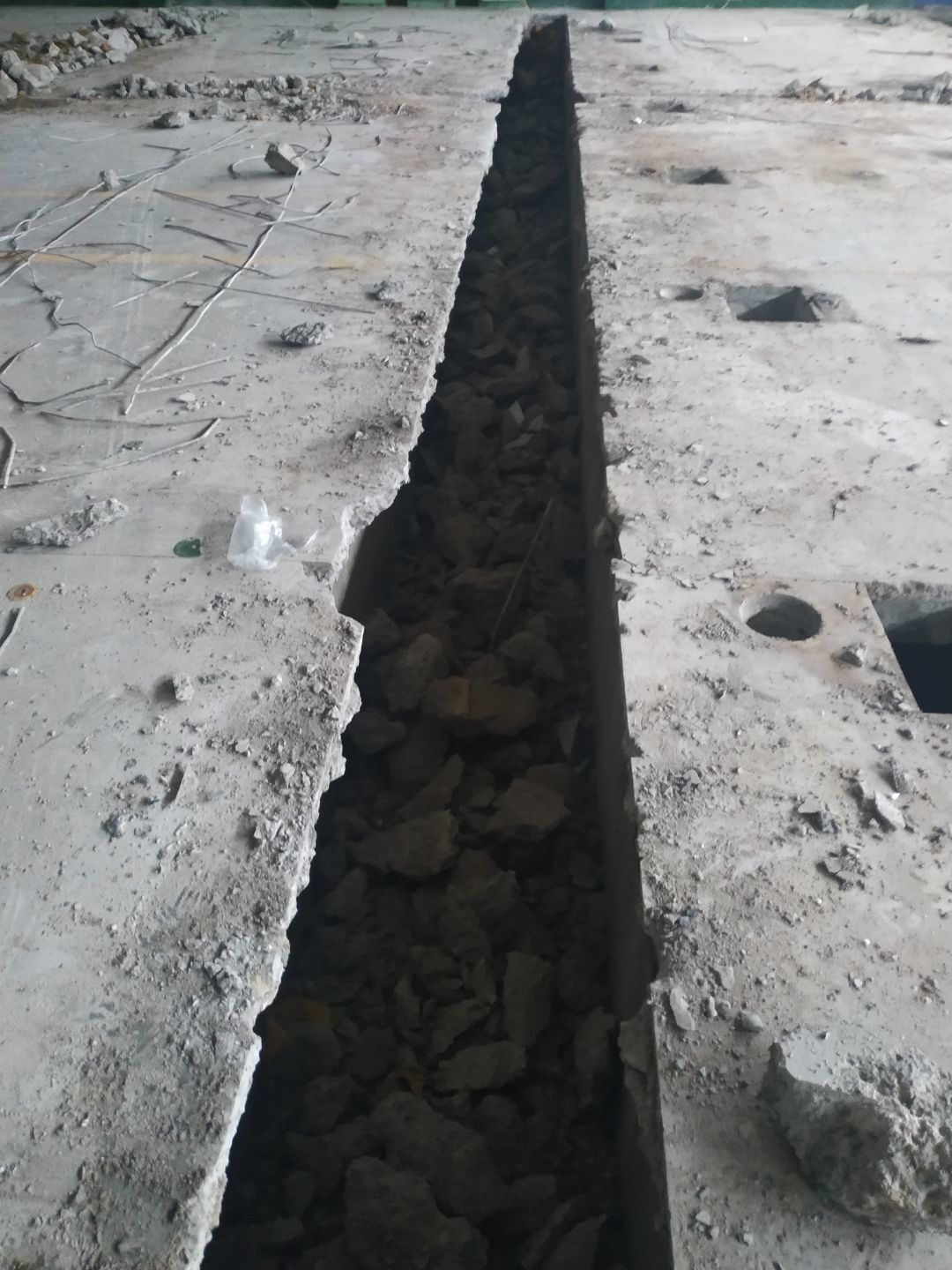

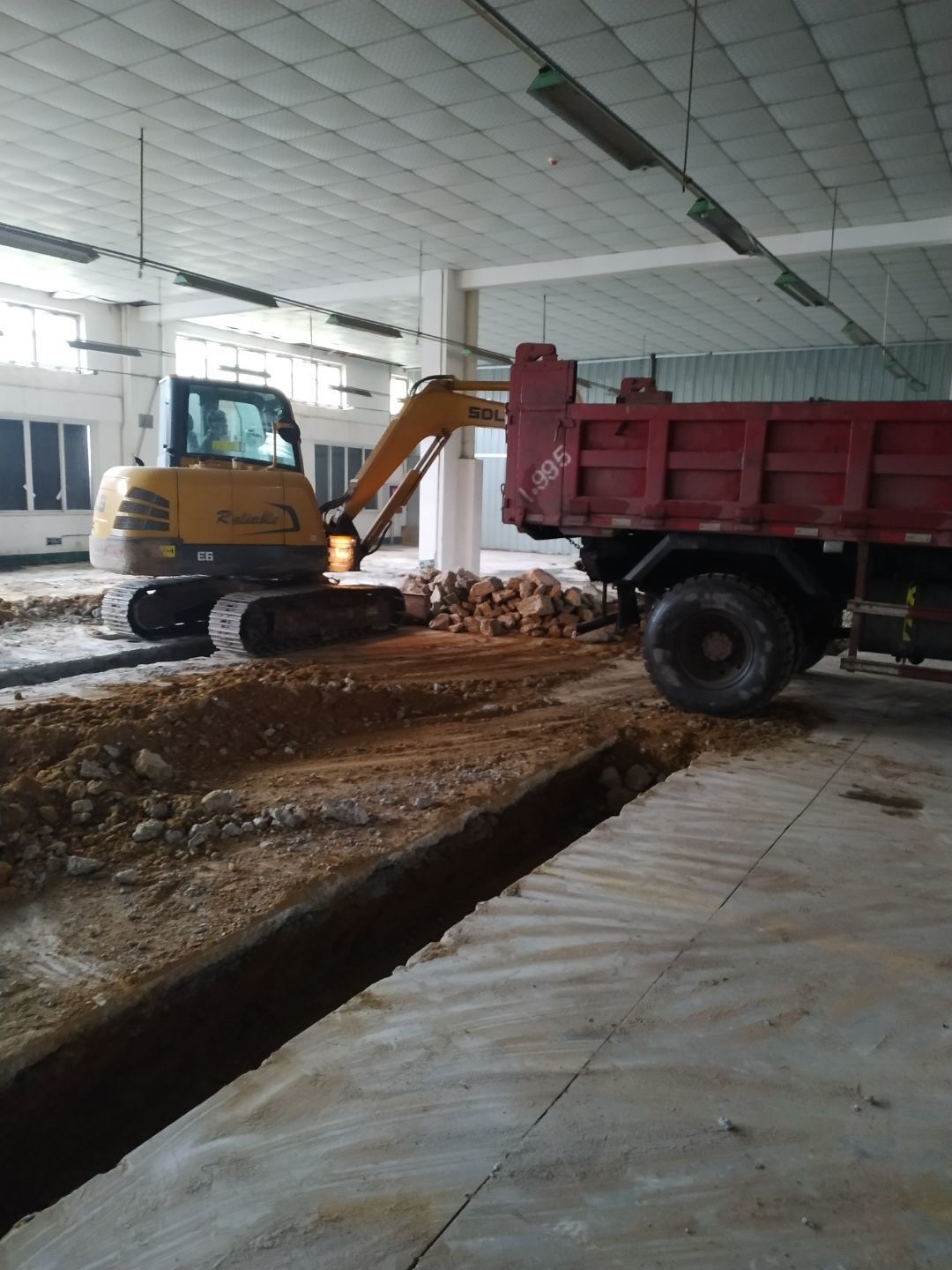

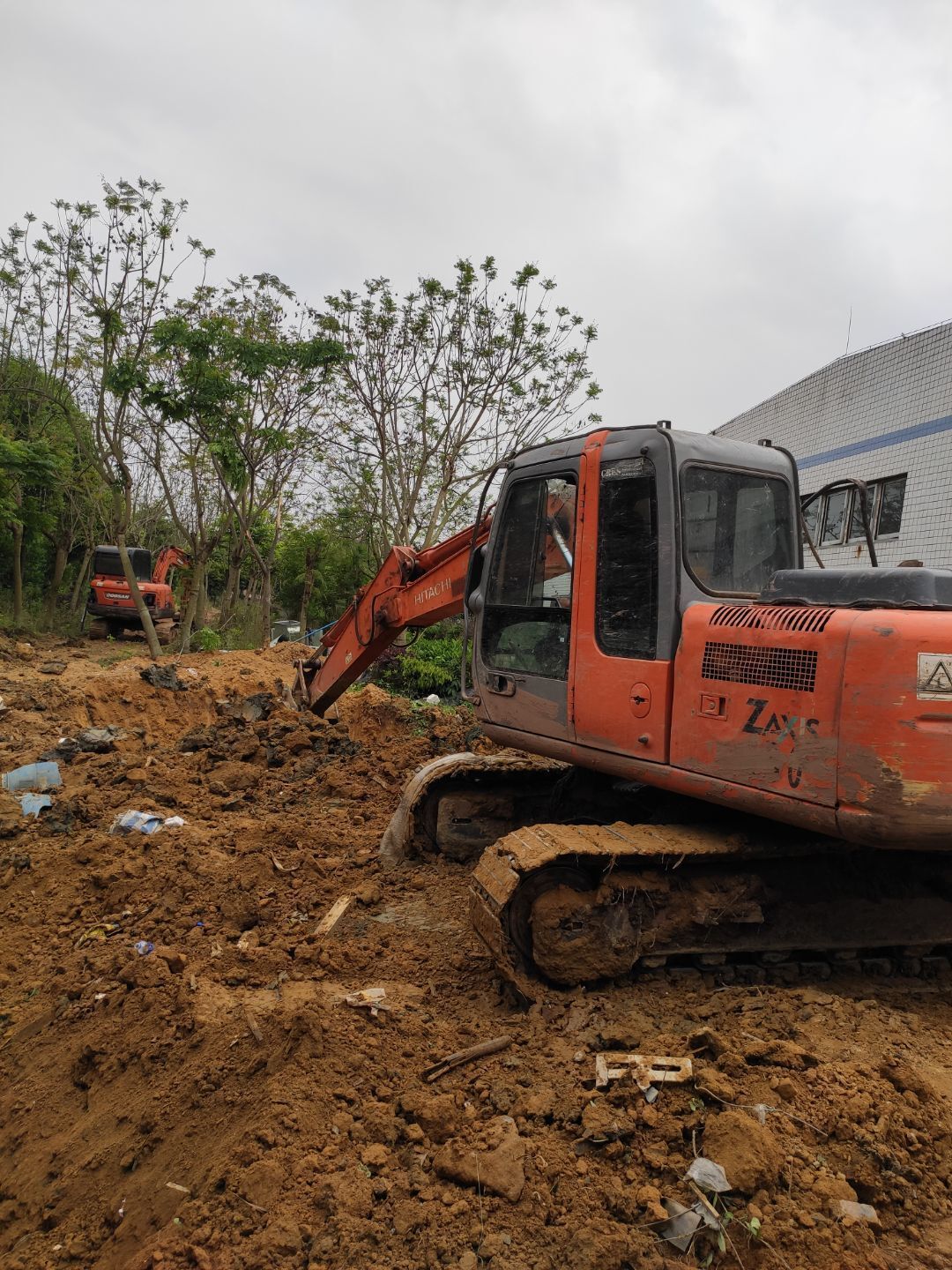

    隔油池放線挖掘完成,排水溝和排水管挖掘完成

  • 2021-03-20 13:23:07

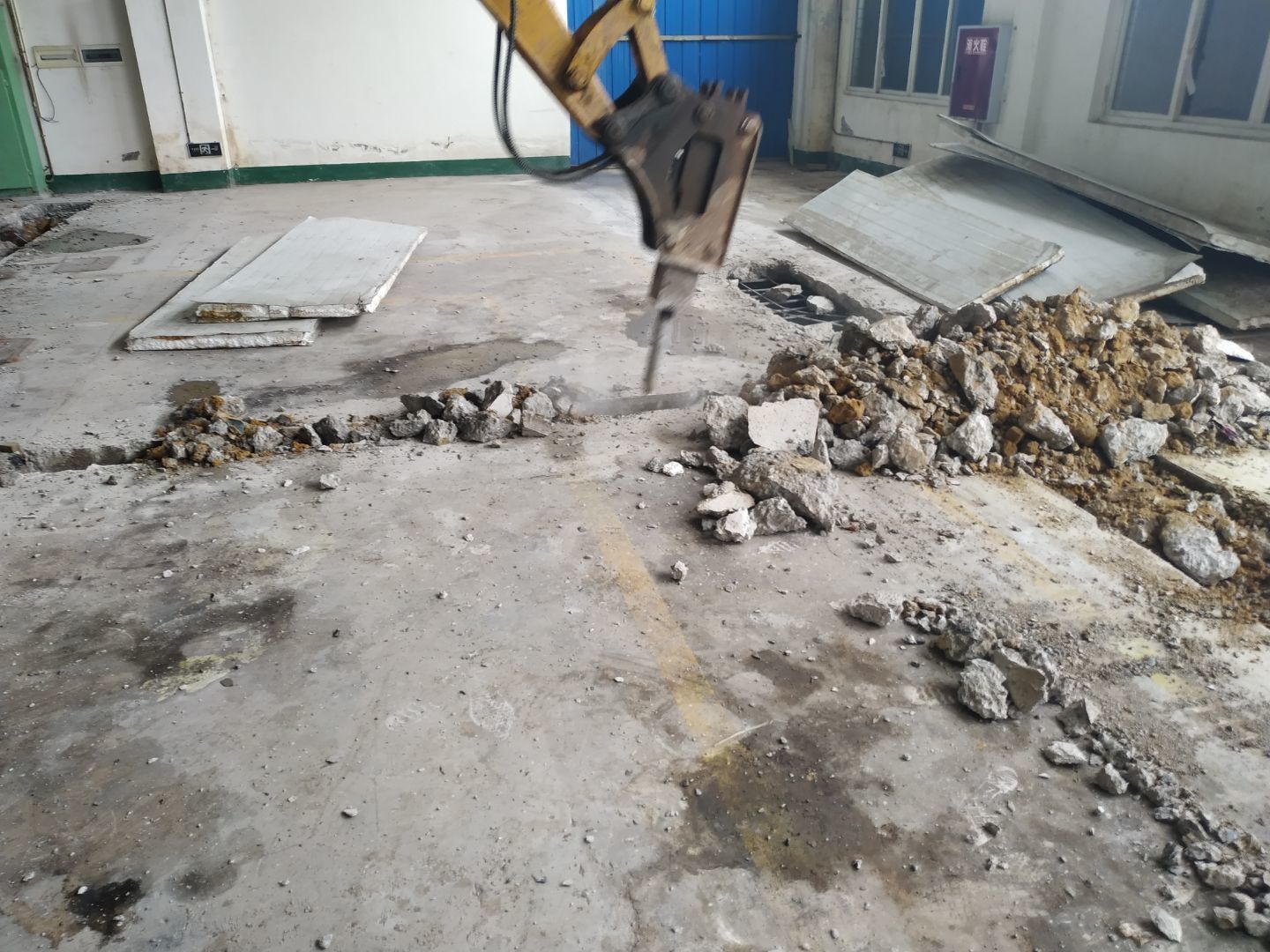

    1.室外彩鋼棚拆除完成,2.煉油線排水溝、排水管破碎完成。

  • 2021-02-05 16:56:28

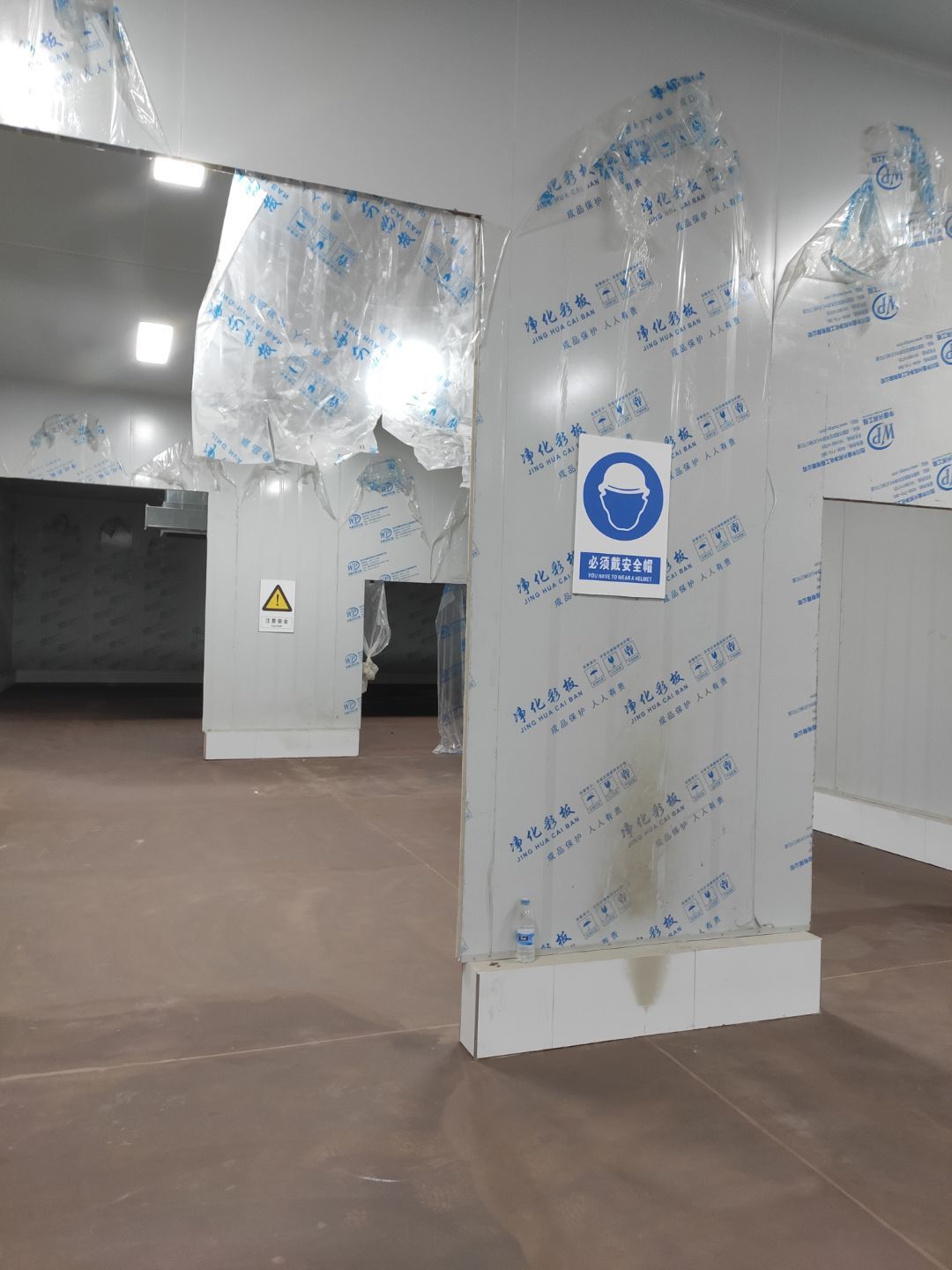

    周轉框清洗間彩鋼板吊頂安裝完成,庫房撕膜打膠完成,周轉框清洗間彩鋼瓦墻板安裝完成。撕膜完成40%,圓弧安裝完成50%。

  • 2021-02-01 09:48:33

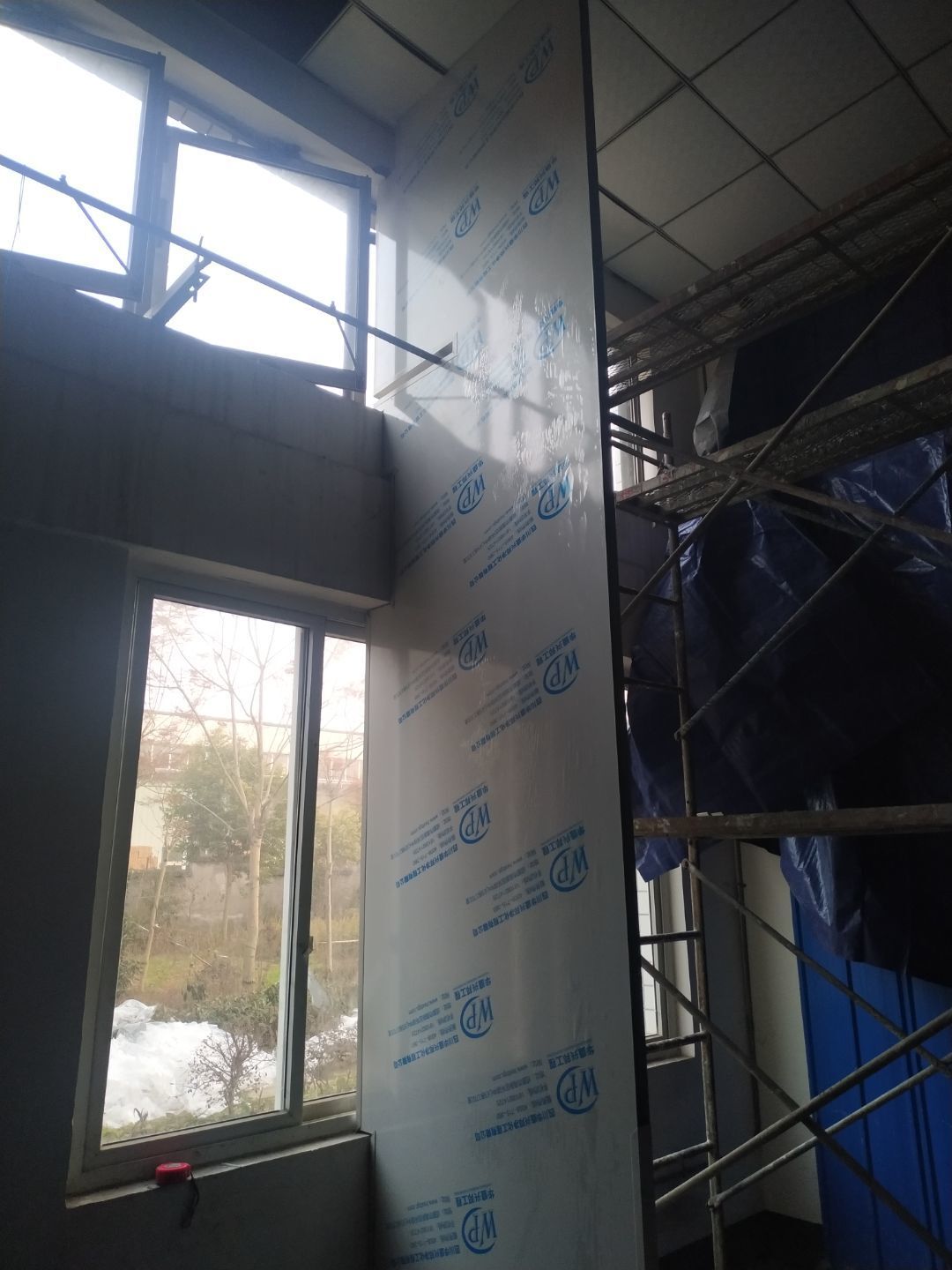

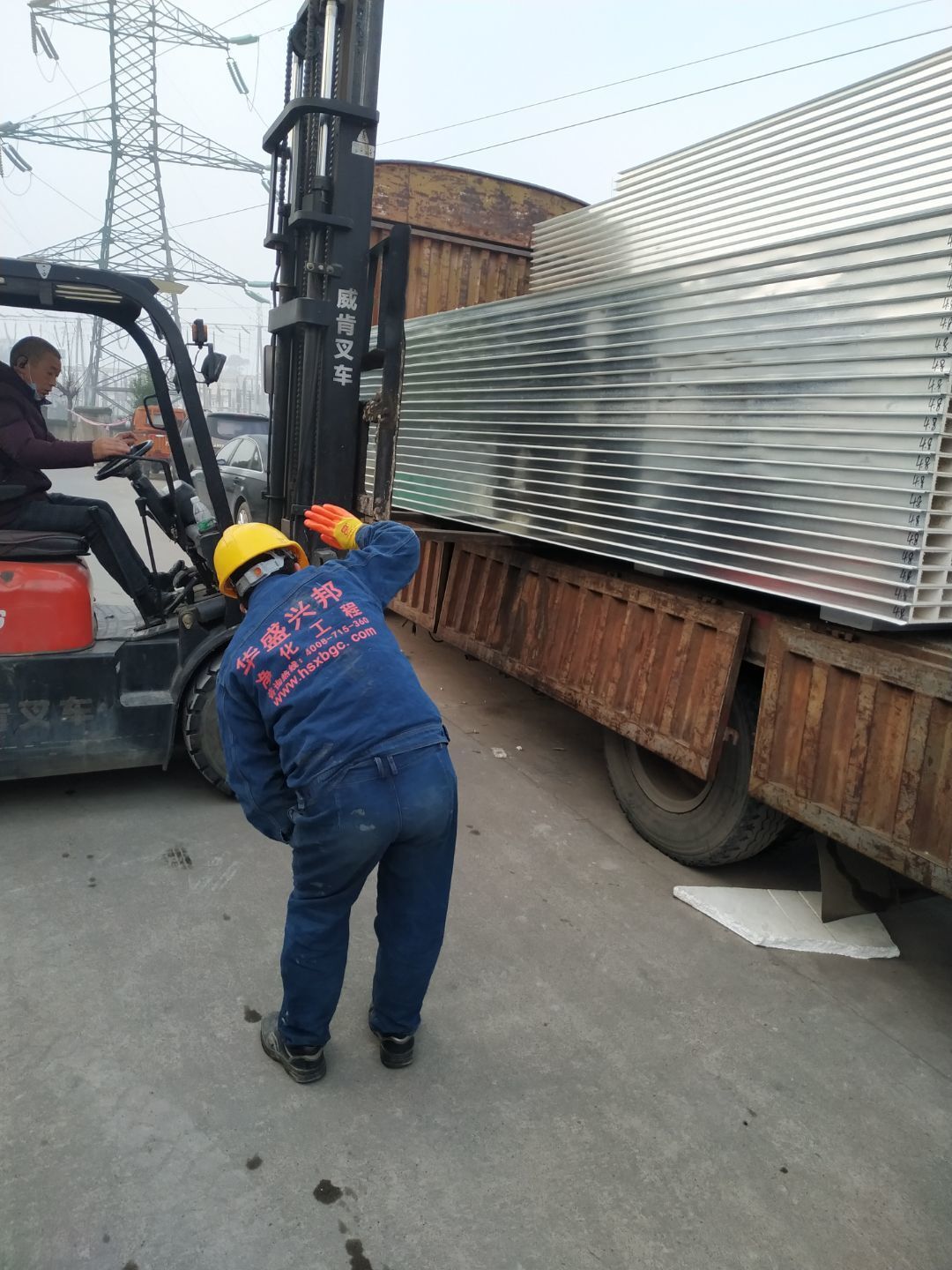

    庫房墻板安裝完成55%;周轉框清洗間墻面貼磚完成,彩鋼棚排架和檁條安裝完成。彩鋼板到場卸貨搬運至車間內部,地槽安裝完成75%,墻板安裝完成1%。

  • 2021-02-01 09:48:05

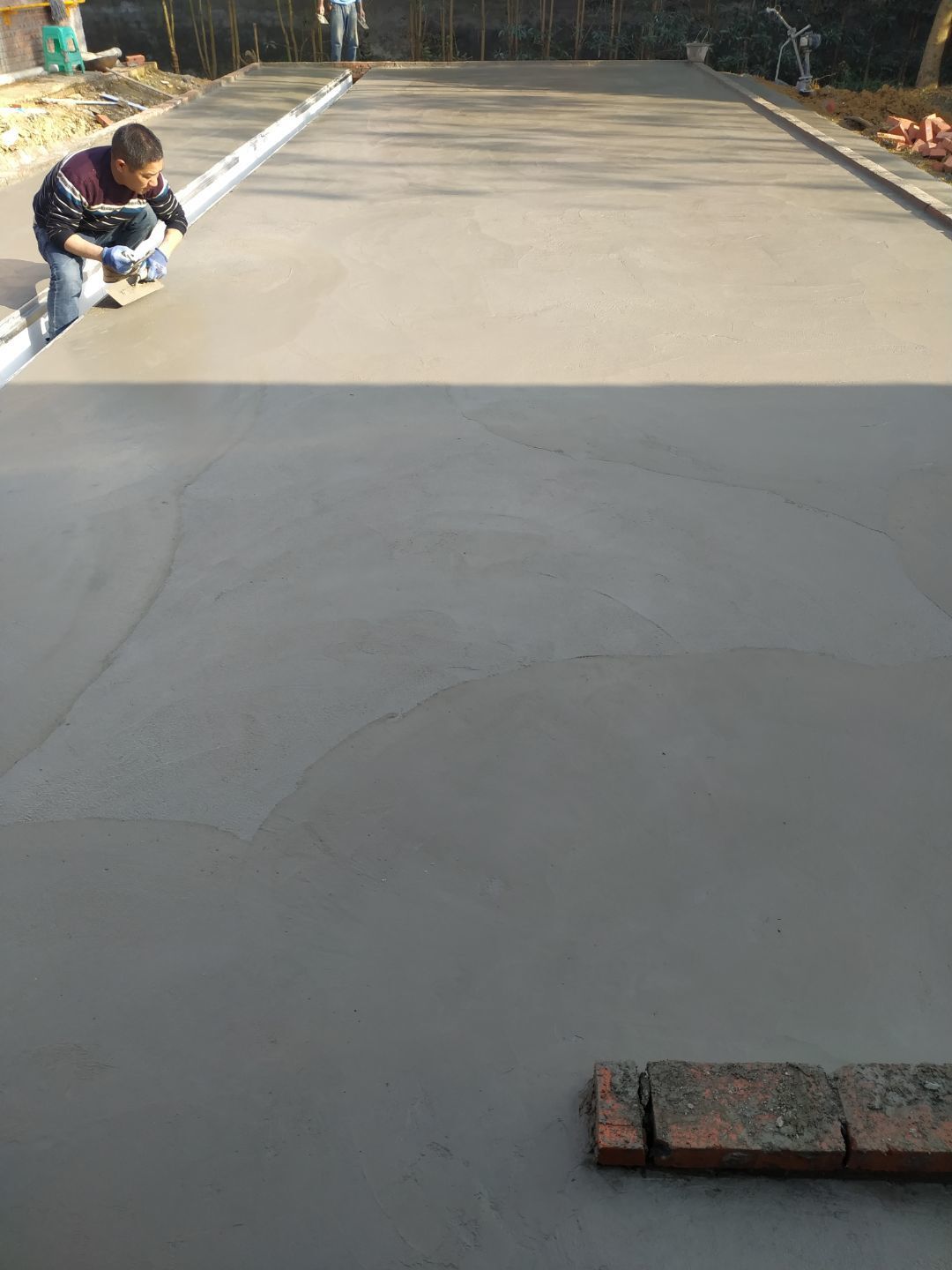

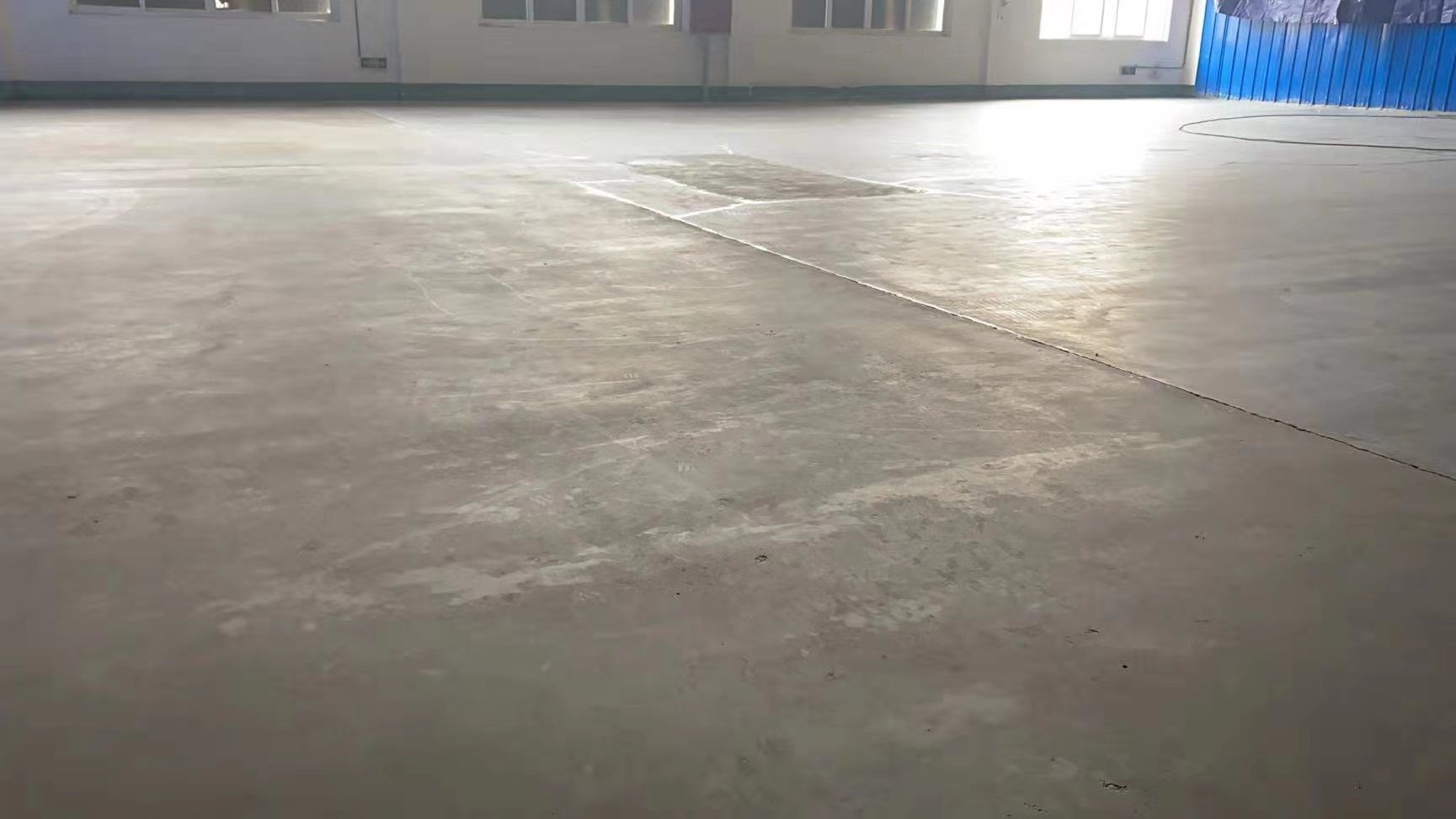

    庫房固化地坪施工完成,周轉框清洗新打地坪伸縮縫切割完成。

  • 2021-02-01 09:47:29

    周轉框清洗間排水管貼磚完成,地面夯實完成20%,標磚和河沙轉運完成;庫房裂縫打破口完成,圍擋完成。

  • 2021-01-14 09:47:04

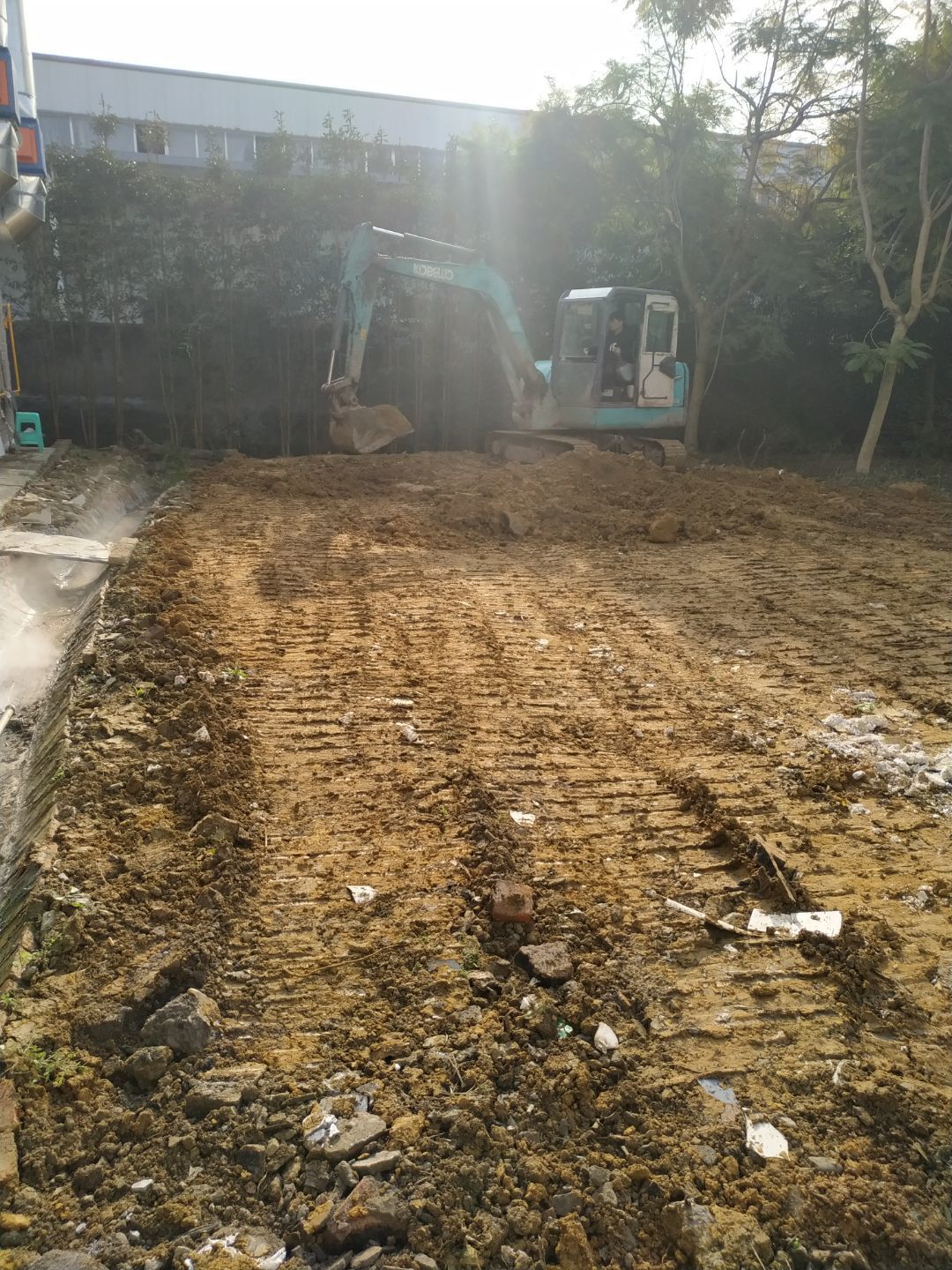

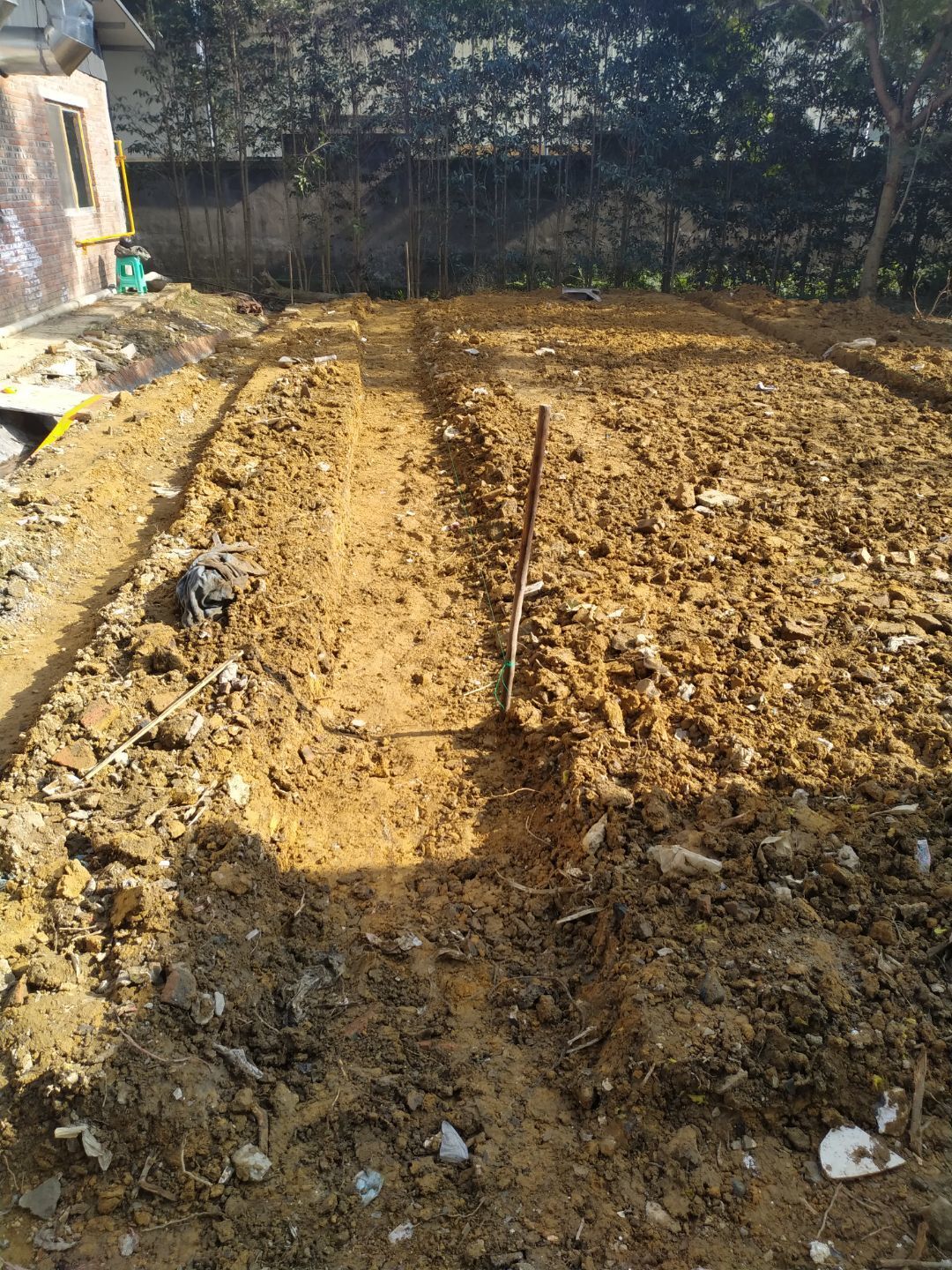

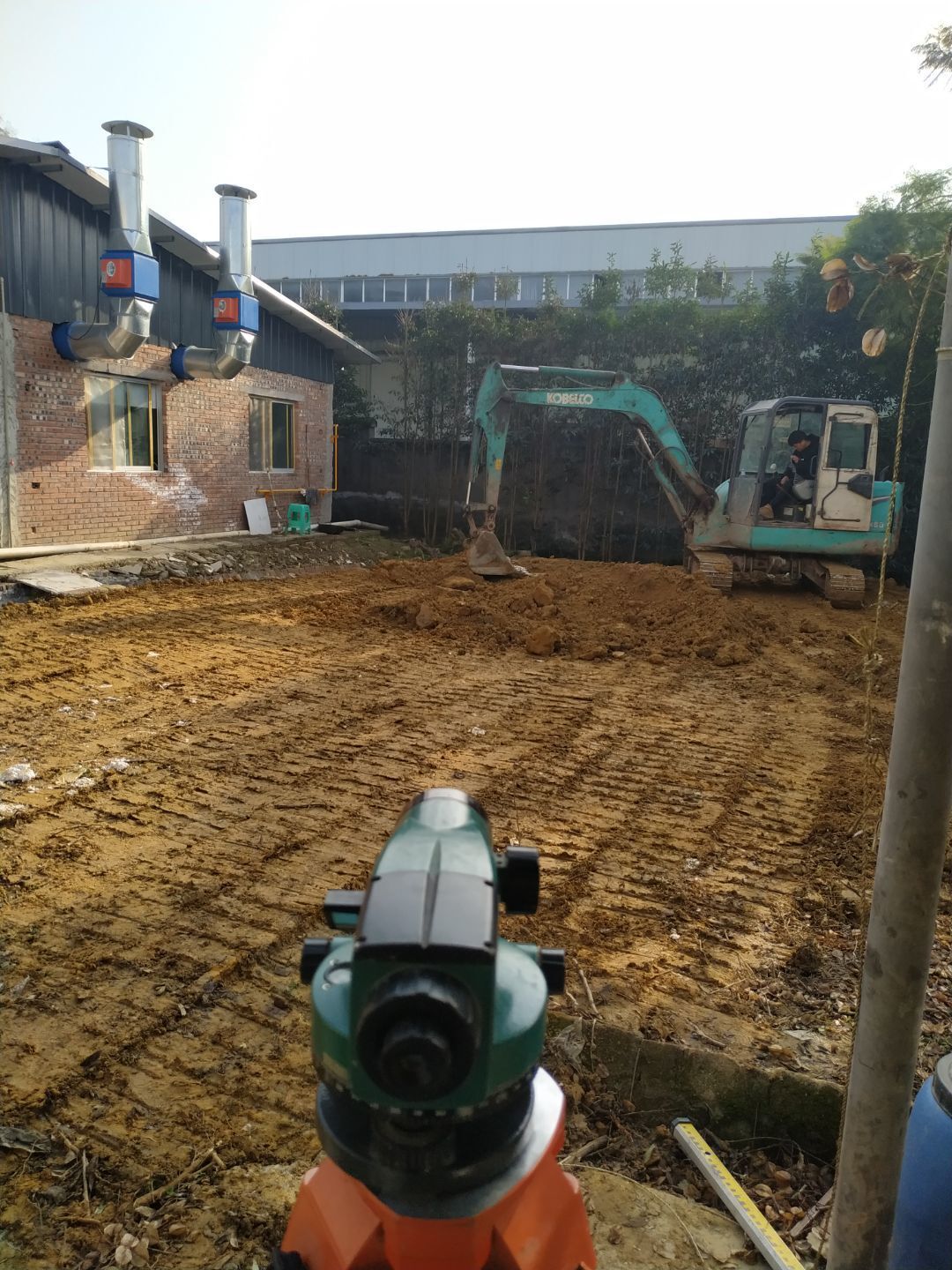

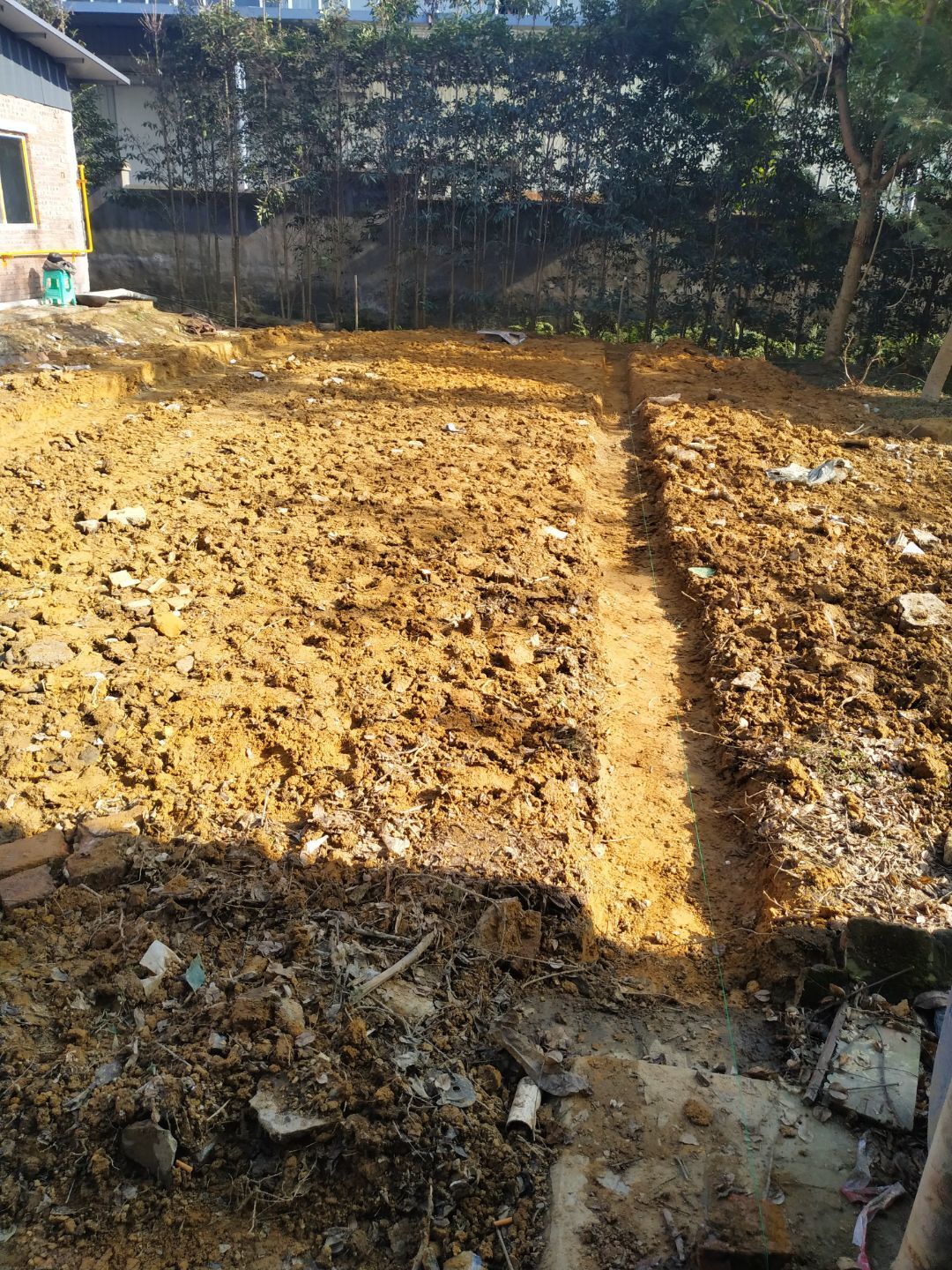

    場地平整完成;通風口模板和鋼筋捆扎完成。
