內江萬瑞食品有限公司

內江萬瑞食品有限公司

開工日期:2020-11-04

華盛興邦承接內江萬瑞食品有限公司廠房設計,廠房裝修工程,本次項目車間設計裝修面積5000平方米。該車間主要生產:魚深加工、罐頭、凈菜、調理肉制品。此次車間潔凈工程裝修可達GMP食品生產車間裝修要求。

建食品廠,找華盛興邦,咨詢熱線:181-0821-4725 4008-715-360

瀏覽
查看更多

工程進度

  • 2021-06-28 15:48:38

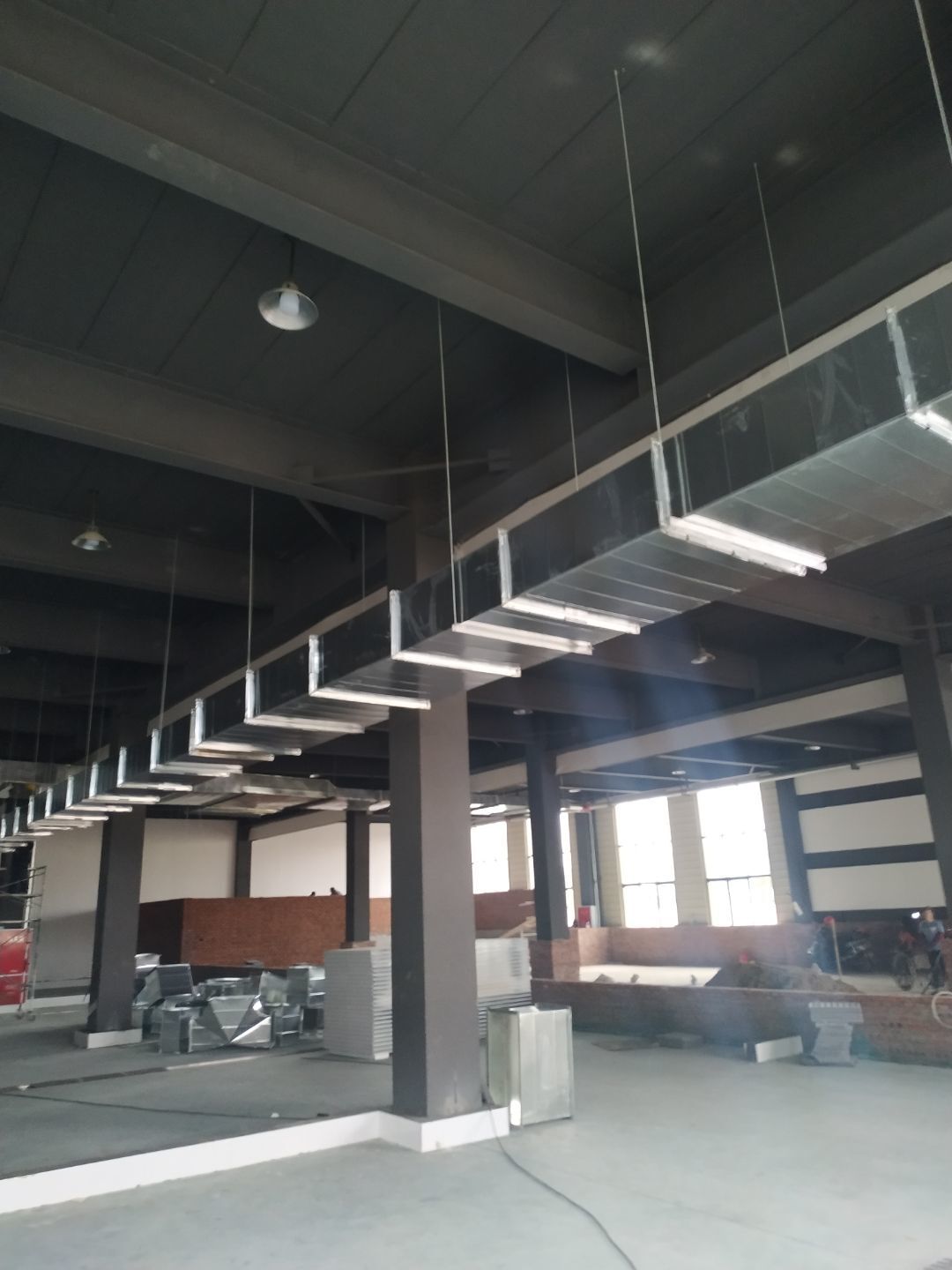

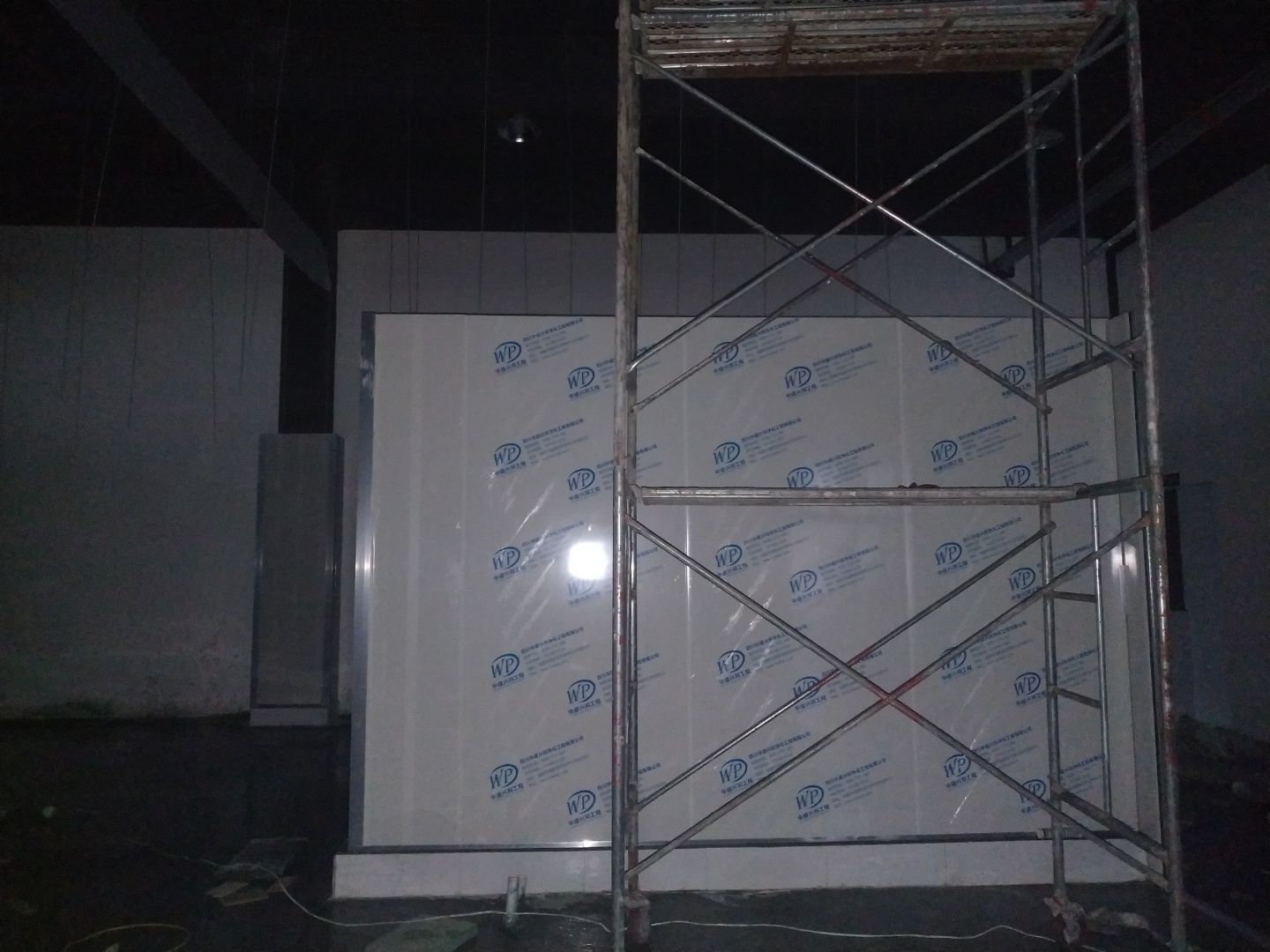

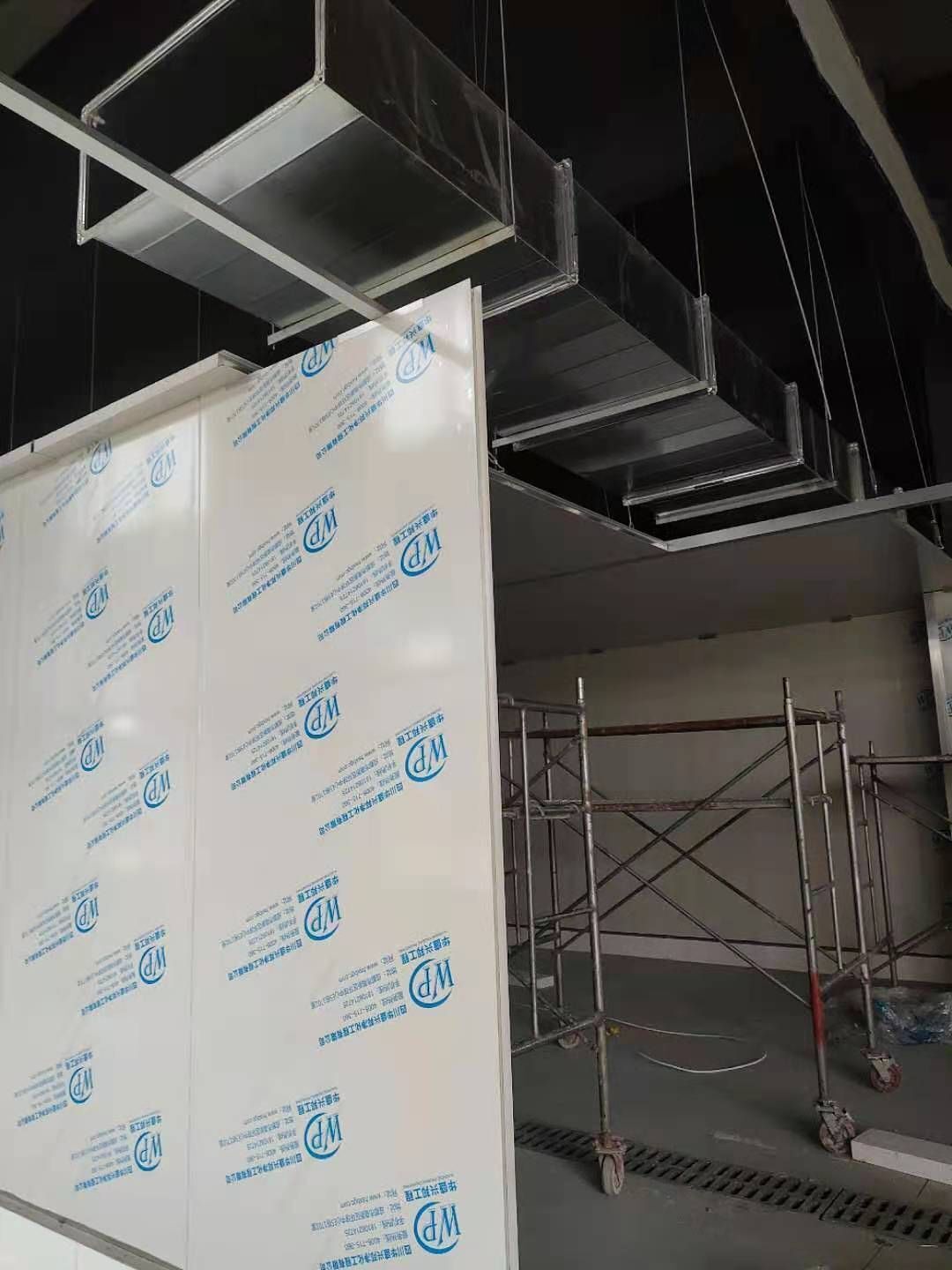

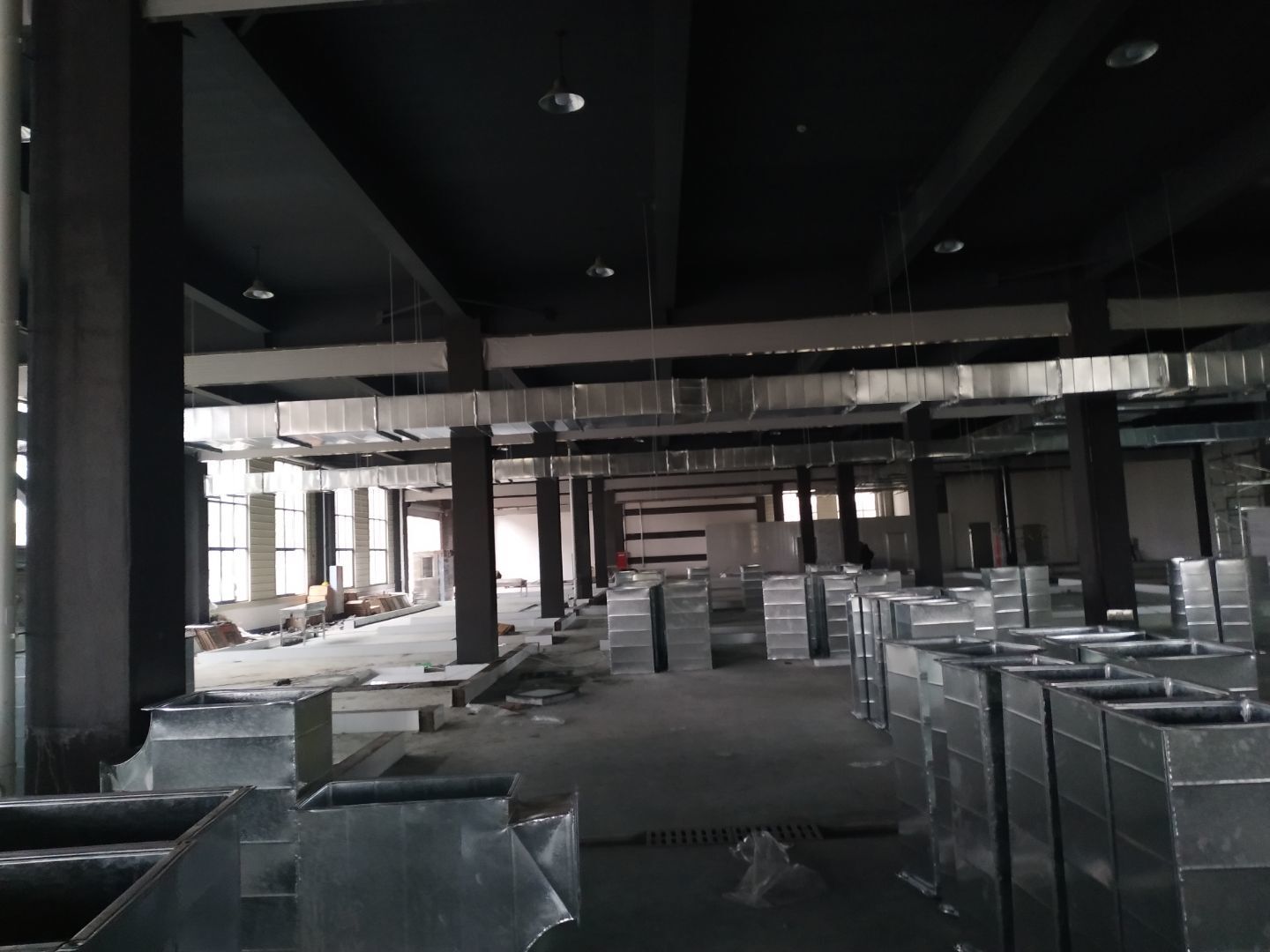

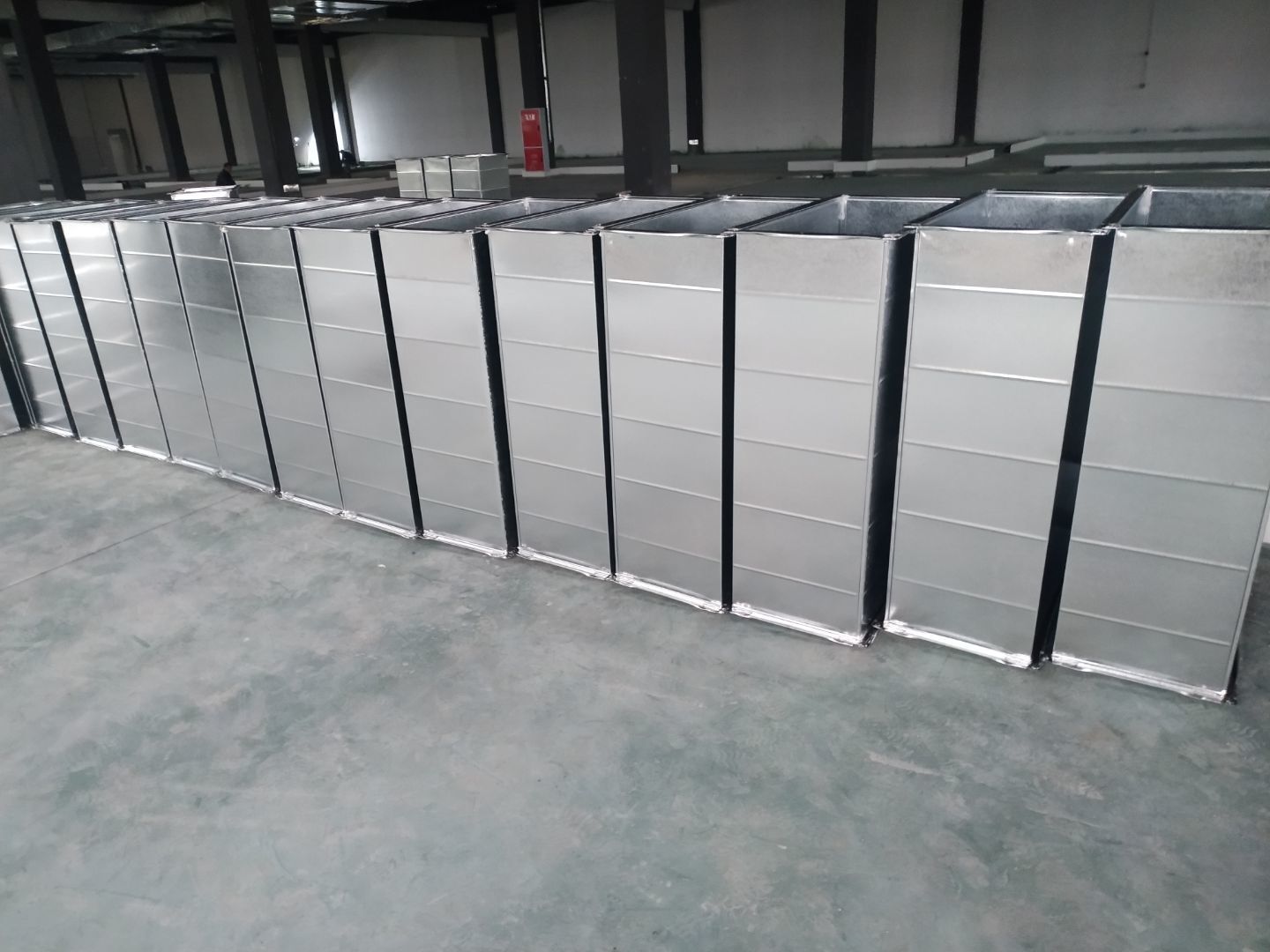

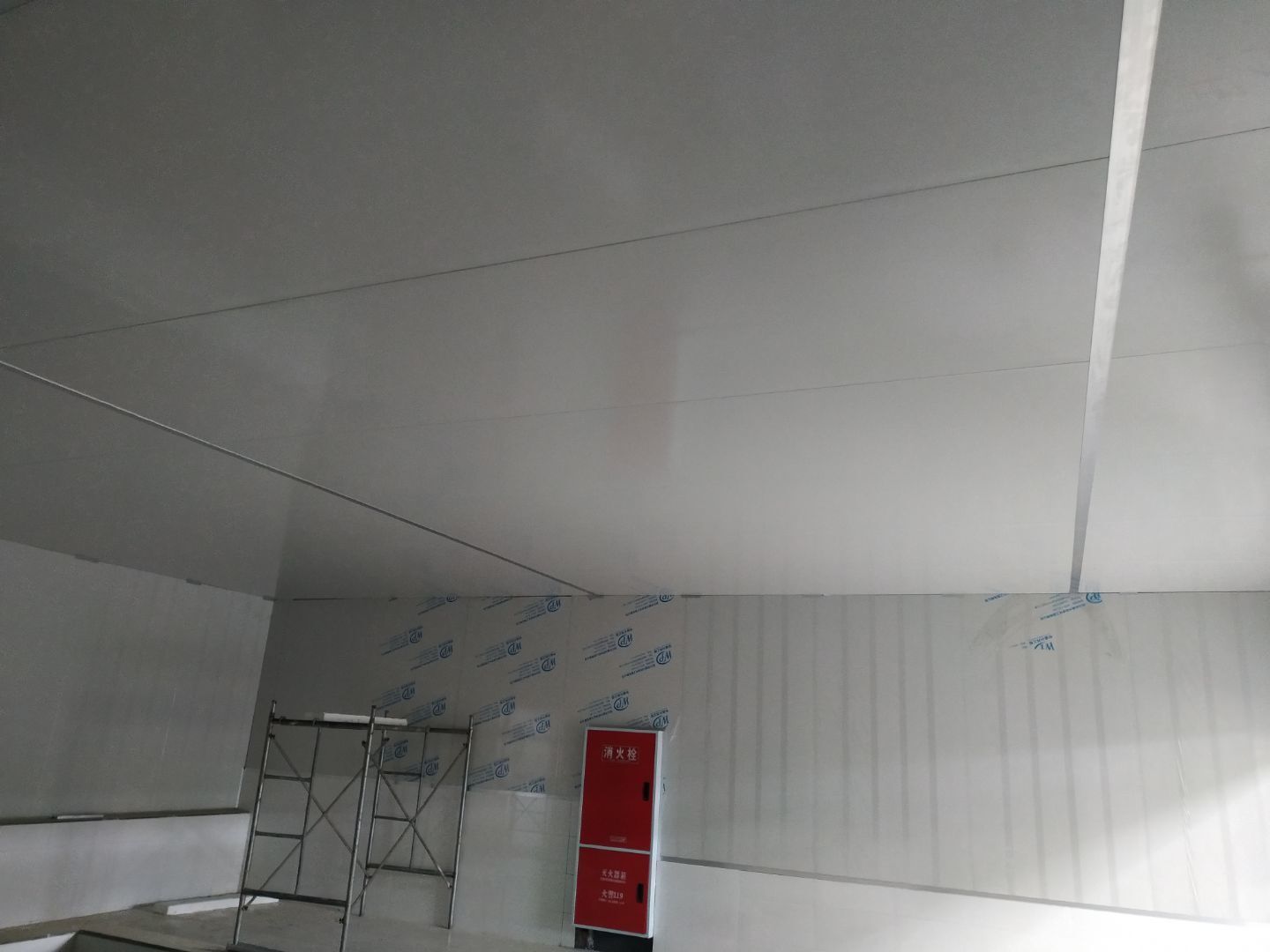

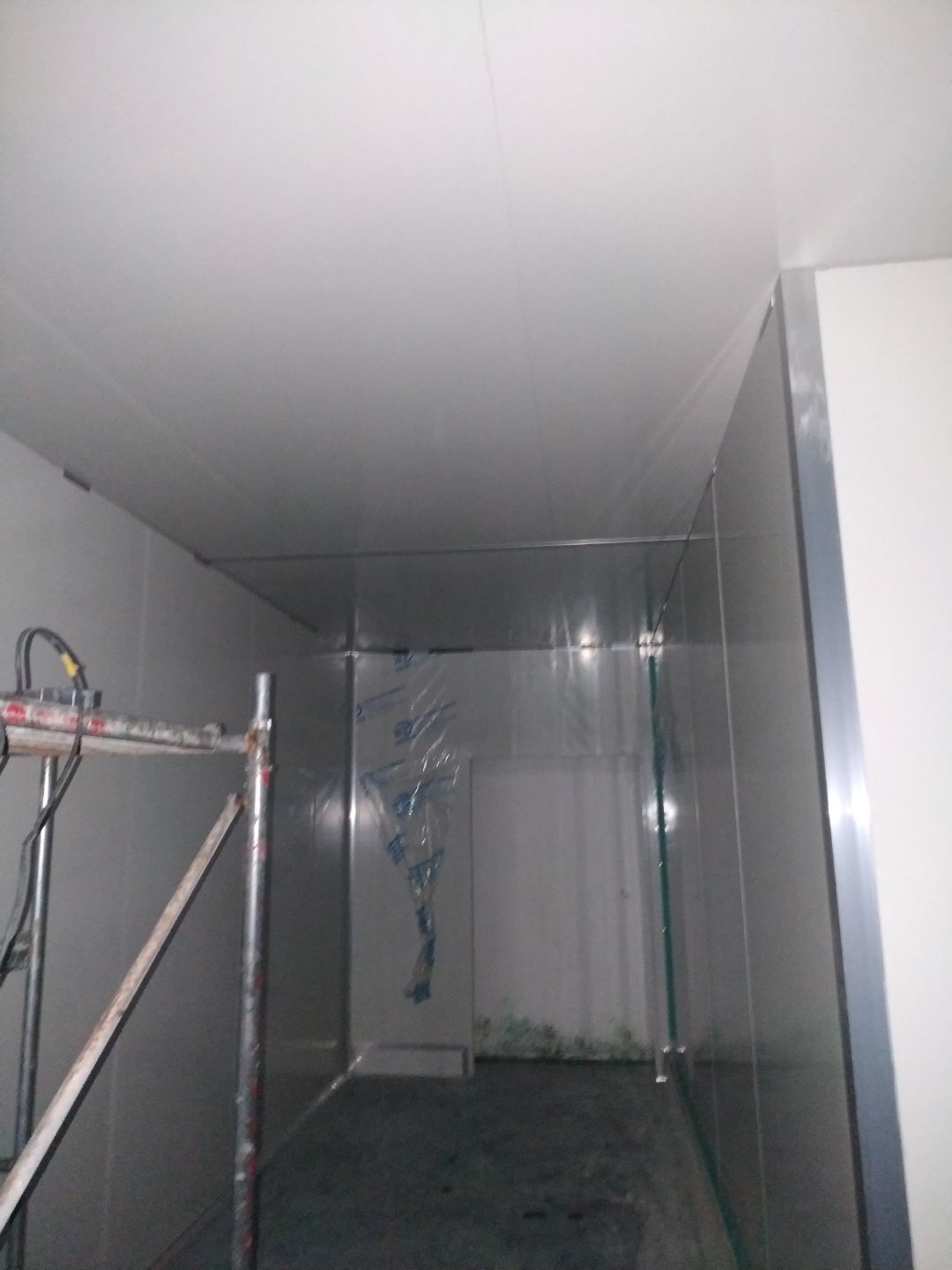

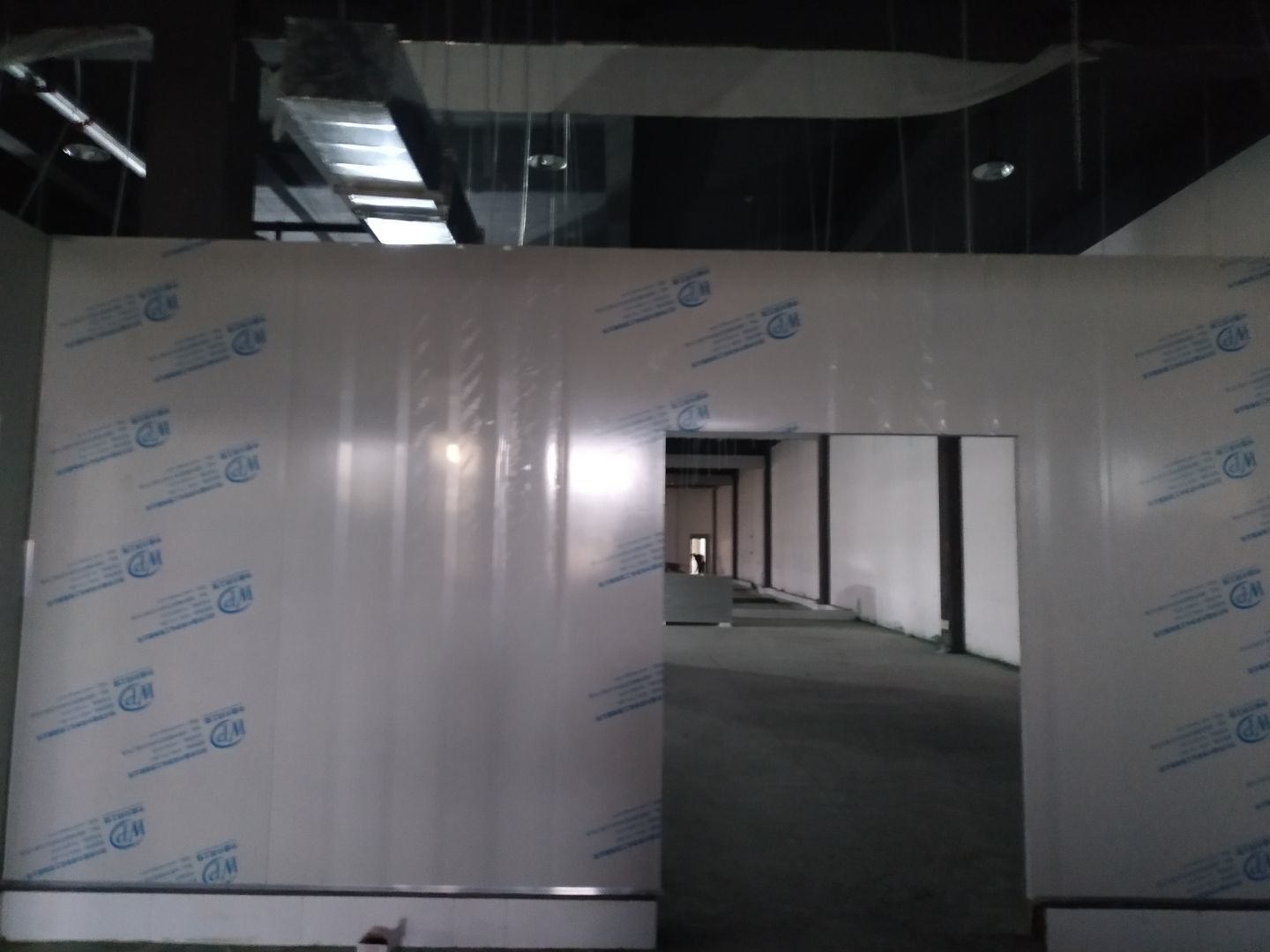

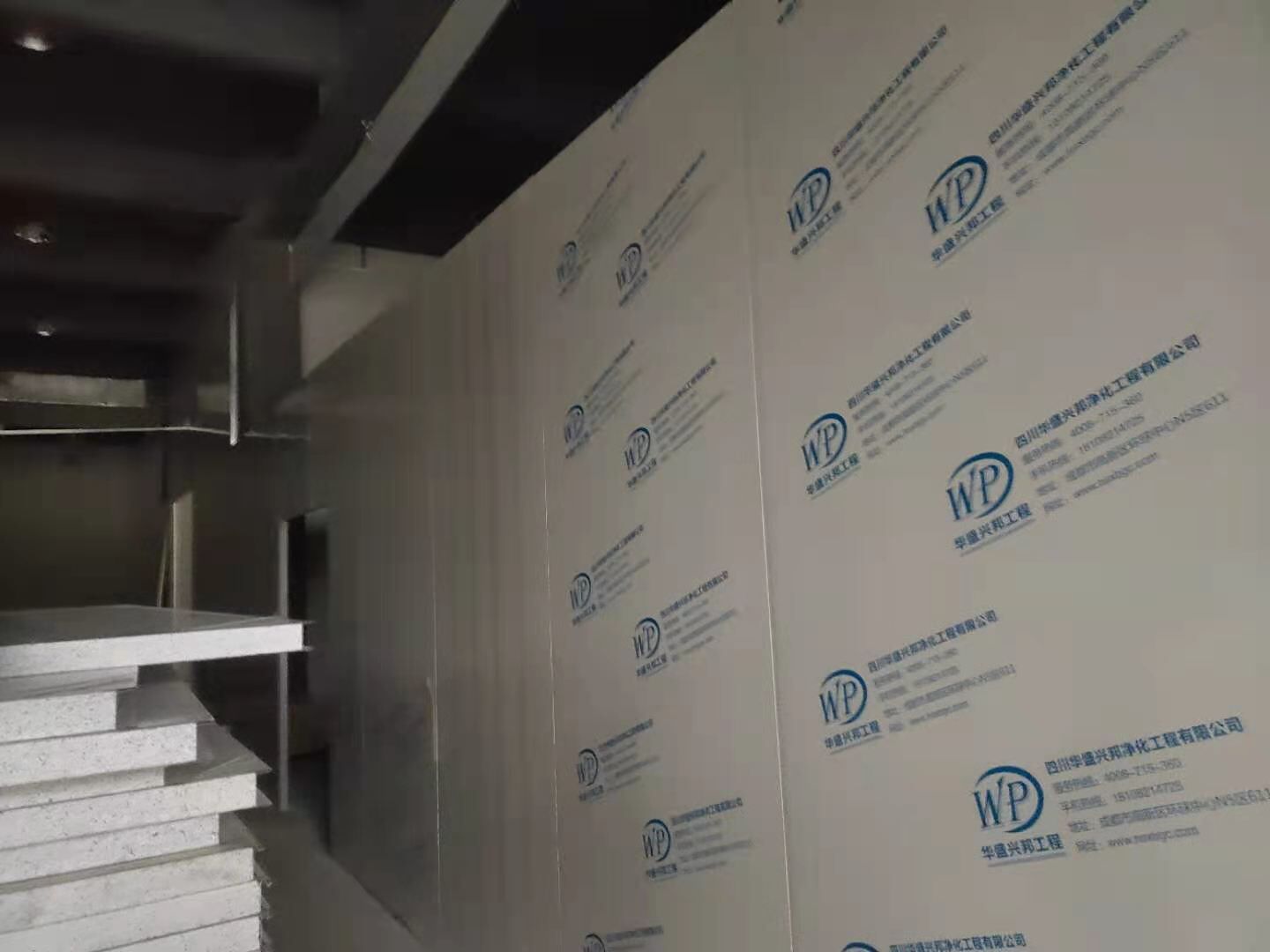

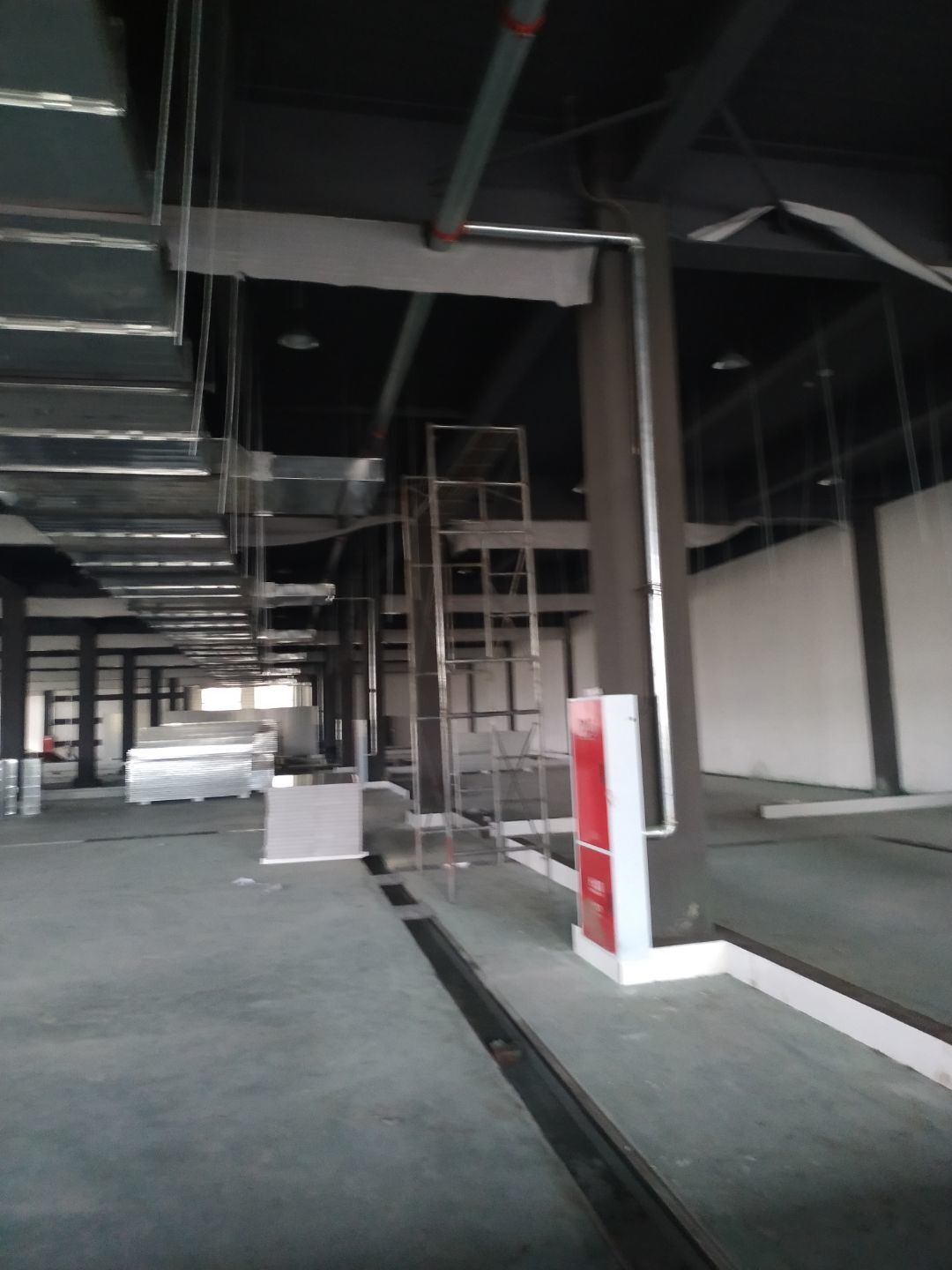

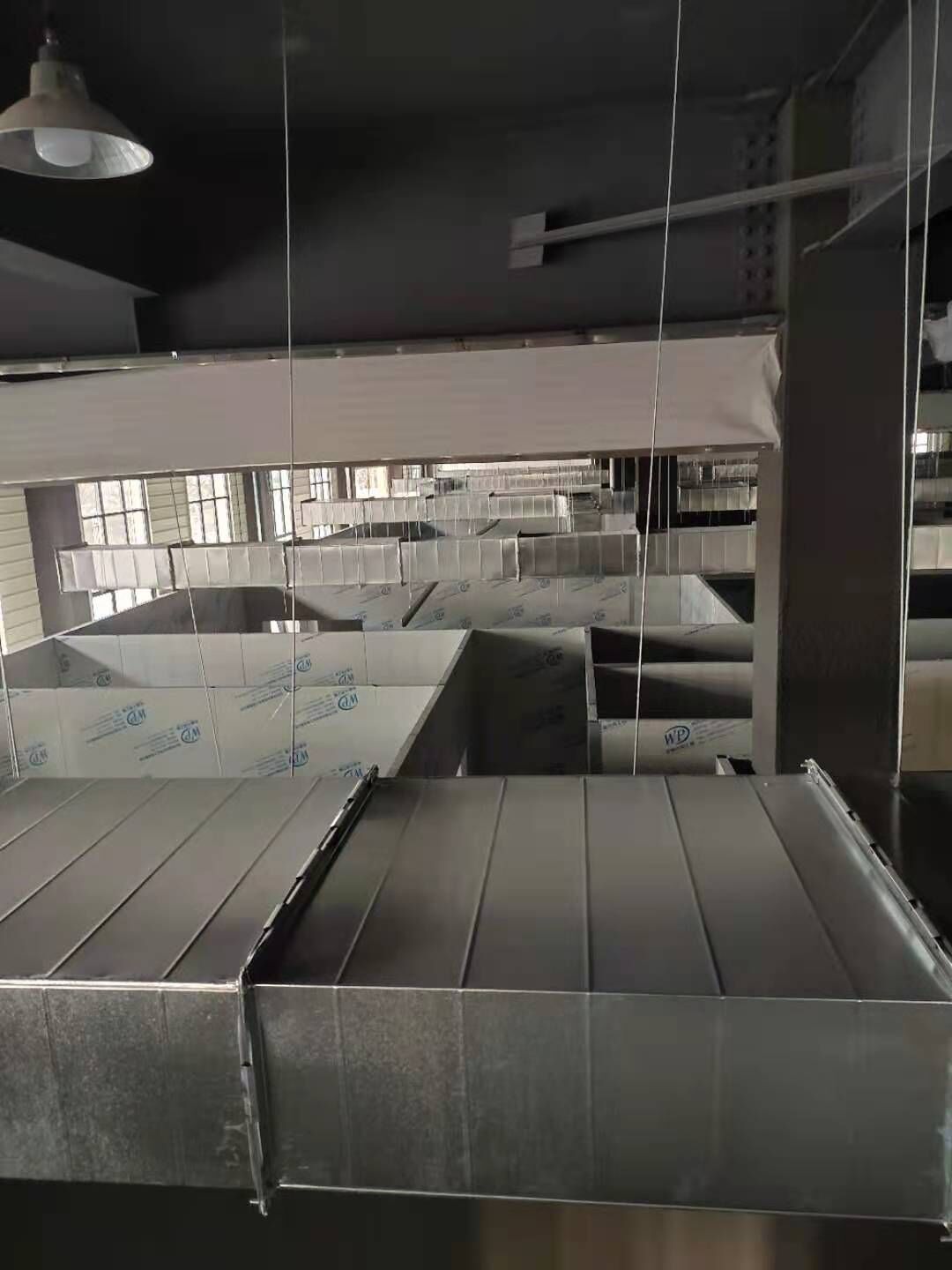

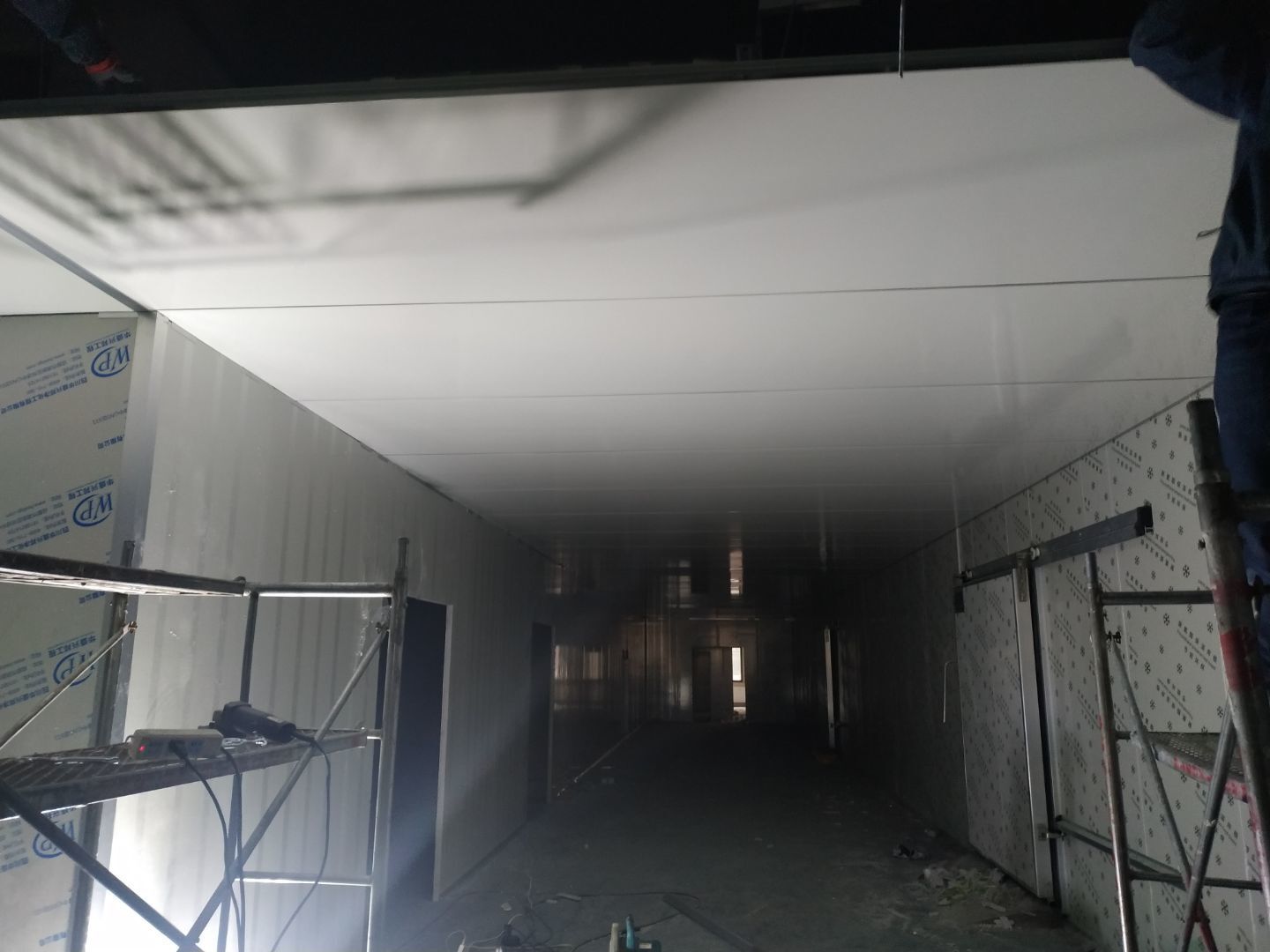

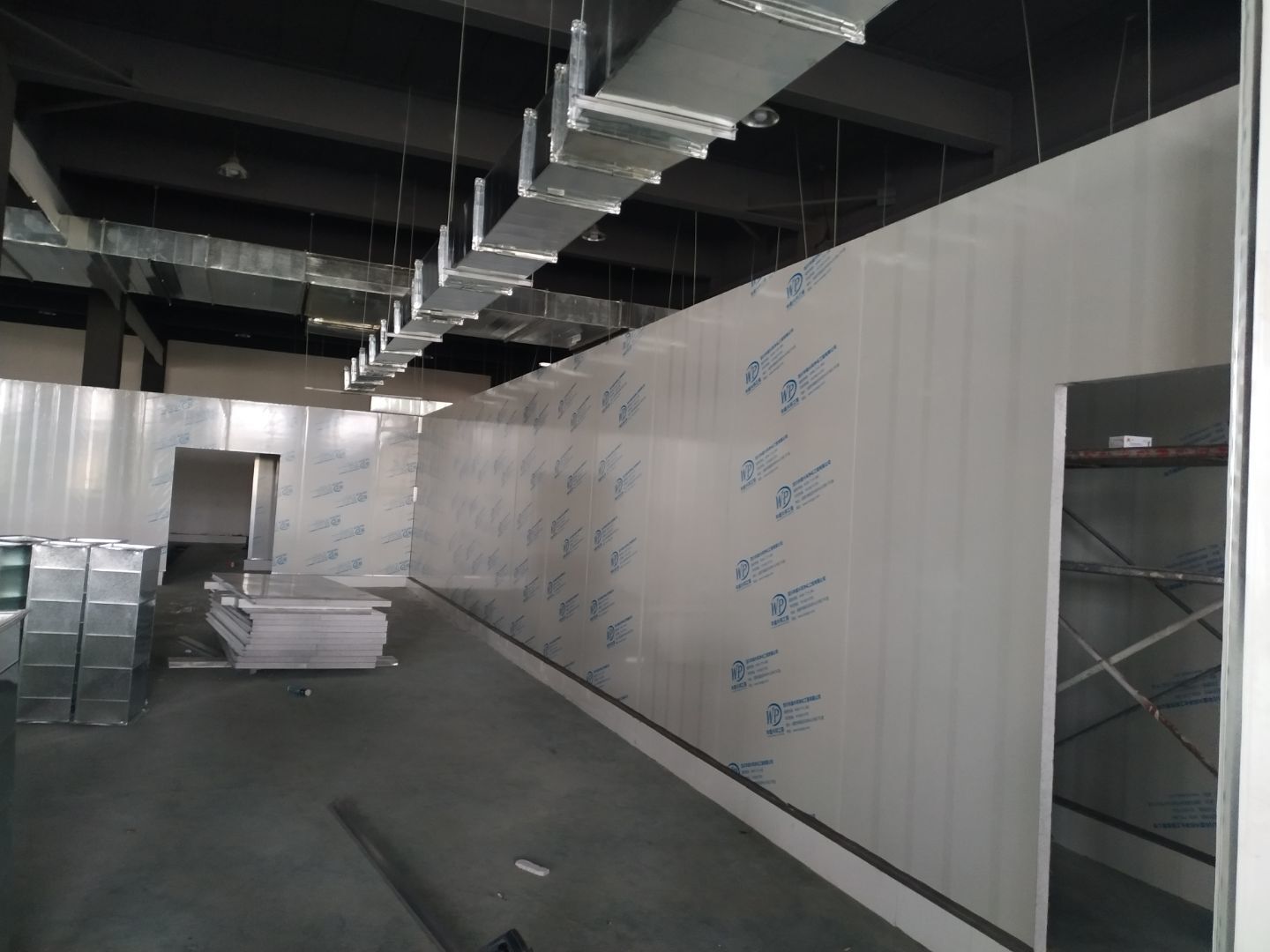

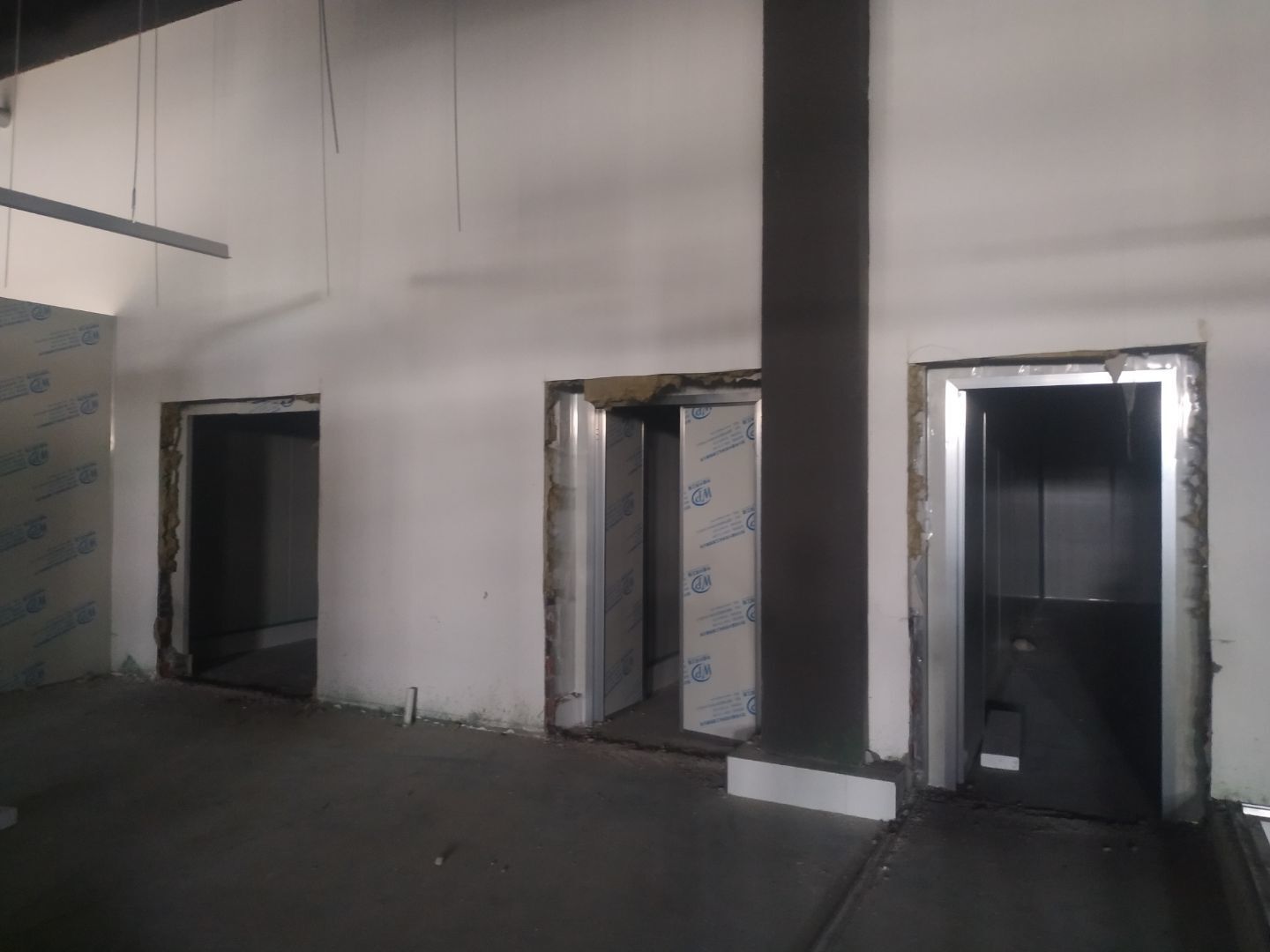

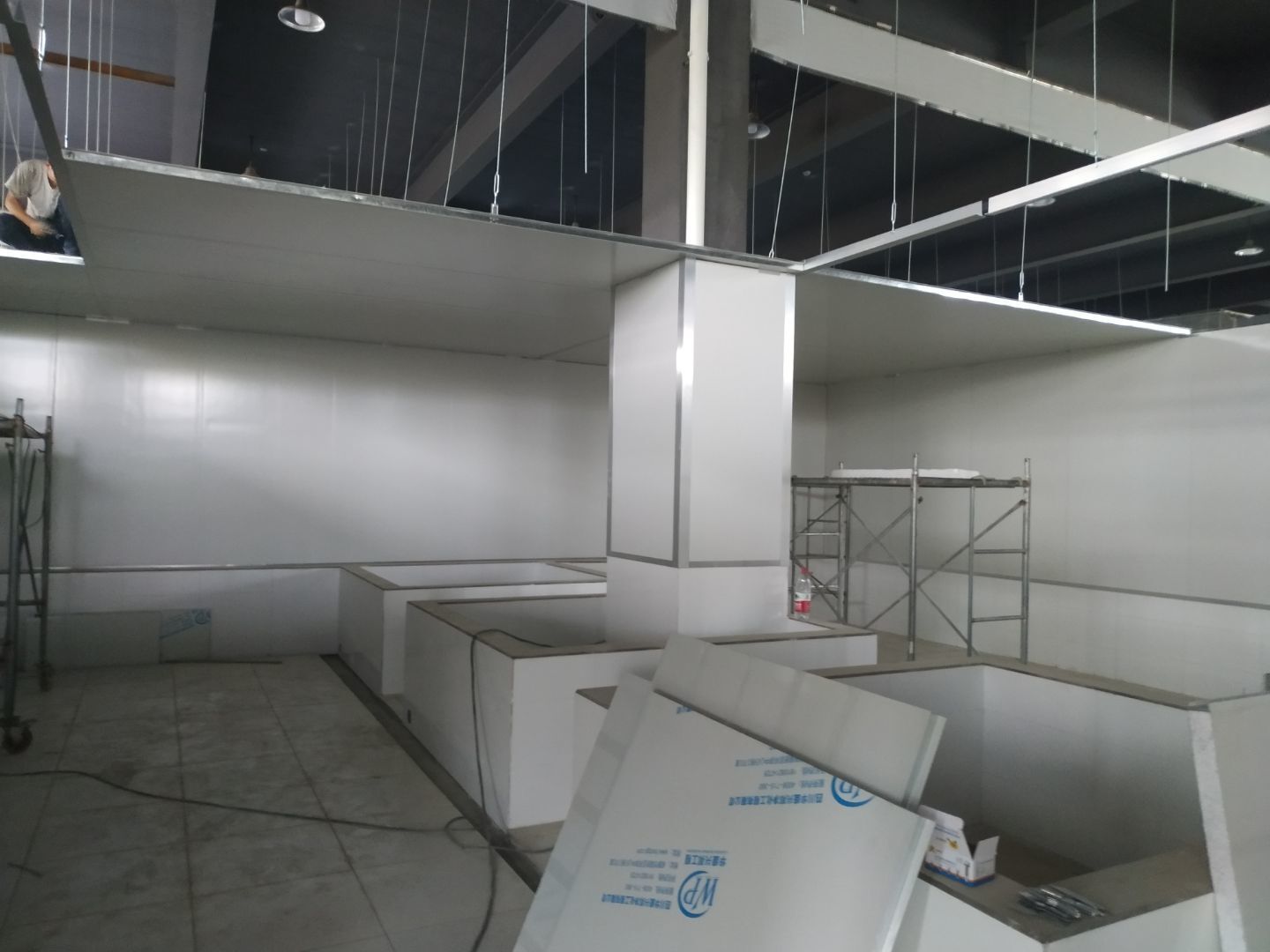

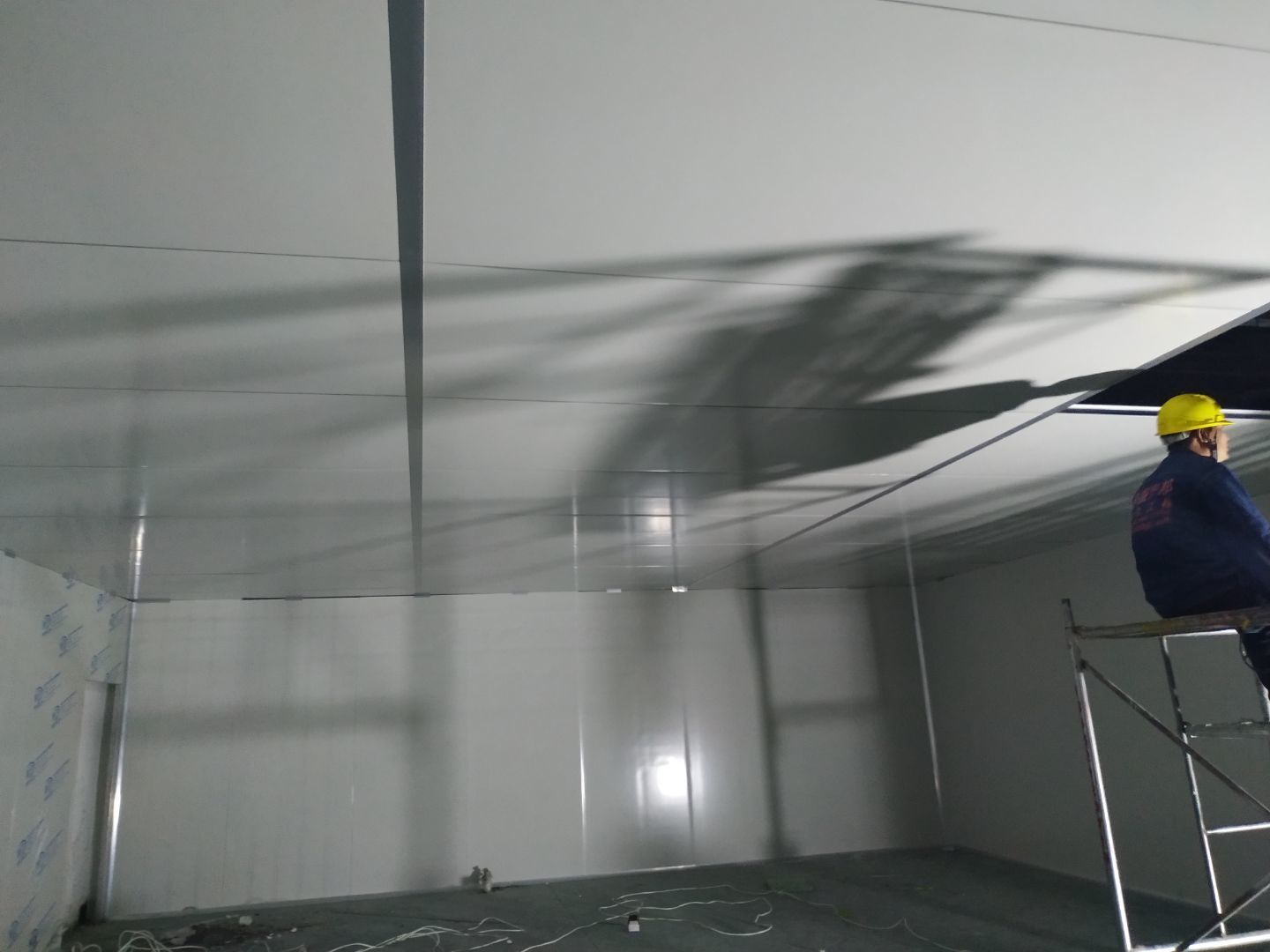

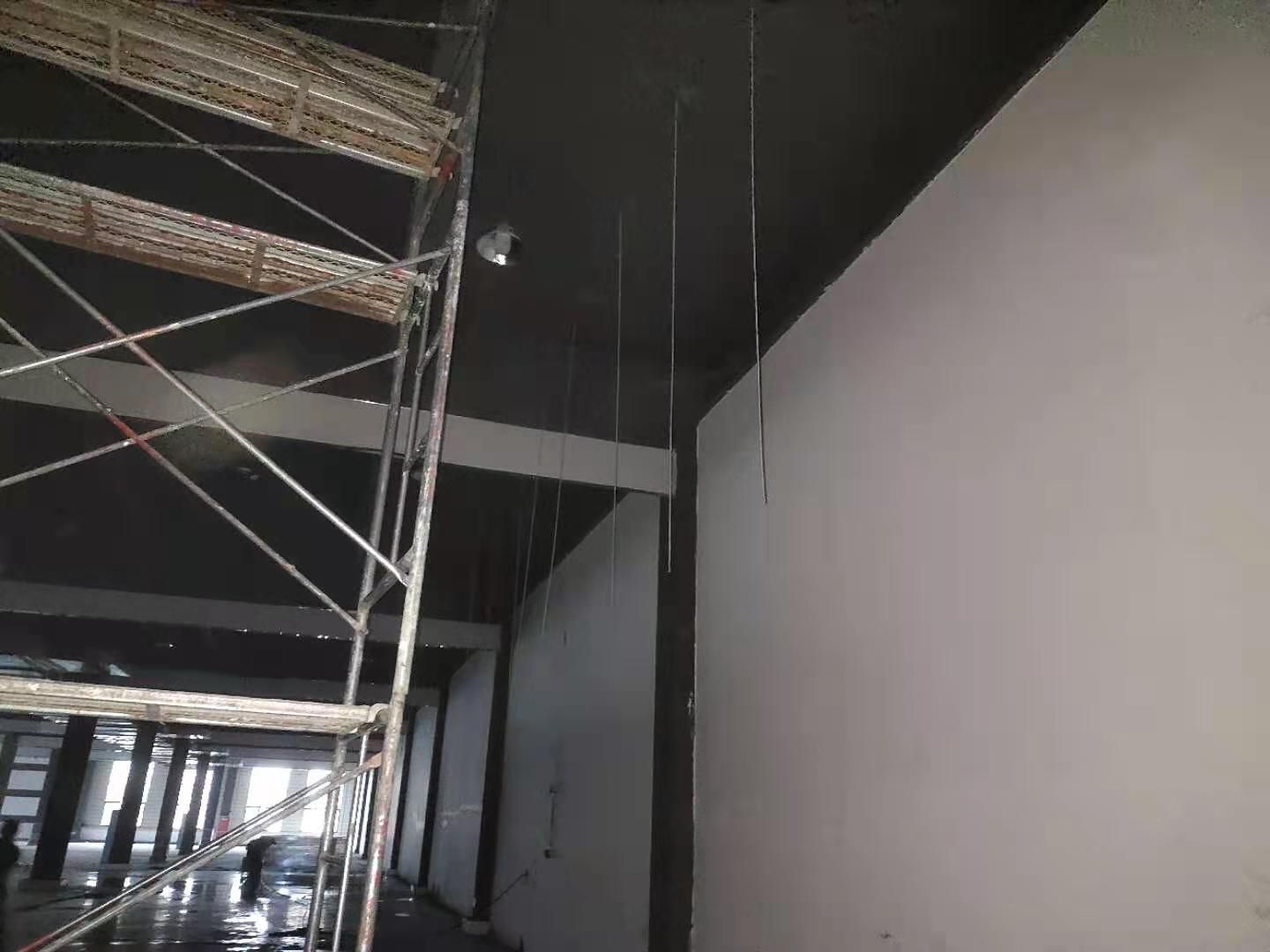

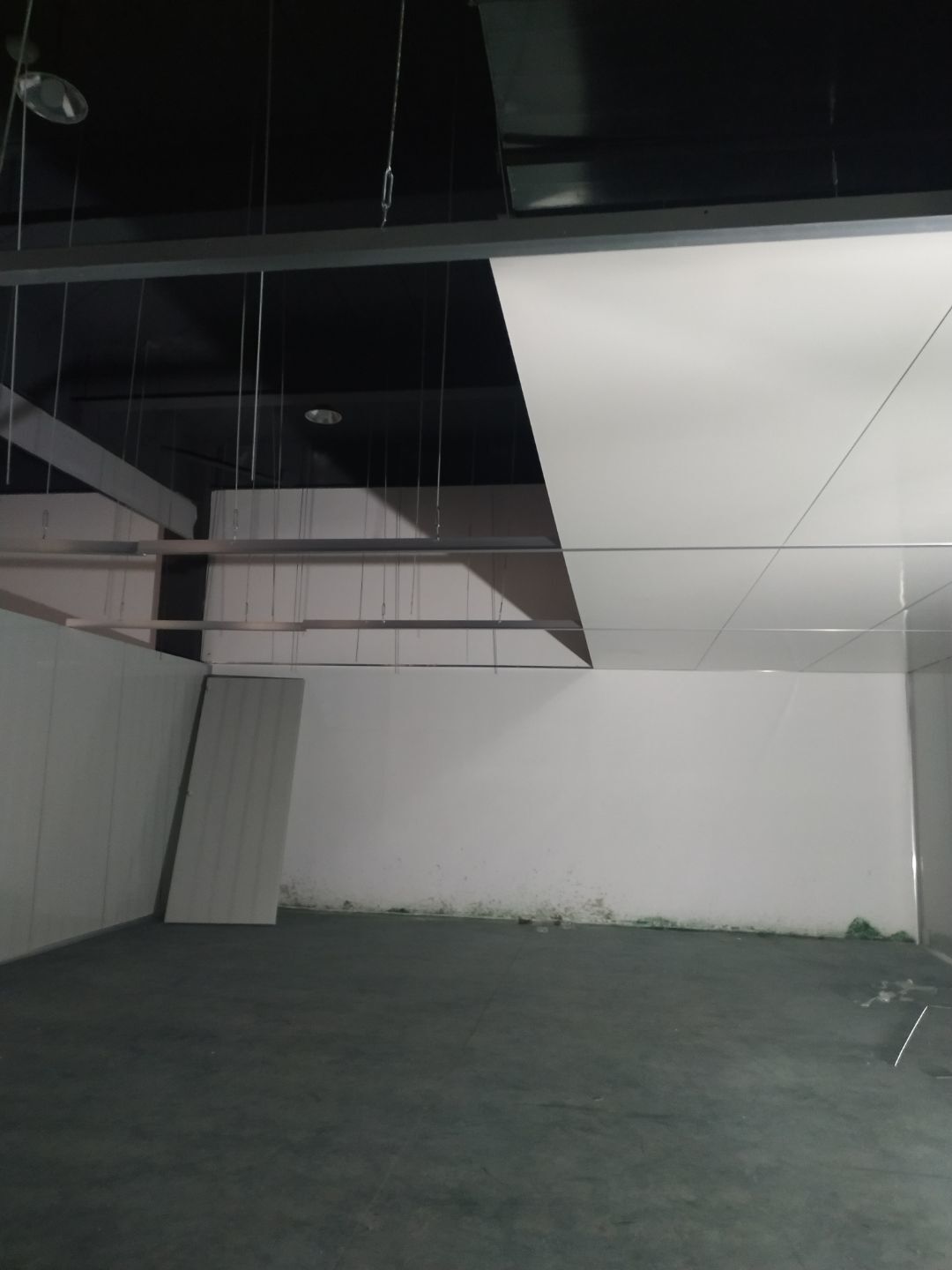

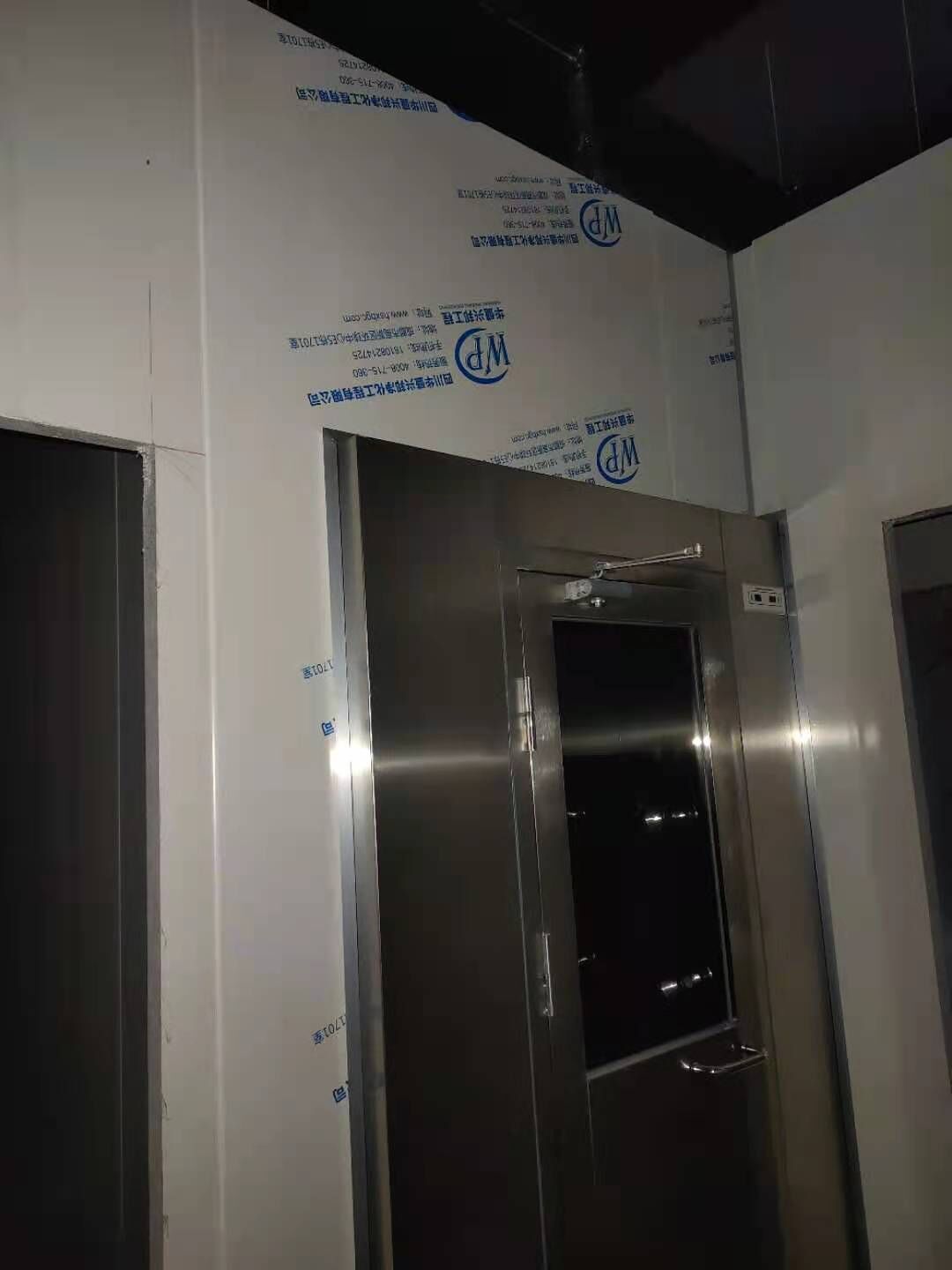

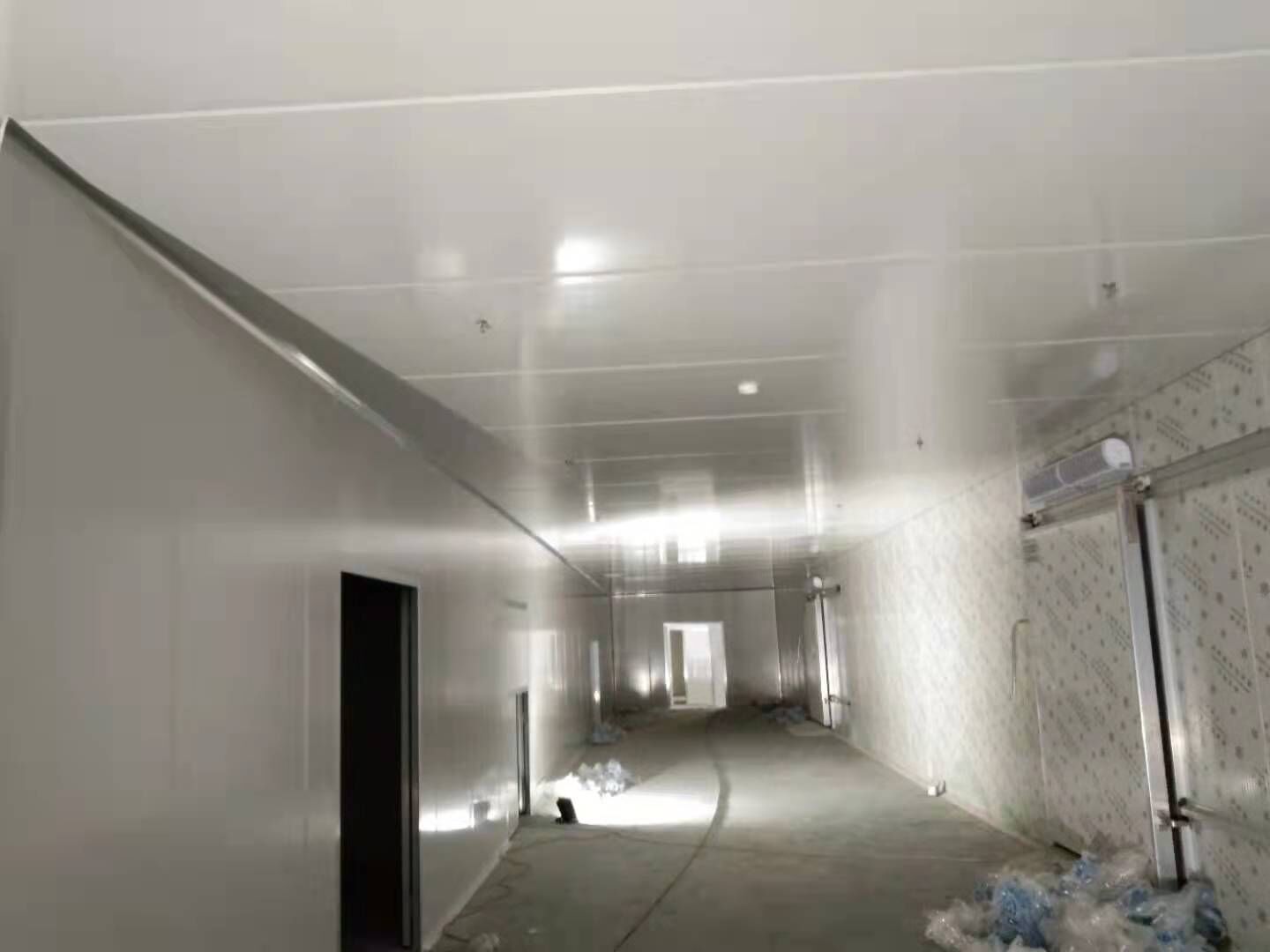

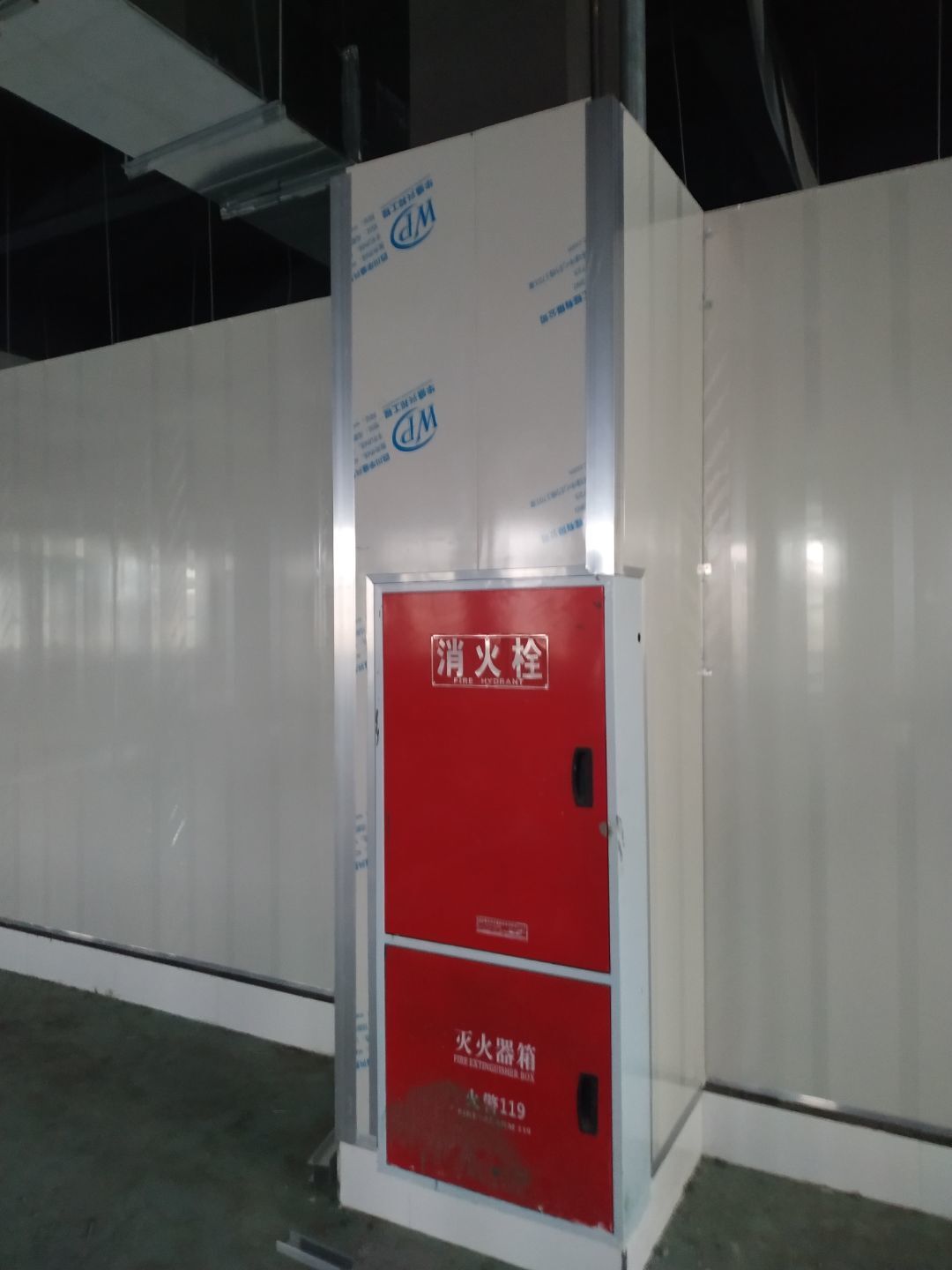

    彩鋼頂板安裝完成,圓弧安裝完成35%,門制作安裝完成約50%;排風口和送風口安裝完成20%。

  • 2021-05-22 14:46:03

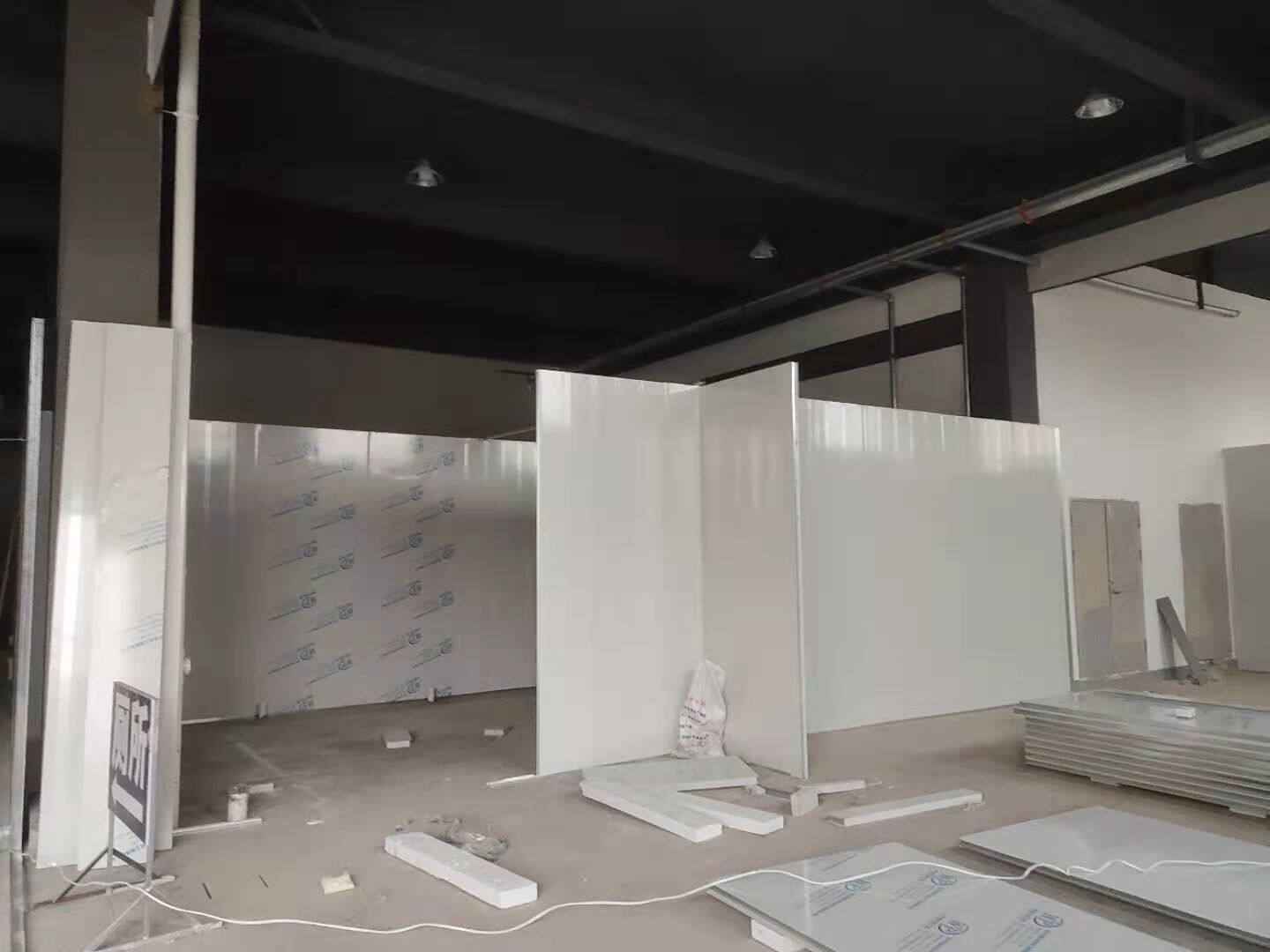

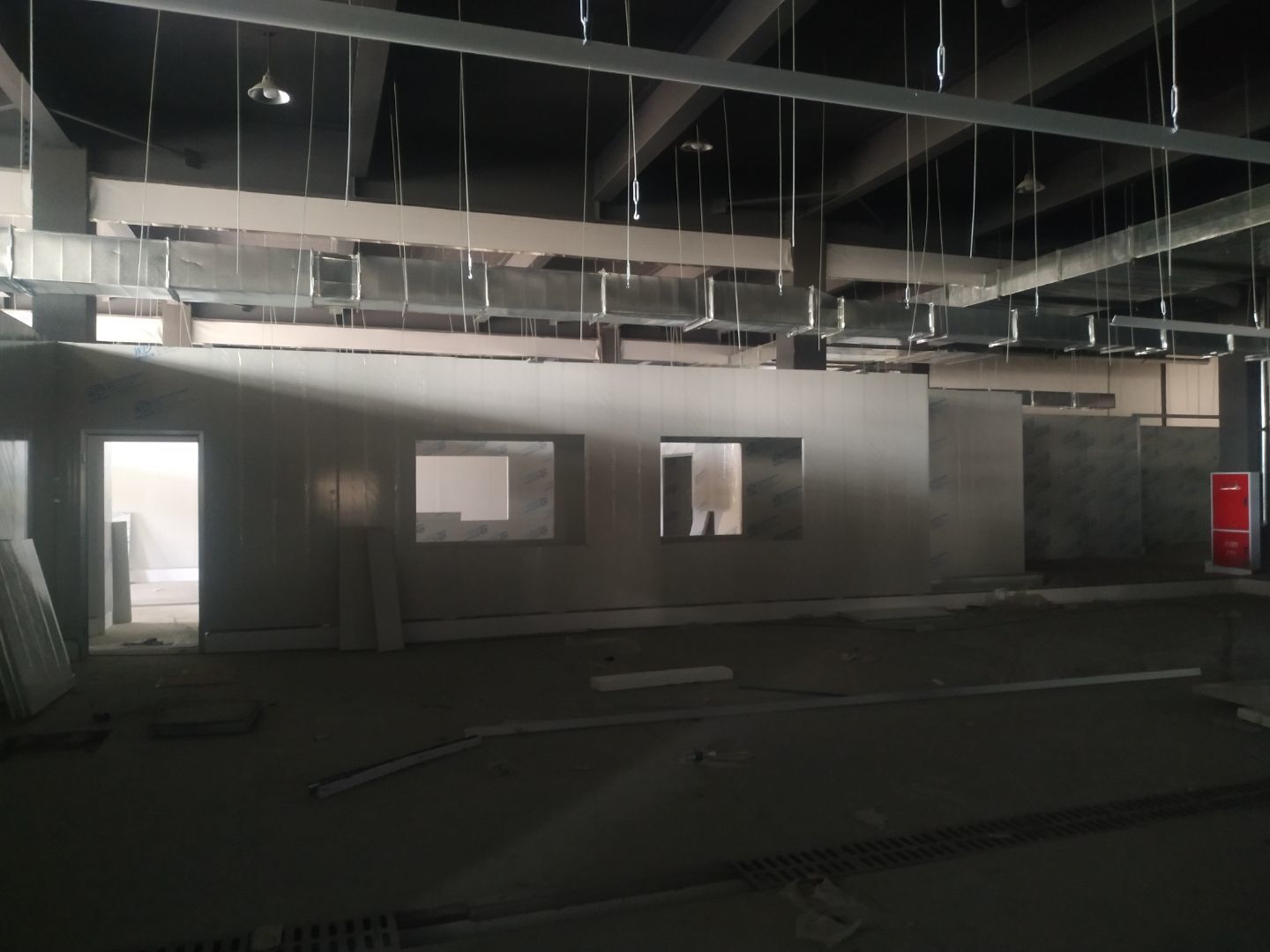

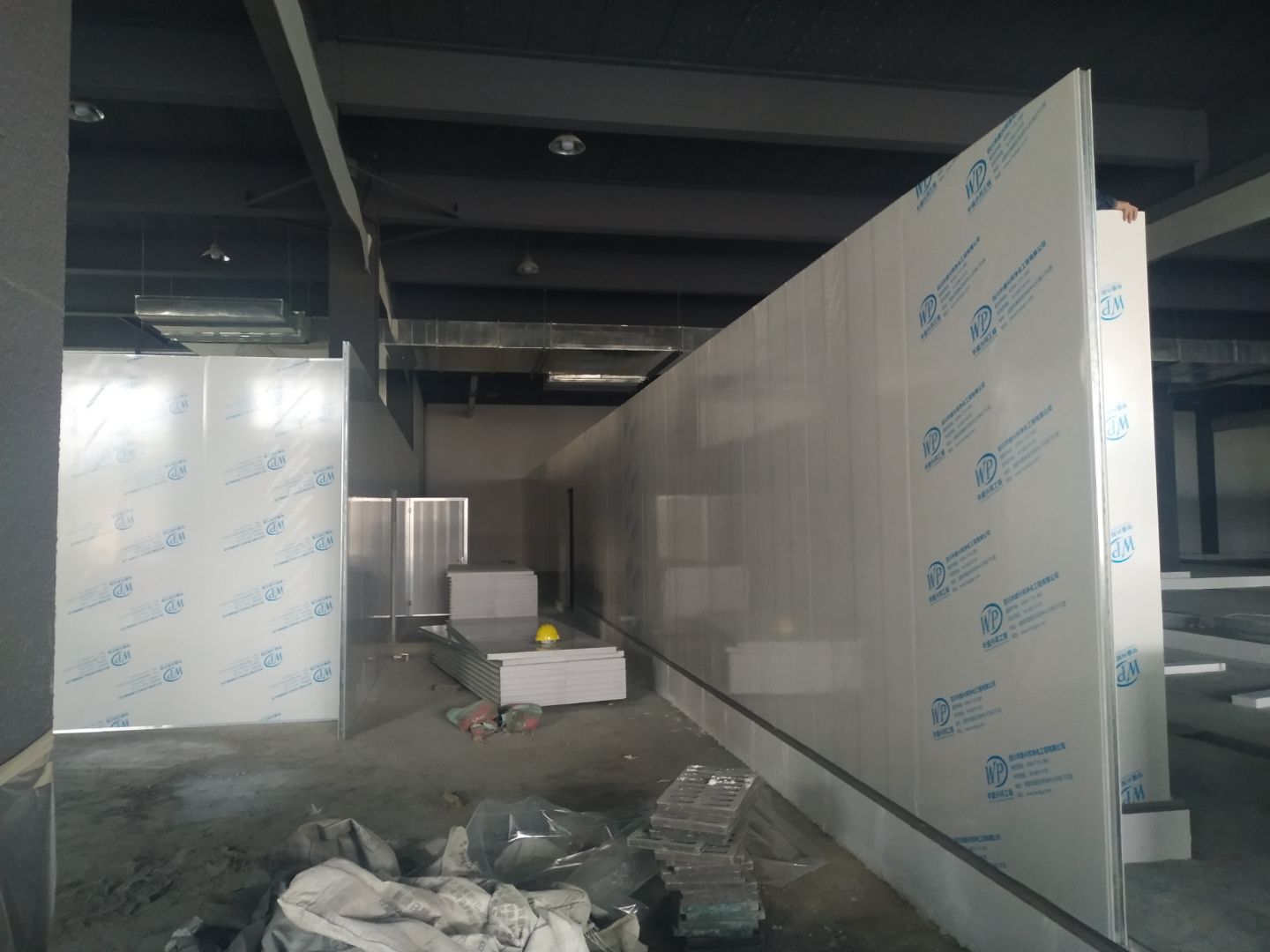

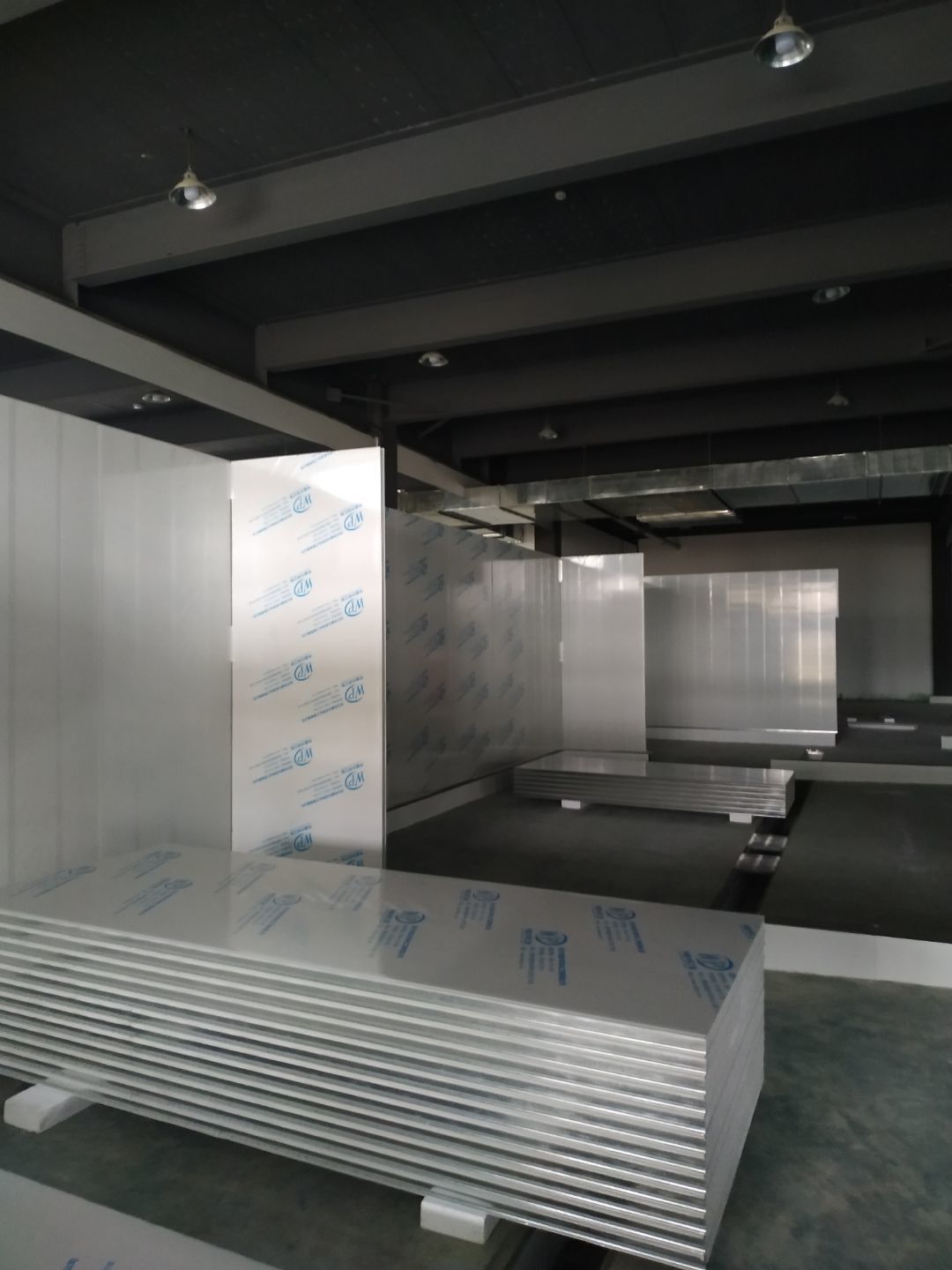

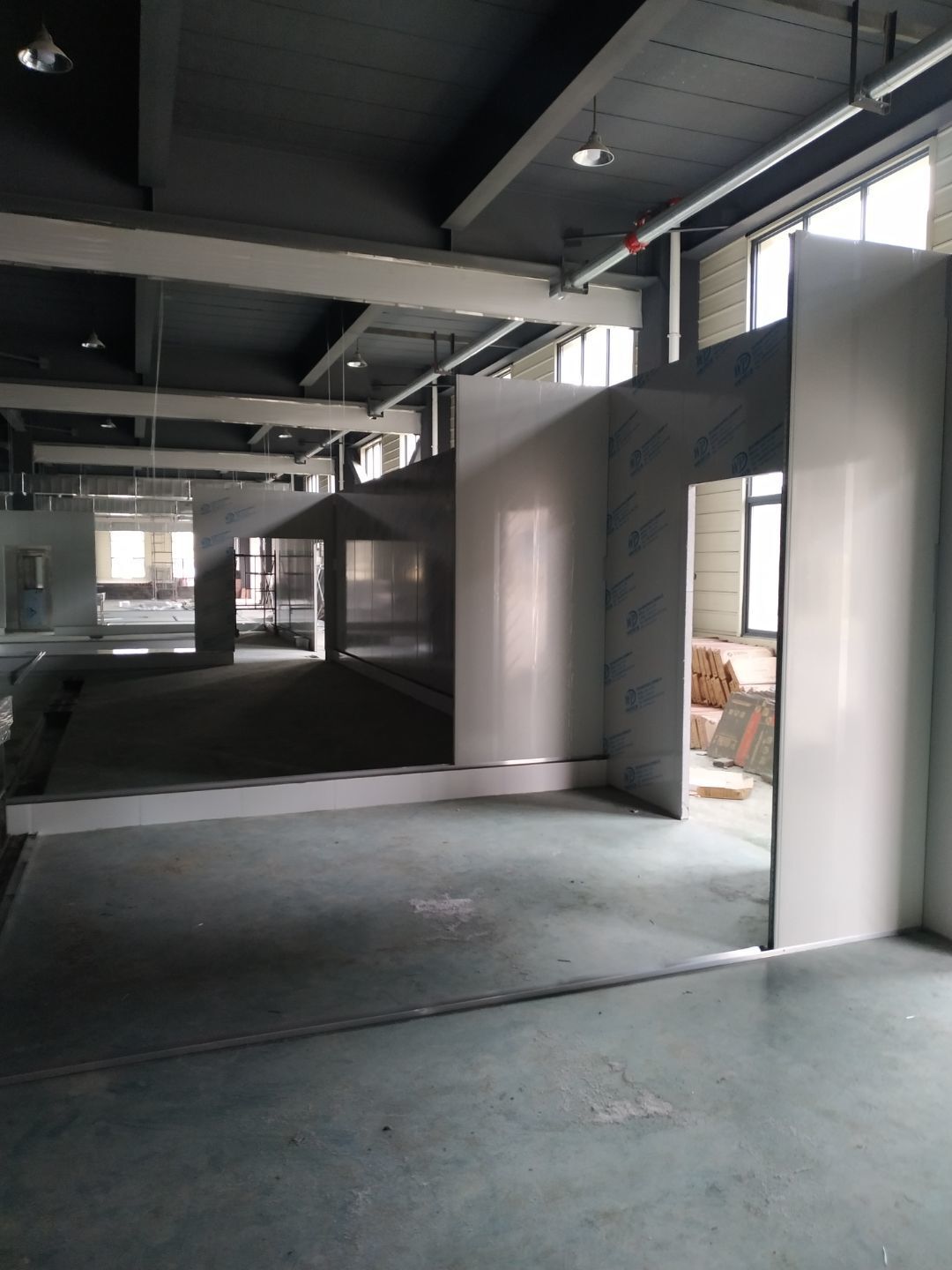

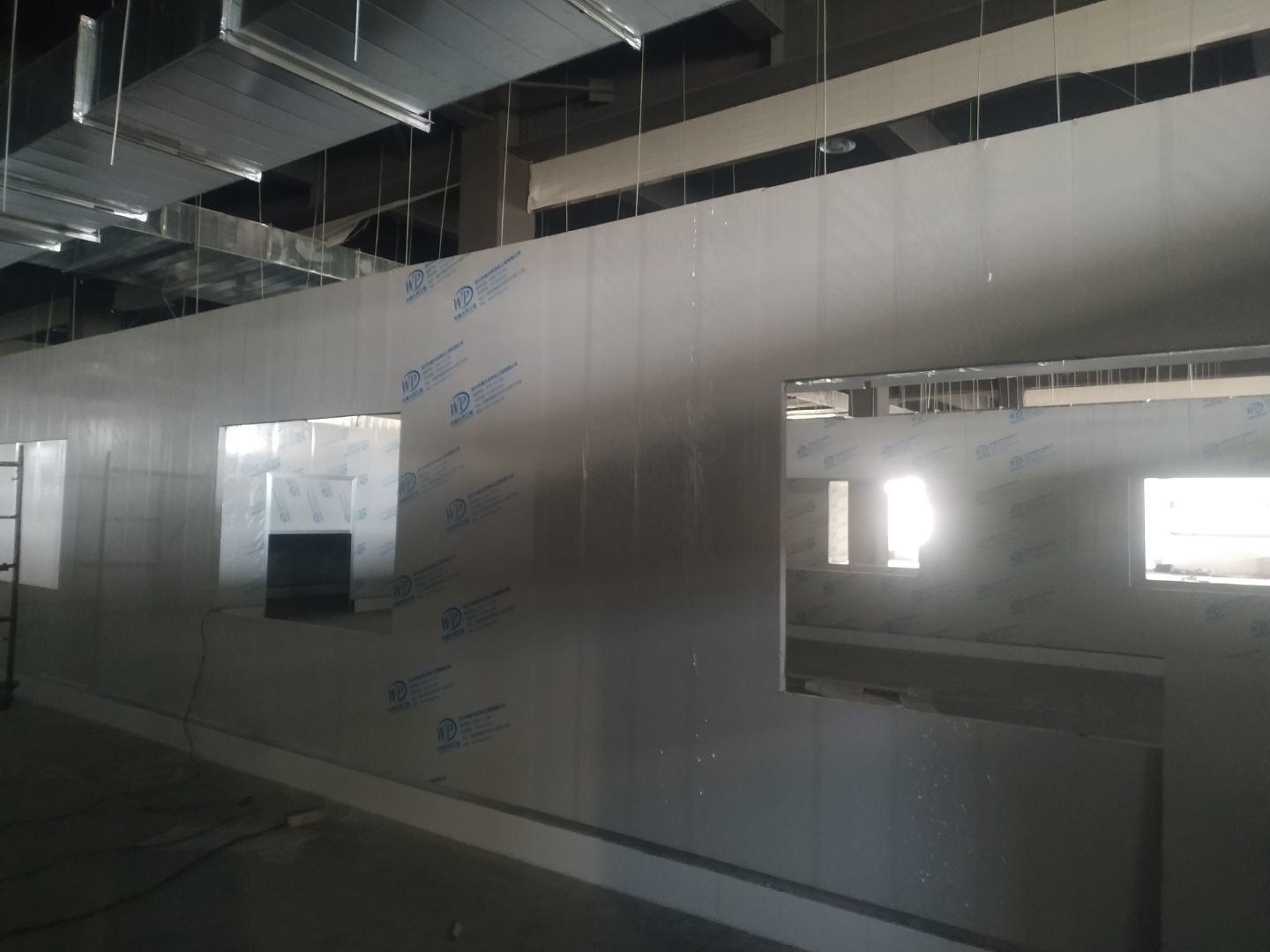

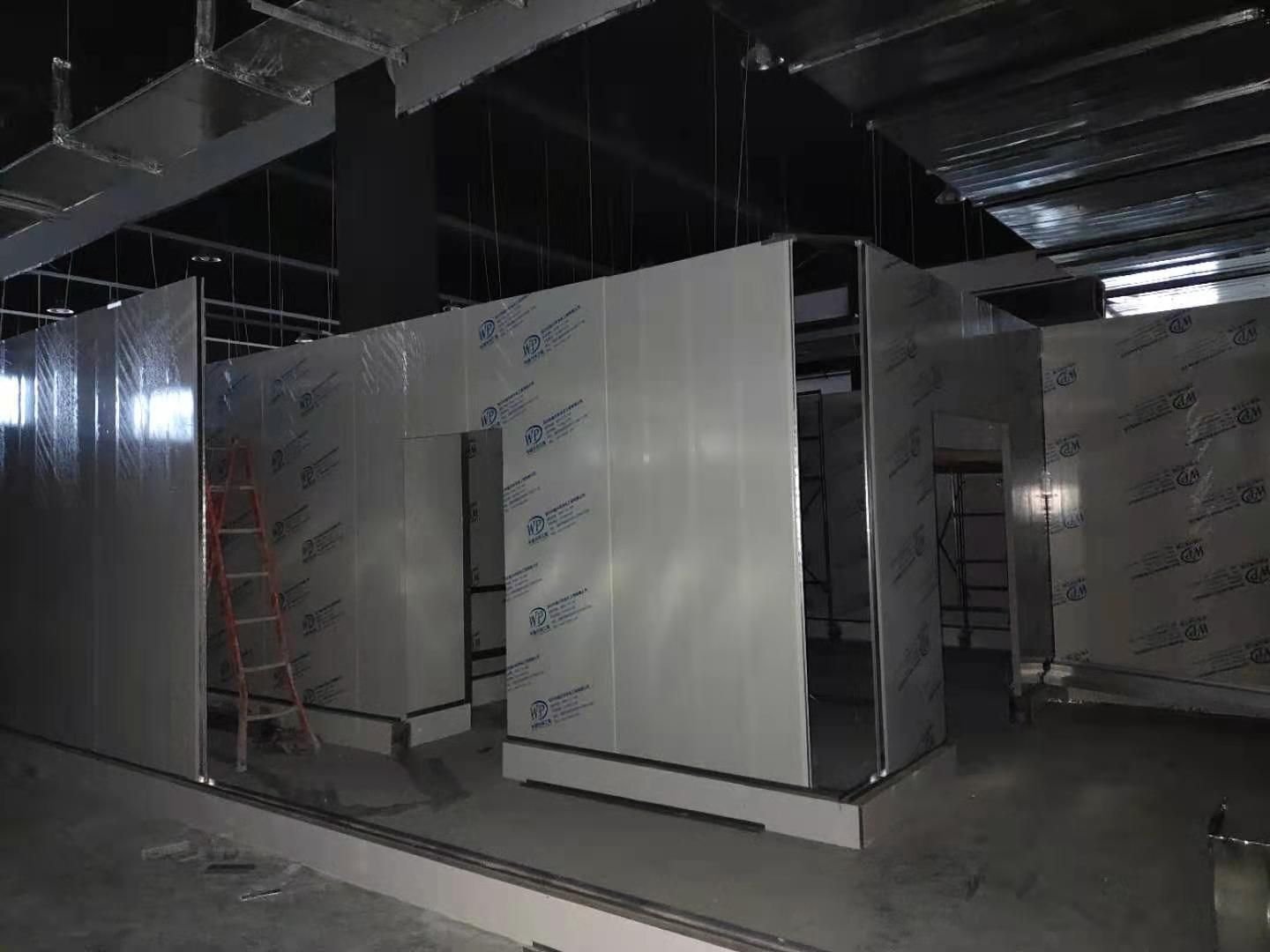

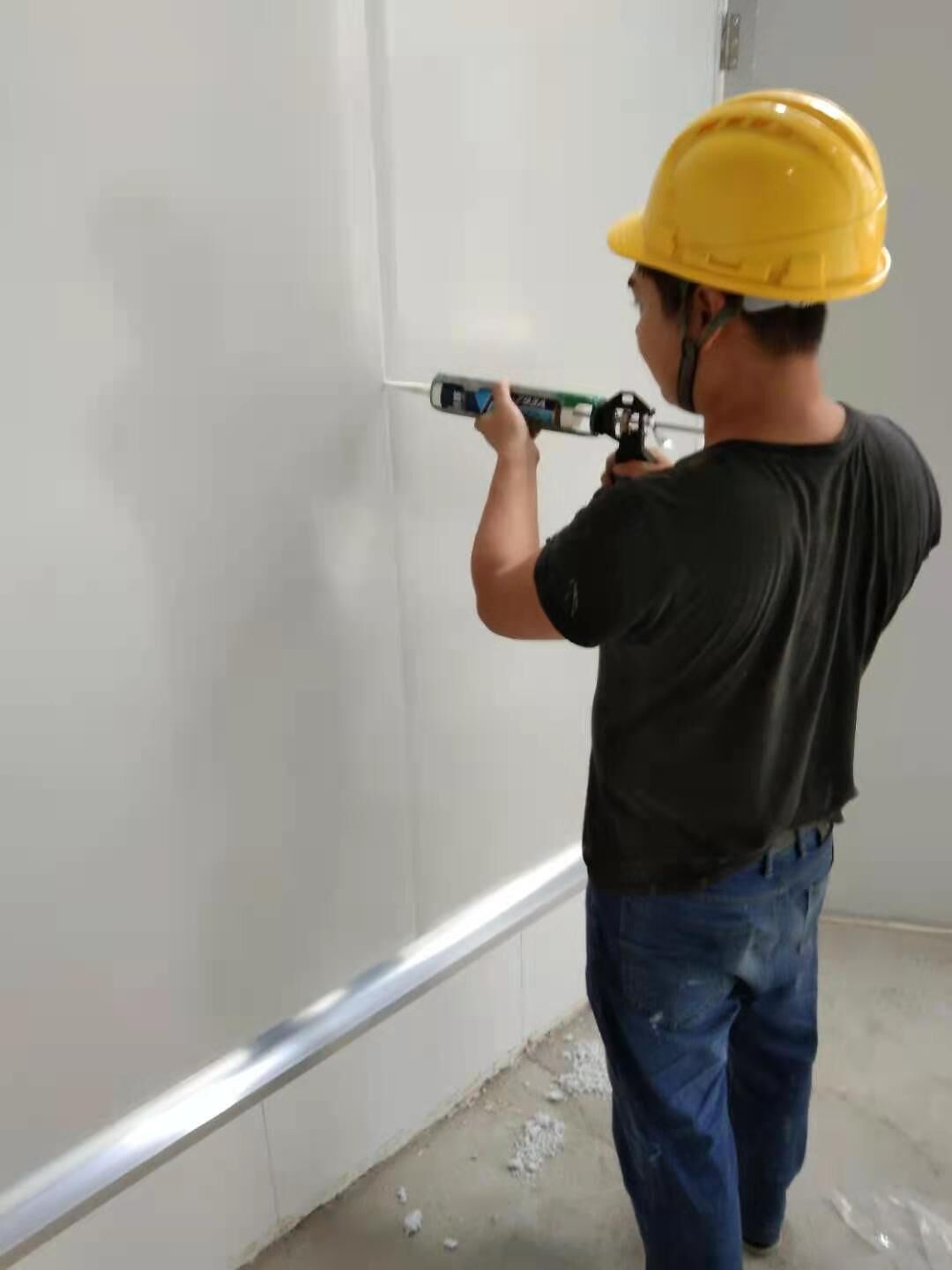

    防火隔斷墻上門洞開孔完成,彩鋼墻窗戶開孔完成,門料預制,撕膜打膠,彩鋼板材料到場。

  • 2020-12-31 10:15:35

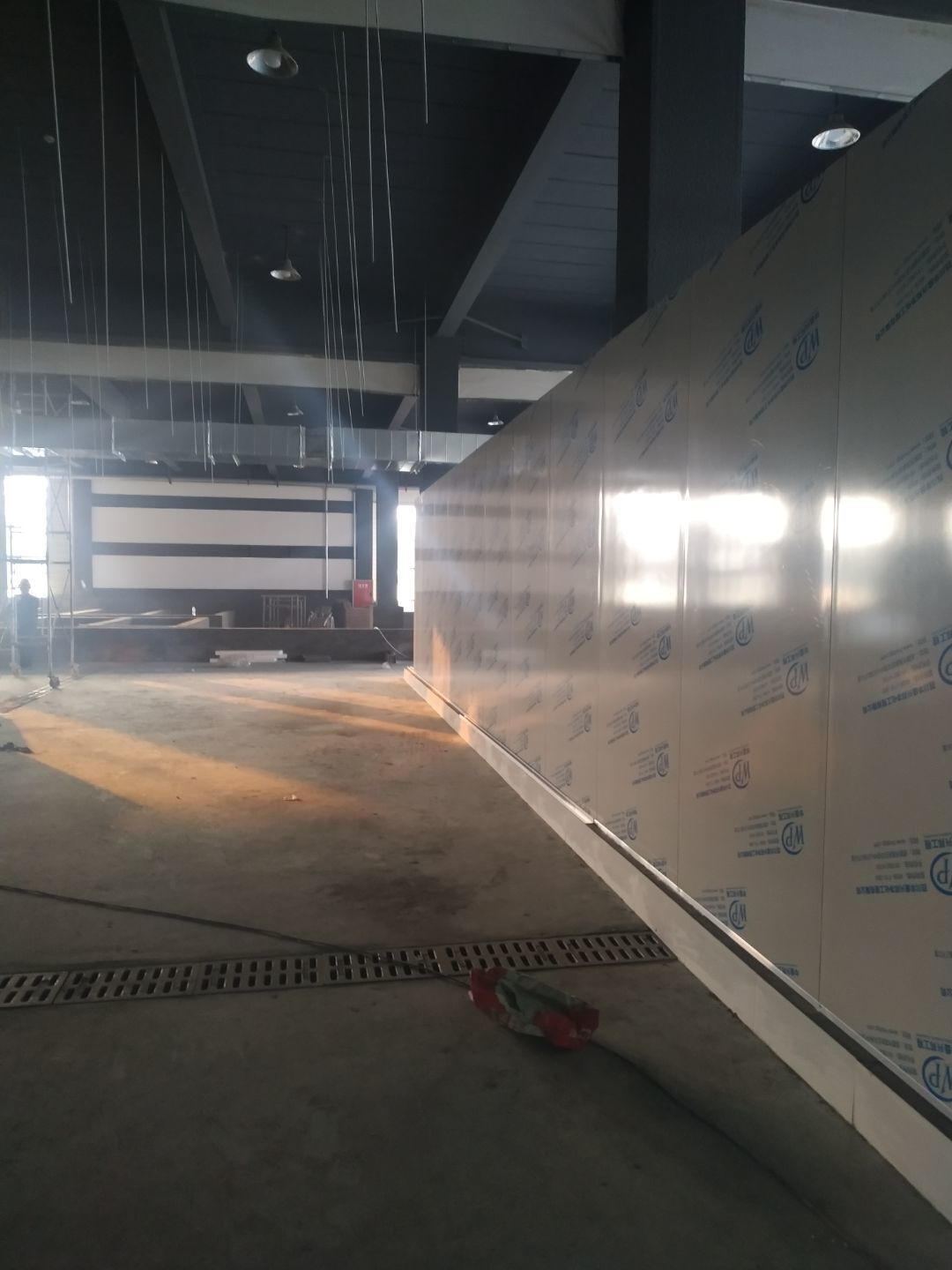

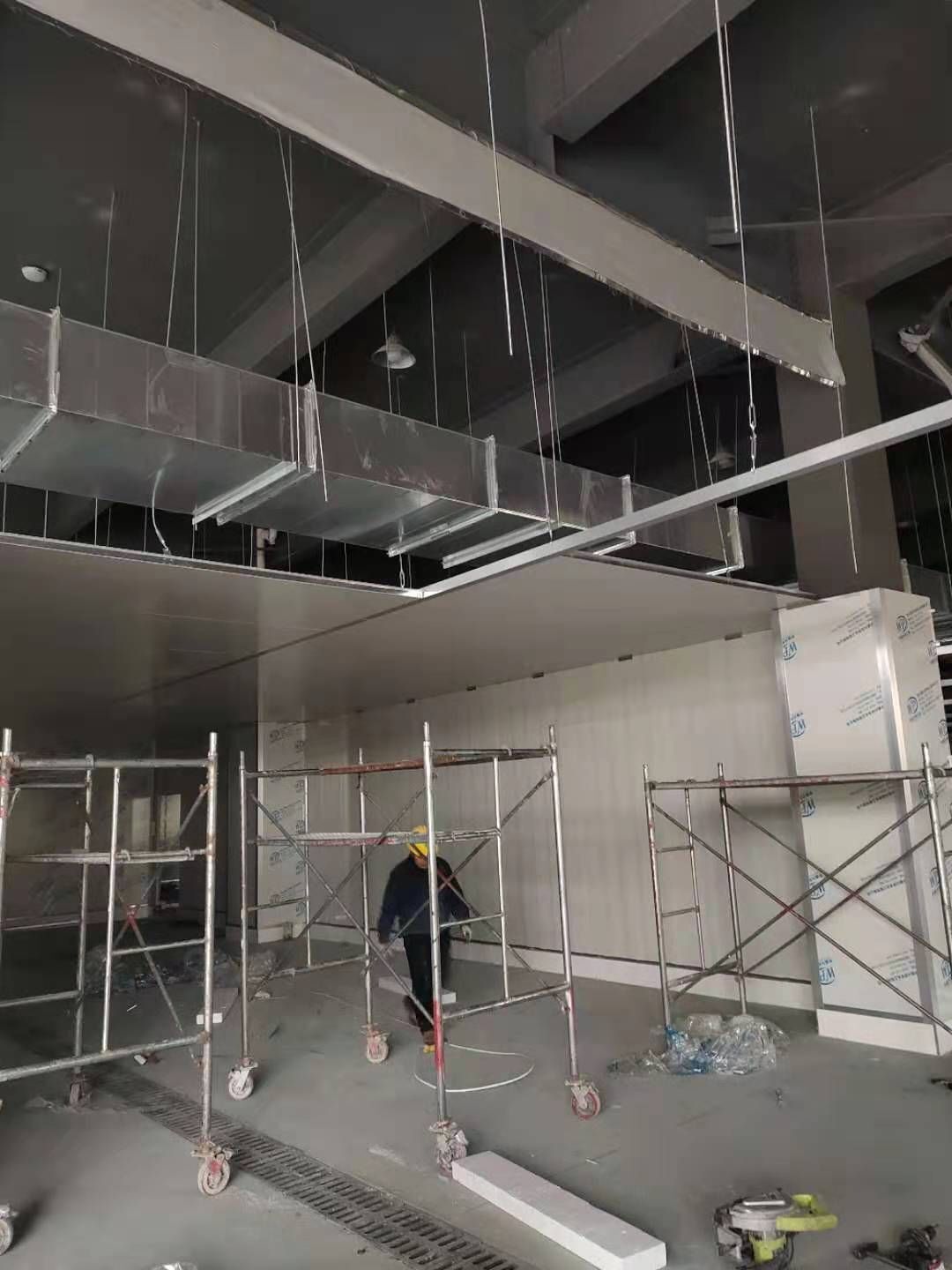

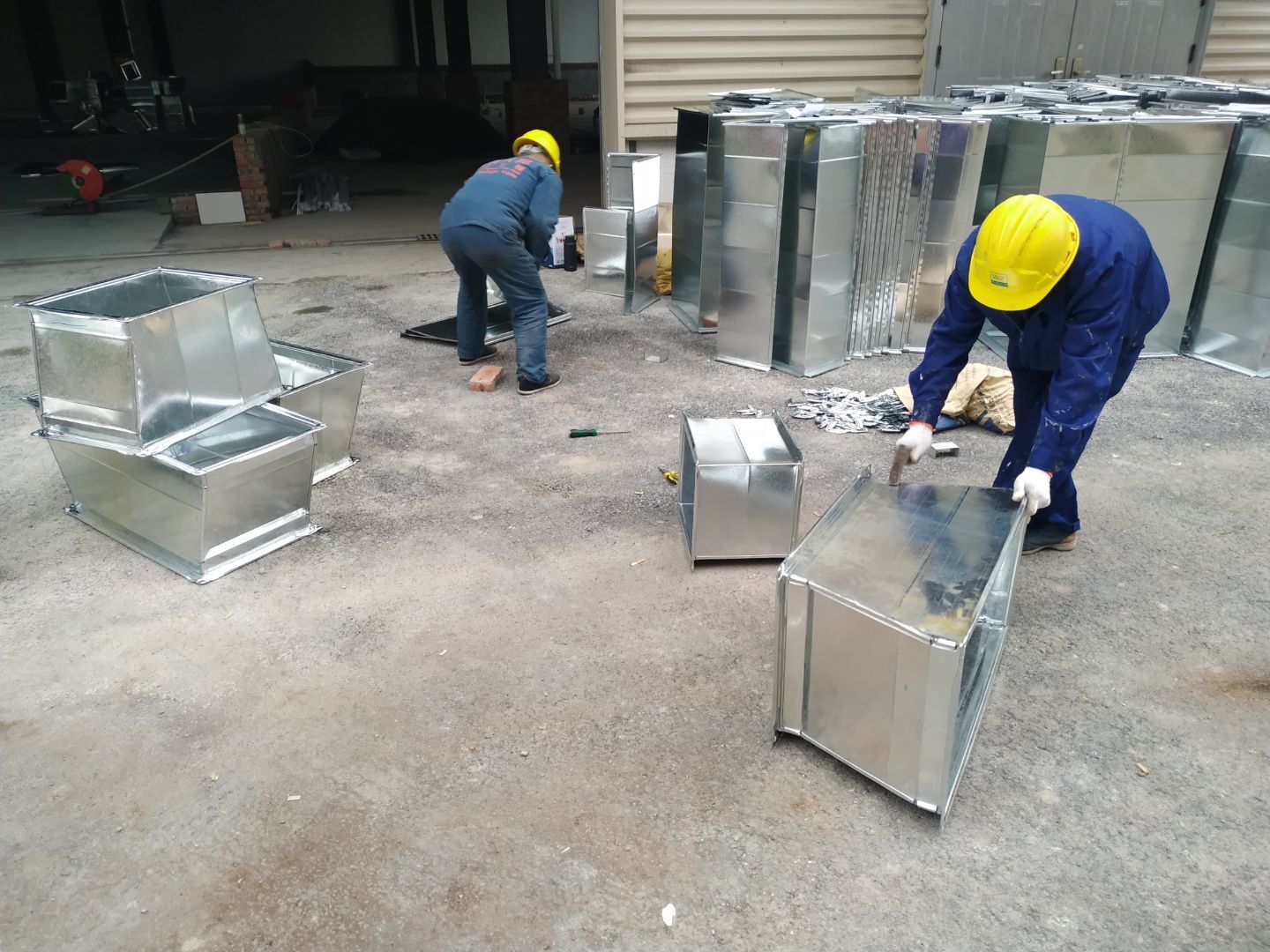

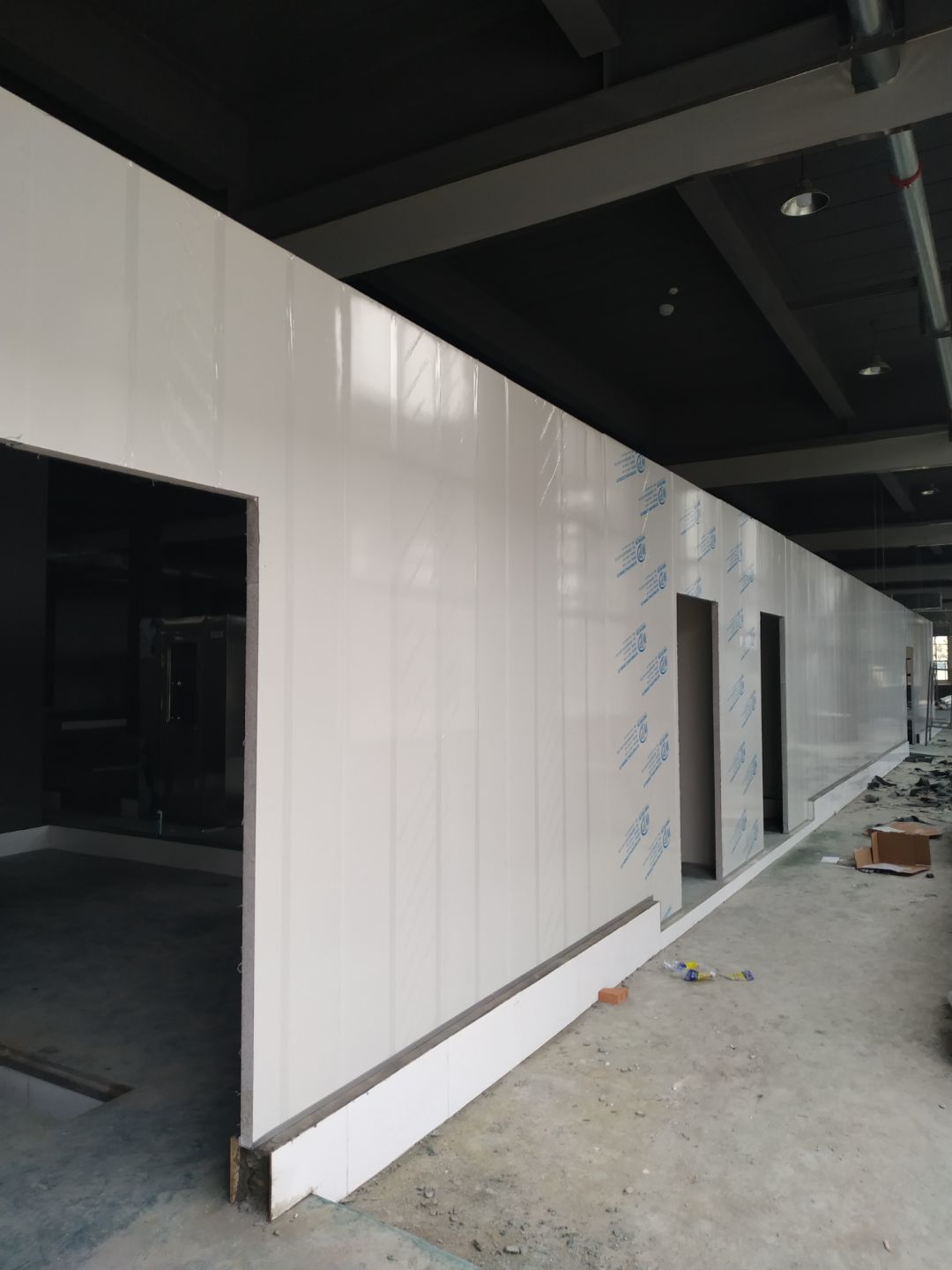

    彩鋼板墻板安裝完成70%,頂板安裝完成30%,風管安裝完成70%。

  • 2020-12-31 10:15:04

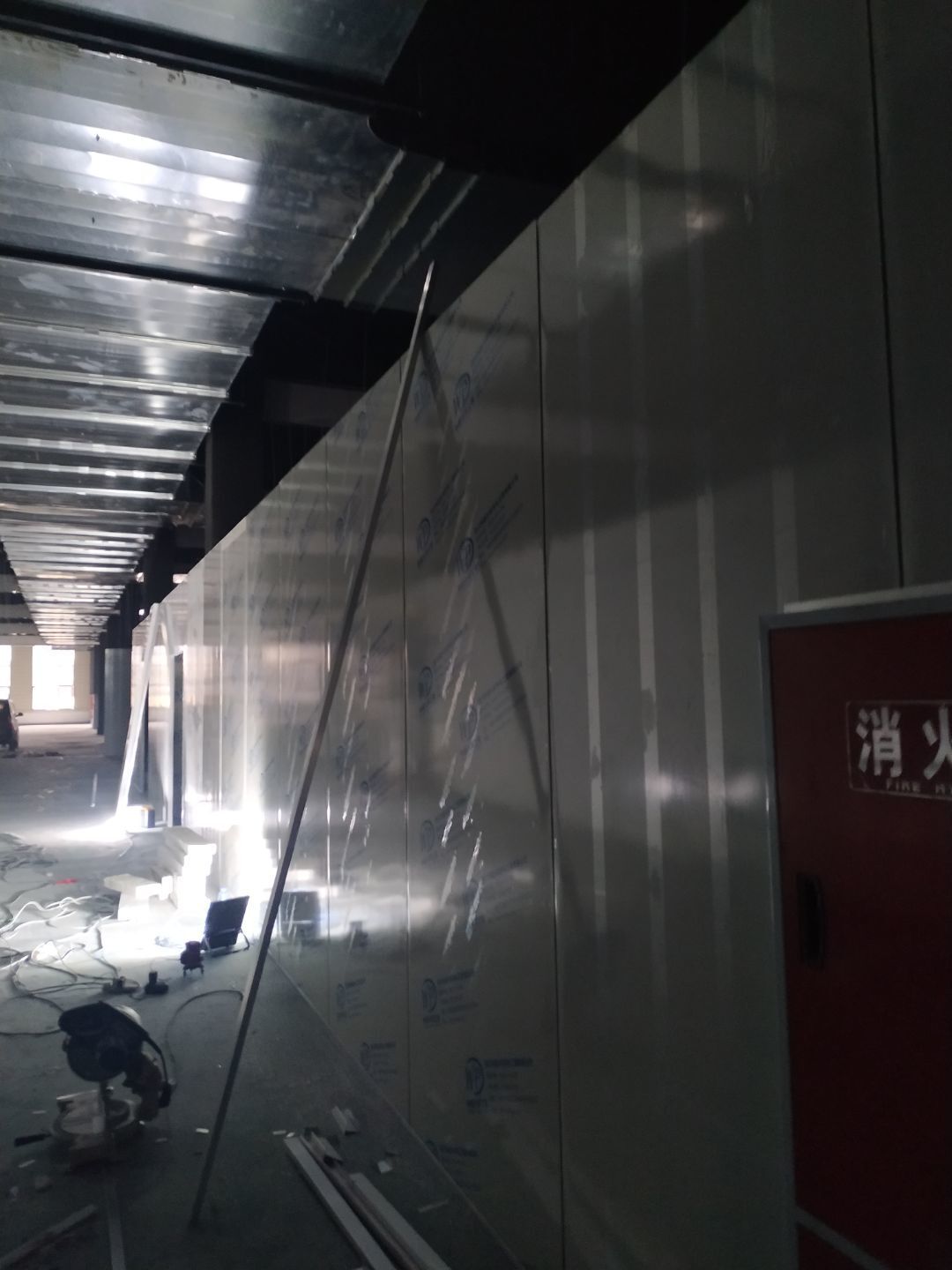

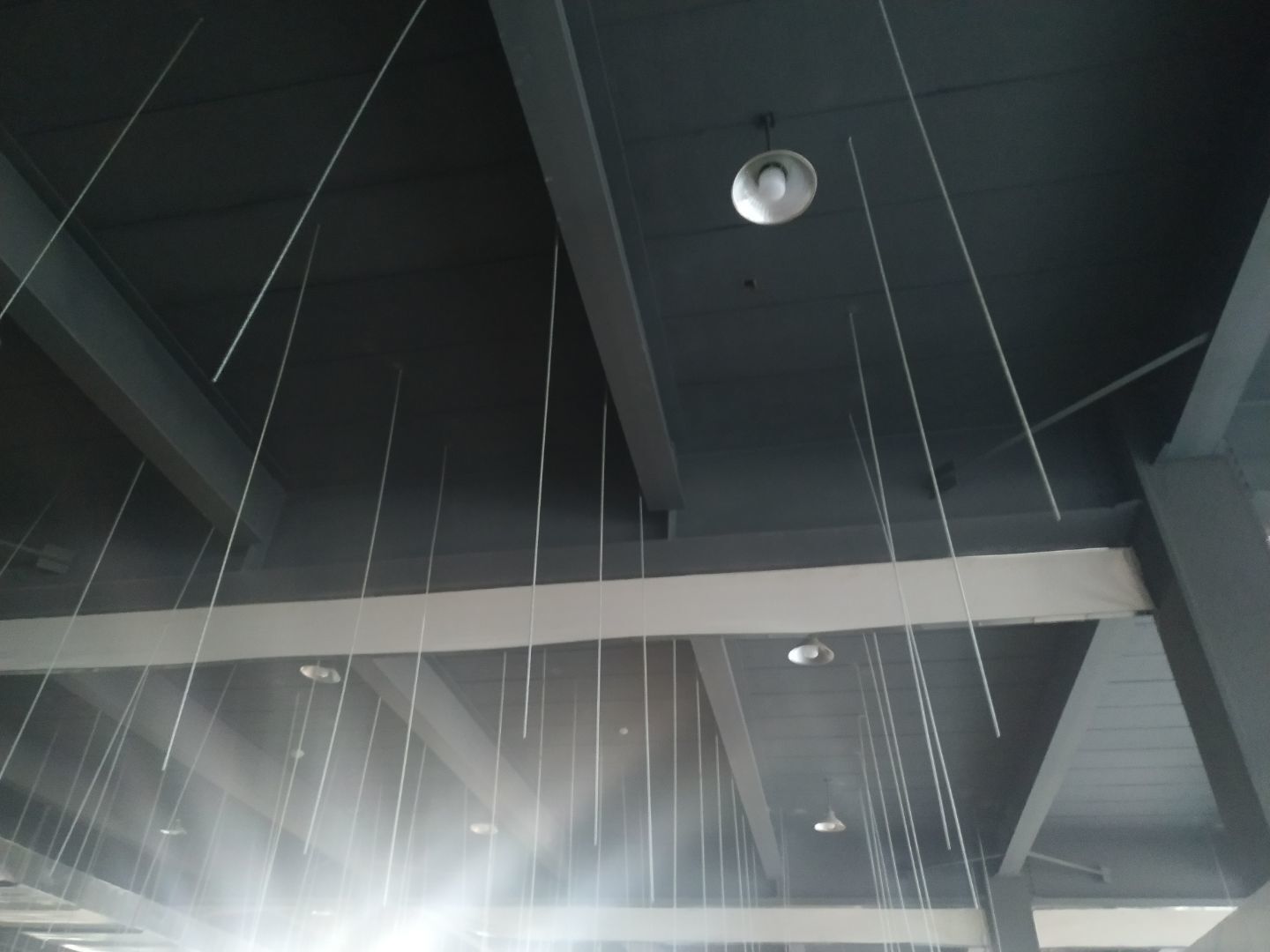

    墻板安裝完成60%,吊筋安裝完成75%。

  • 2020-12-24 09:11:54

    第三車板材到場卸貨,墻板安裝完成55%,吊筋安裝完成60%。

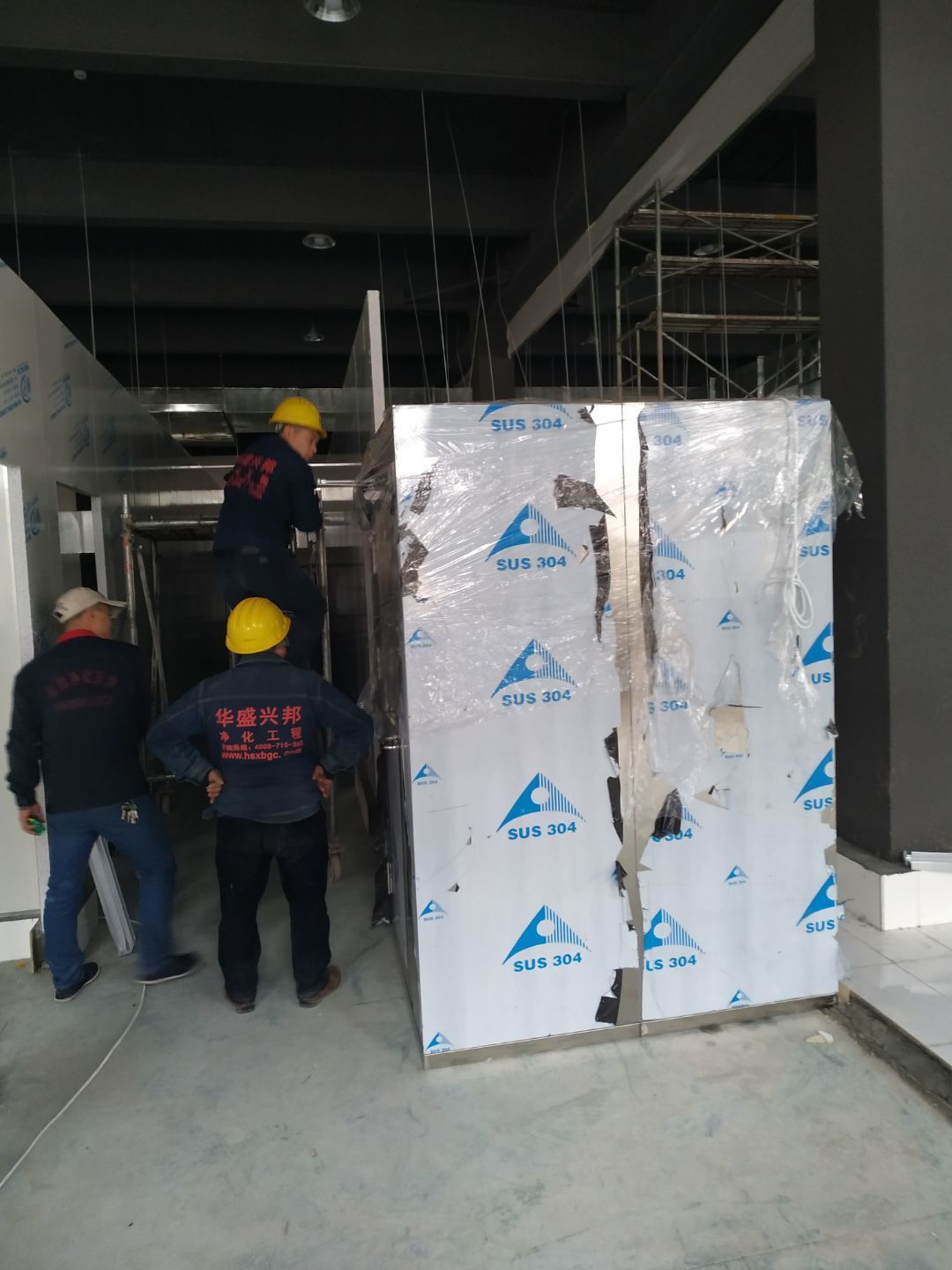

  • 2020-12-23 09:32:41

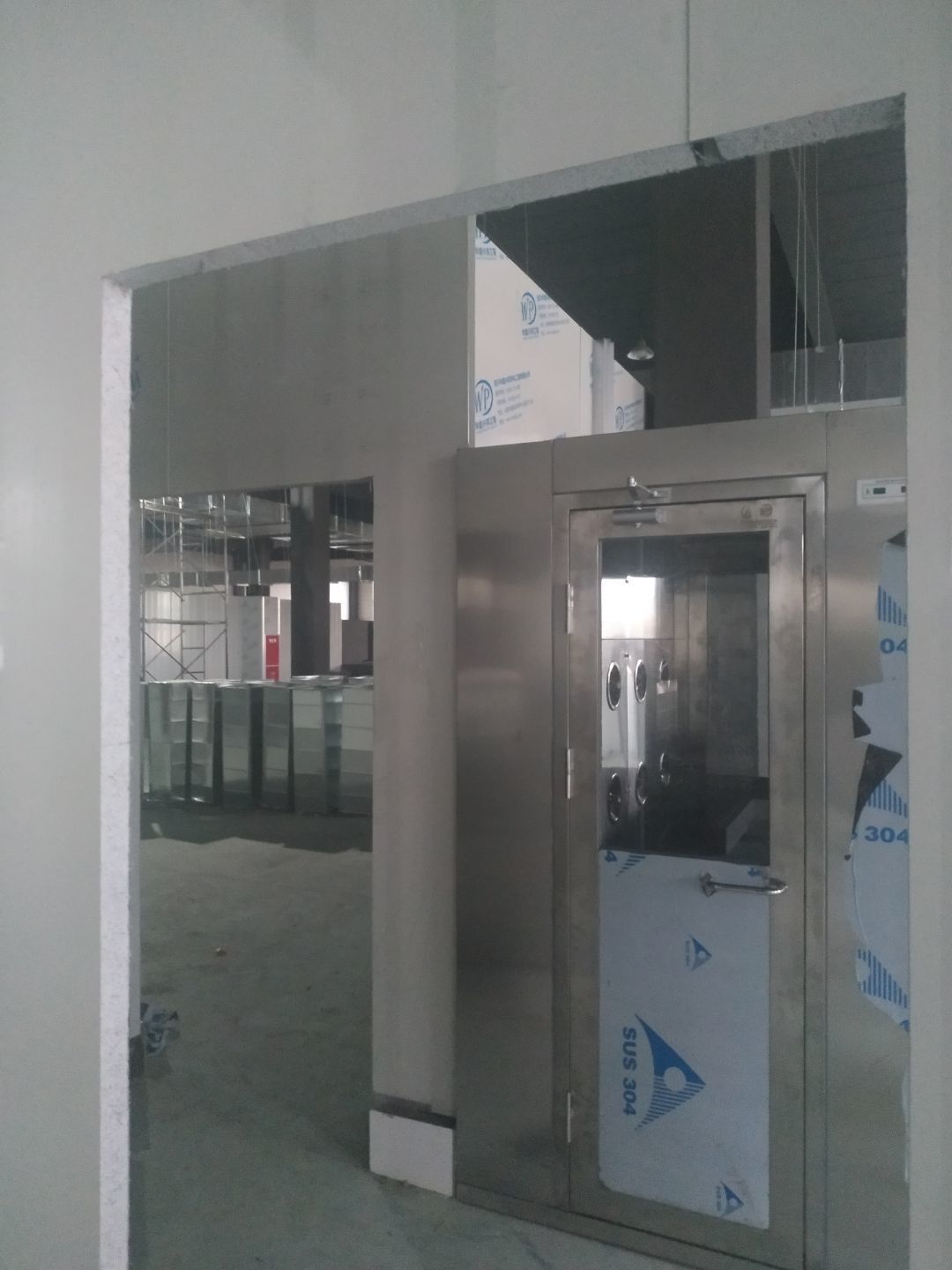

    風淋室就位完成,墻板安裝完成42%

  • 2020-12-18 09:18:49

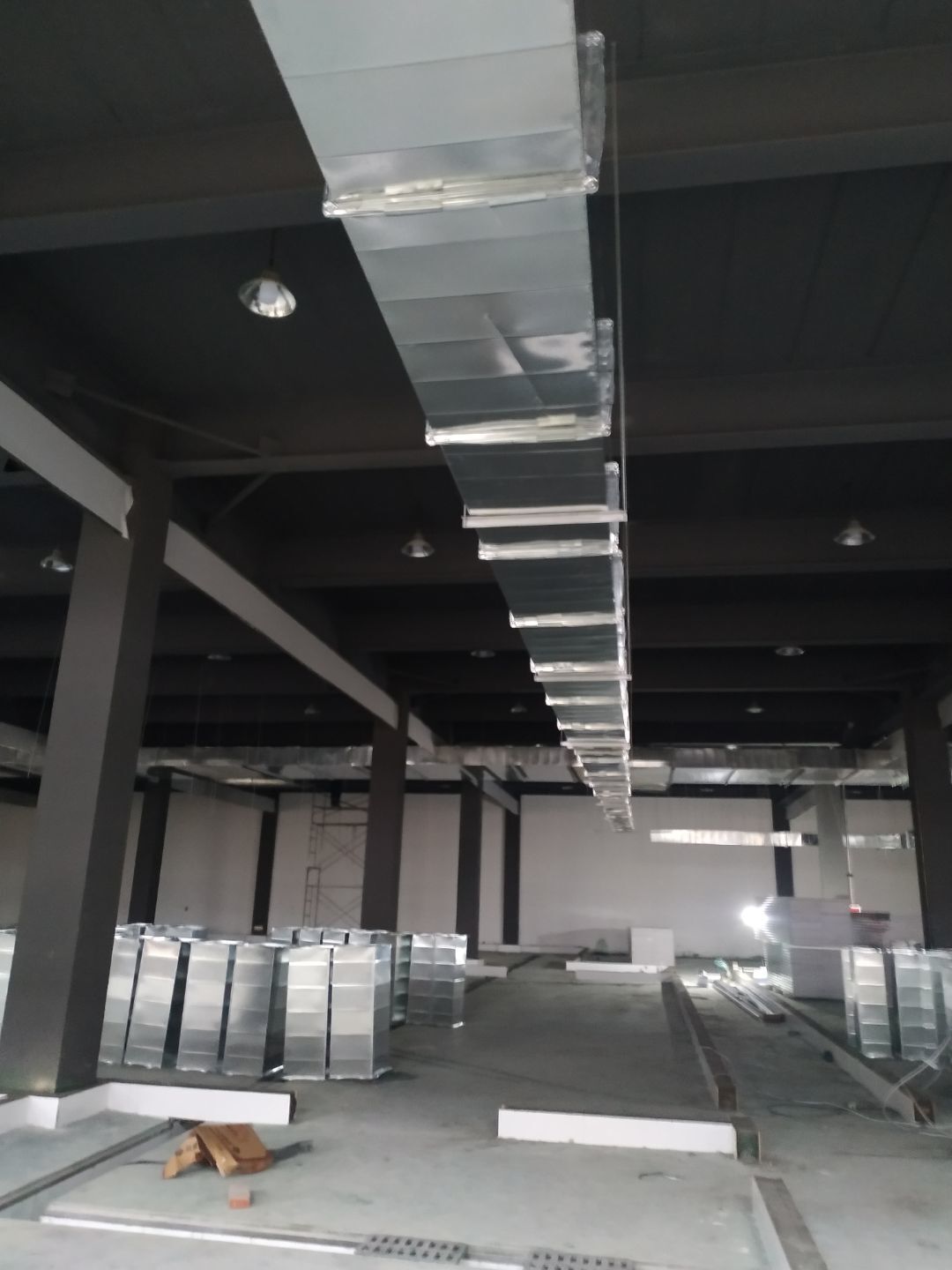

    風管吊裝完成42%,彩鋼墻板安裝完成38%,風淋室和洗手消毒池到場卸貨,護坡施工完成。

  • 2020-12-17 09:10:48

    彩鋼頂板安裝完成20%,擋水墻貼磚完成,腳踏池貼磚完成95%,風管安裝完成15%。

  • 2020-12-16 10:57:22

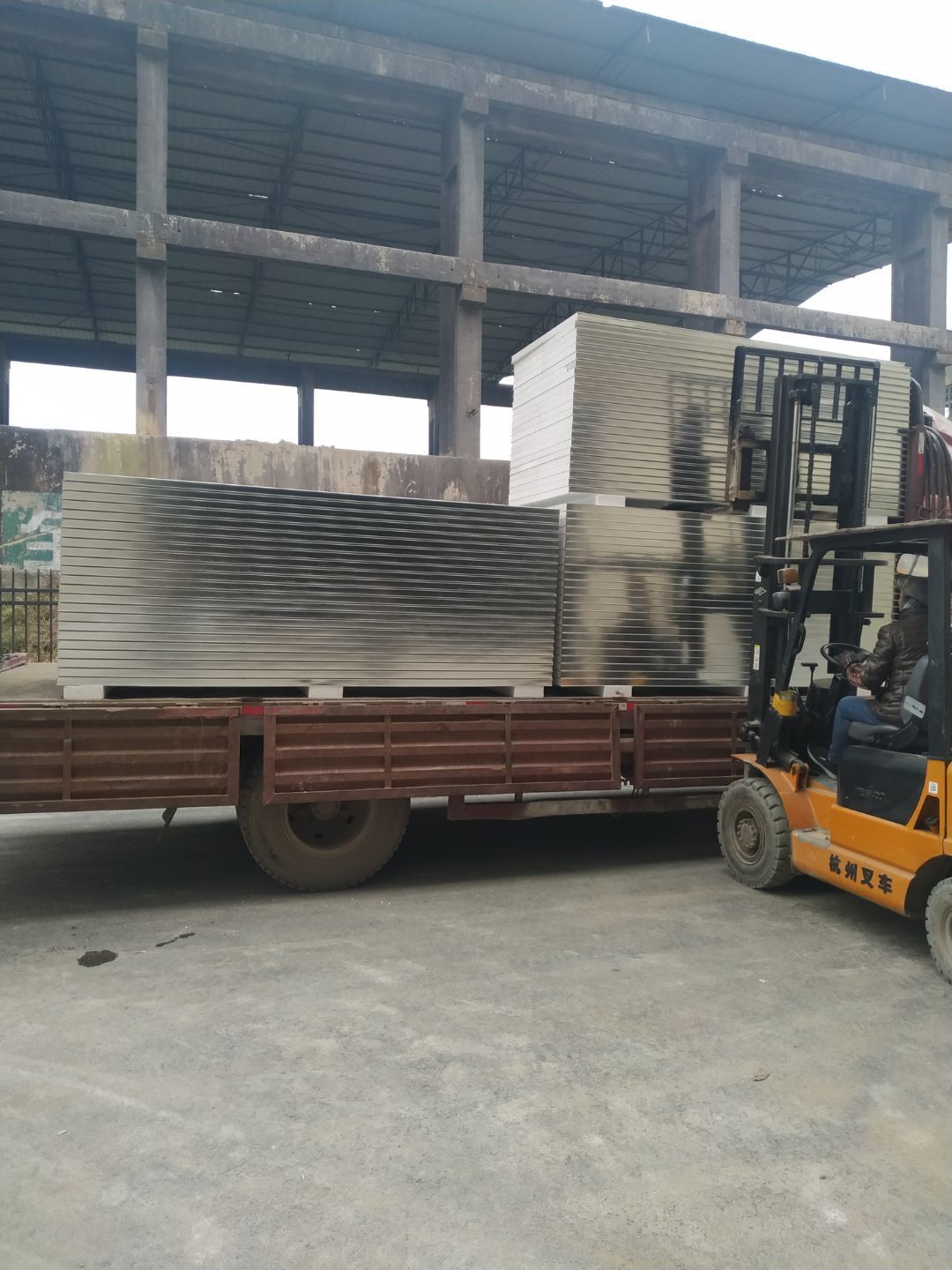

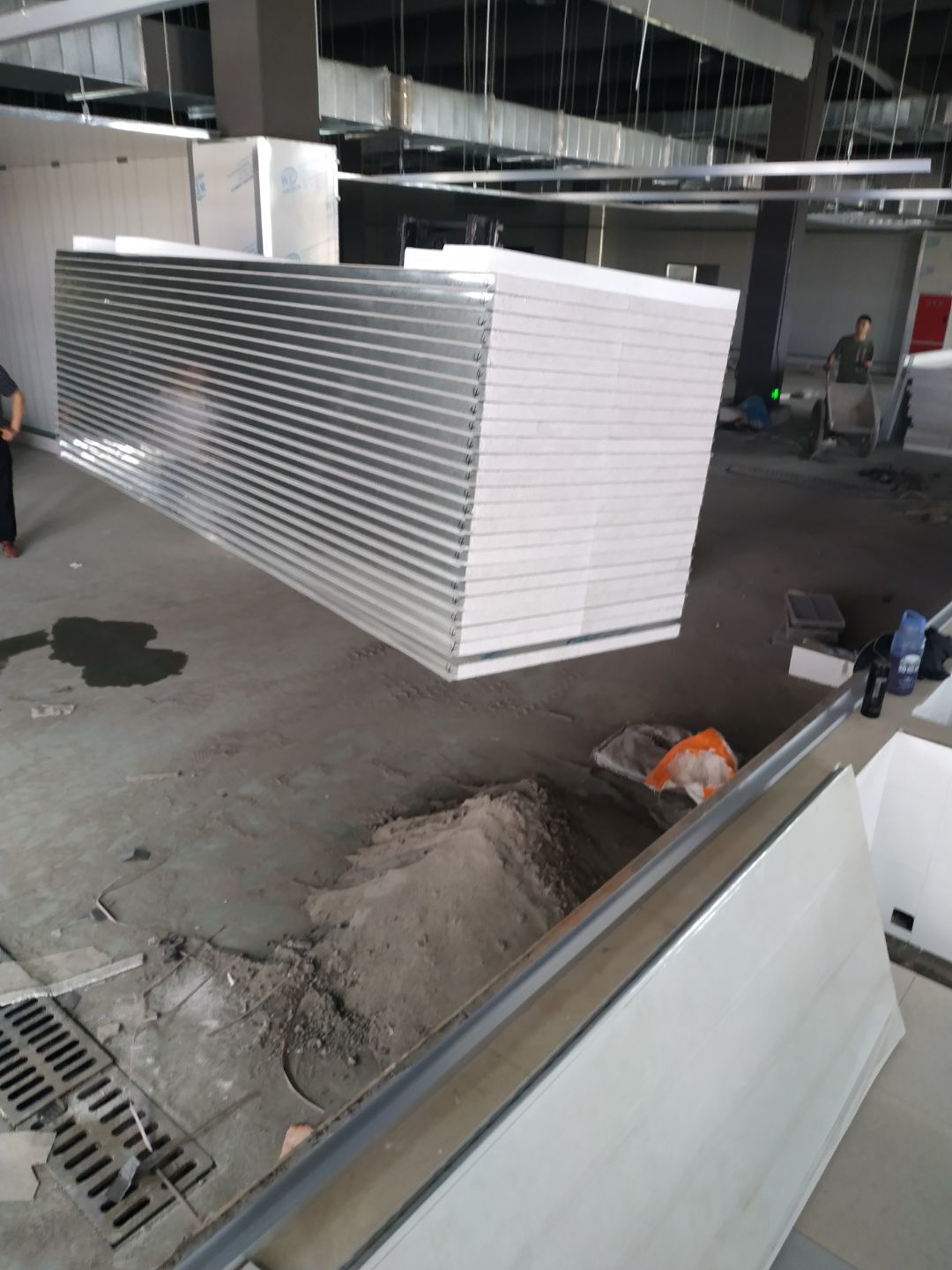

    第二車彩鋼板到場卸貨,頂板安裝完成5%,風管組裝完成,預制吊筋和支架,擋水墻貼磚完成,腳踏池貼磚完成50%。

  • 2020-12-14 09:36:31

    圓弧安裝完成10%,撕膜打膠完成6%,擋水墻貼磚完成90%,腳踏池防水施工完成,風管組裝完成10%。

  • 2020-12-10 09:34:58

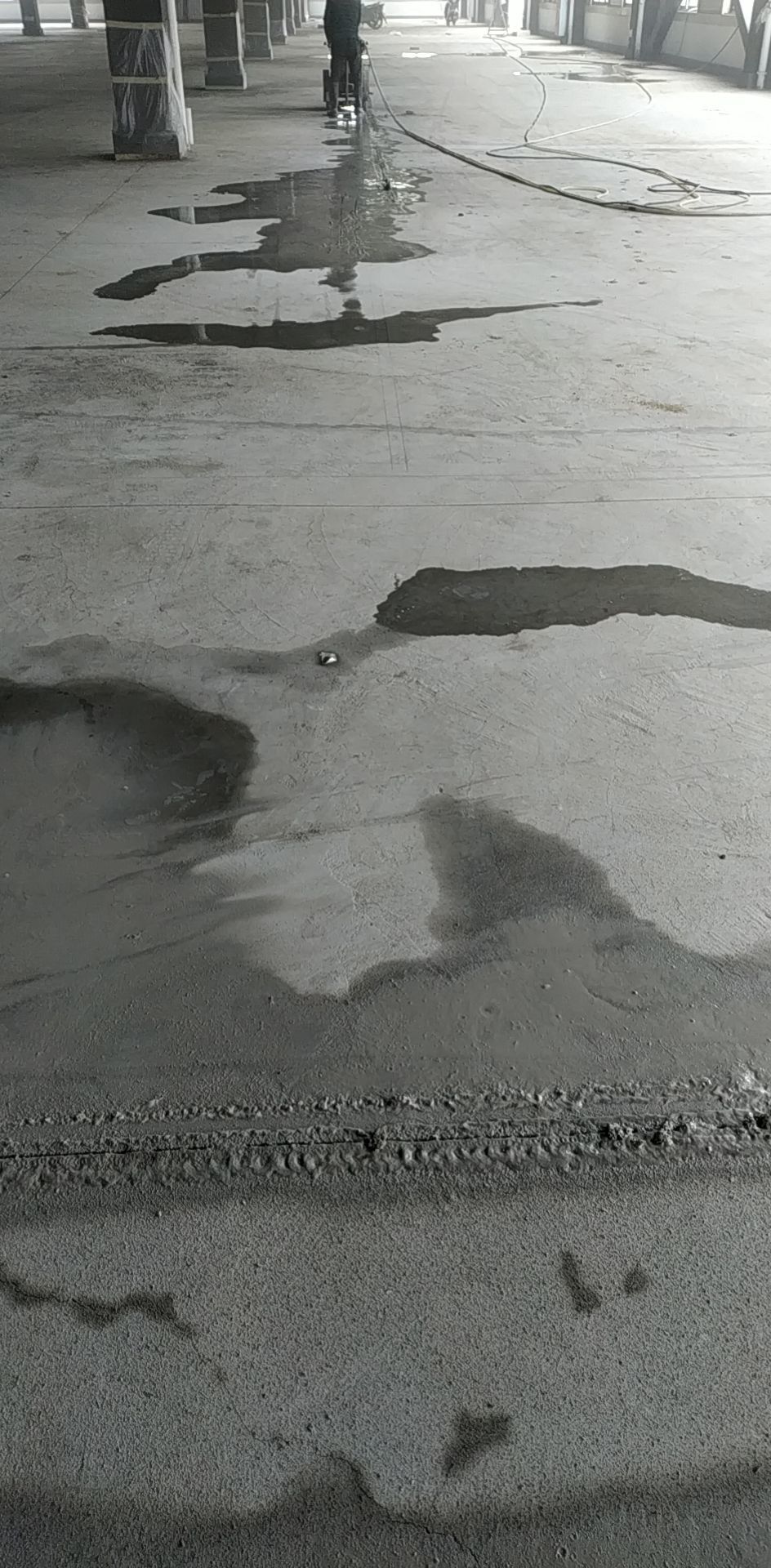

    彩鋼墻板安裝完成5%,地坪灑水養護,切伸縮縫完成40%。

  • 2020-12-07 09:29:33

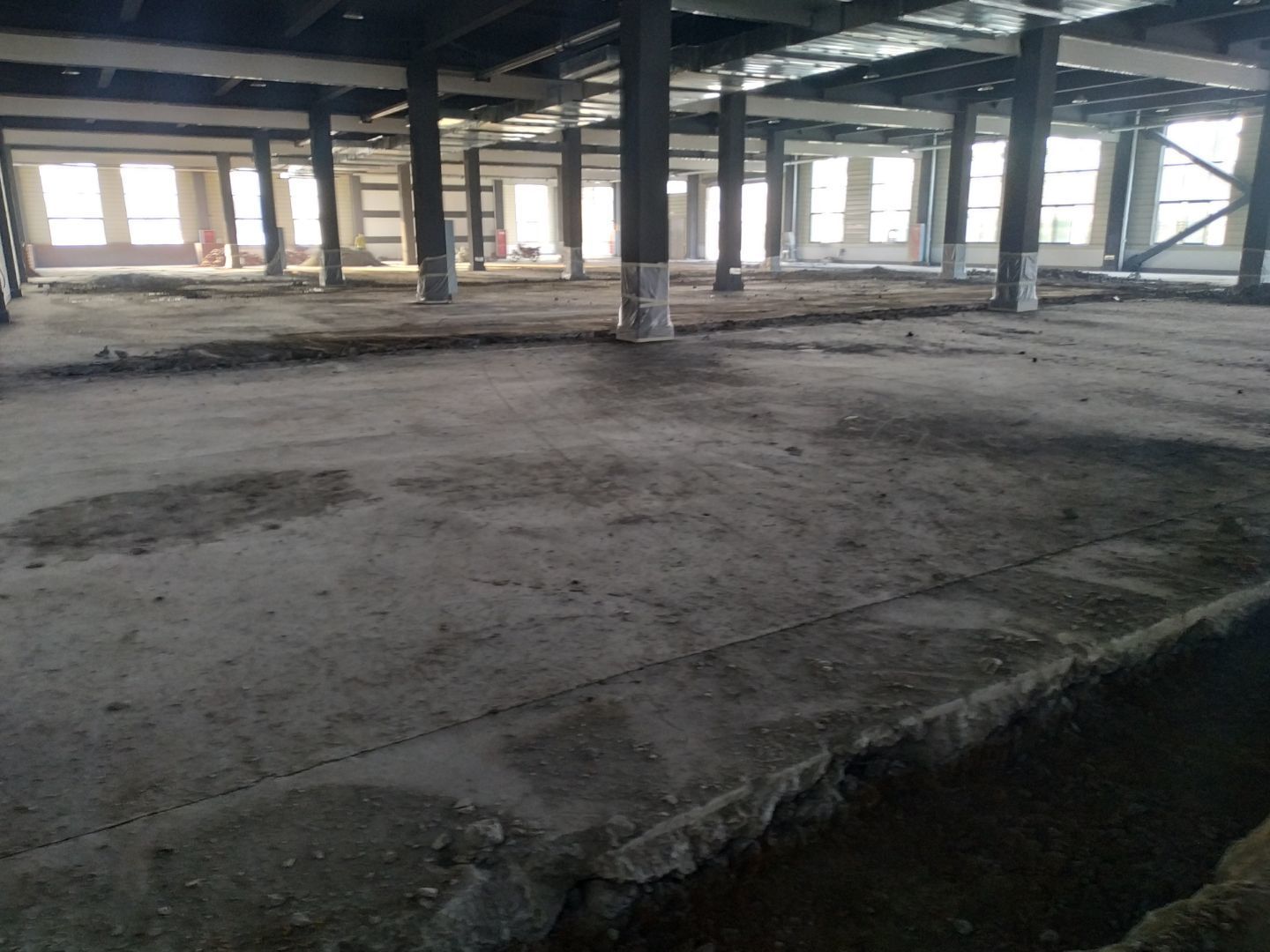

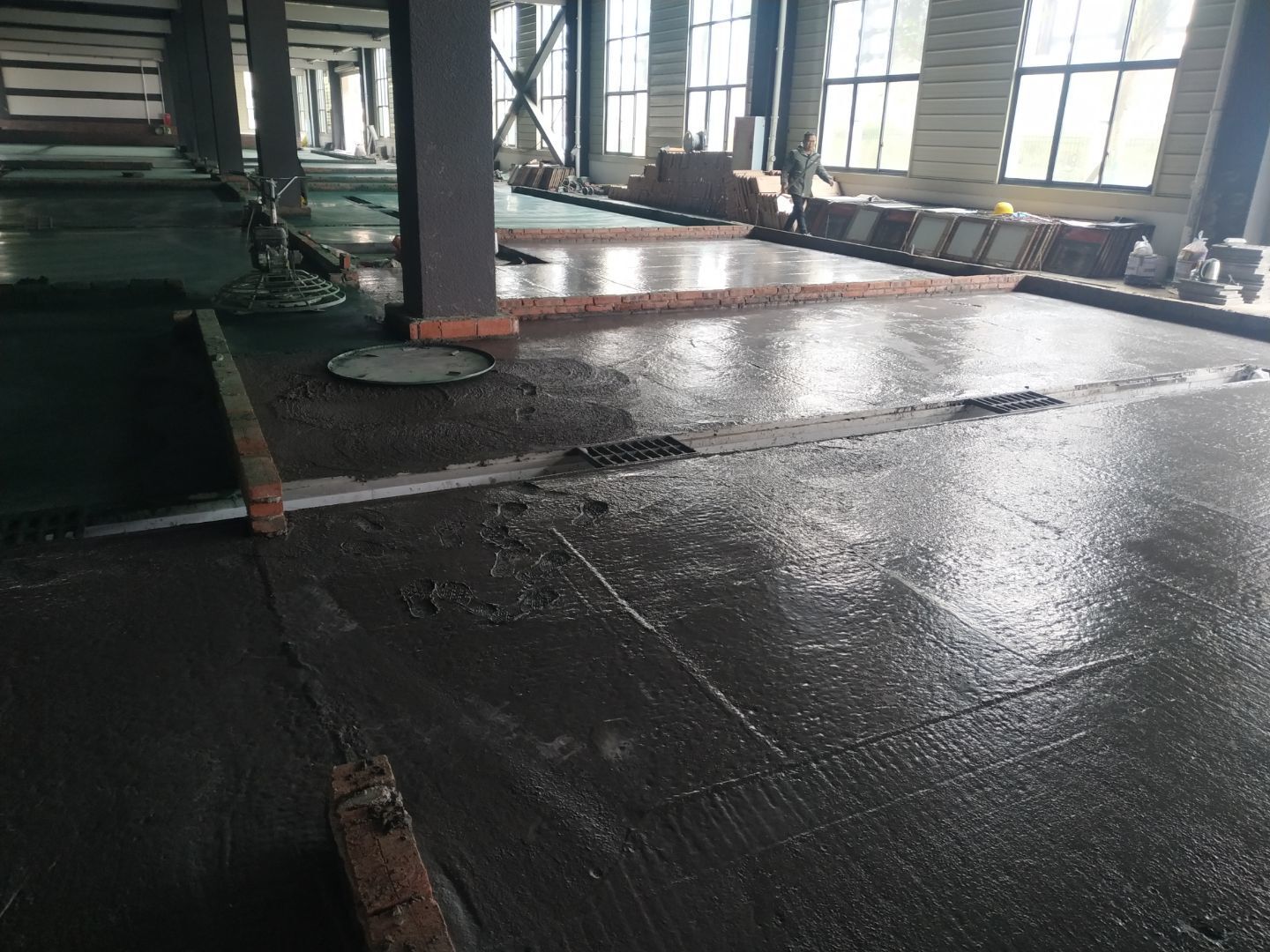

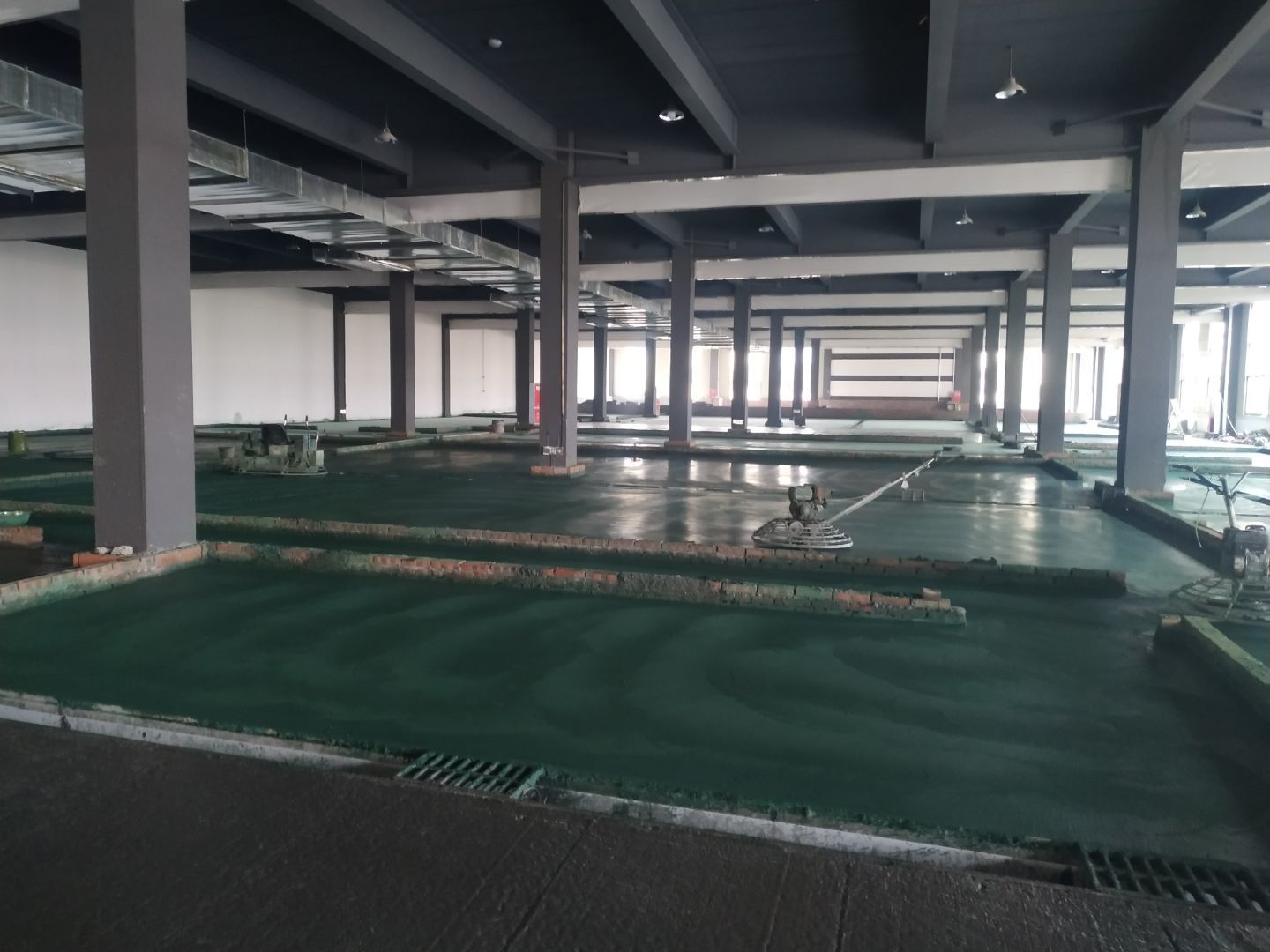

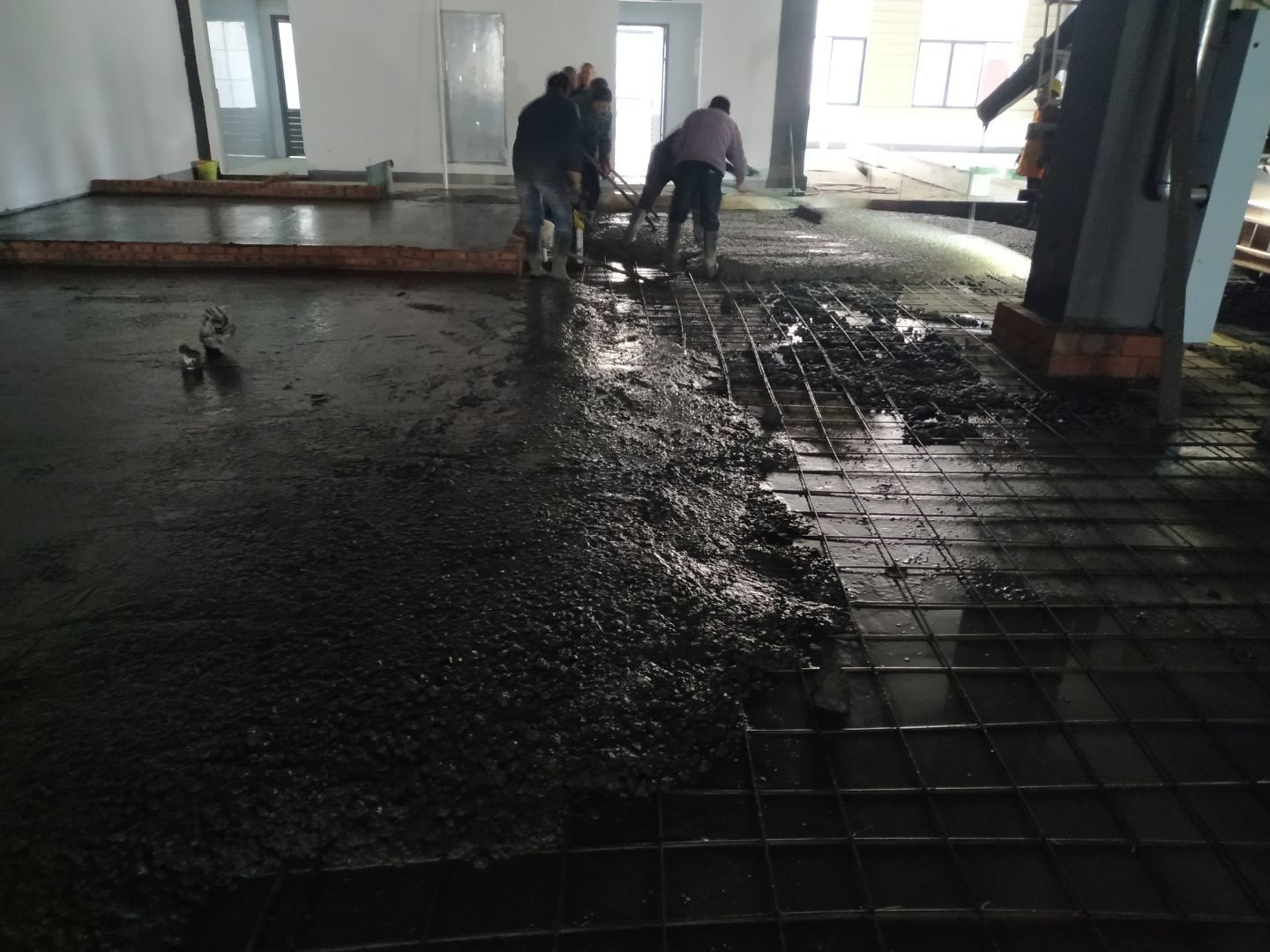

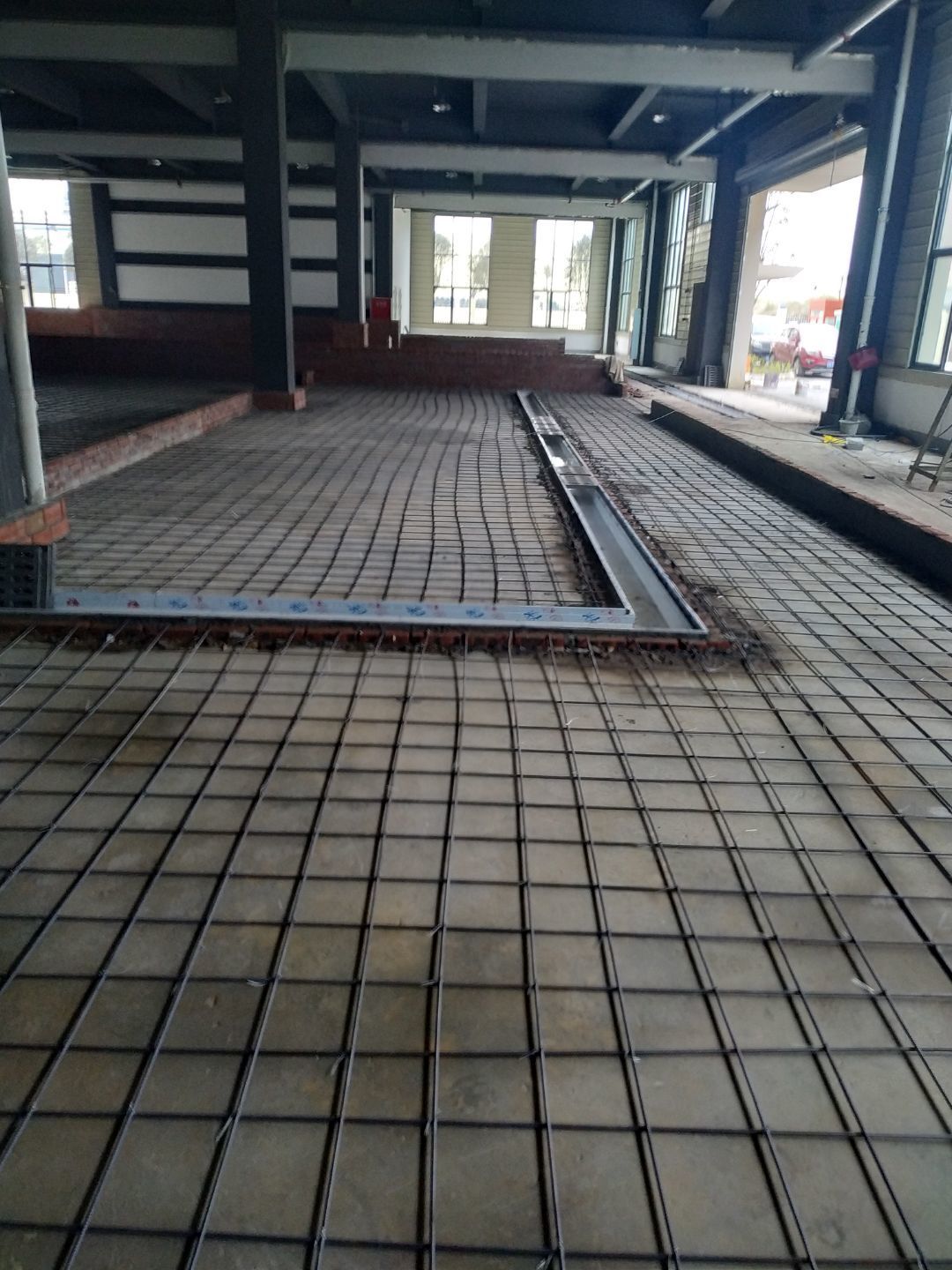

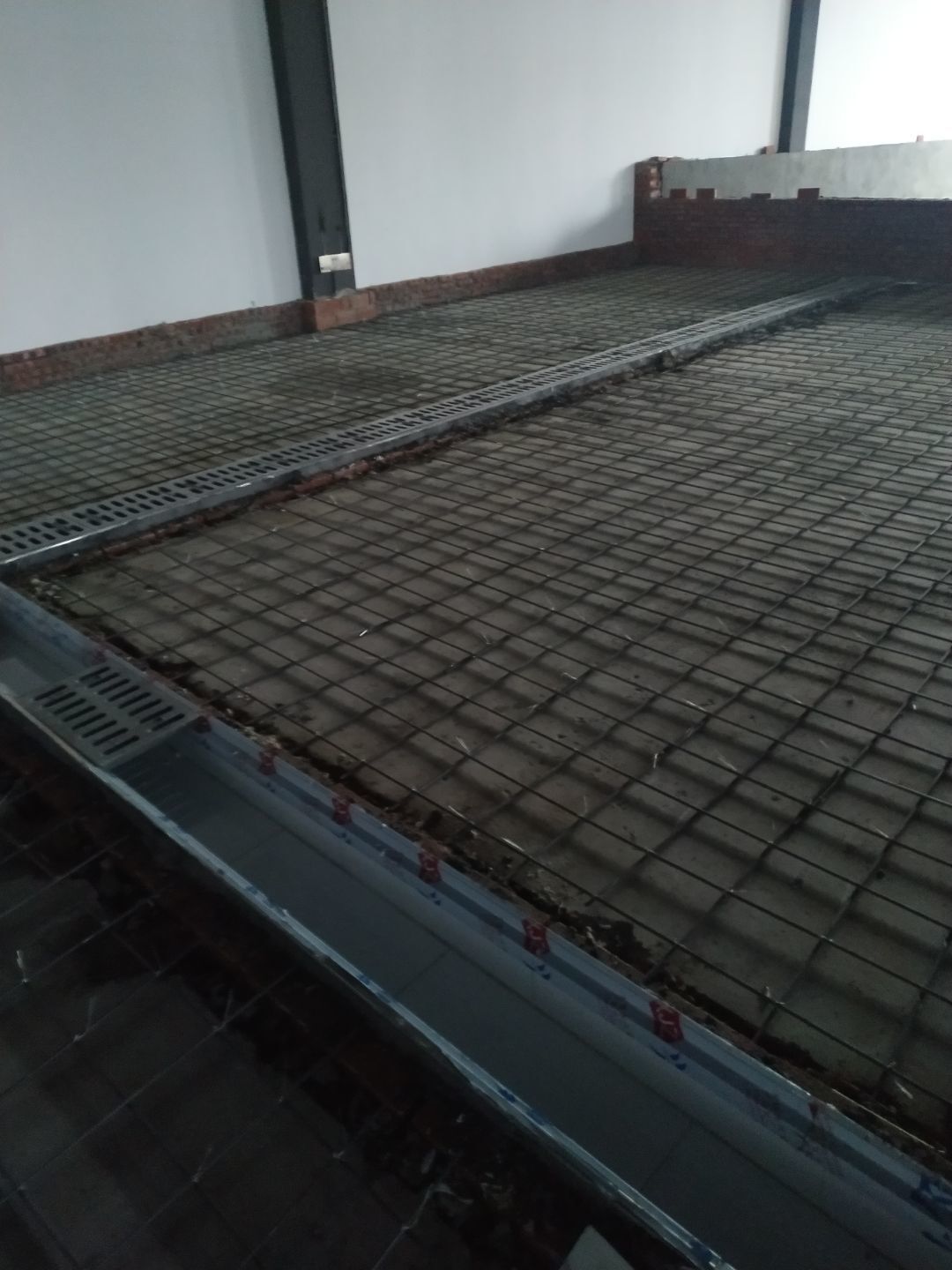

    混泥土澆筑完成,金剛砂施工完成完成,建渣清運完成。

  • 2020-11-30 09:33:06

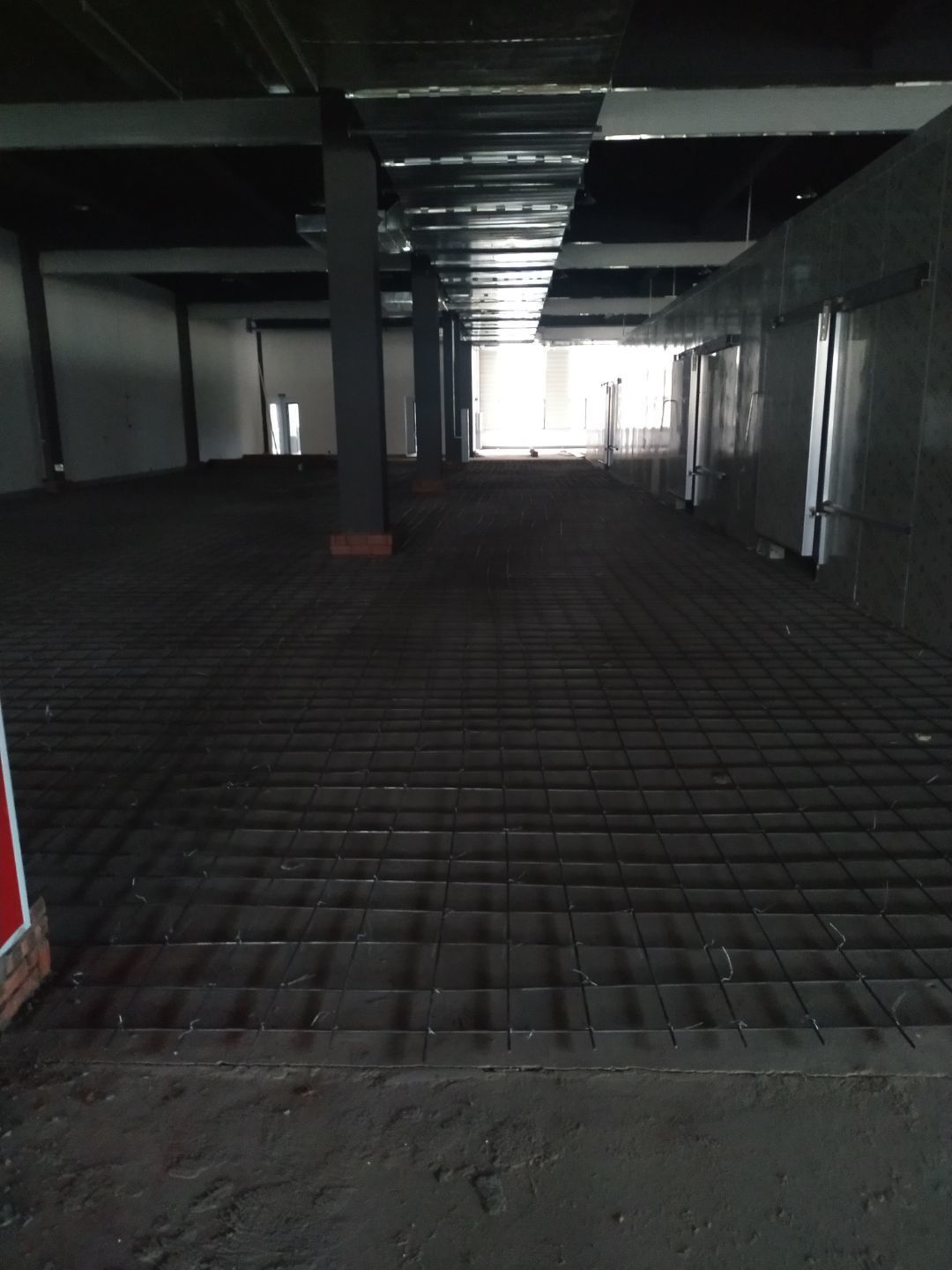

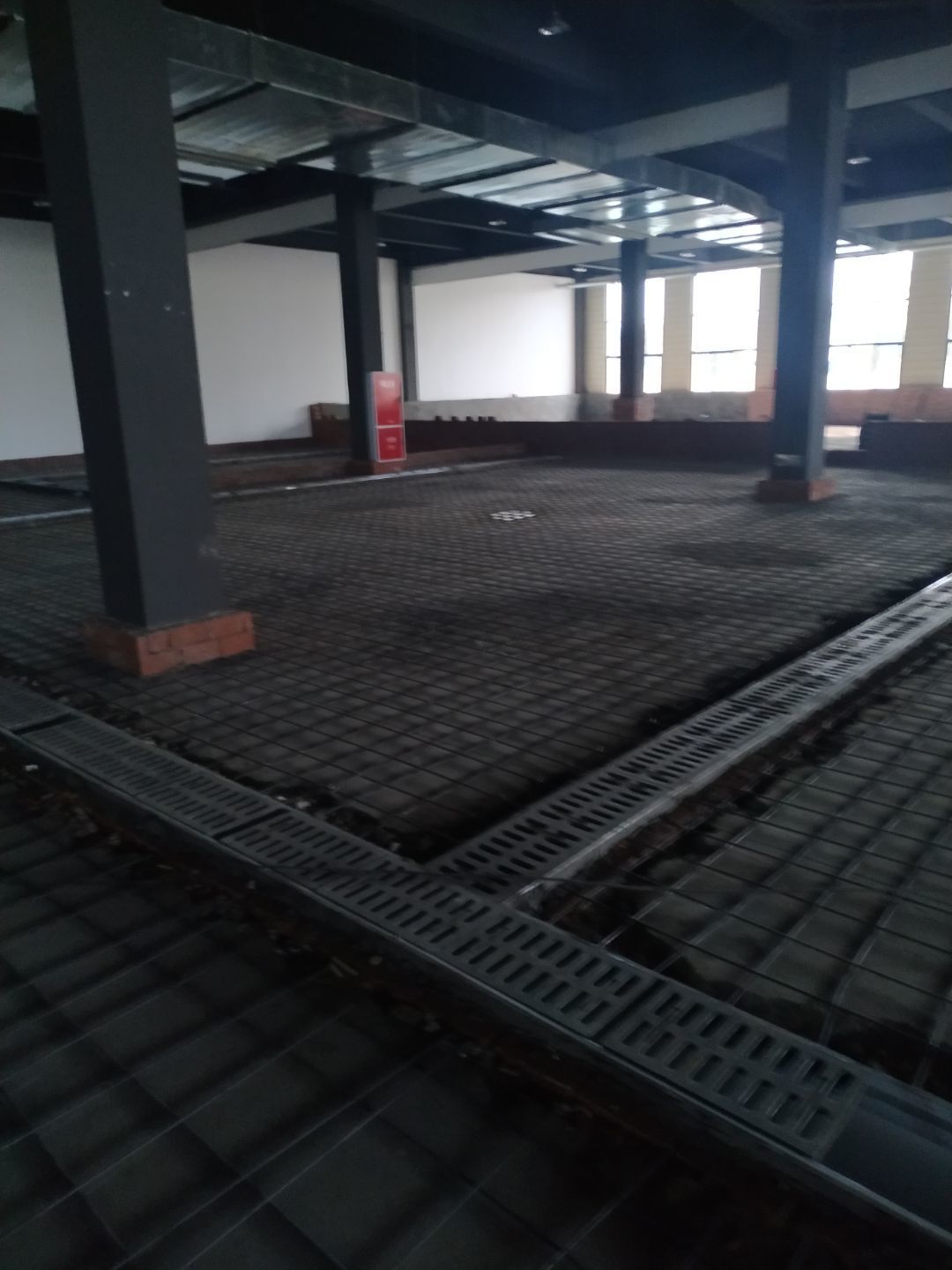

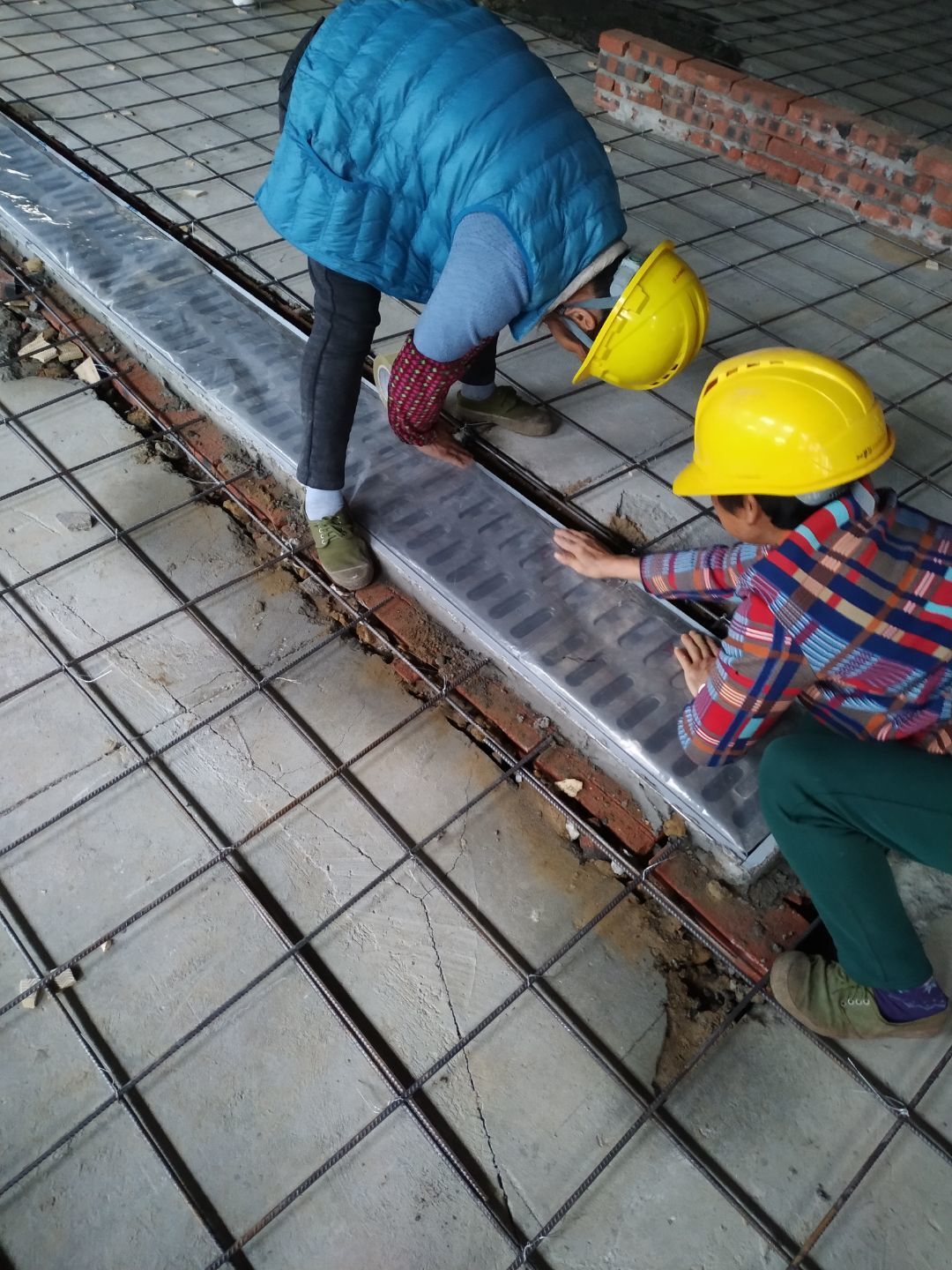

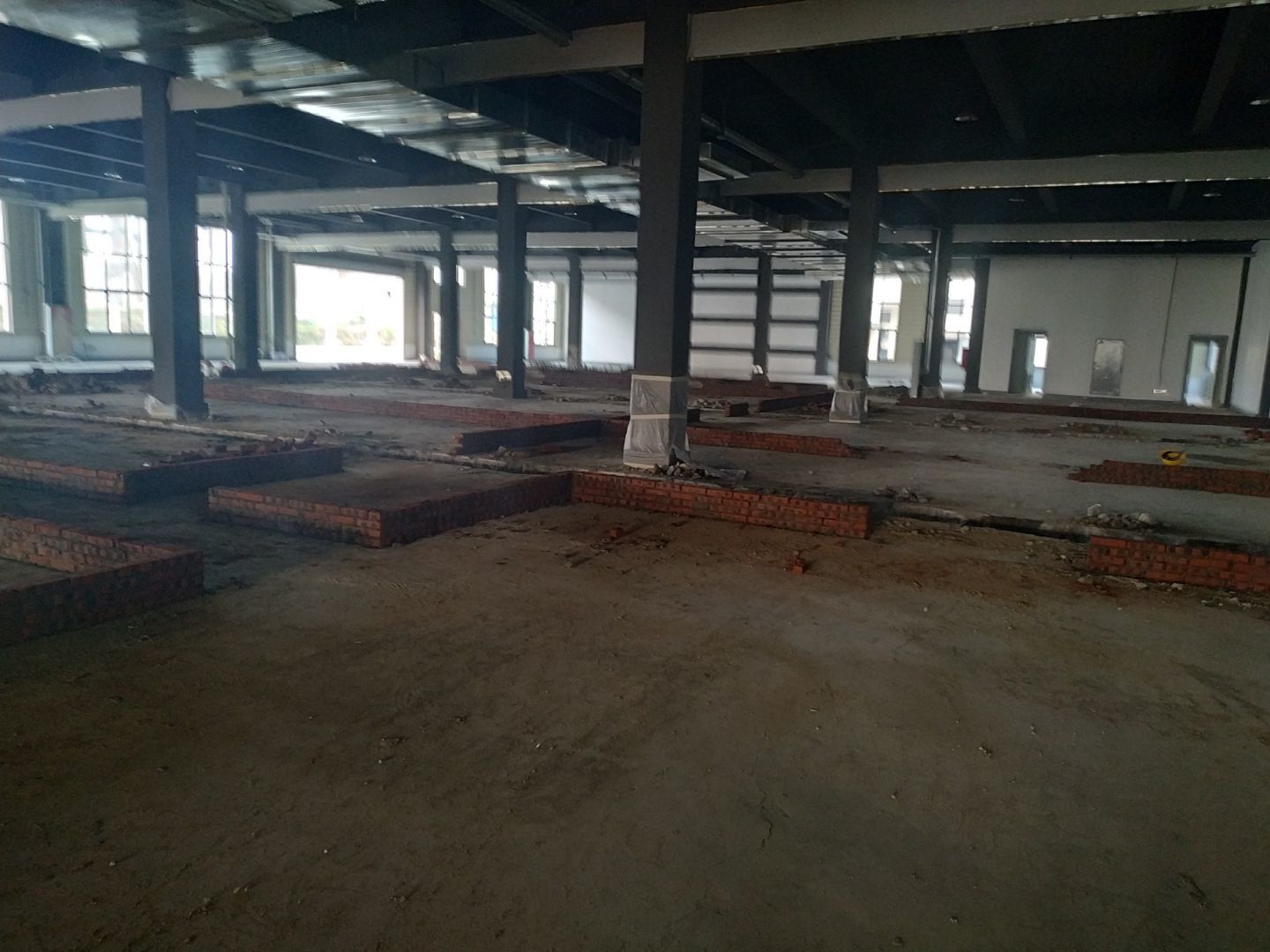

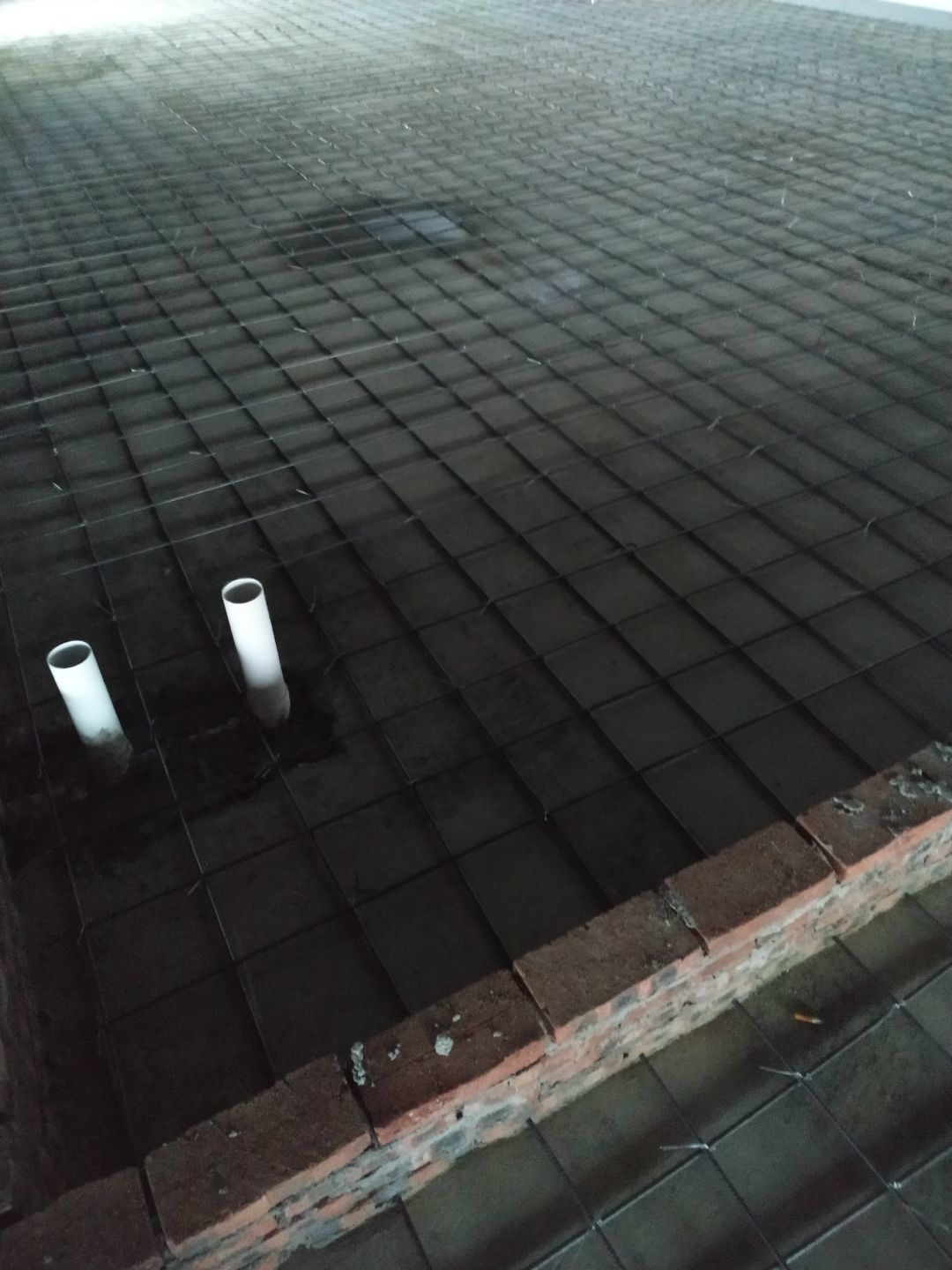

    鋼筋攤鋪完成,綁扎完成,基準線和控制線完成20%。

  • 2020-11-26 09:07:28

    鋼筋攤鋪完成30%,綁扎完成20%。

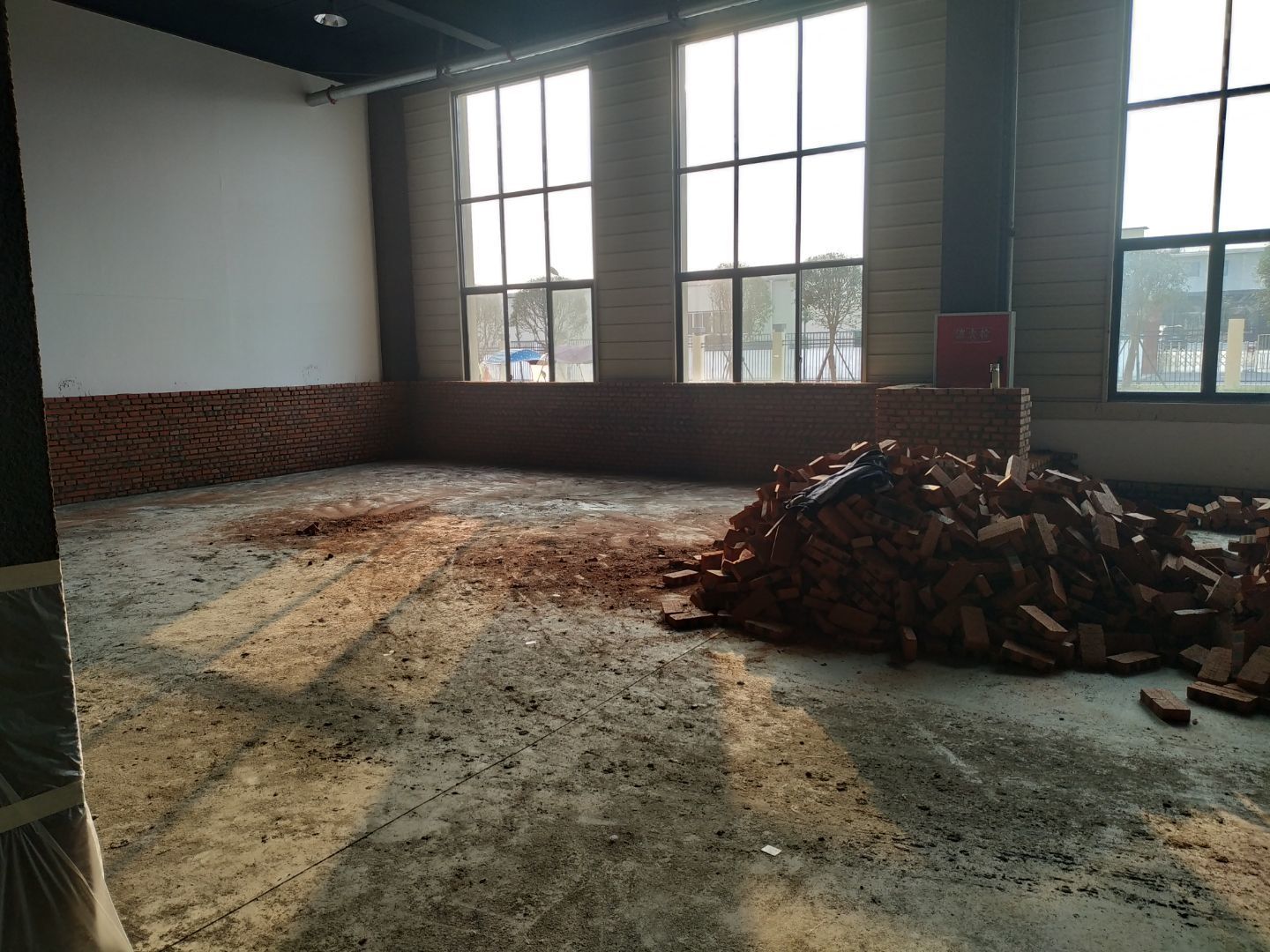

  • 2020-11-23 09:24:58

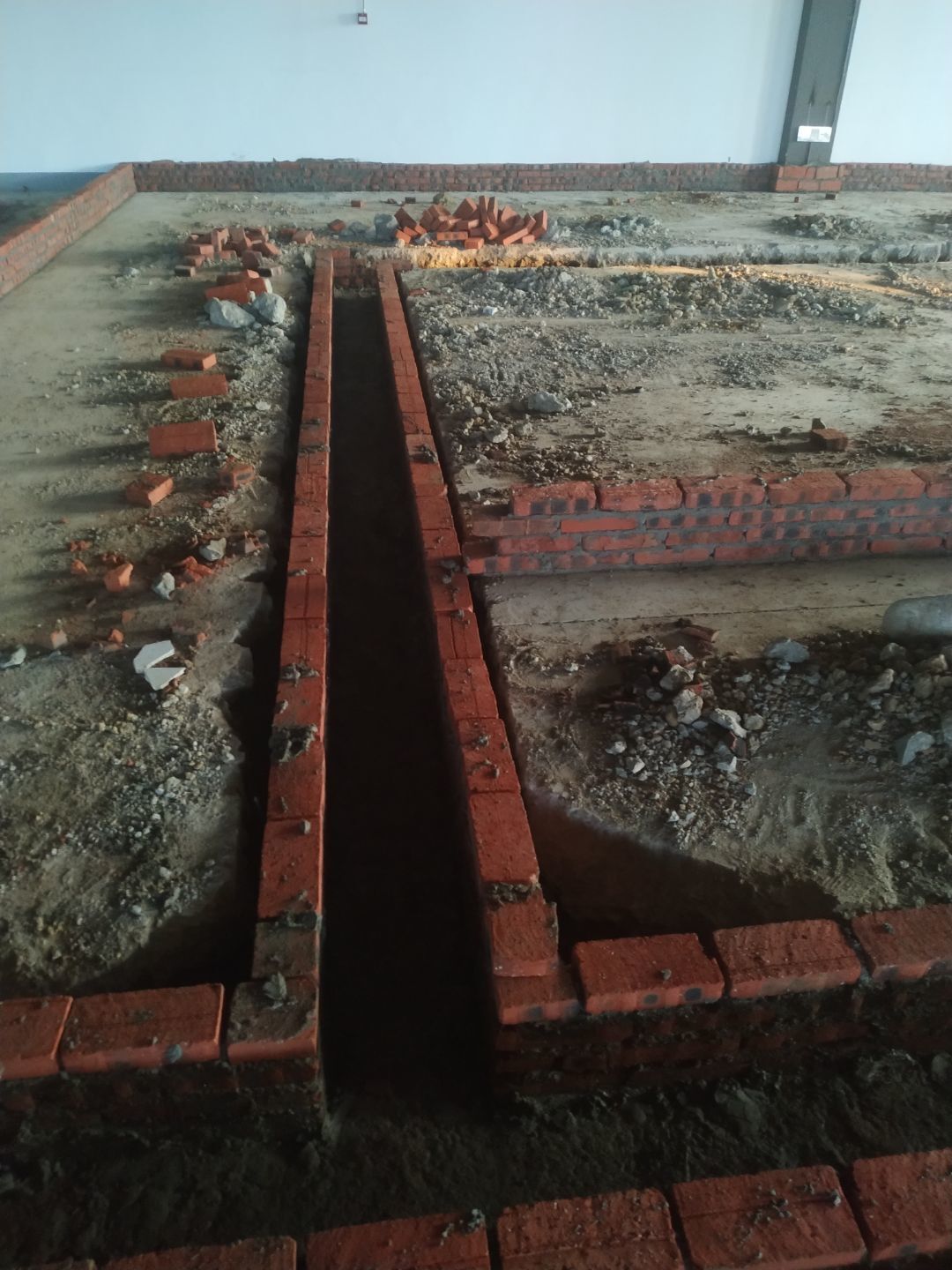

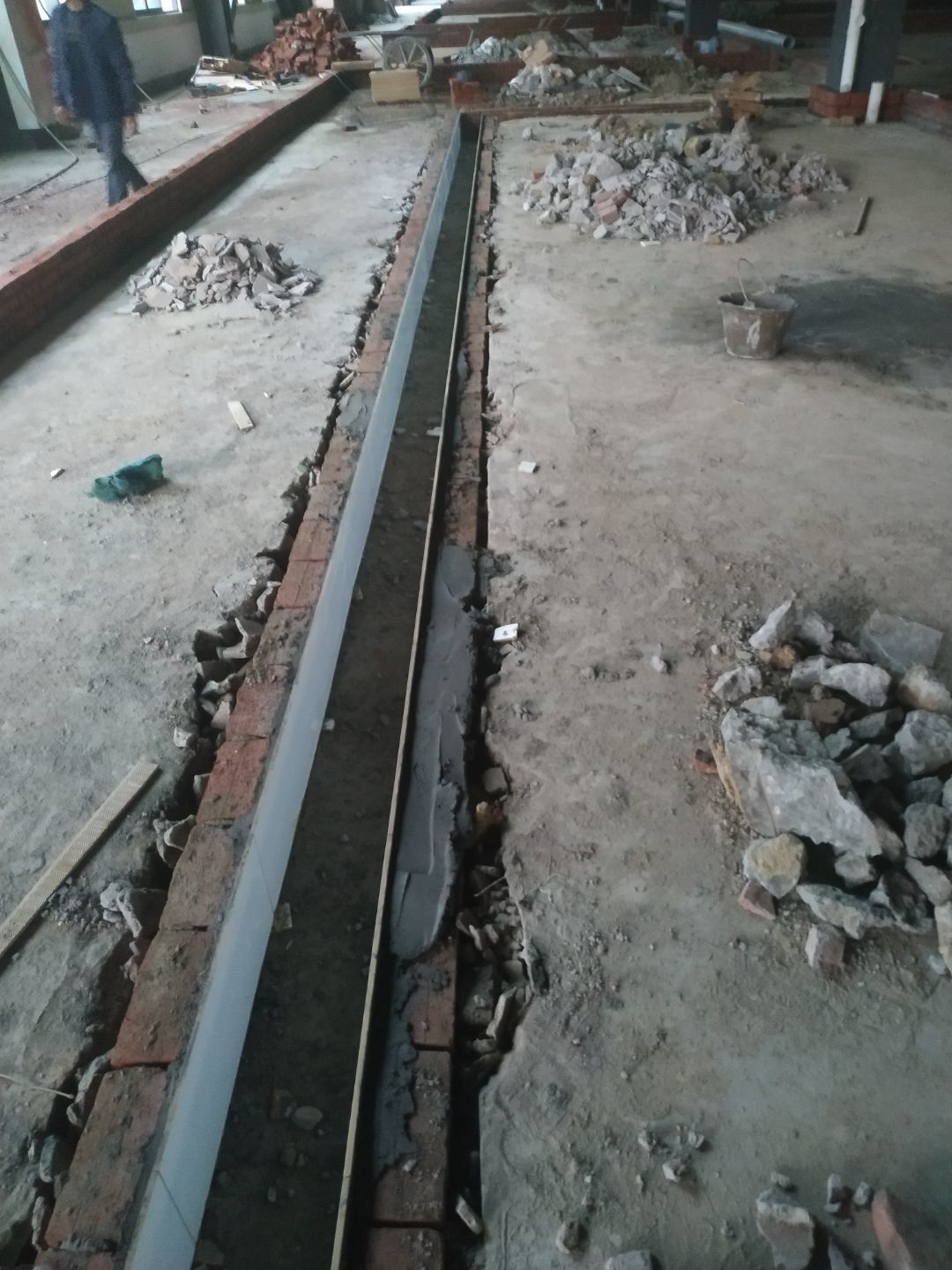

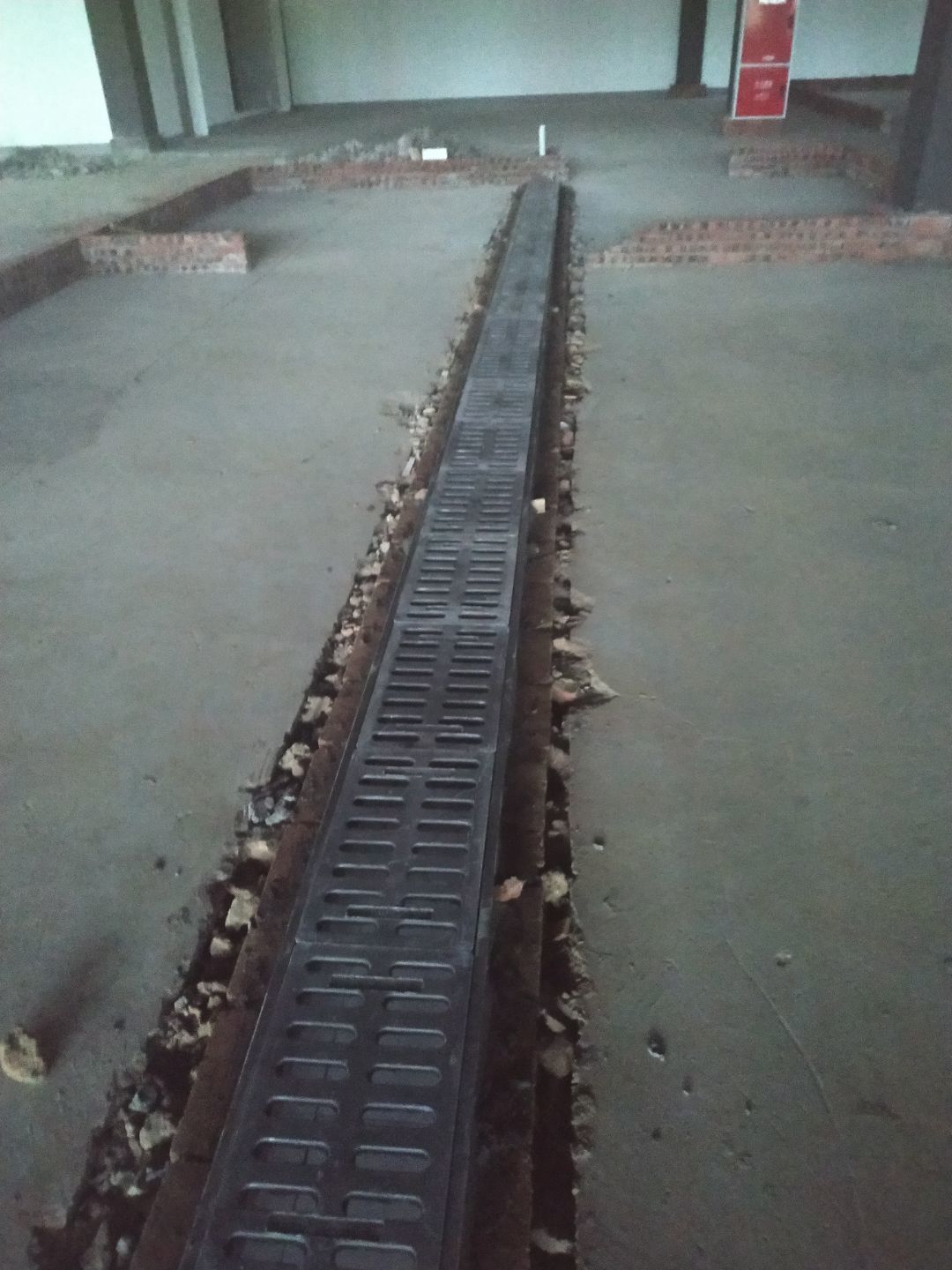

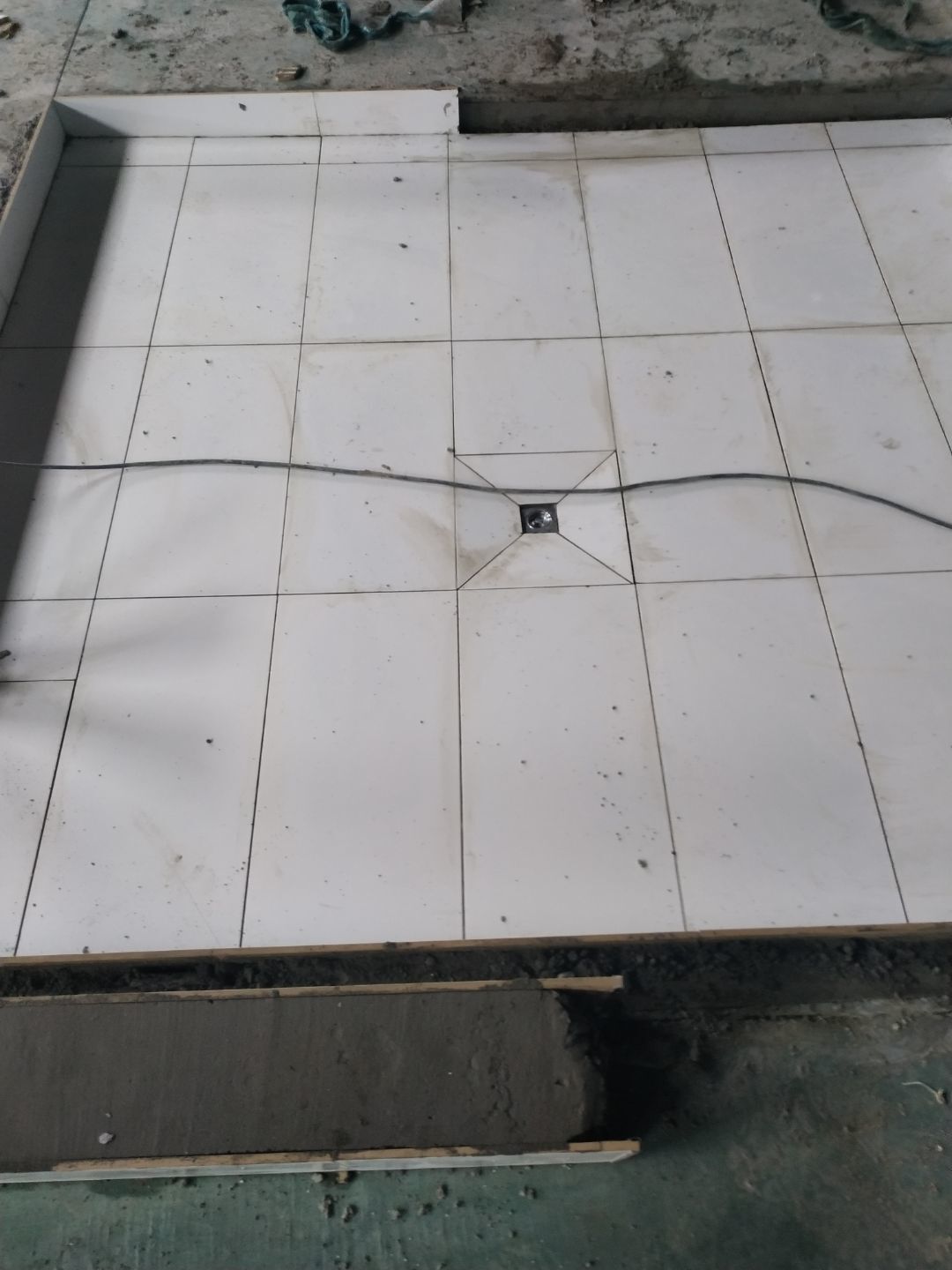

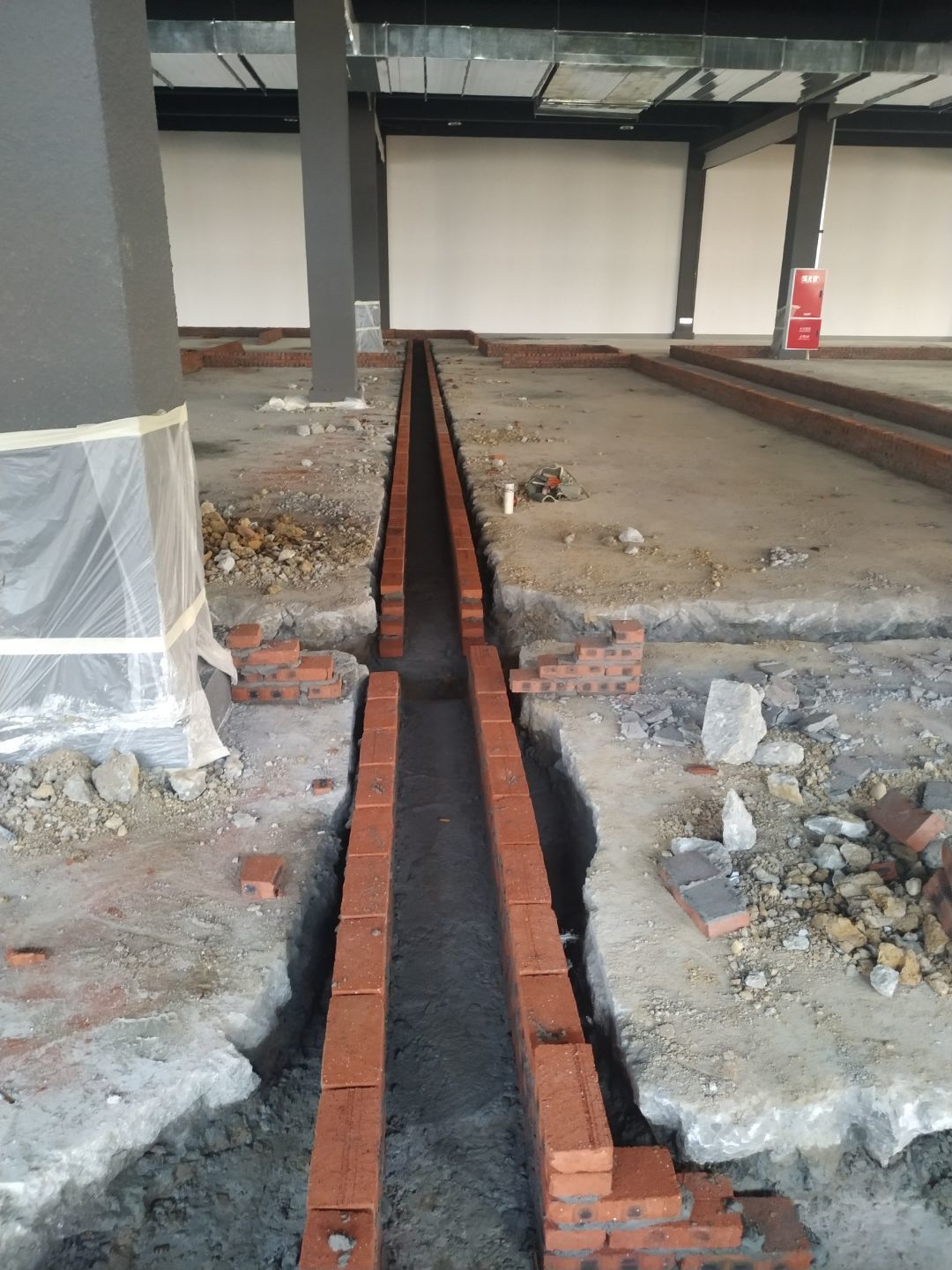

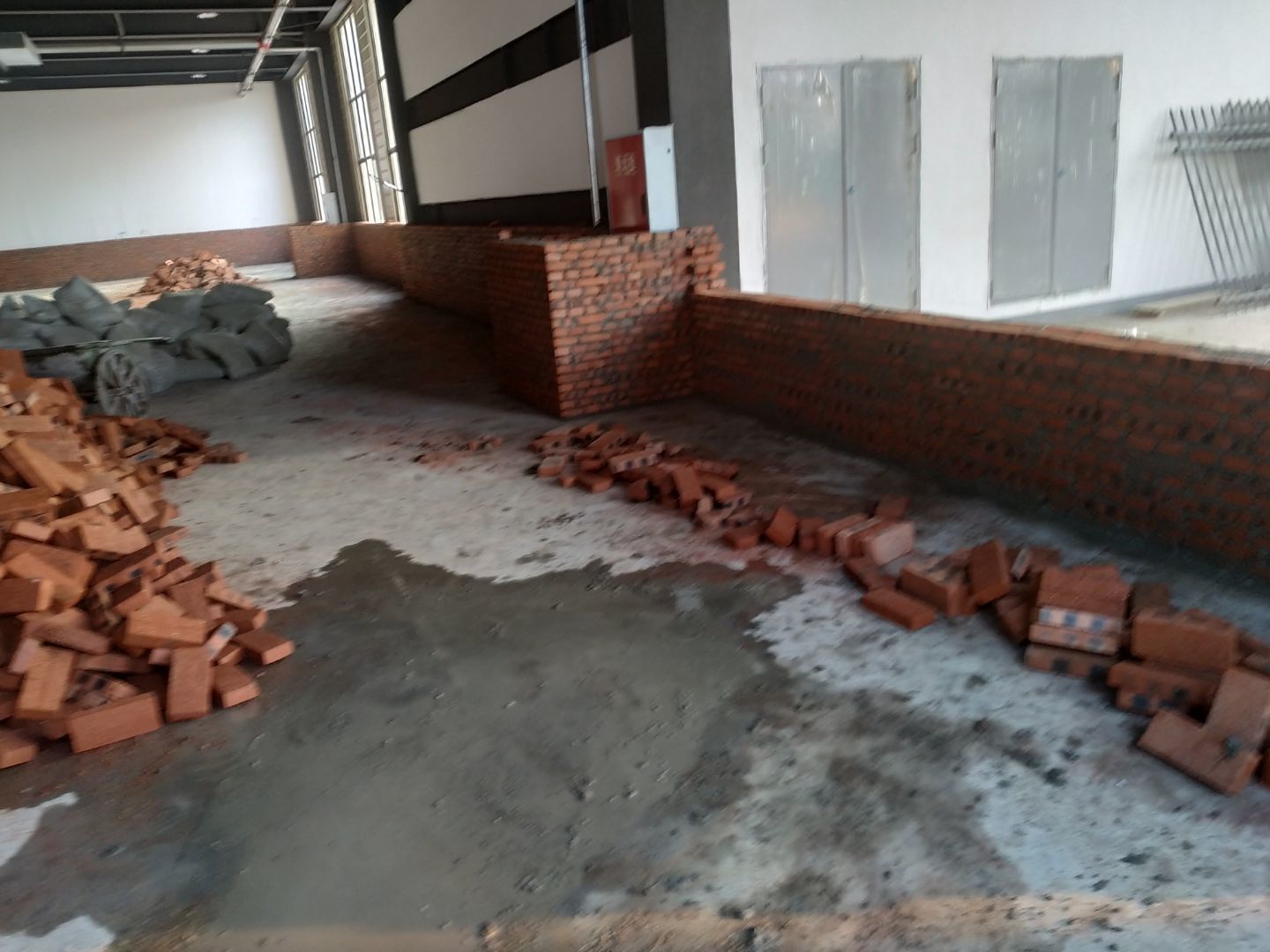

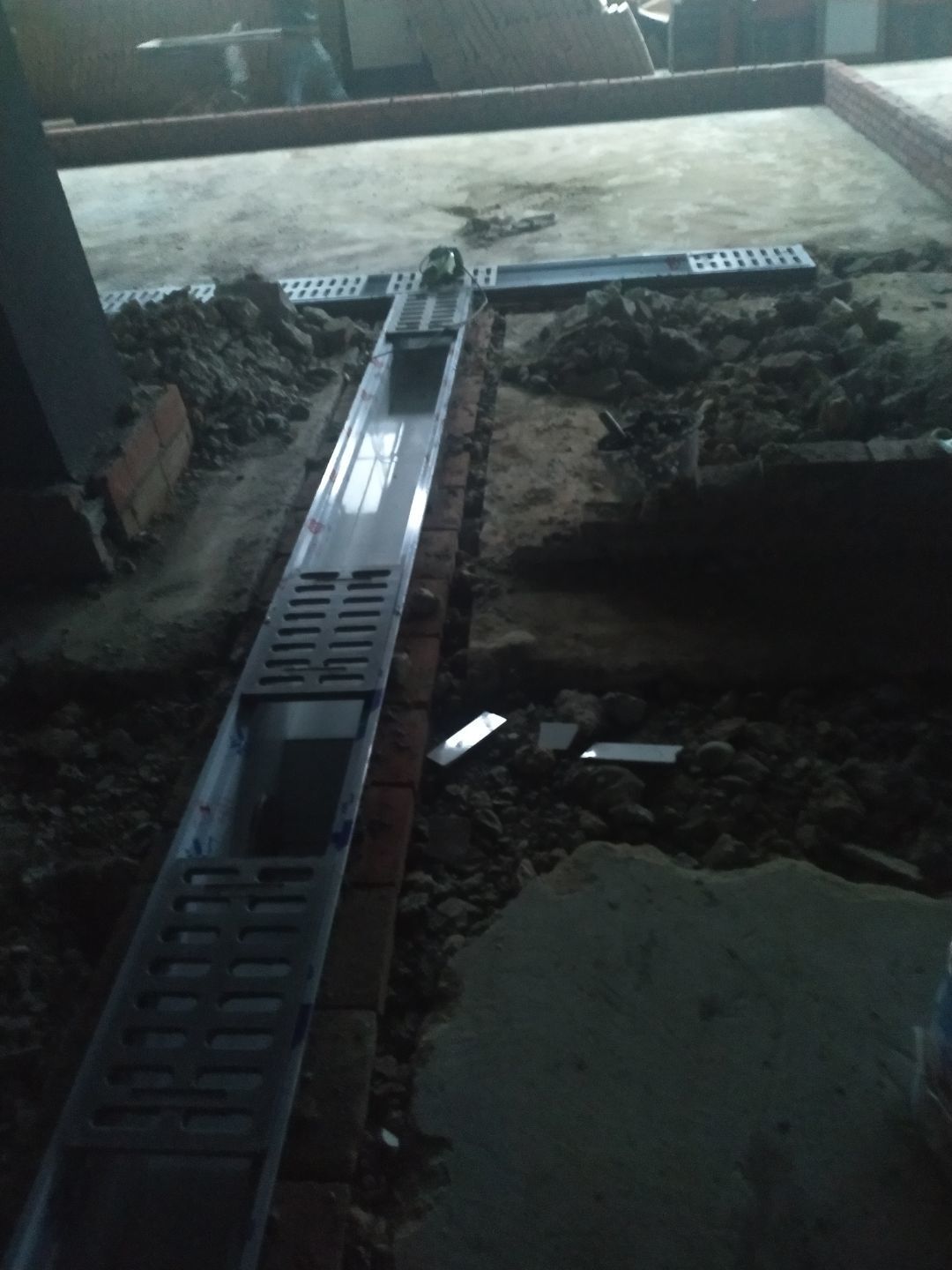

    擋水墻砌磚完成,排水溝砌磚完成,排水溝貼磚完成98%,排水溝折邊件安裝完成90%。

  • 2020-11-20 09:36:24

    排水溝立面貼磚完成90%,排水溝底部貼磚完成15%,排水管主管回填完成40%,檢查井砌磚完成。

  • 2020-11-18 09:19:13

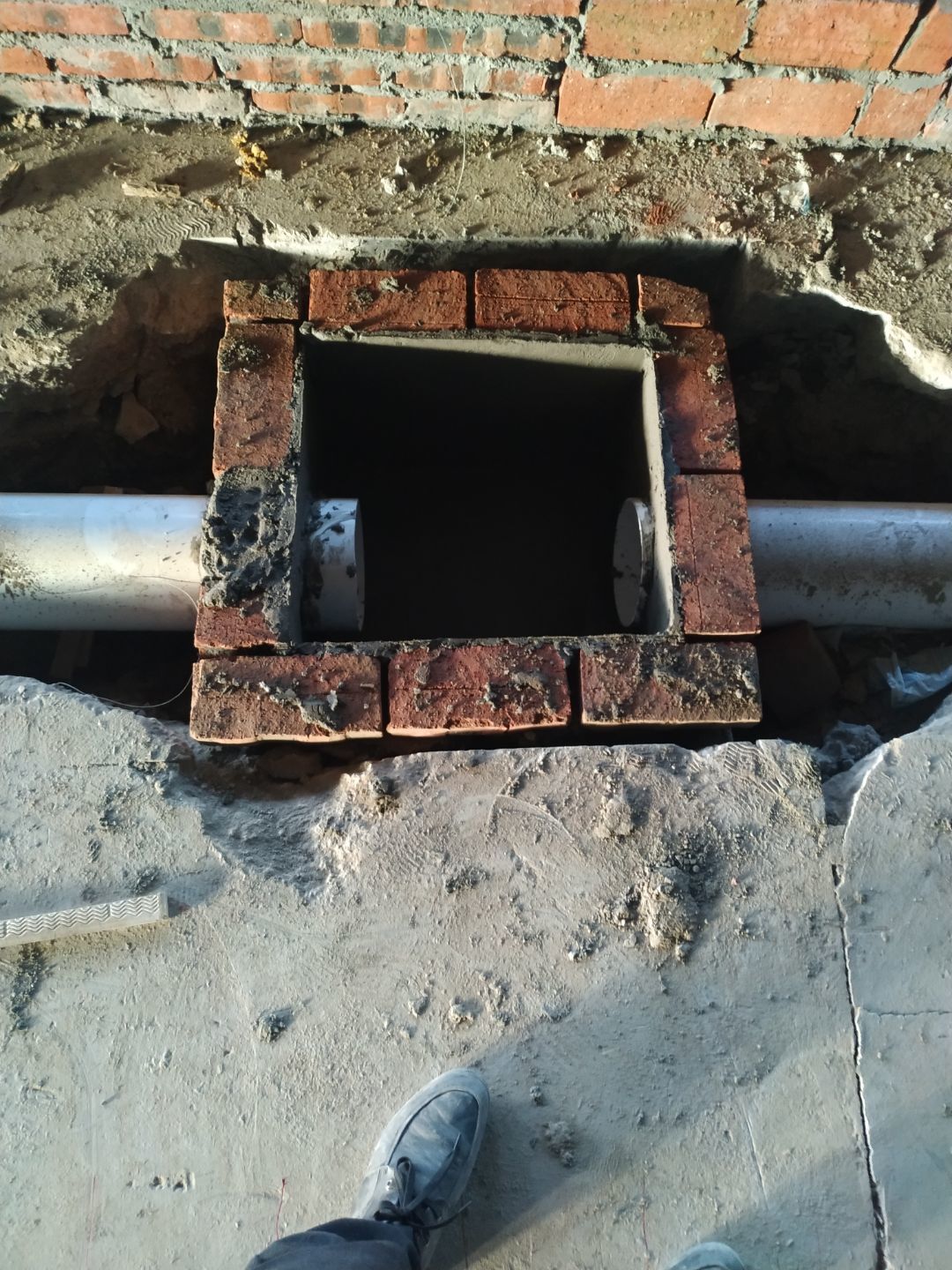

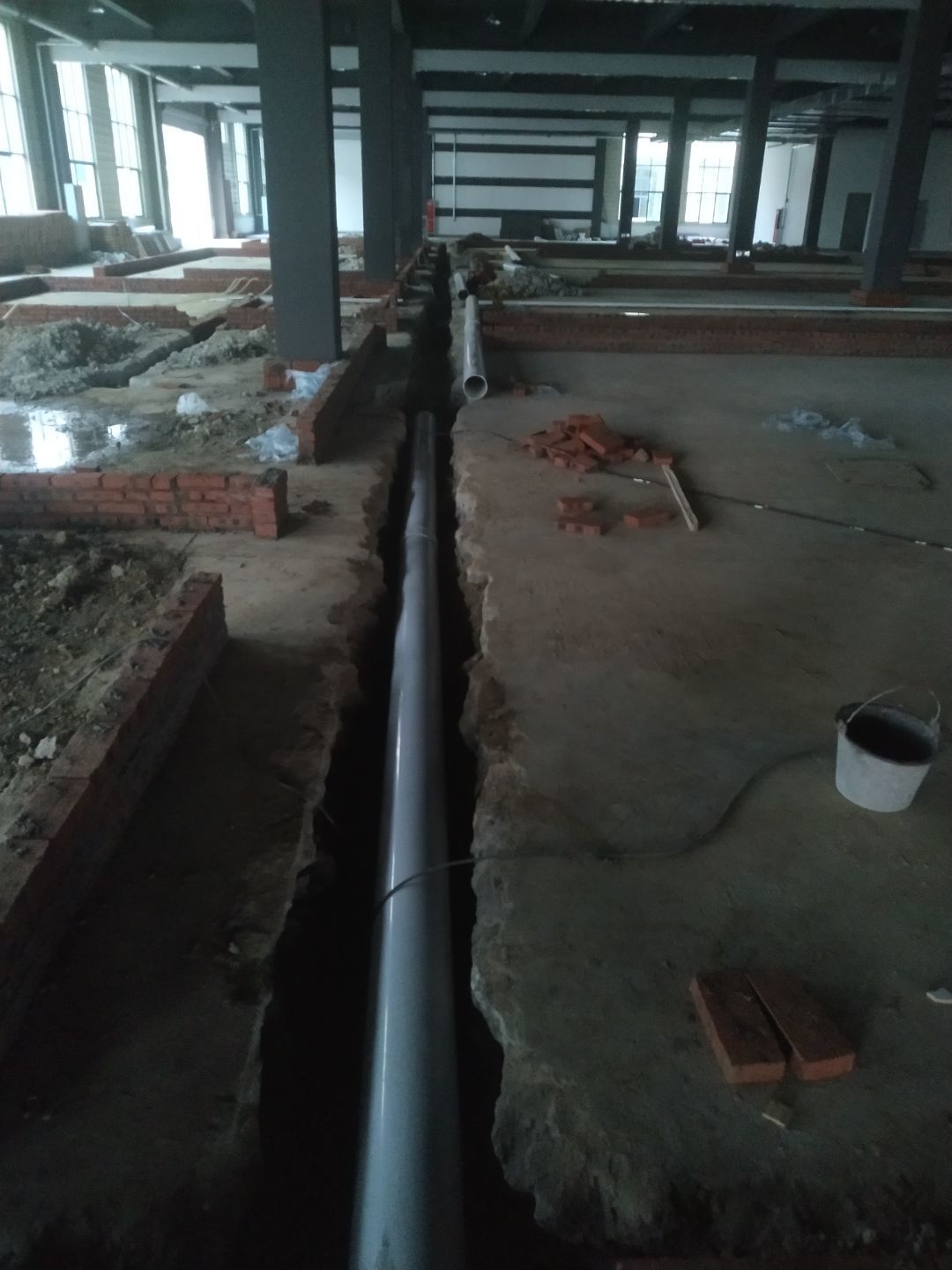

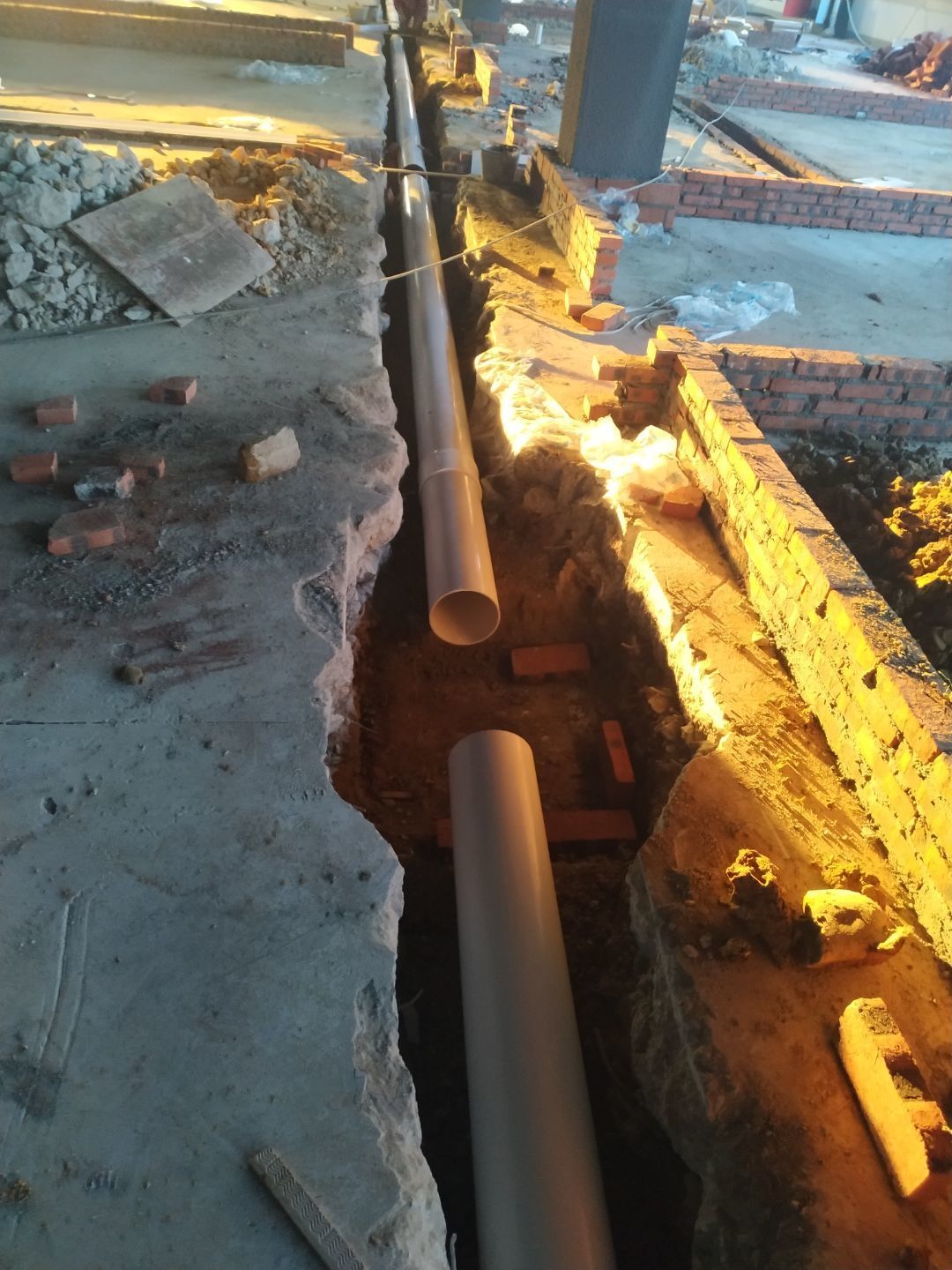

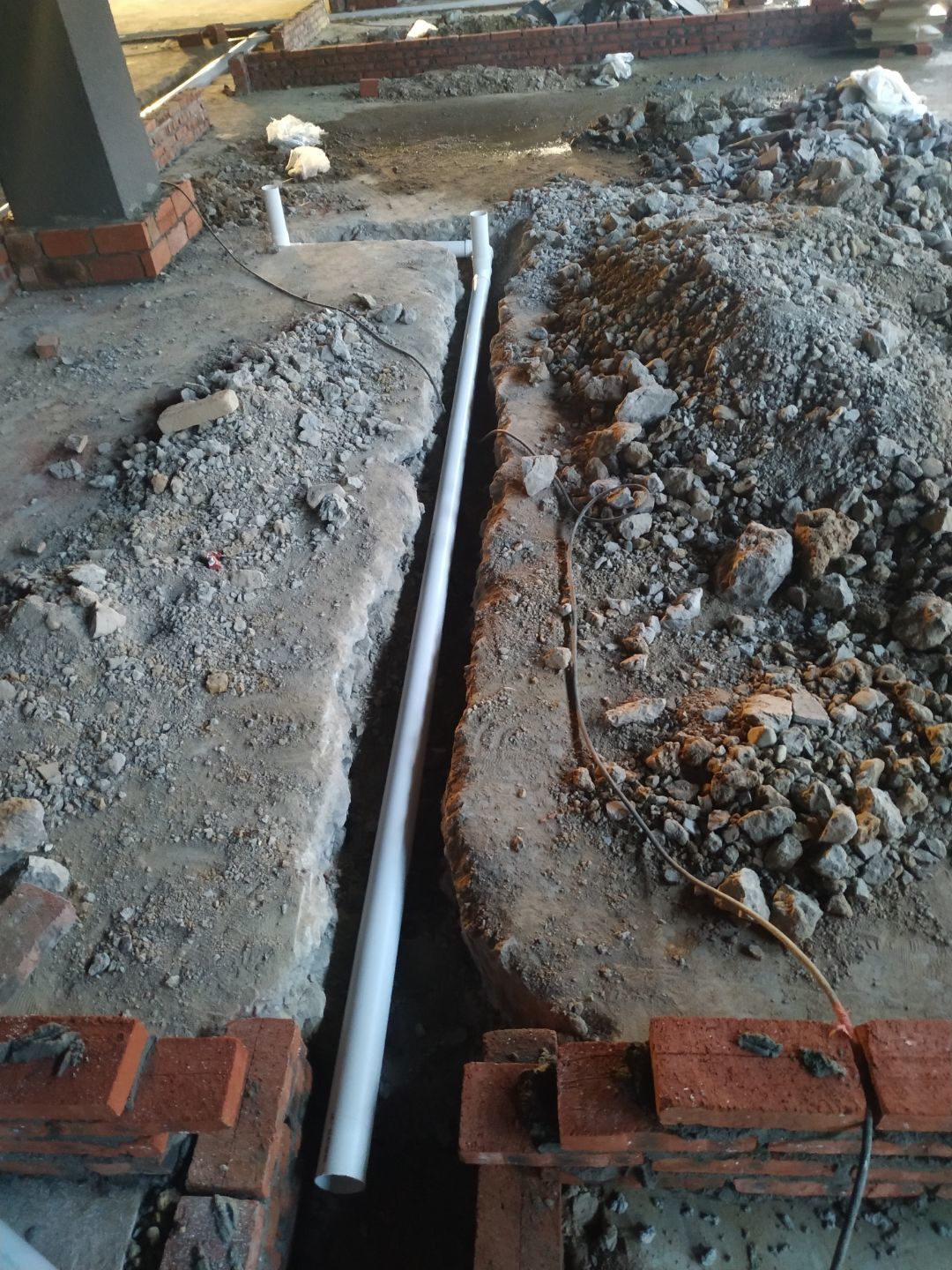

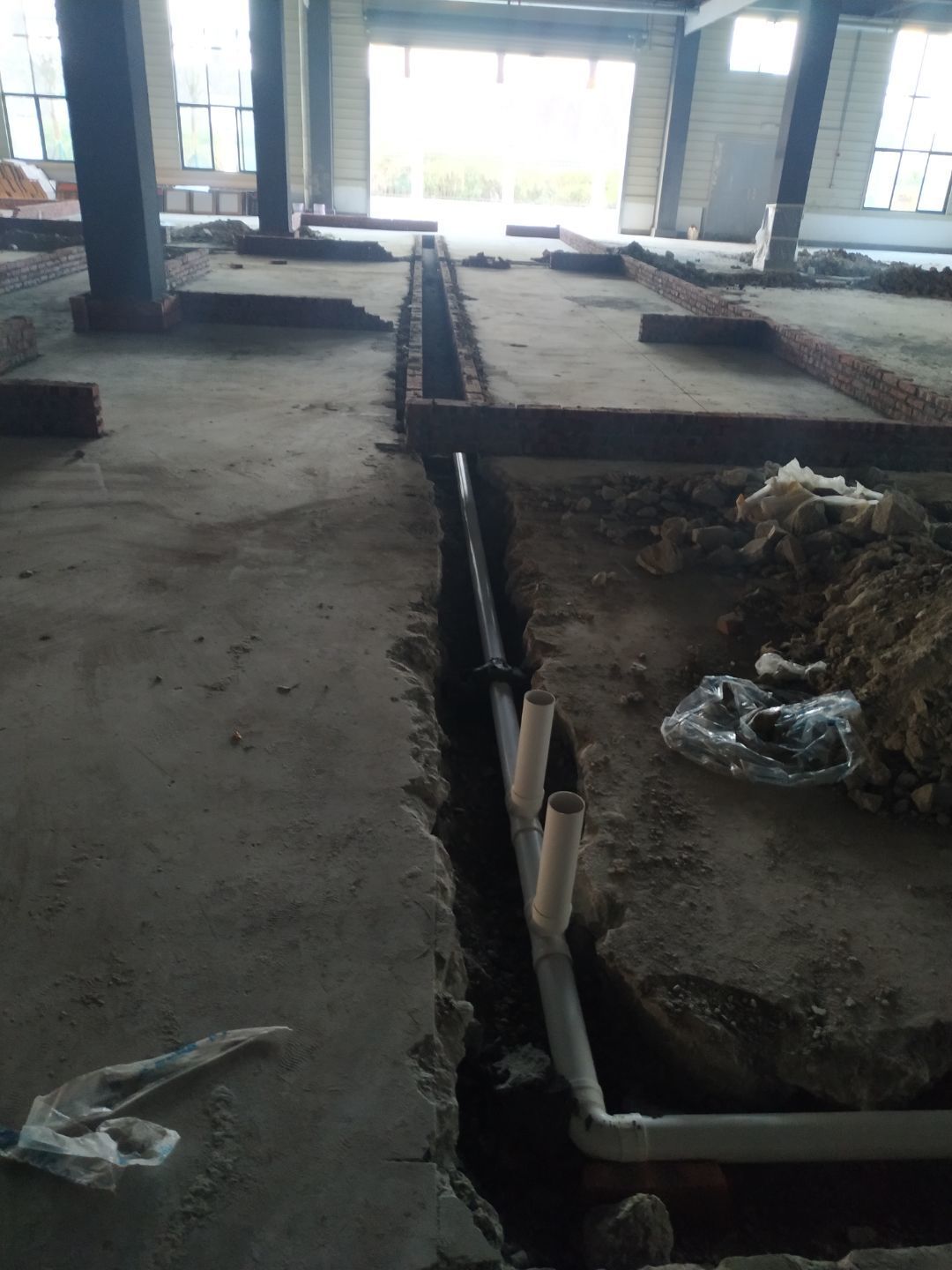

    排水溝立面貼磚完成35%,排水管安裝完成10%。

  • 2020-11-16 09:44:13

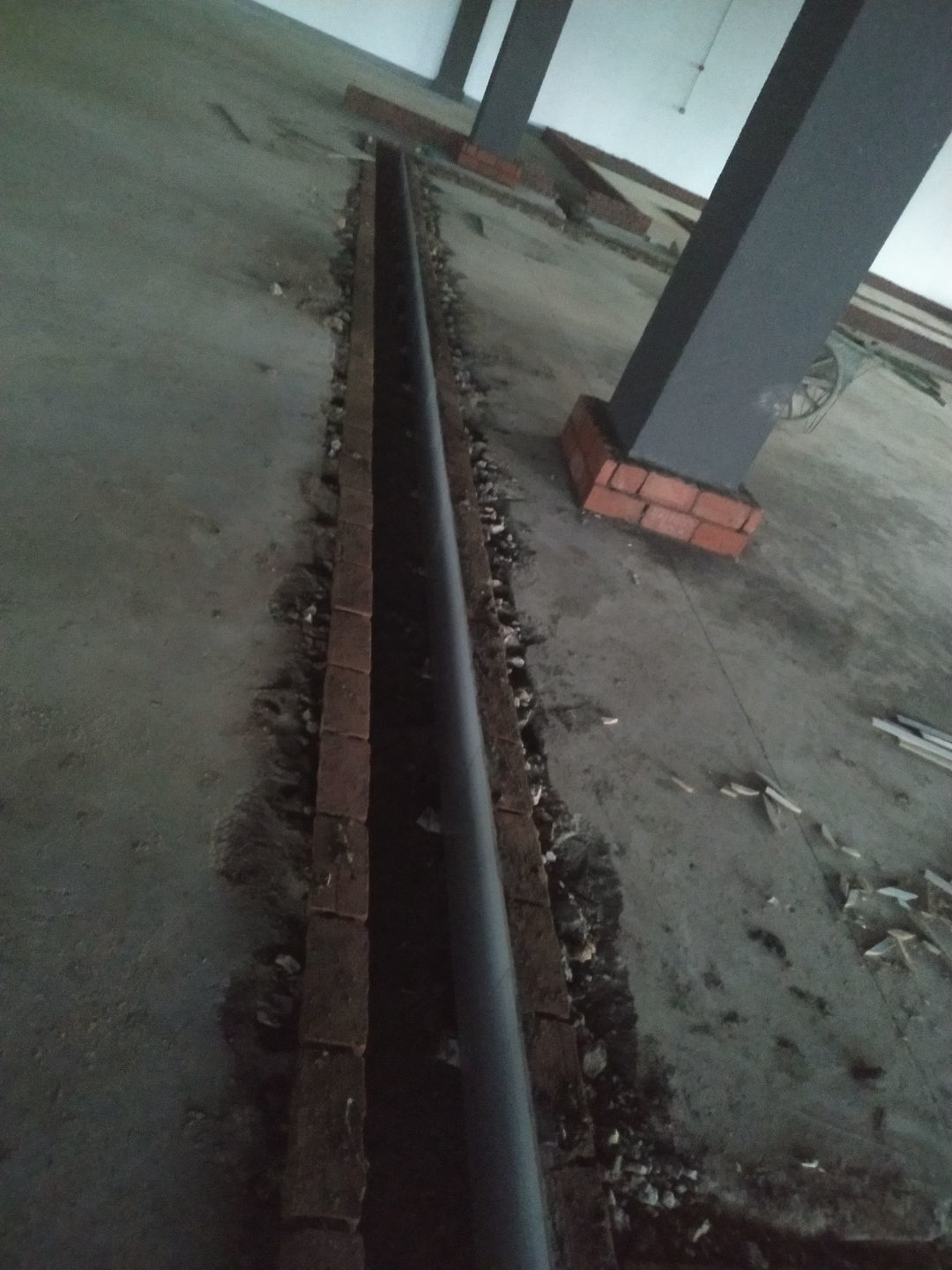

    排水溝砌磚完成75%,瓷磚、地磚、排水管、防水材料、排水溝折邊件和水篦子到場卸貨。

  • 2020-11-10 09:26:09

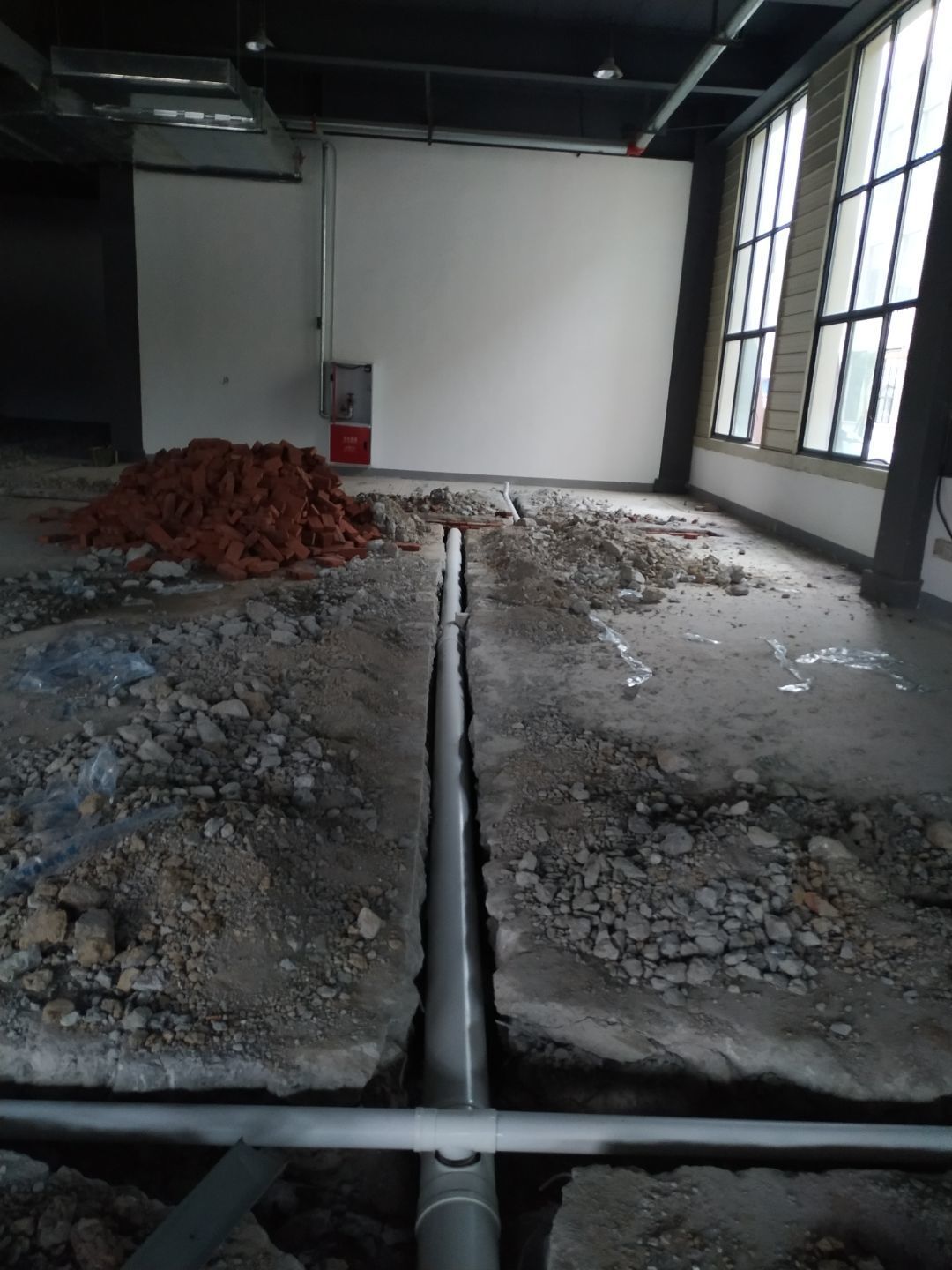

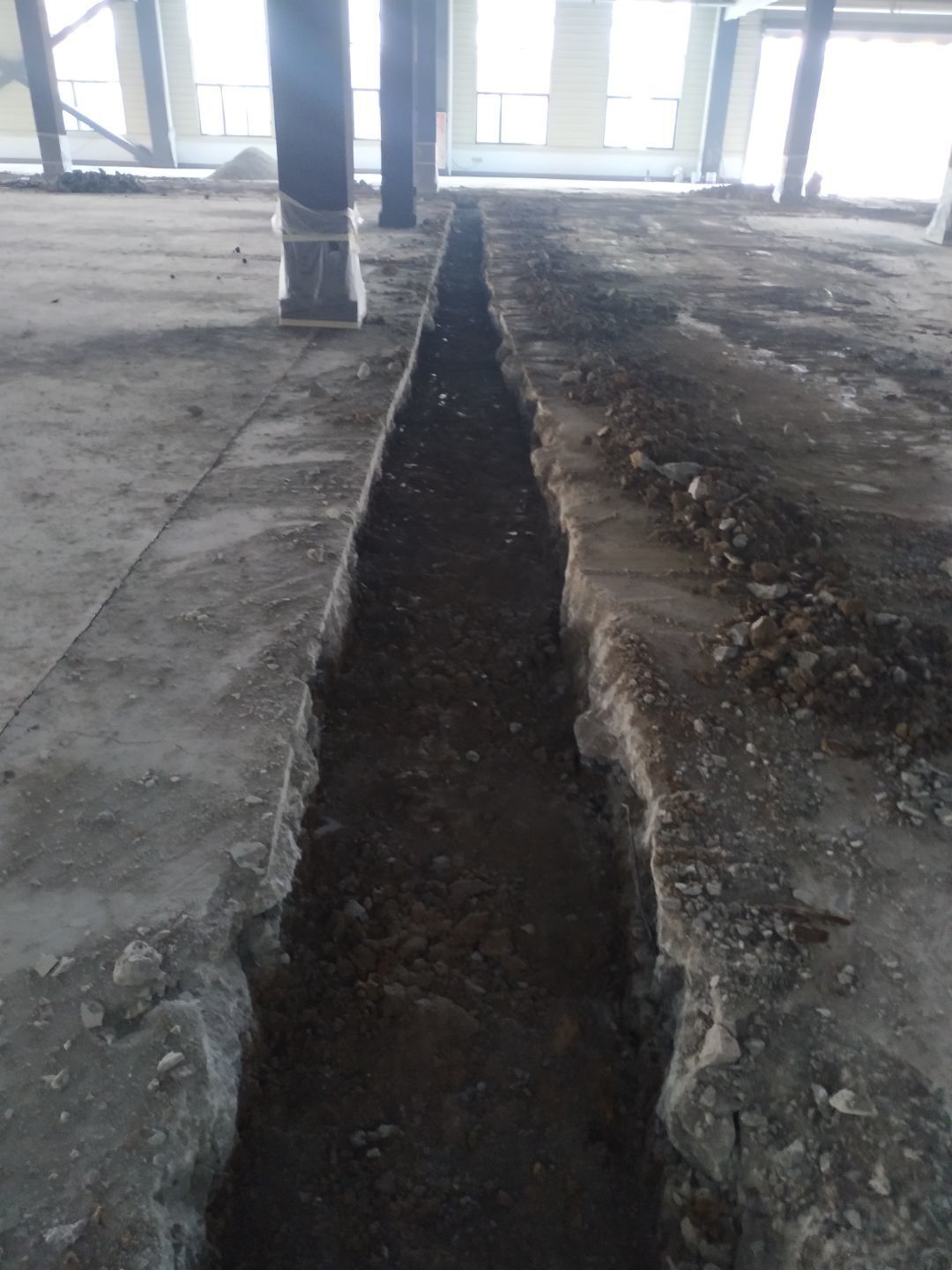

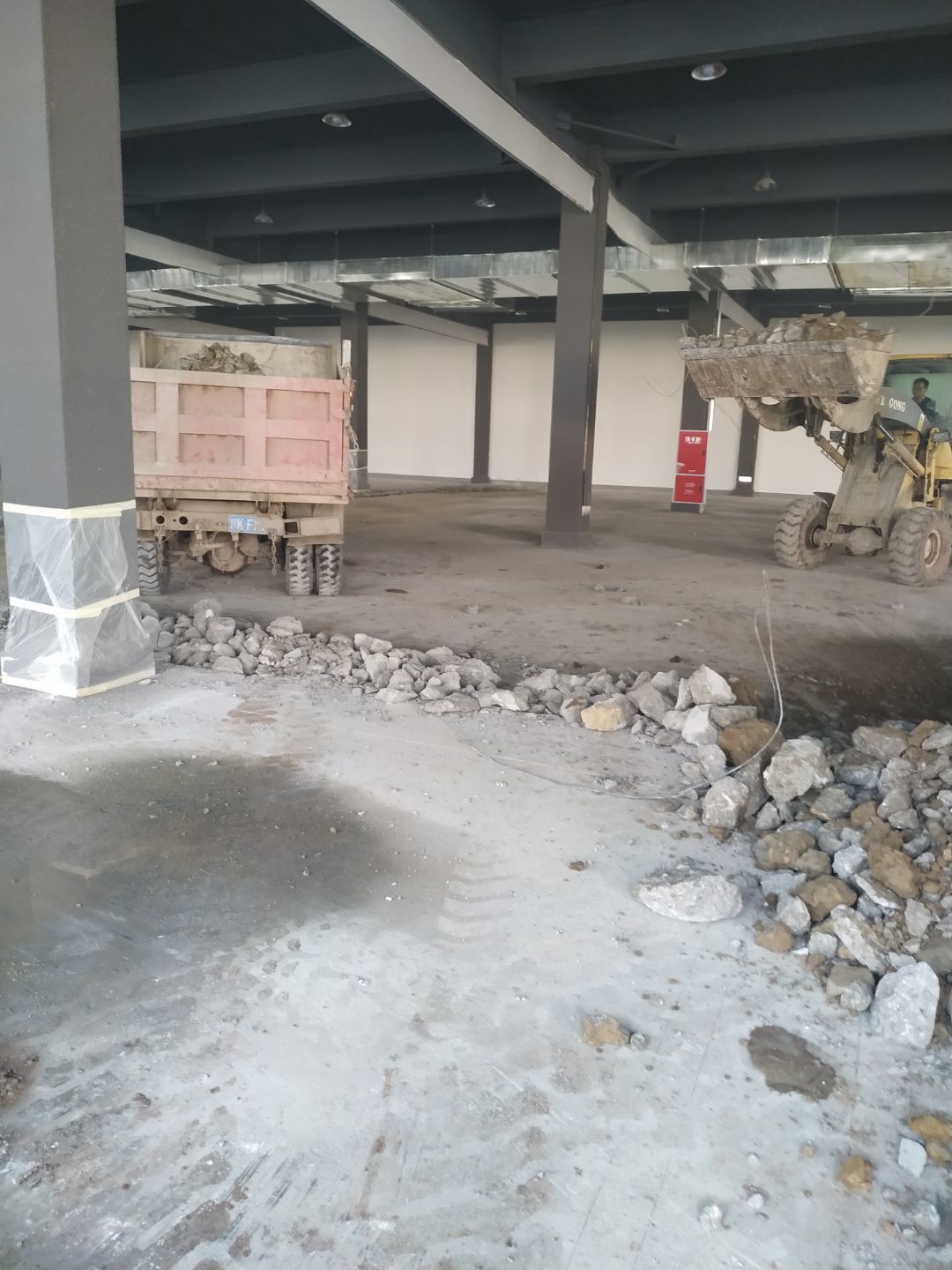

    地面挖掘完成,建渣轉運完成,魚暫養池砌磚完成30%。

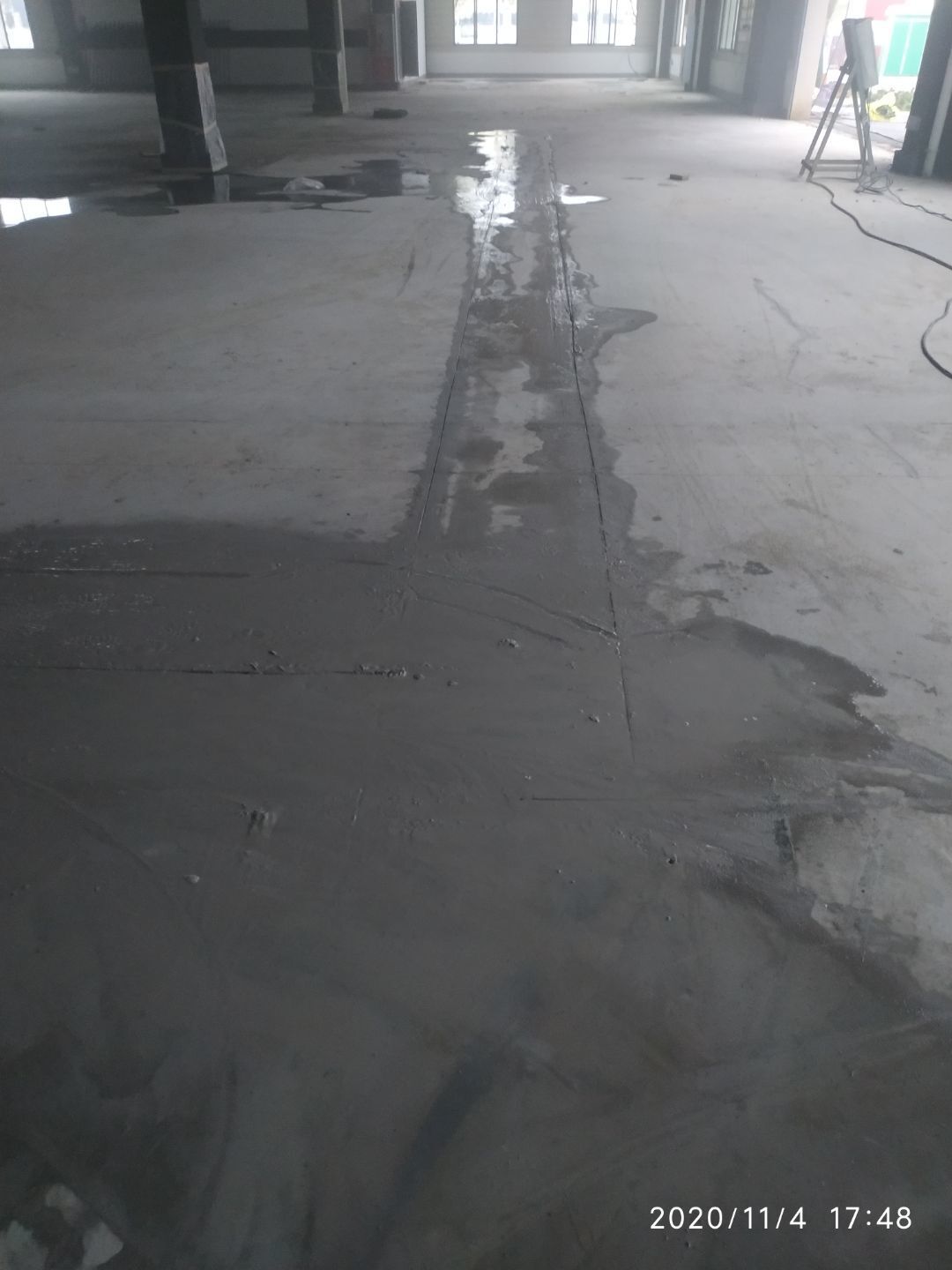

  • 2020-11-05 10:52:11

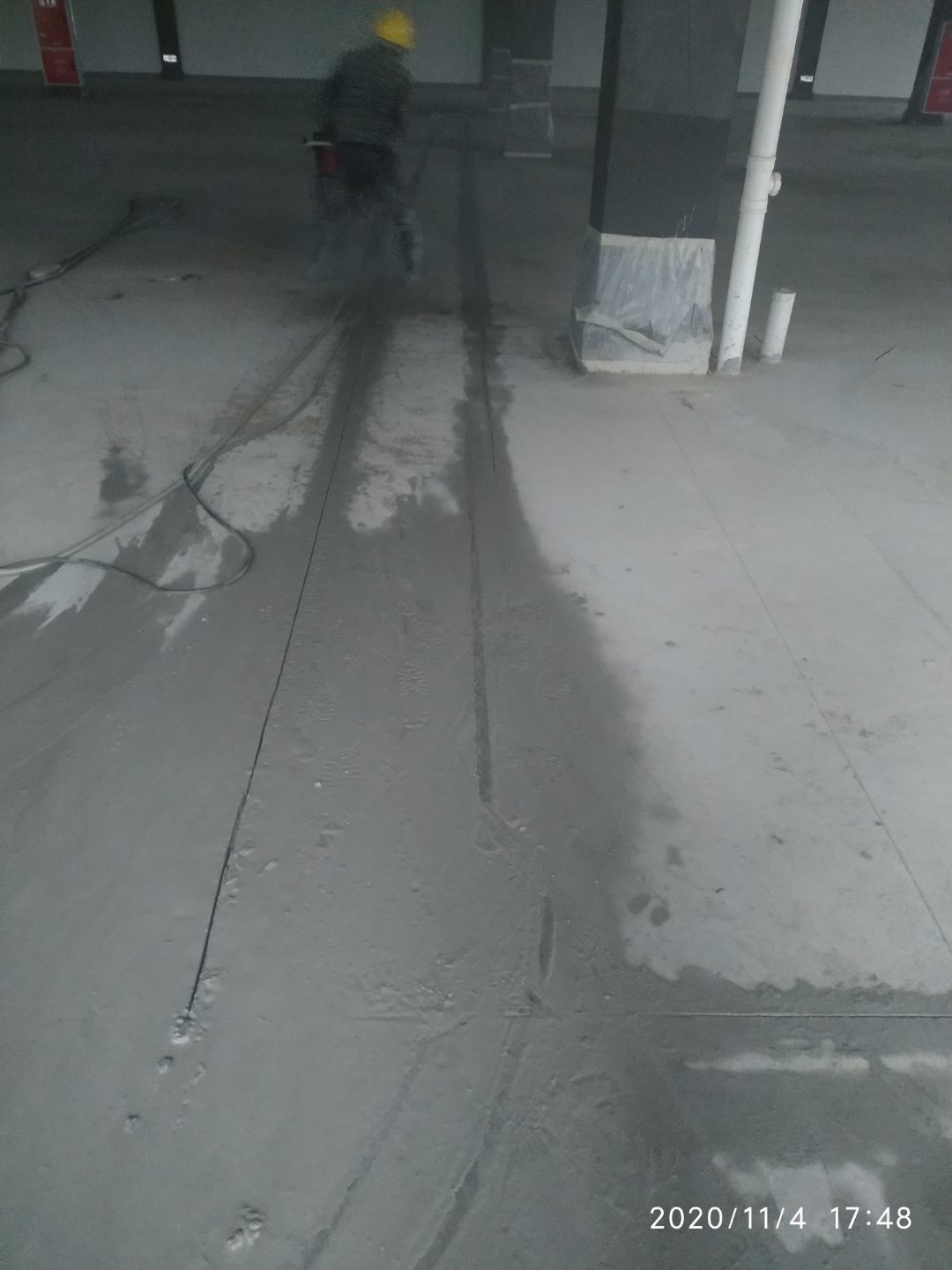

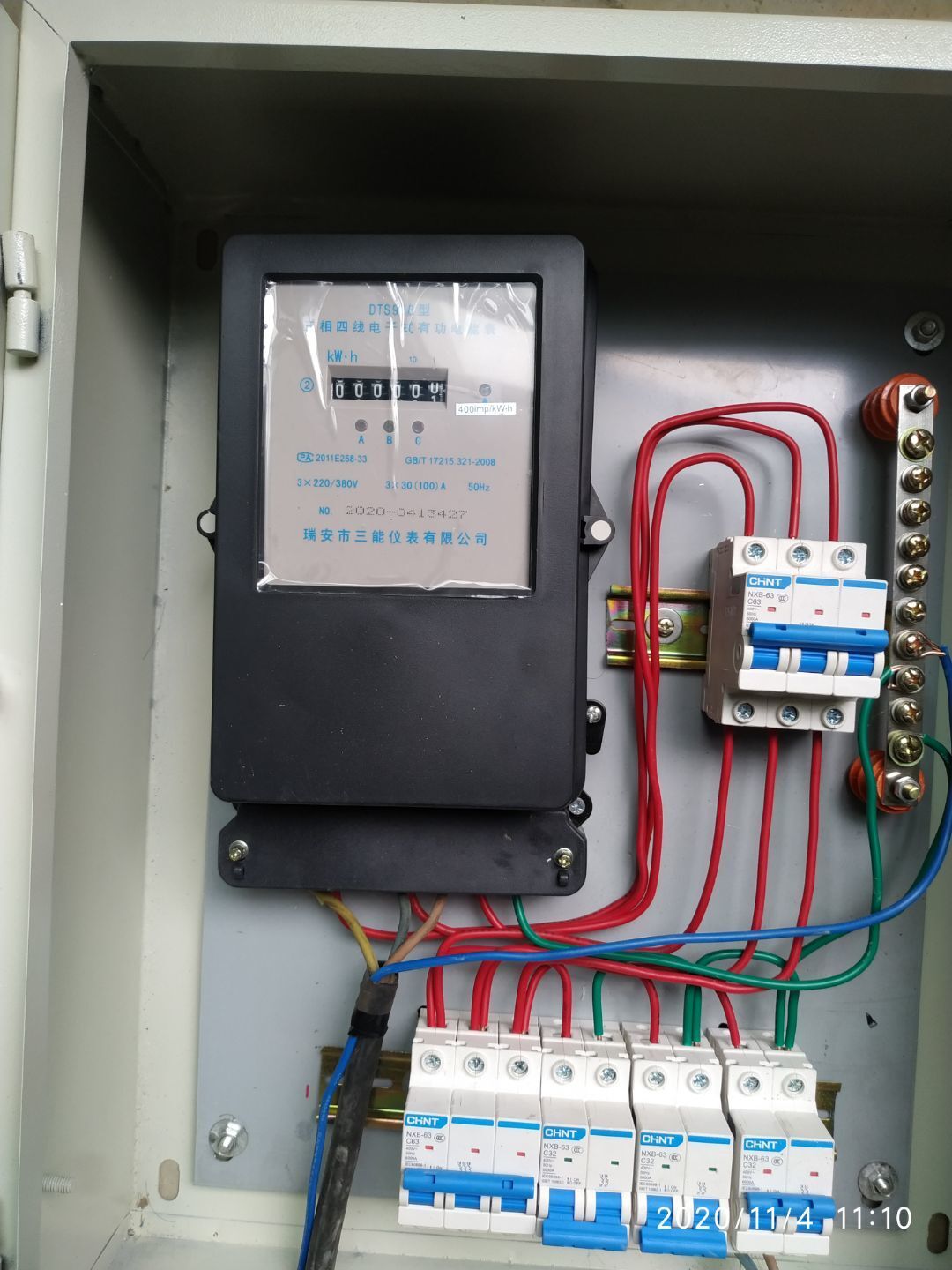

    車間安裝現場臨時配電箱和臨時用水,車間排水溝放線,切縫完成40%。
