四川哈籠餐飲管理有限公司

四川哈籠餐飲管理有限公司

開工日期:2020-10-02

華盛興邦承接達州哈籠包子廠房設計,廠房裝修工程,車間裝修面積4400平方米。建廠咨詢熱線:181-0821-4725

瀏覽
查看更多

工程進度

  • 2021-03-26 11:00:56

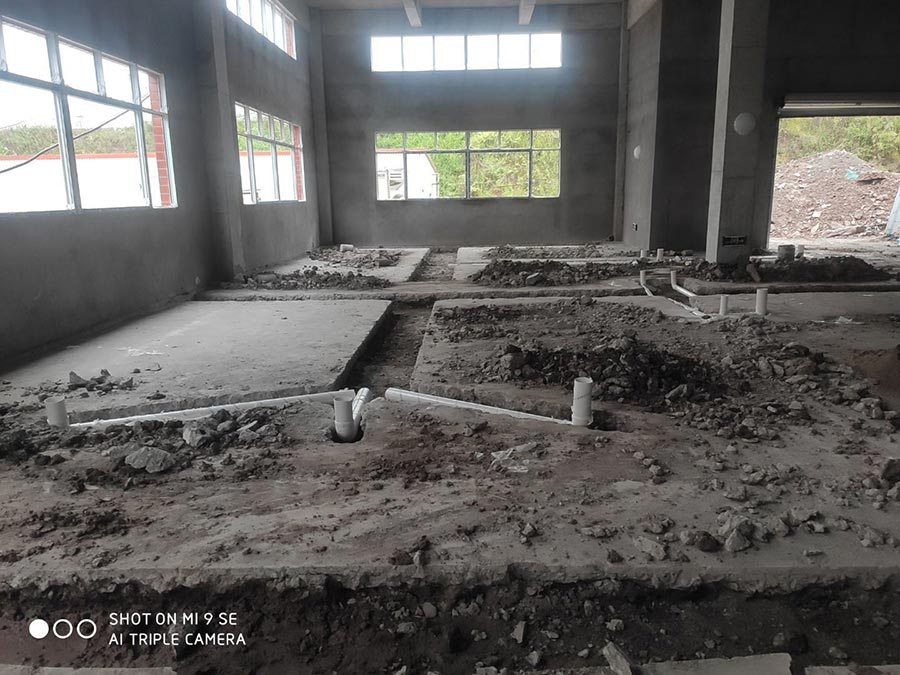

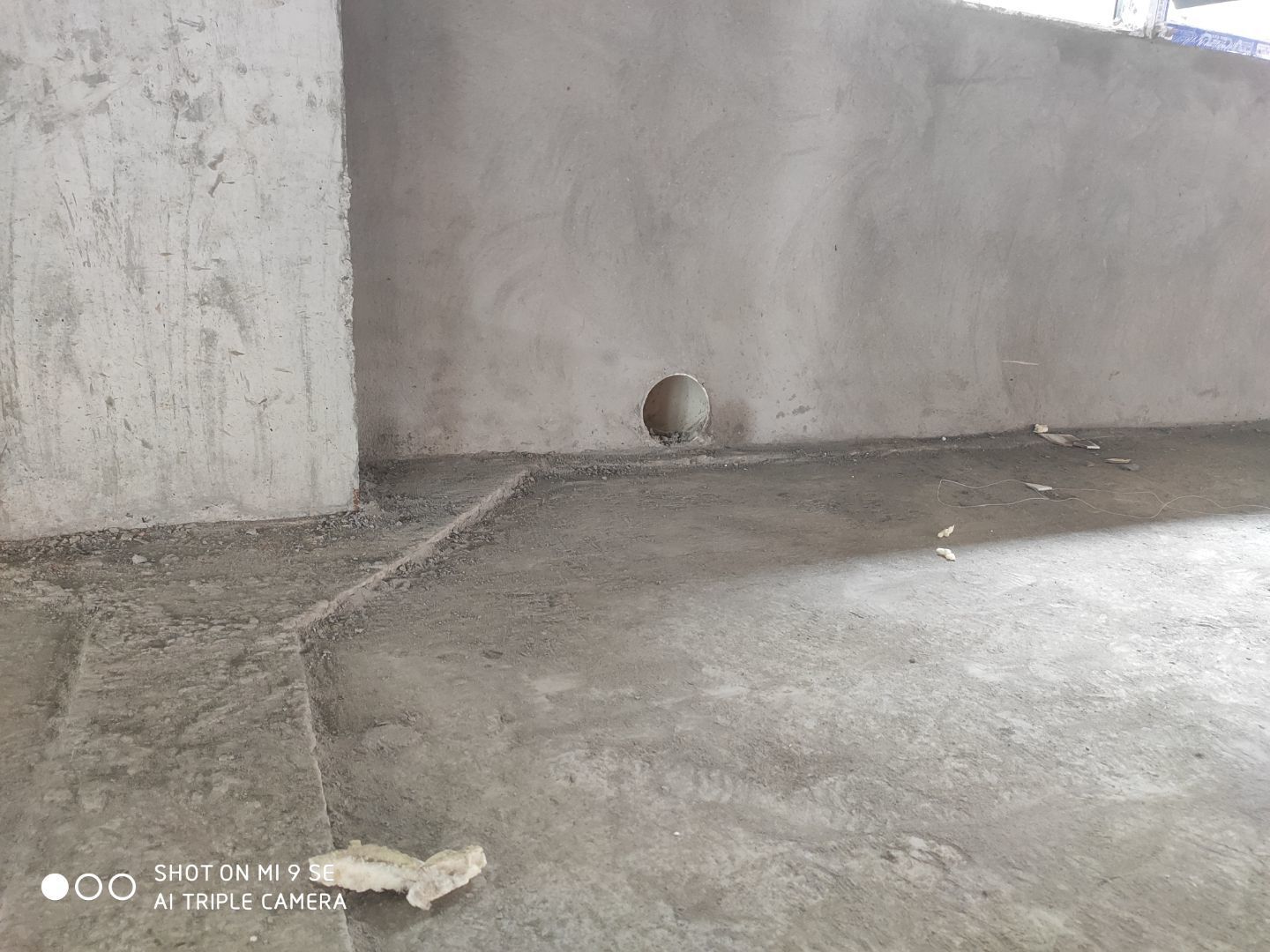

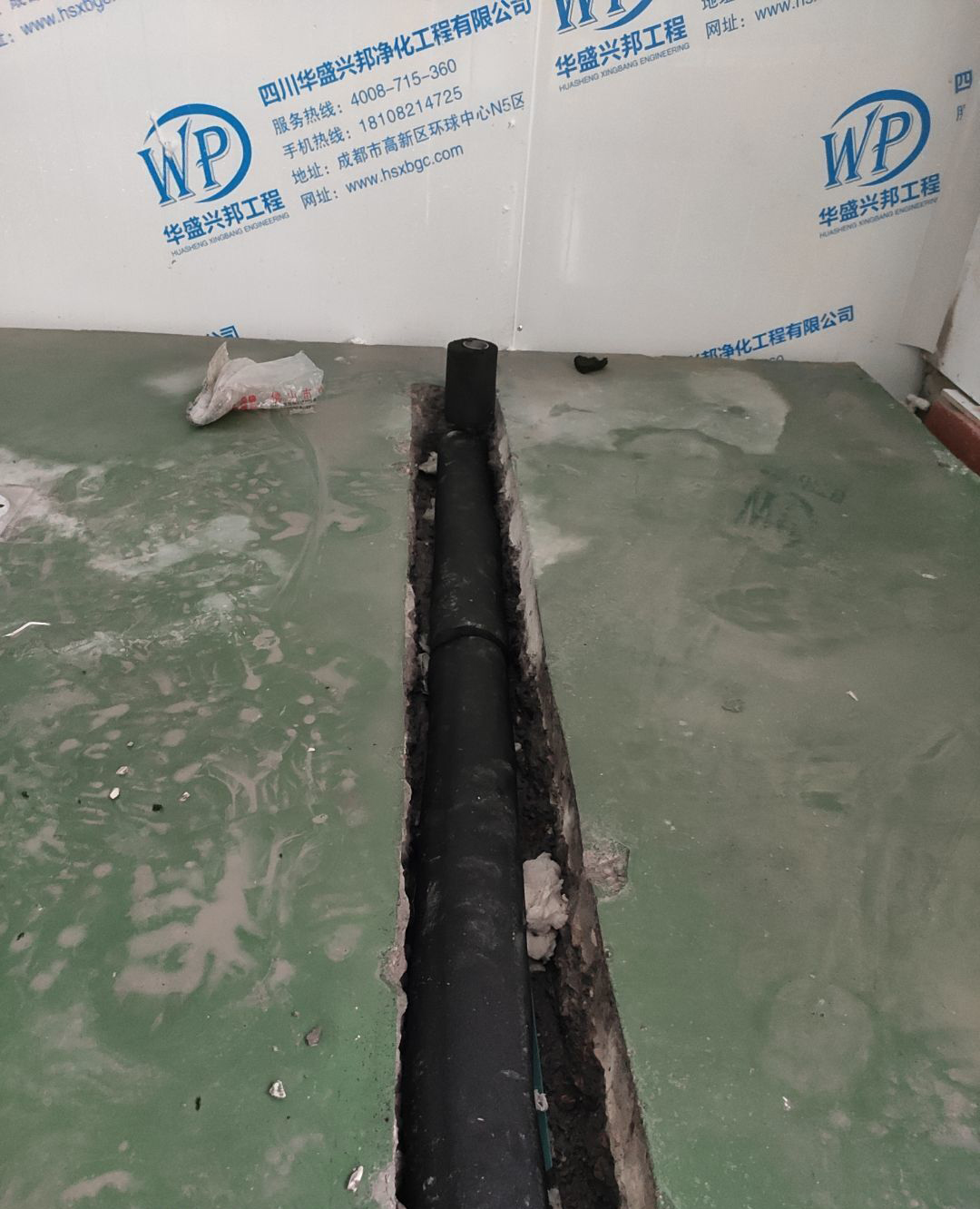

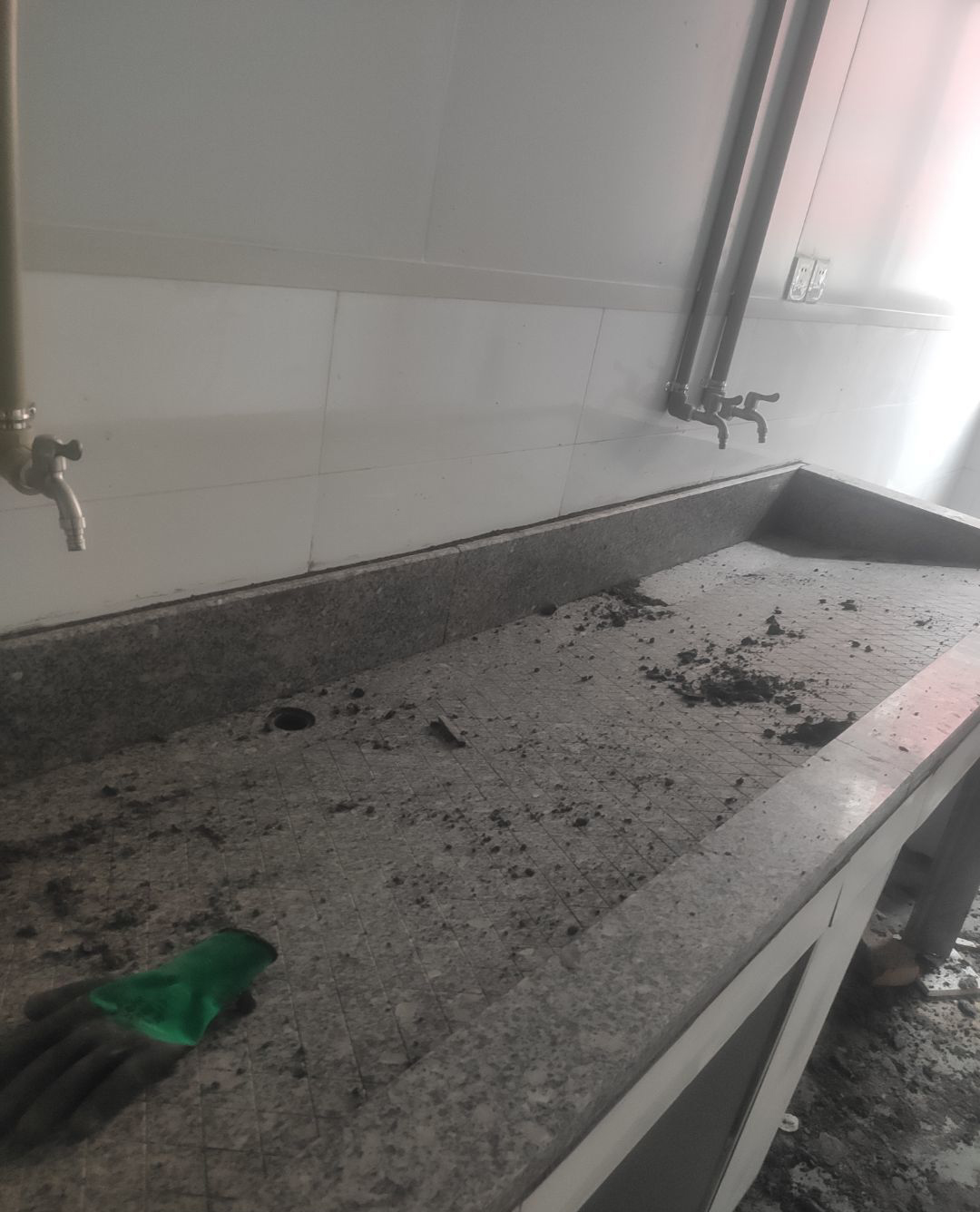

    洗手池、排水管道施工

  • 2021-03-26 11:00:12

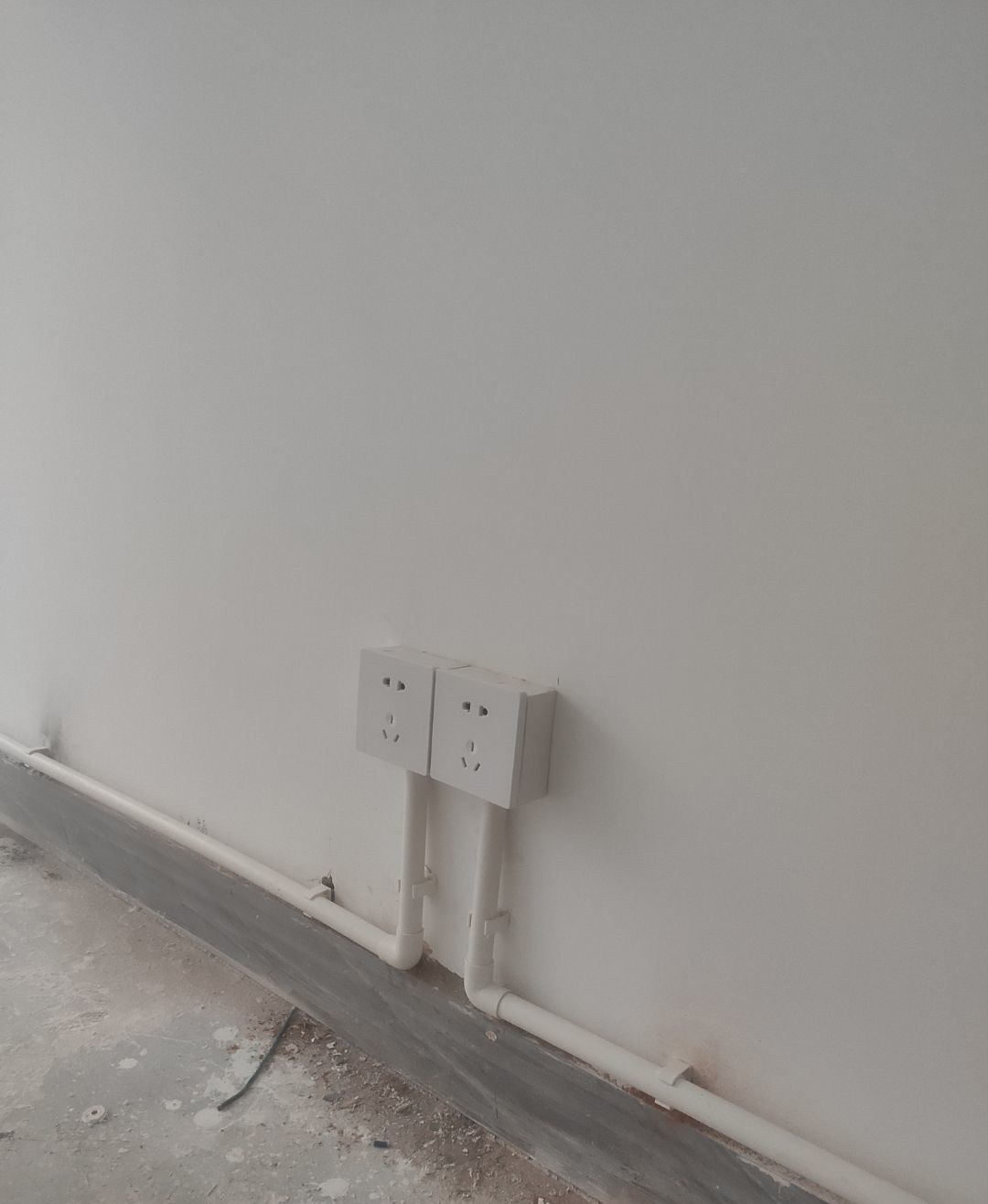

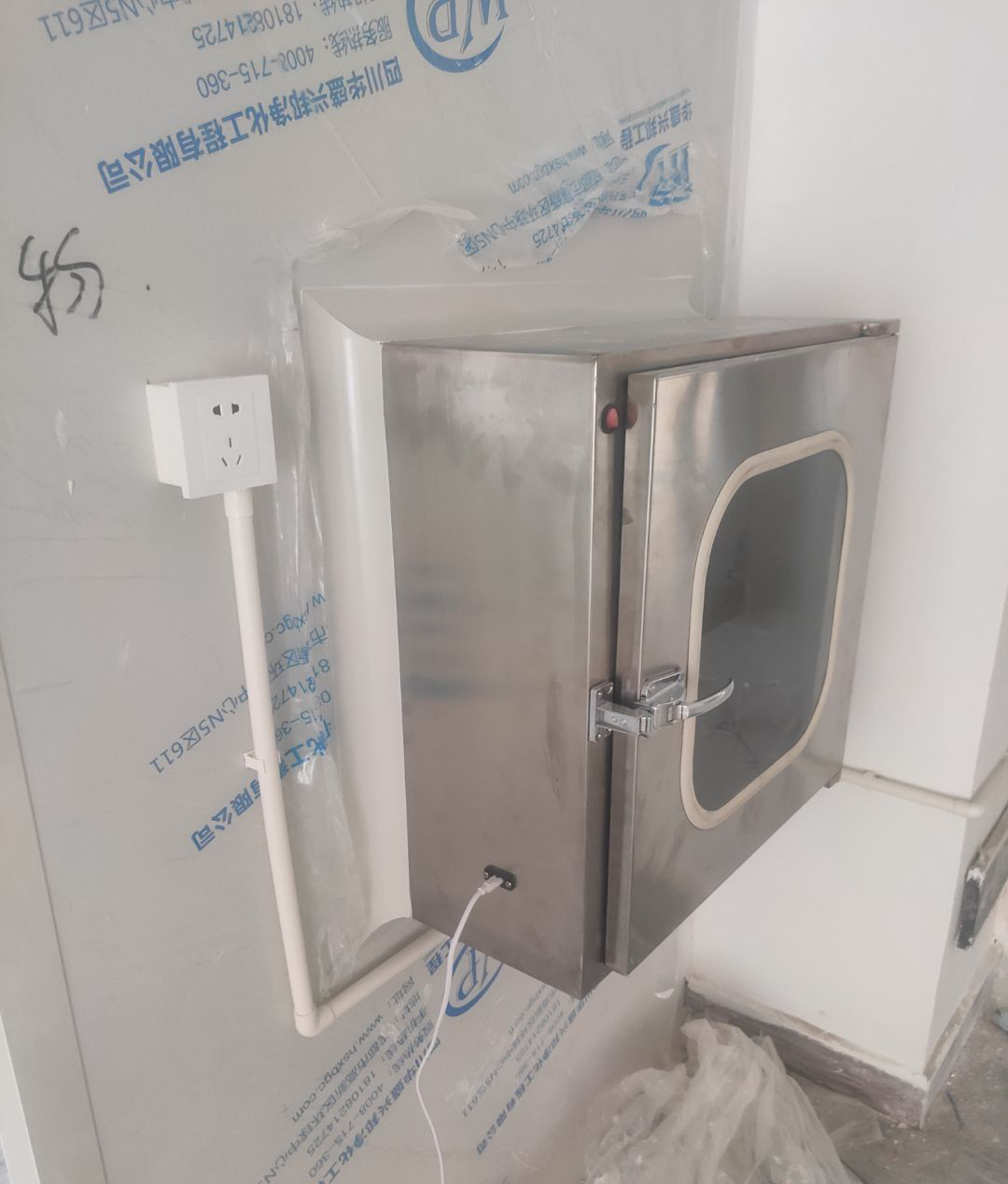

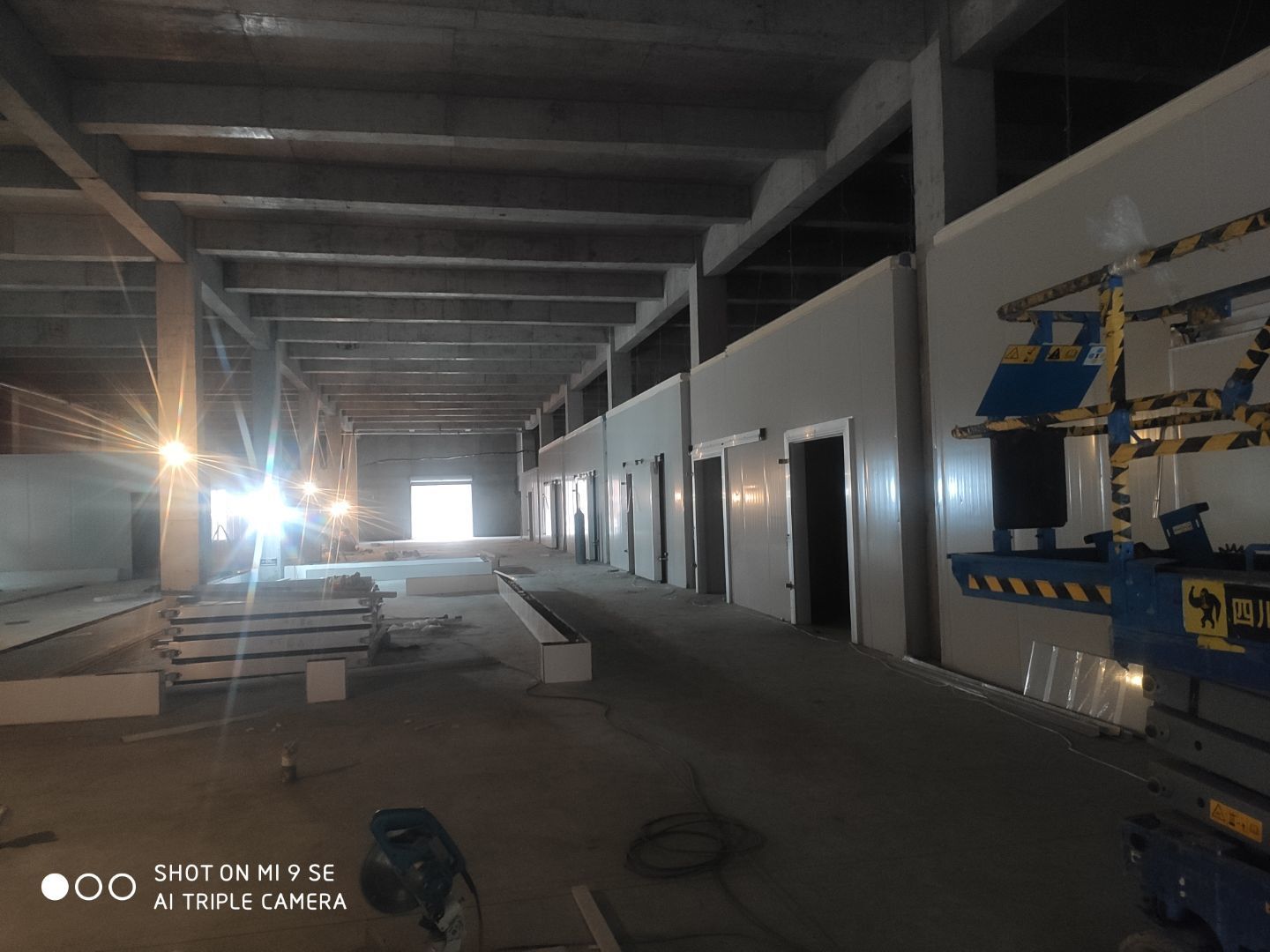

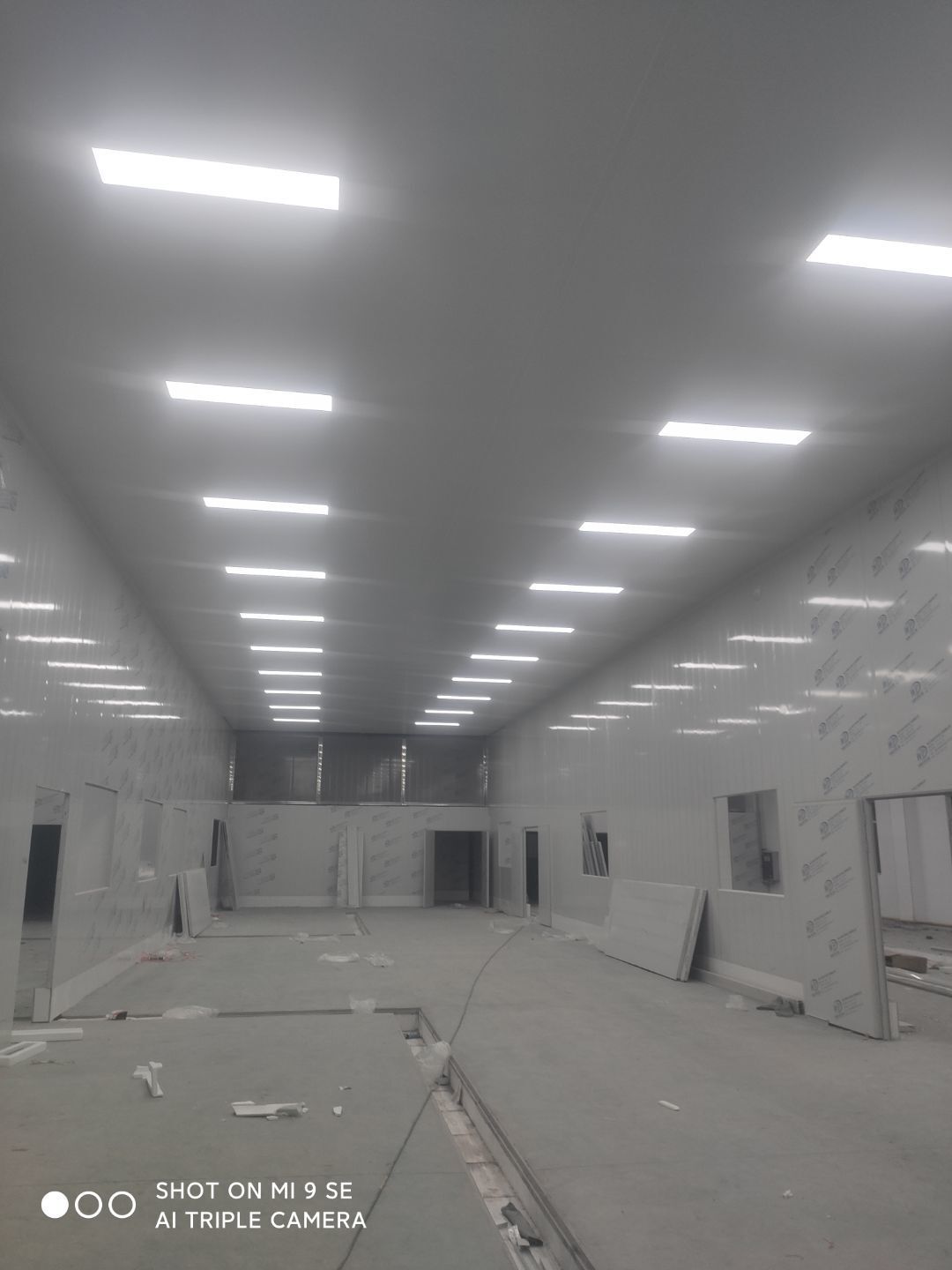

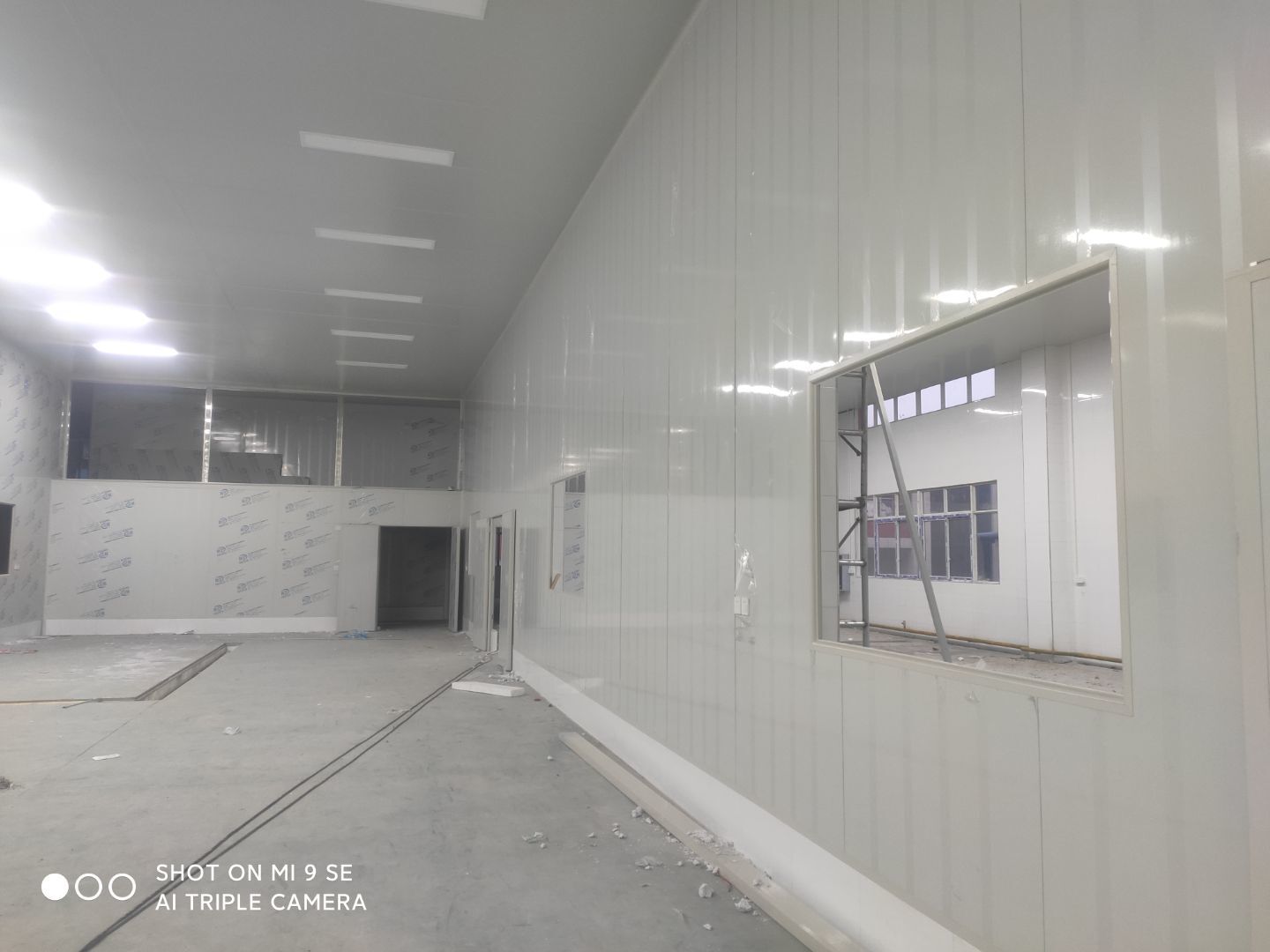

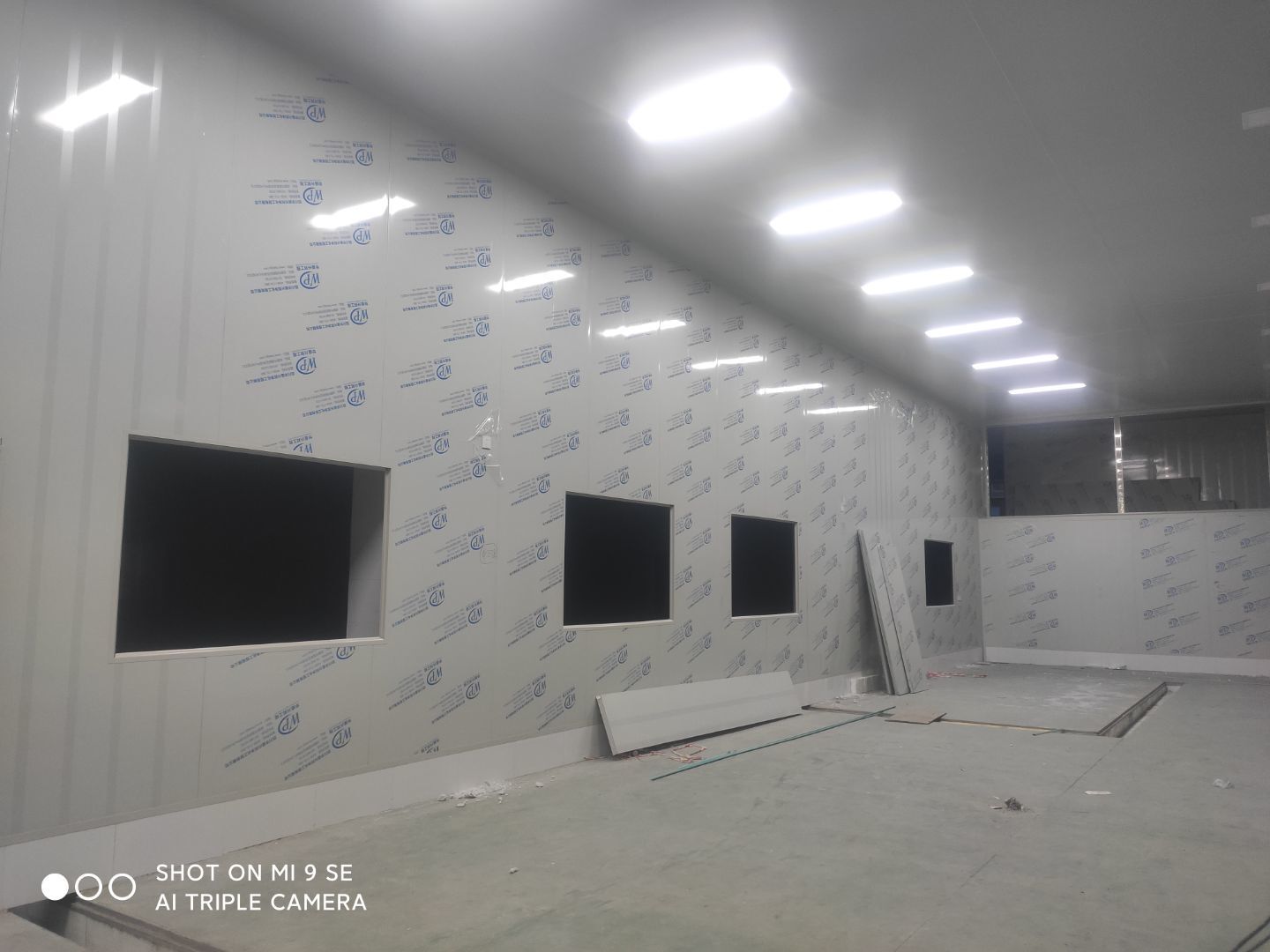

    線路、傳遞窗、配電箱等安裝完成

  • 2021-01-14 09:12:45

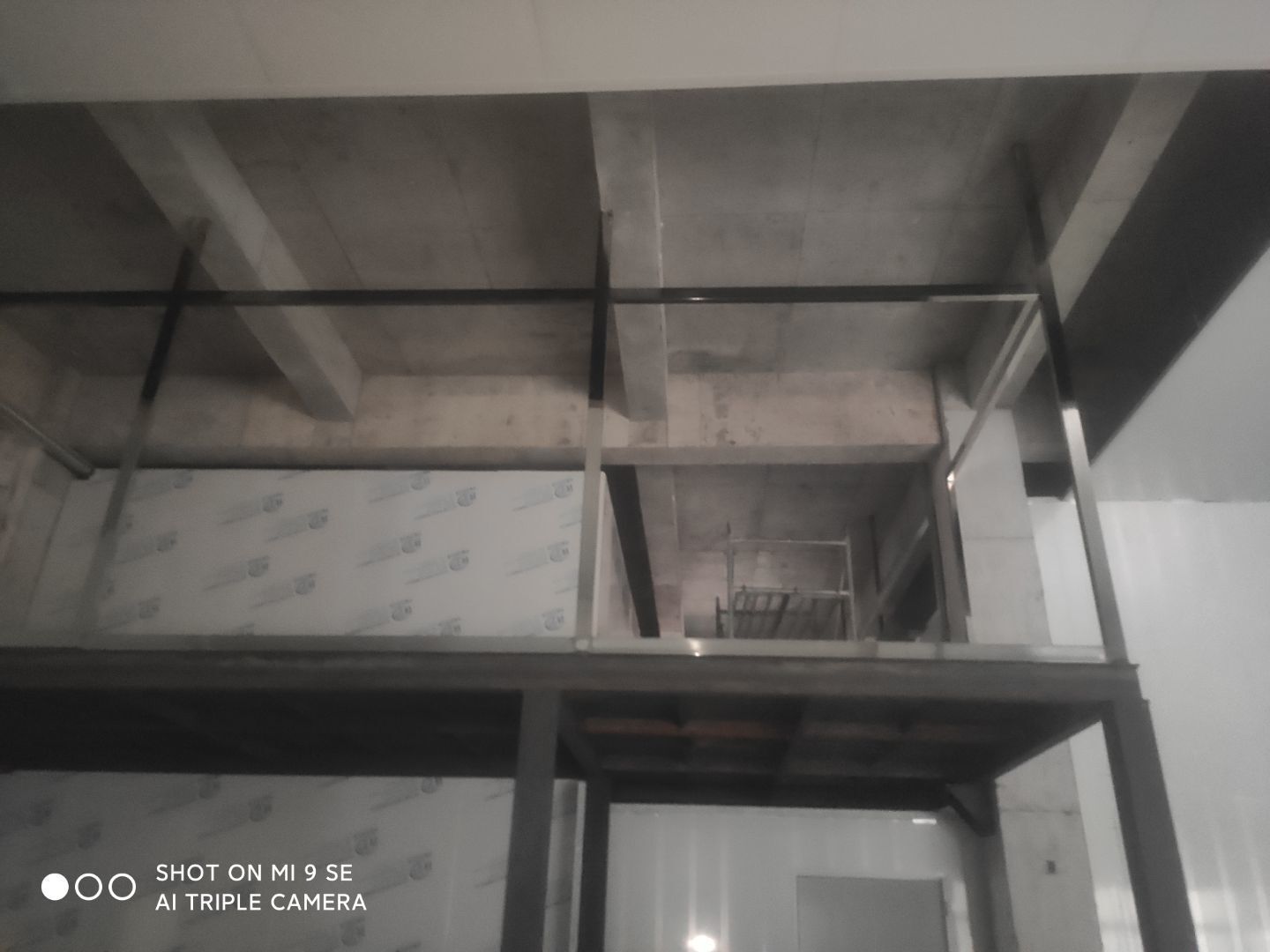

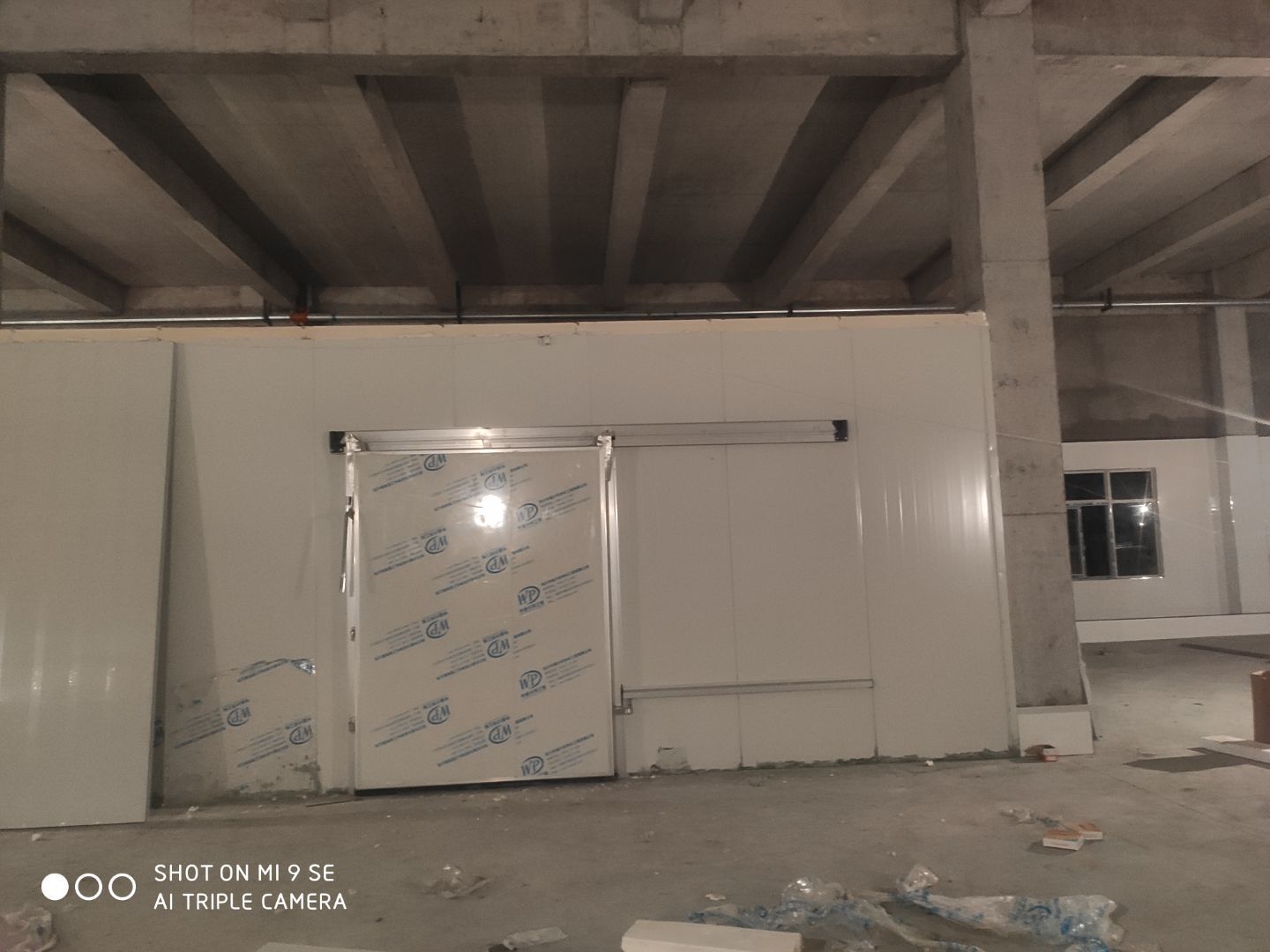

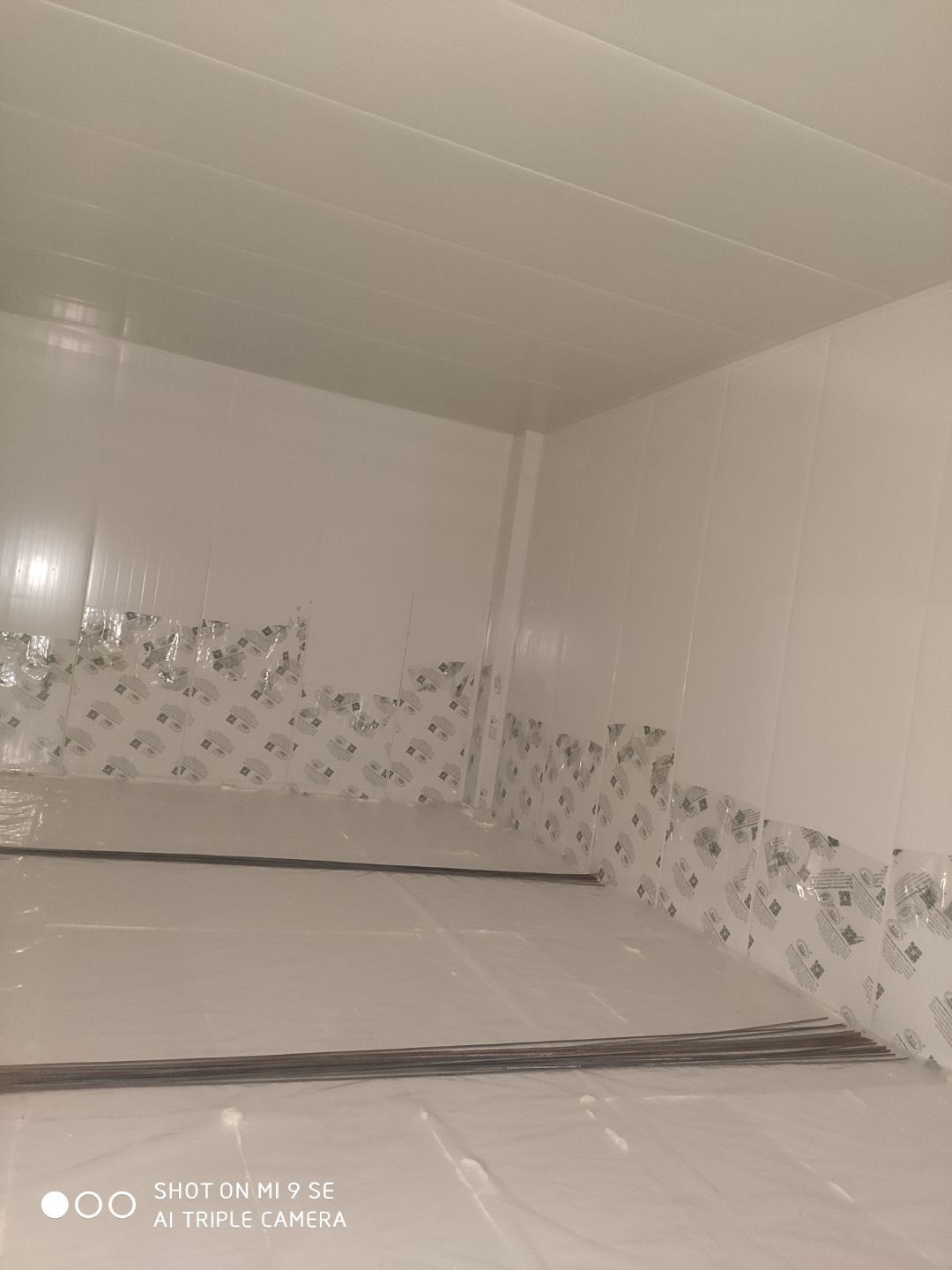

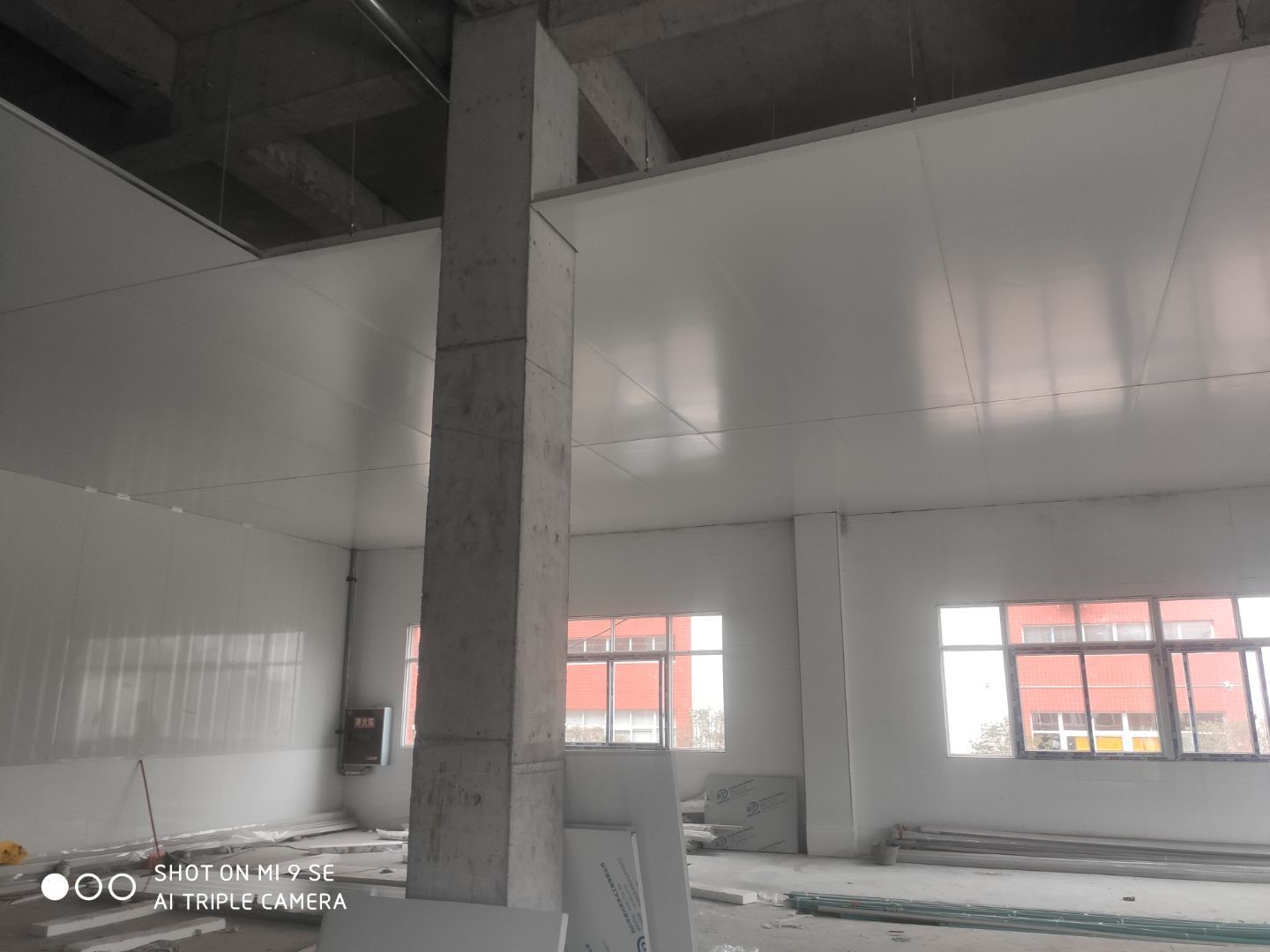

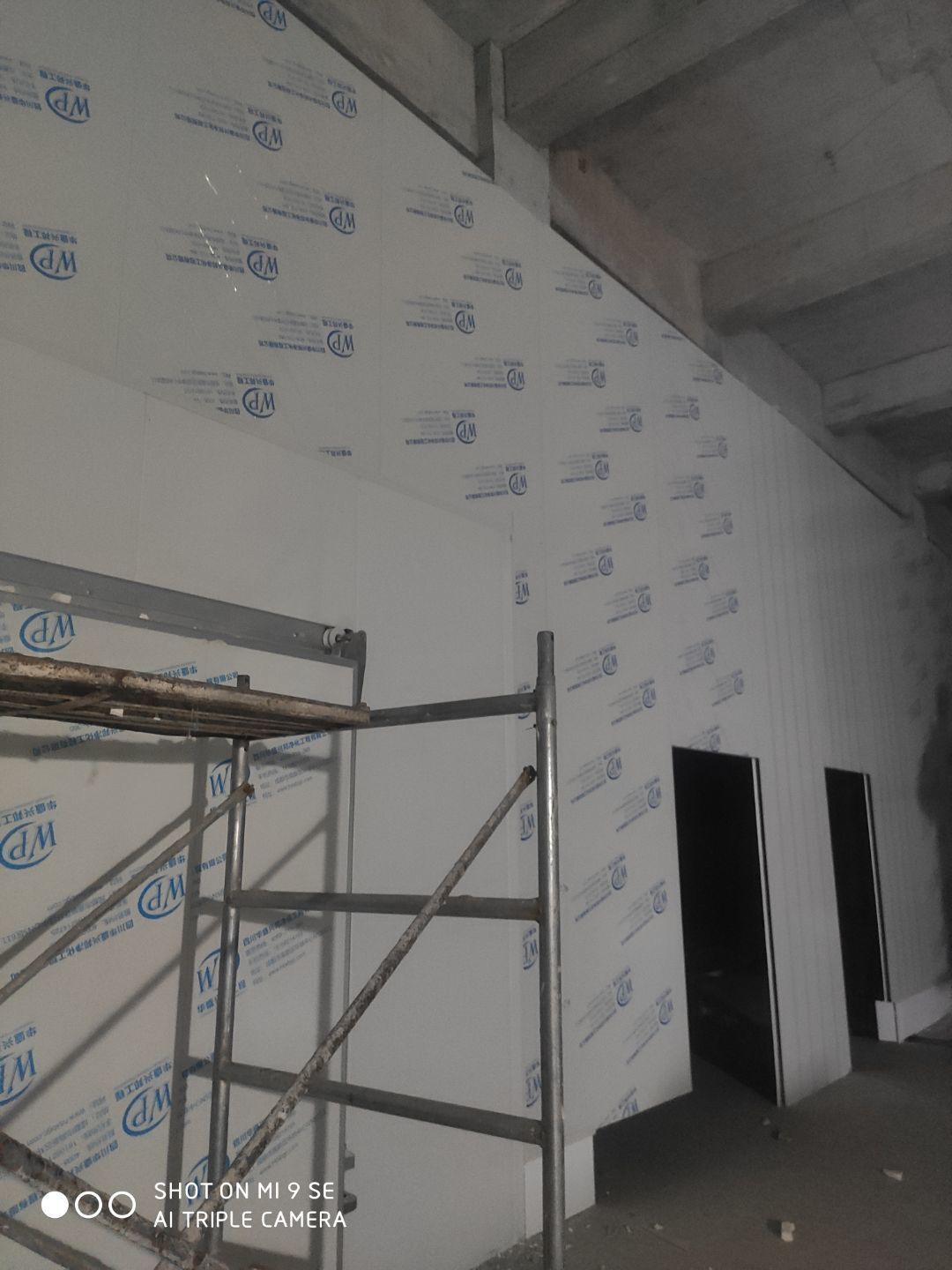

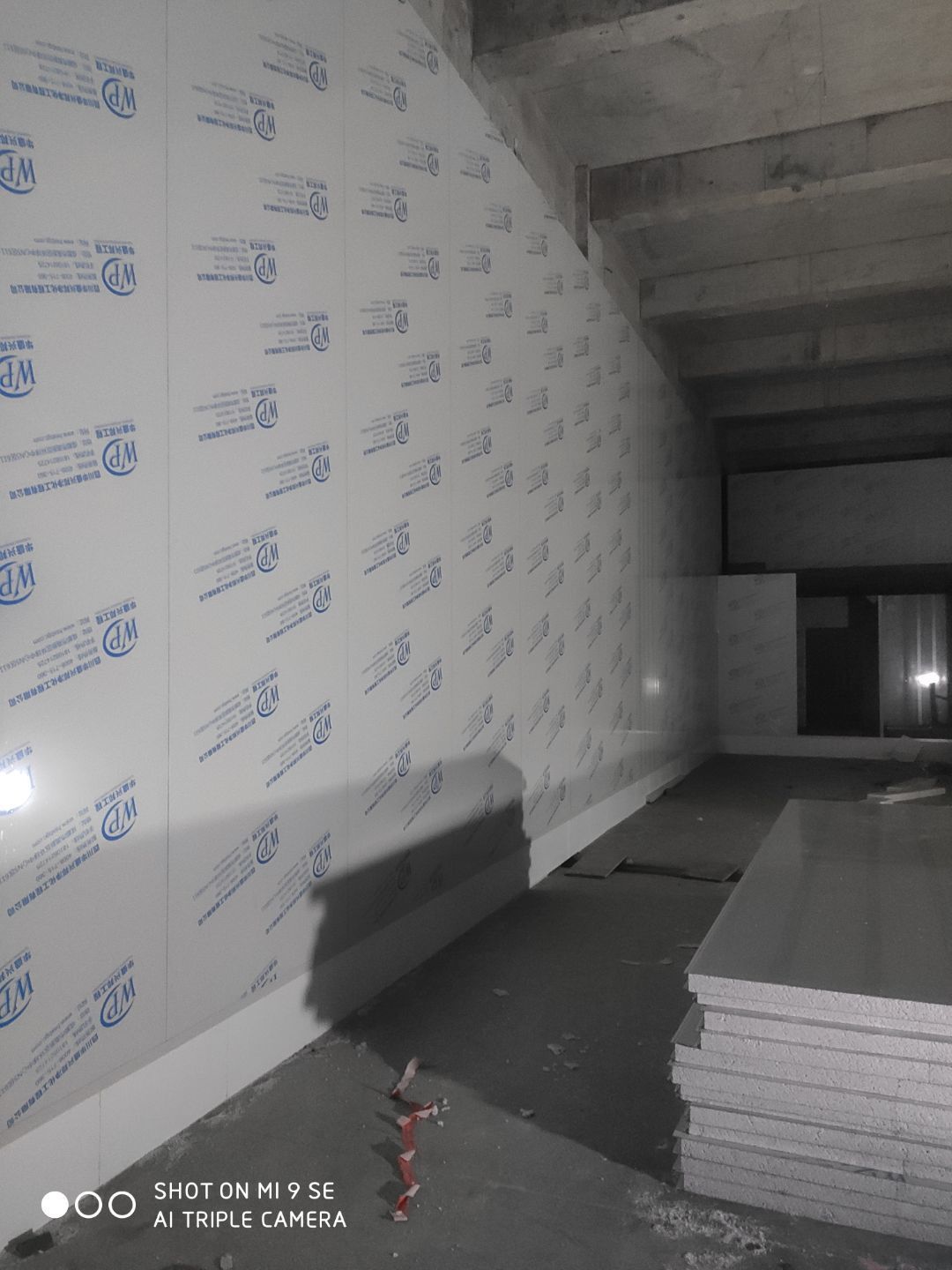

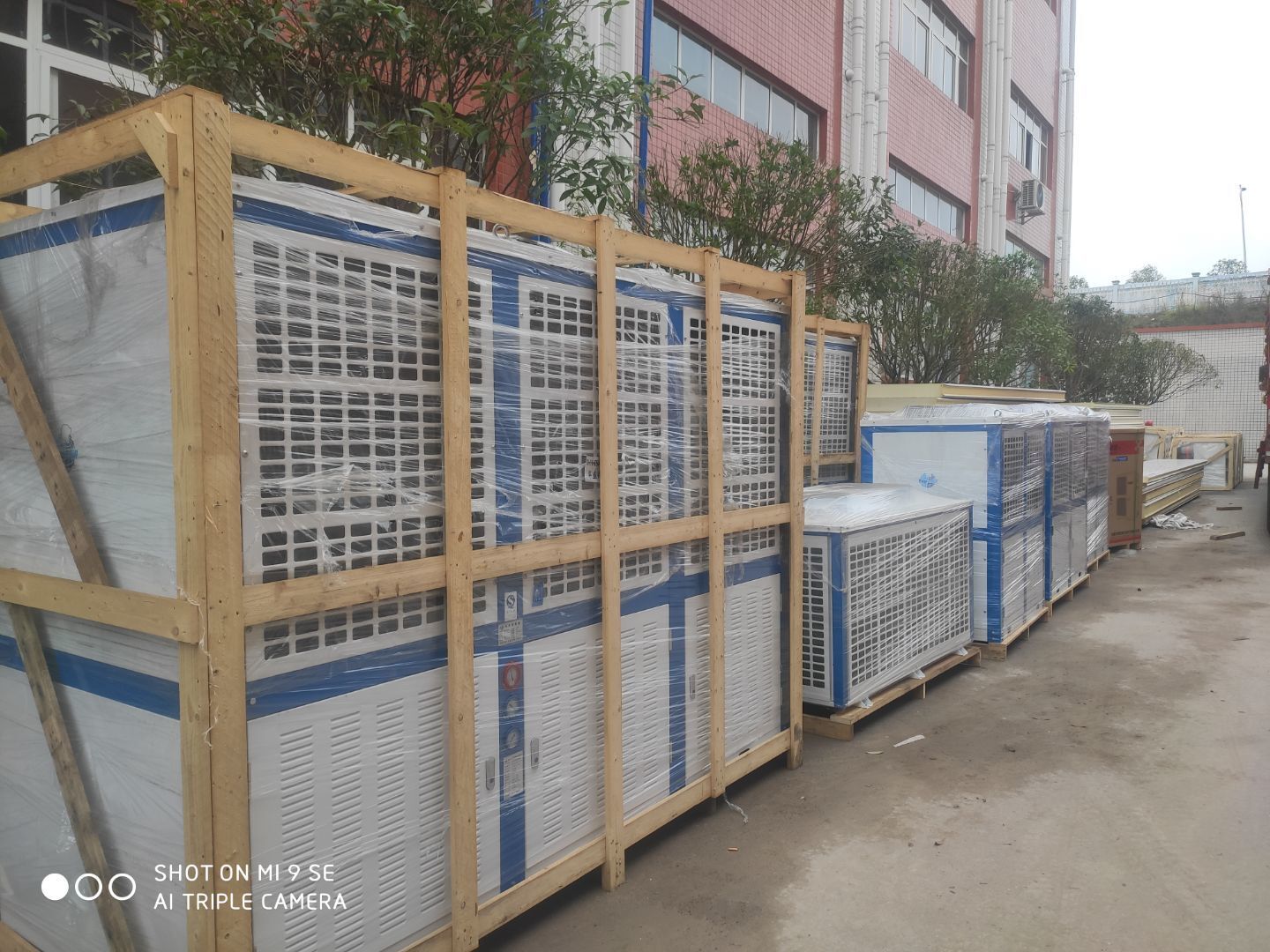

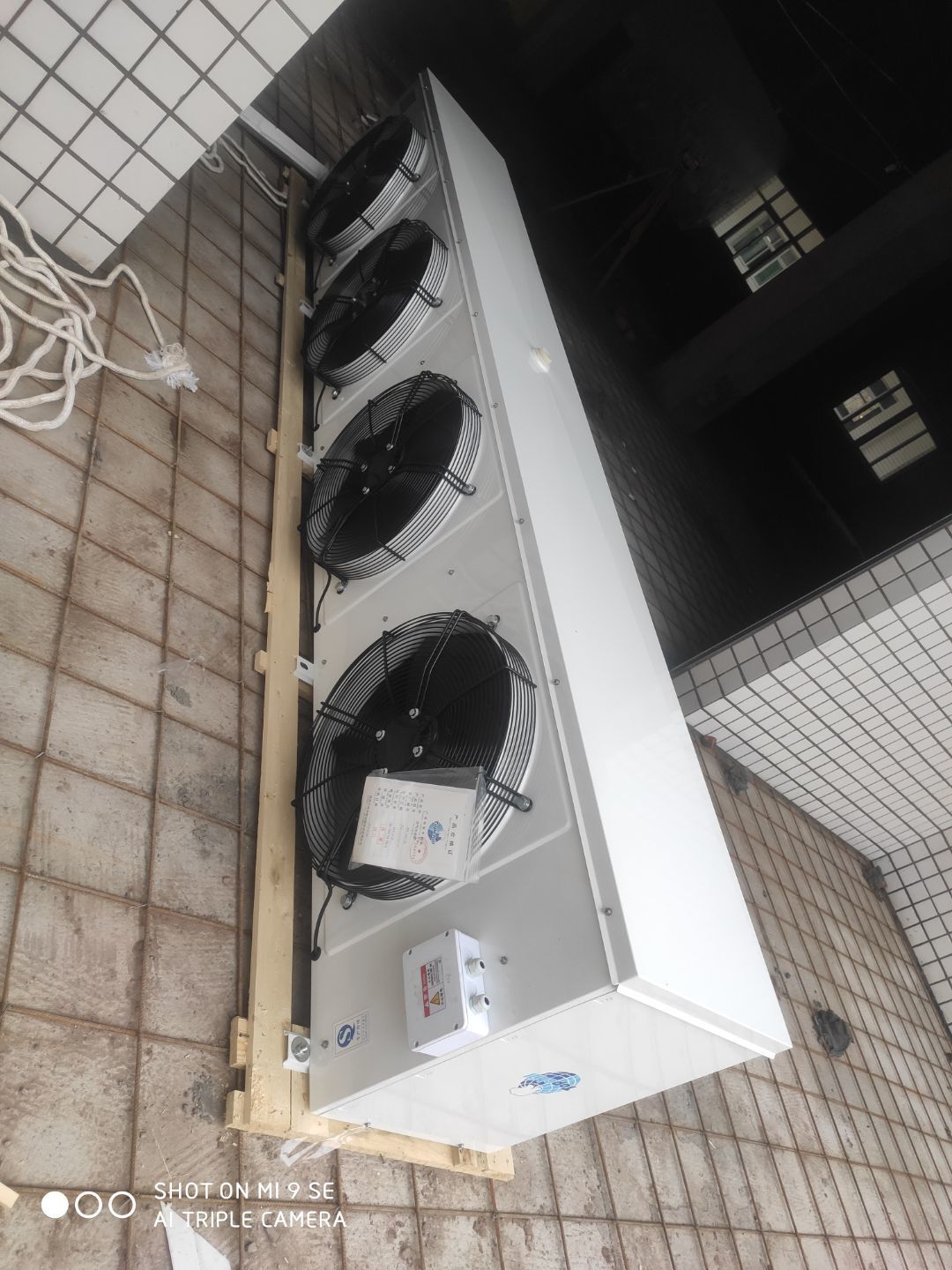

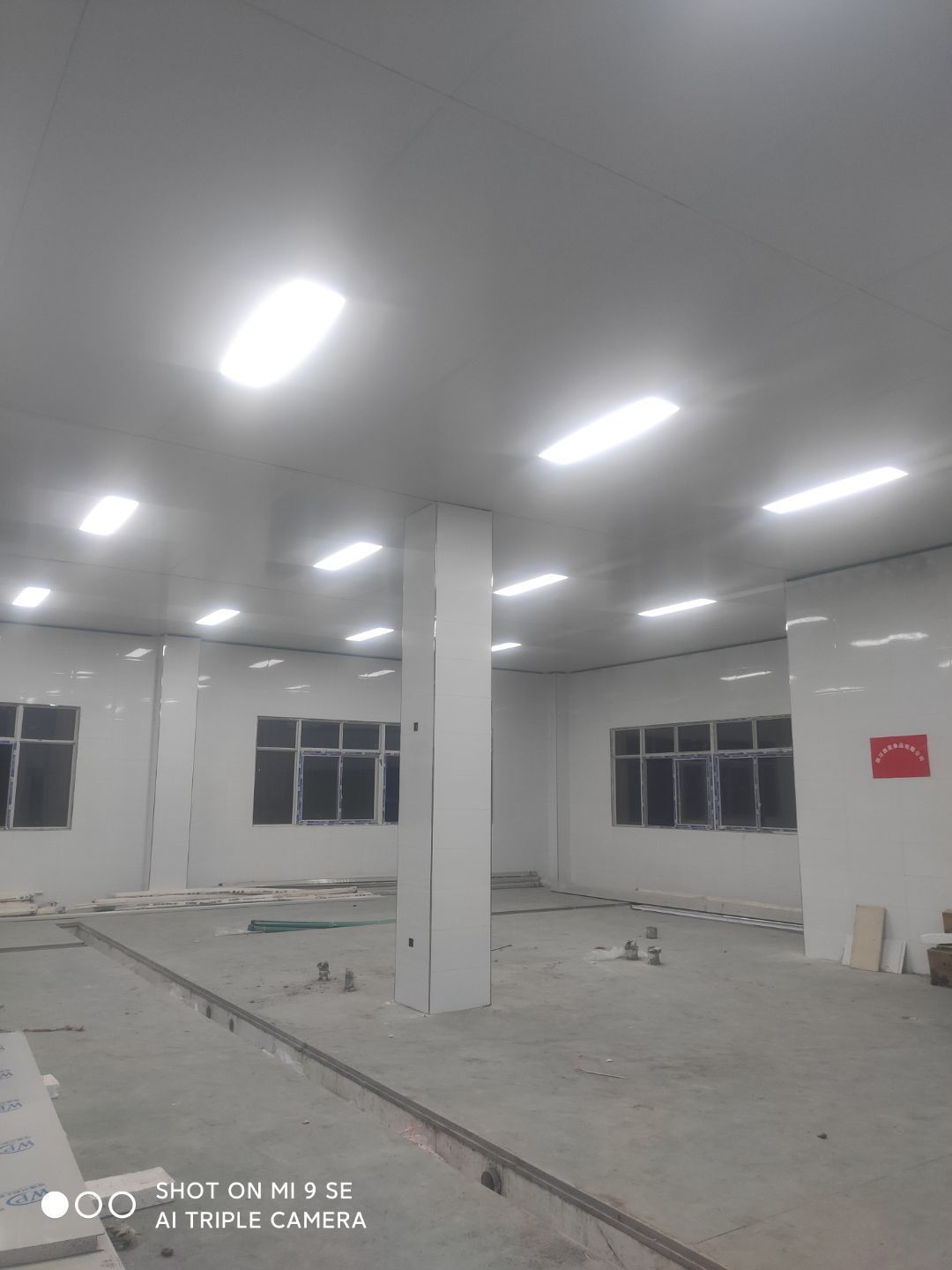

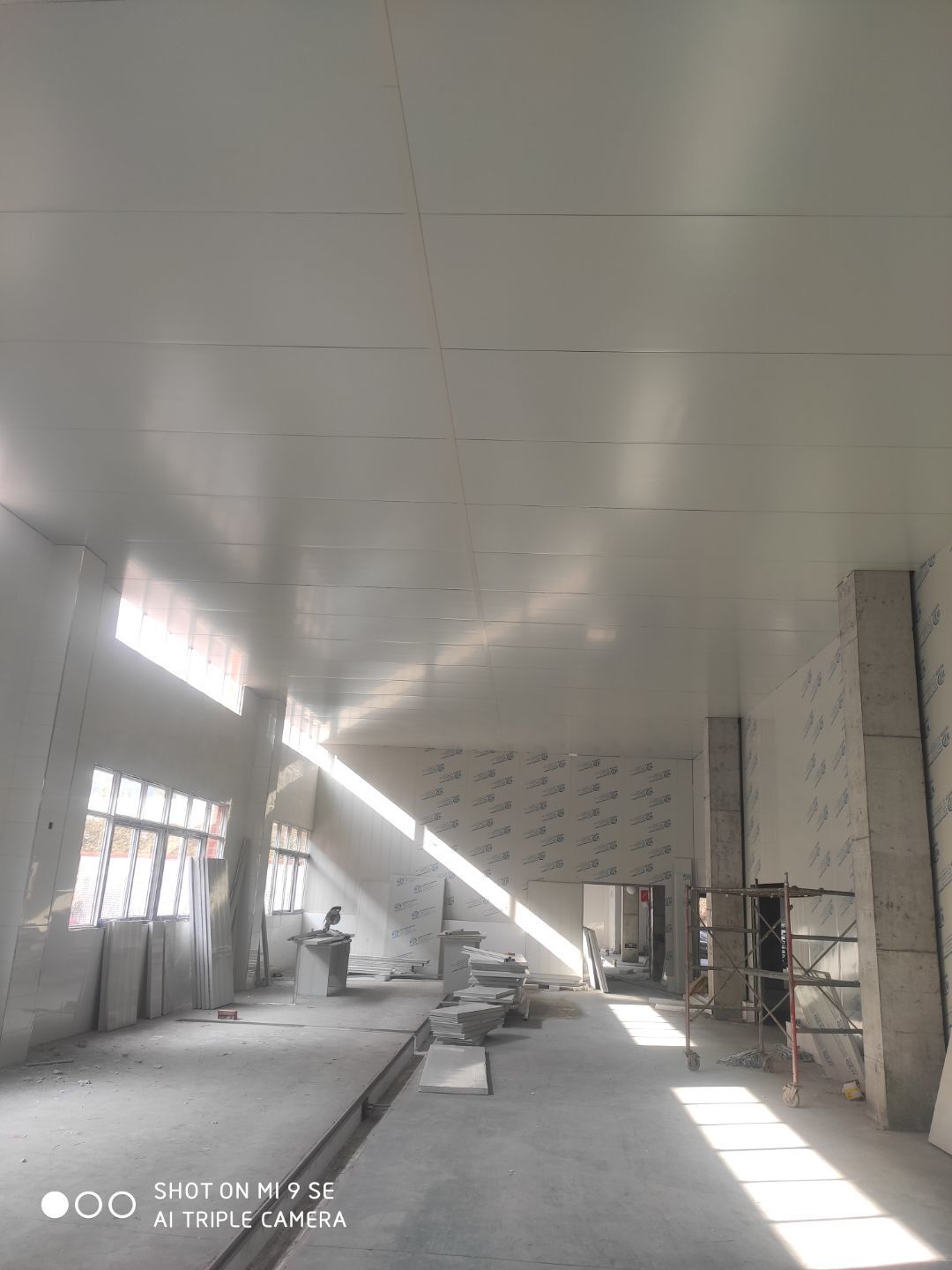

    墻板頂板完成百分之九十 凍庫設備安裝完成 車間水電安裝已經開始 乳膠漆進場

  • 2021-01-05 16:07:29

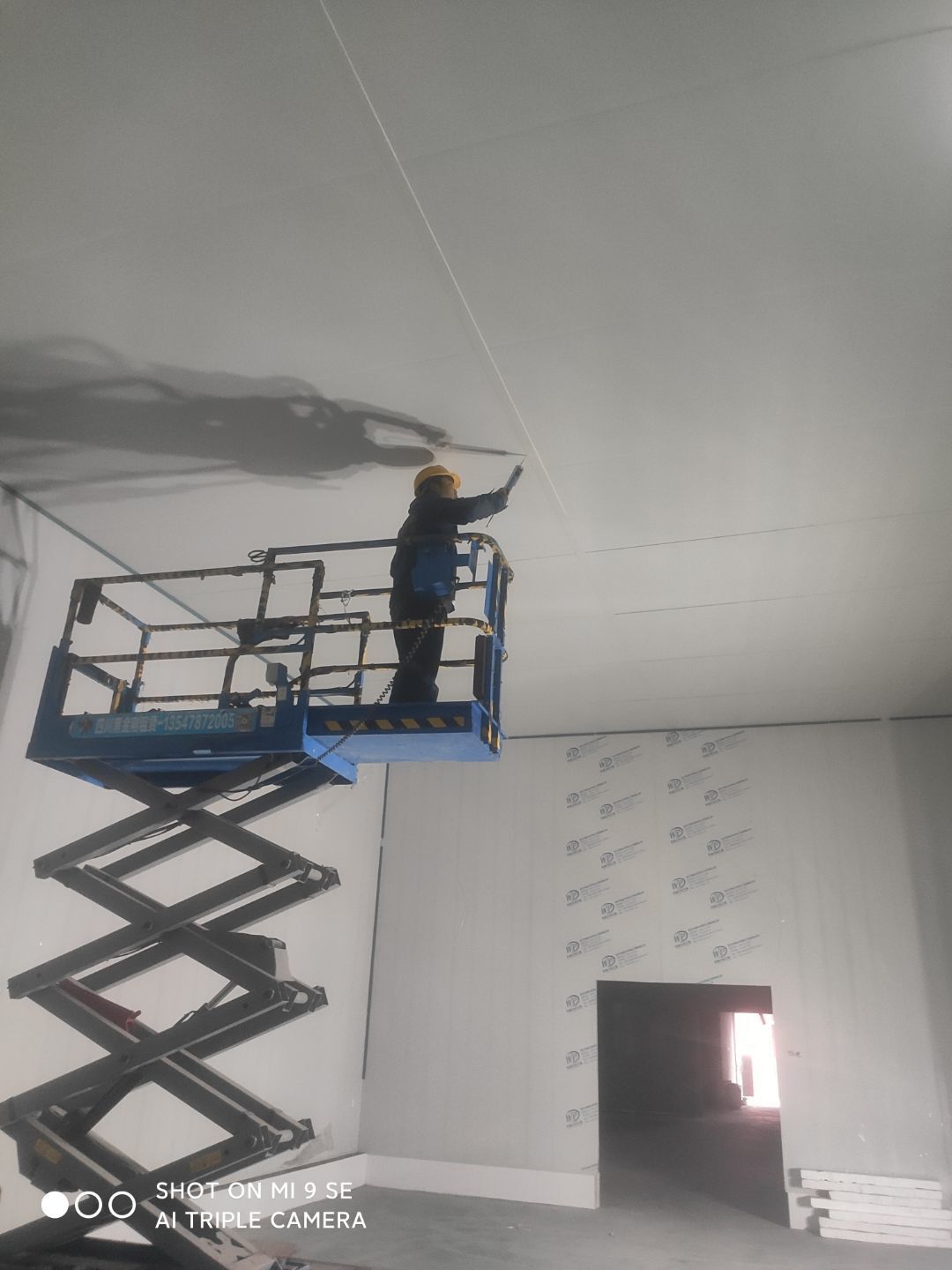

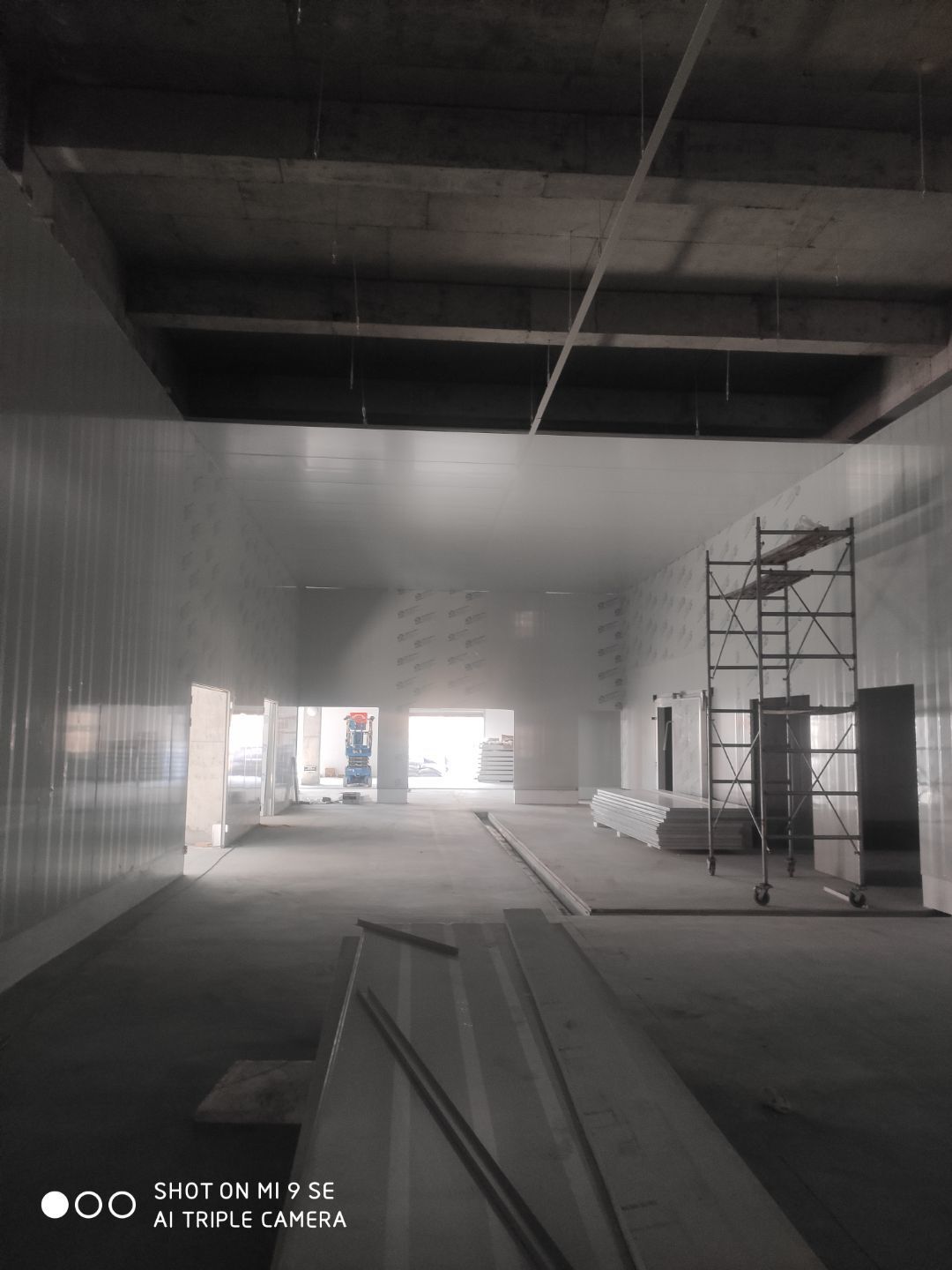

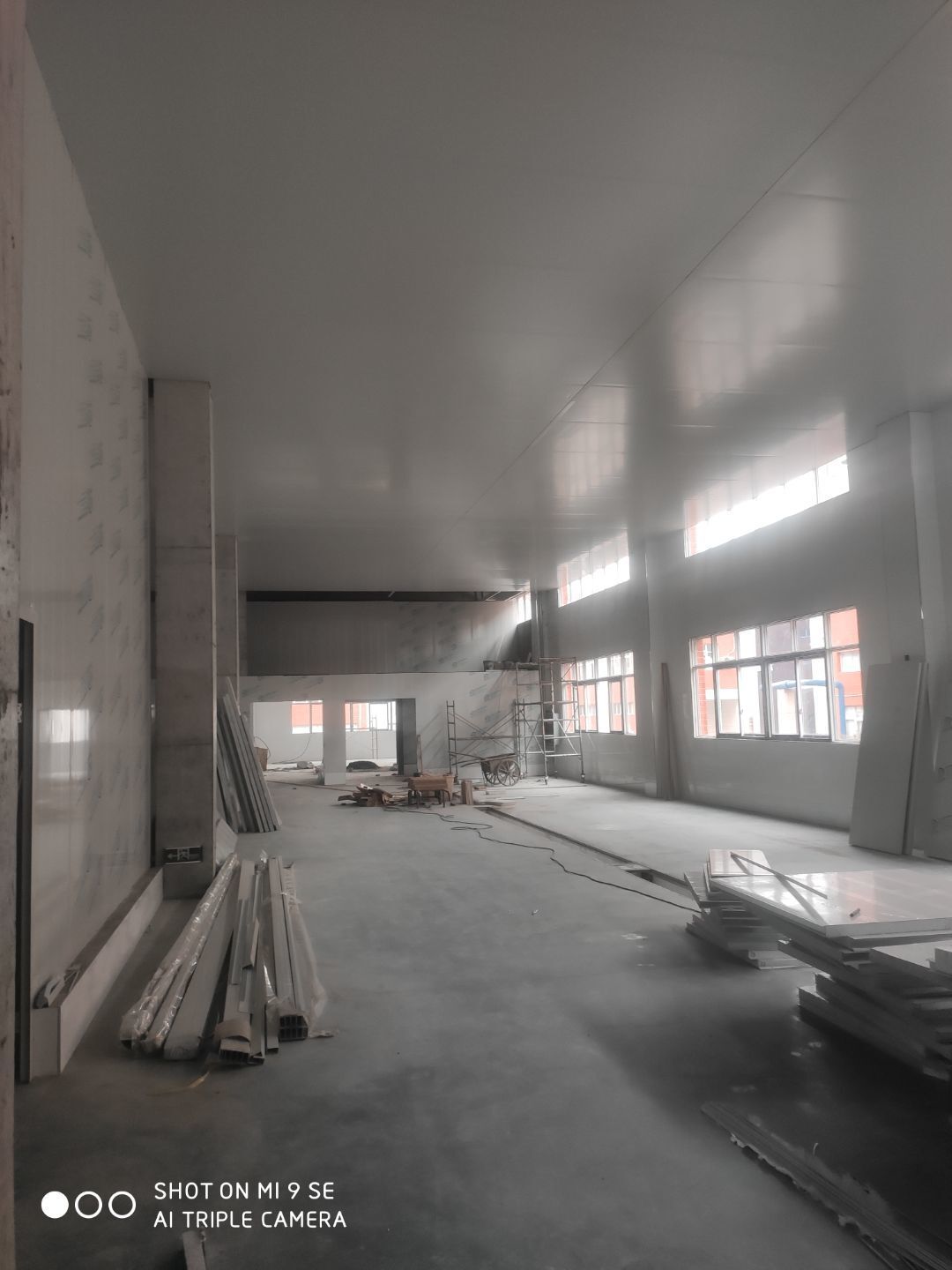

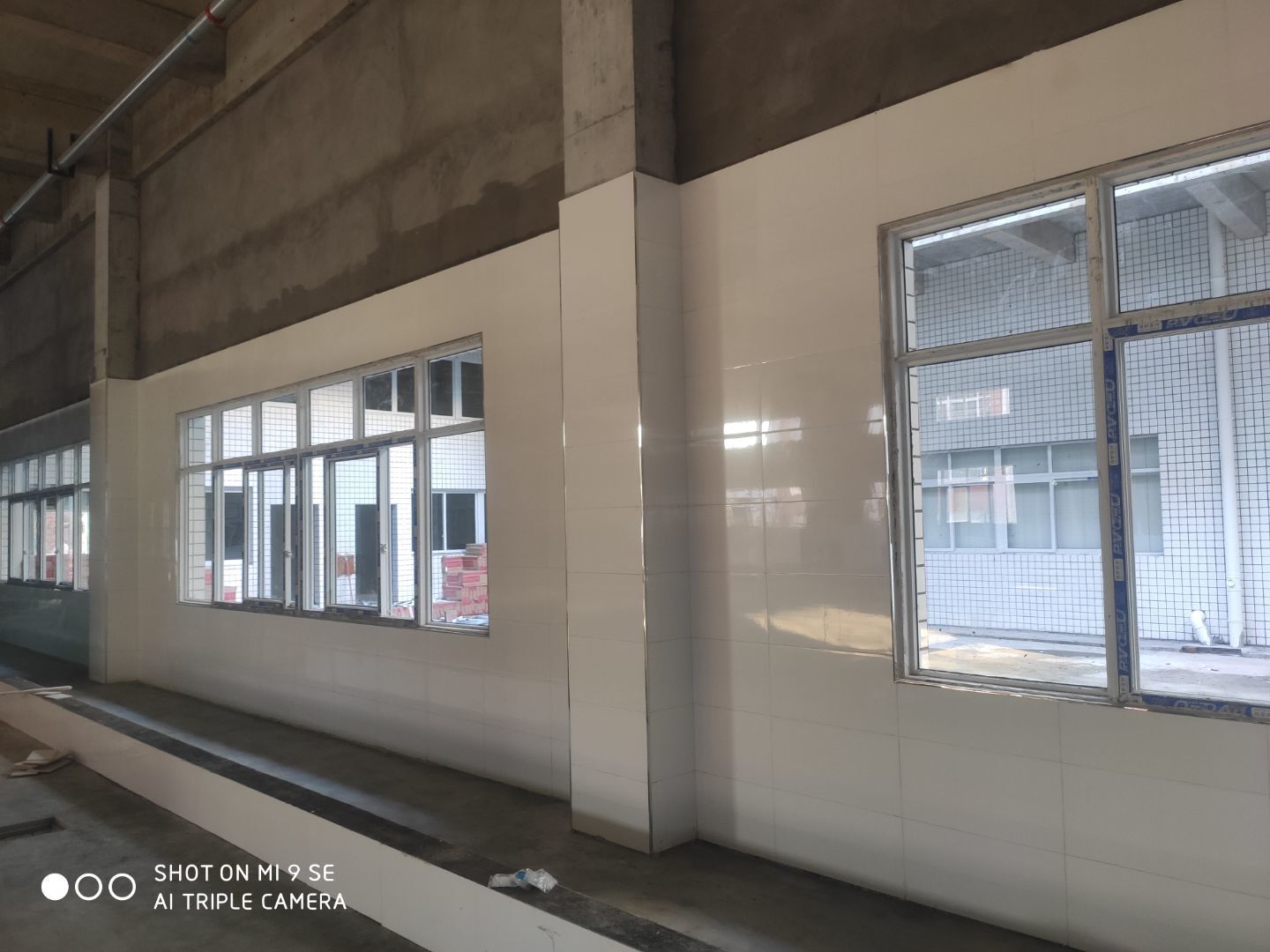

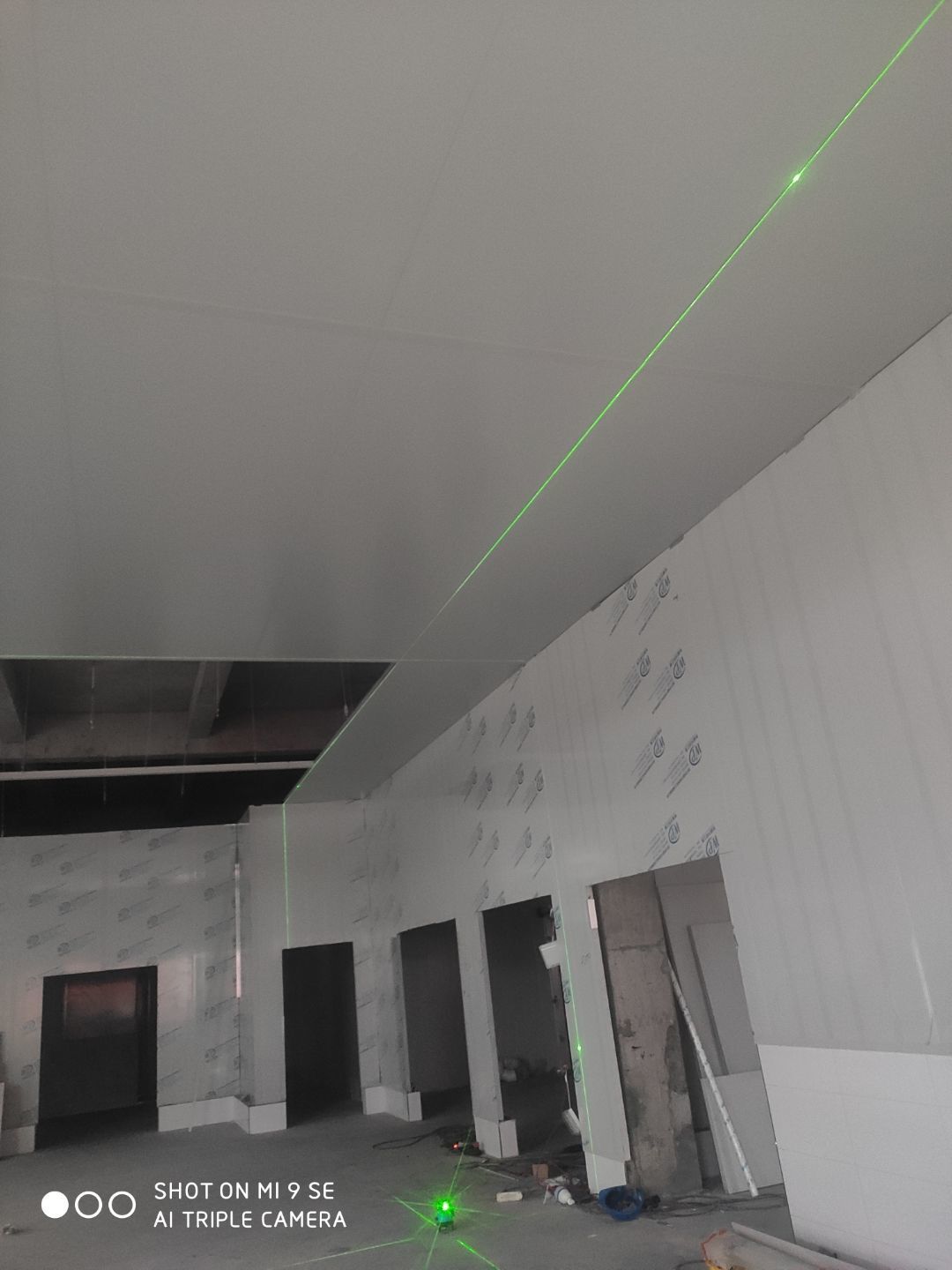

    中央廚房車間收尾工作 燈,開關插座完成百分之三十 墻腳線完成

  • 2020-12-28 10:26:49

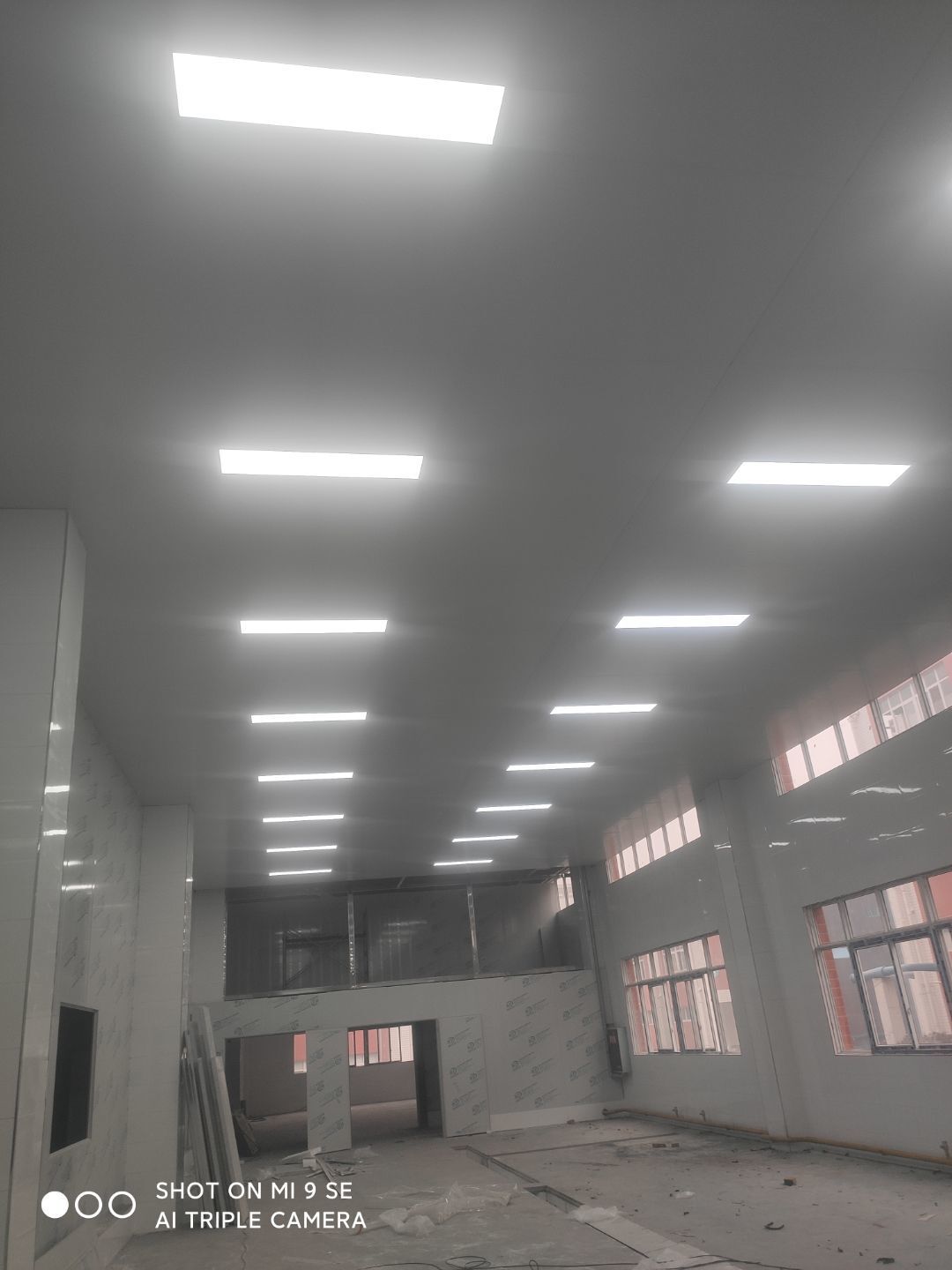

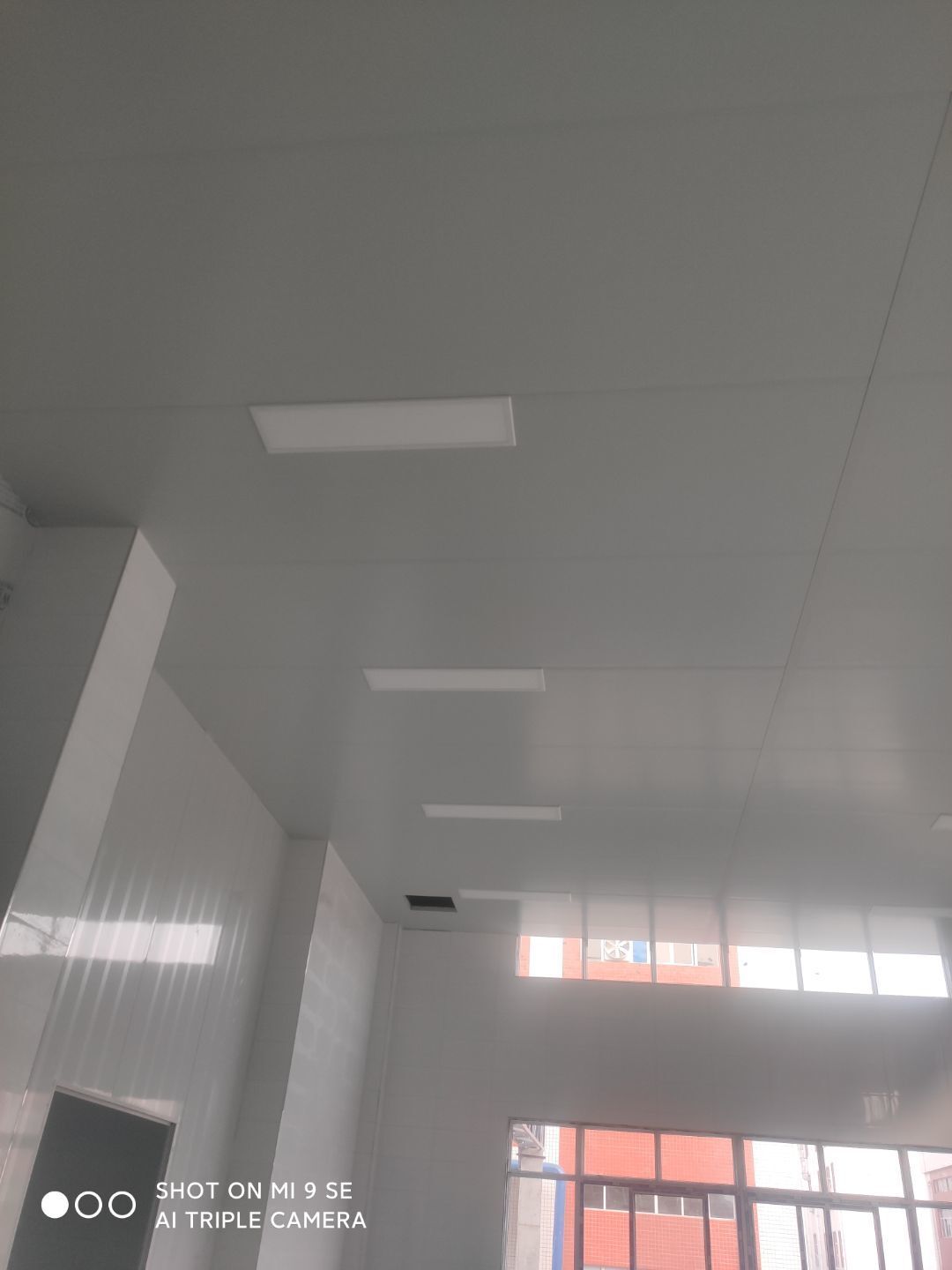

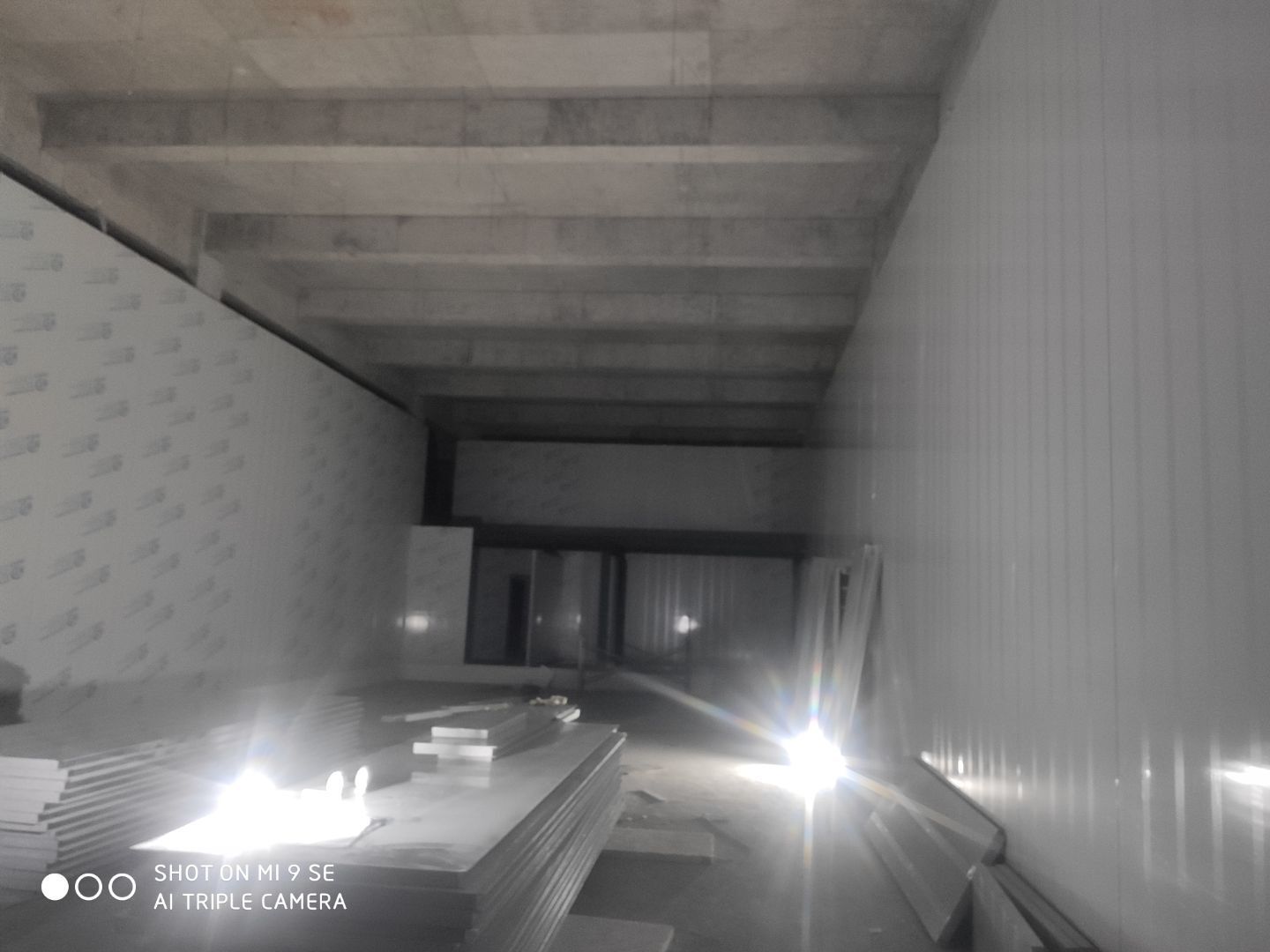

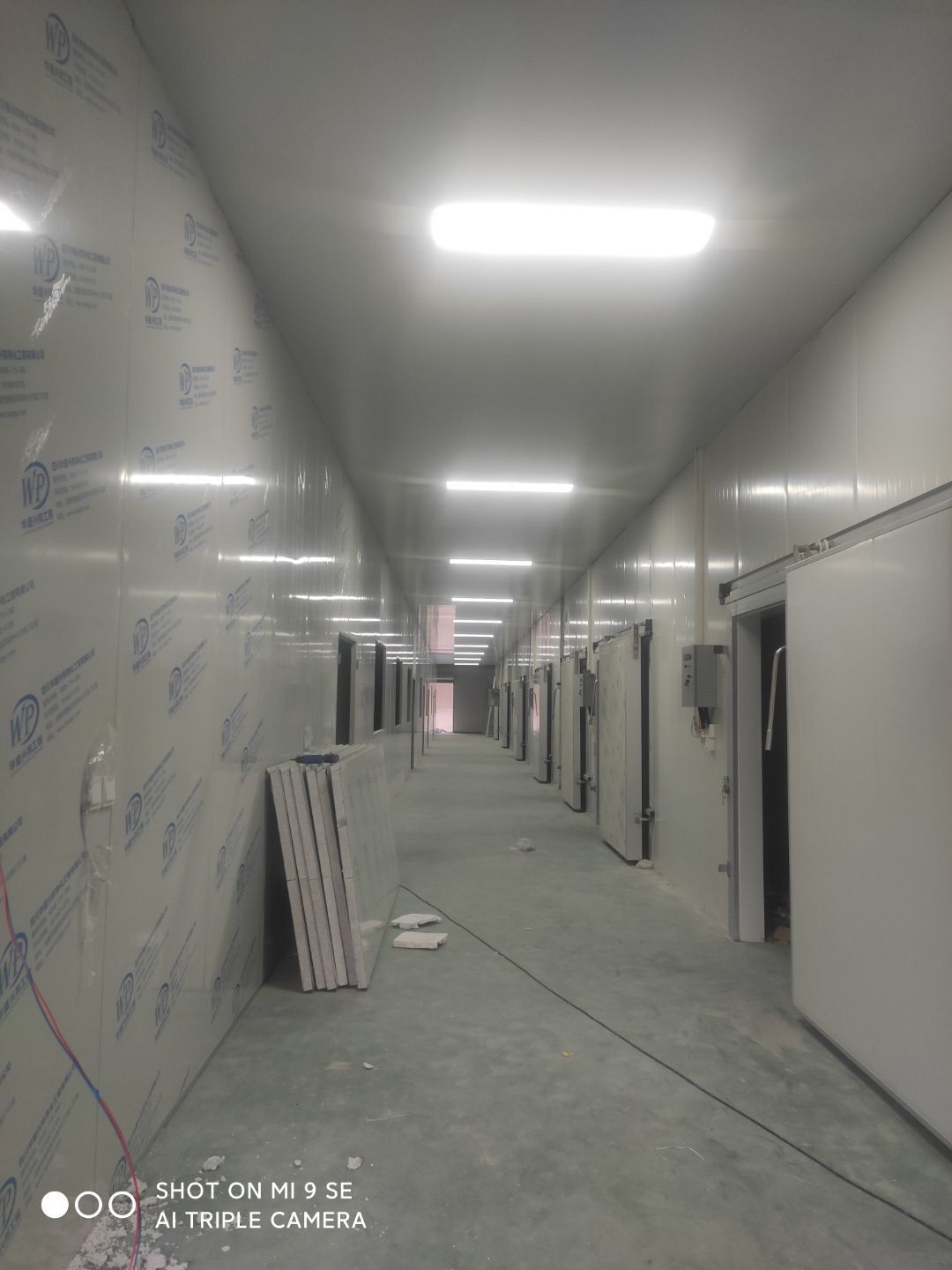

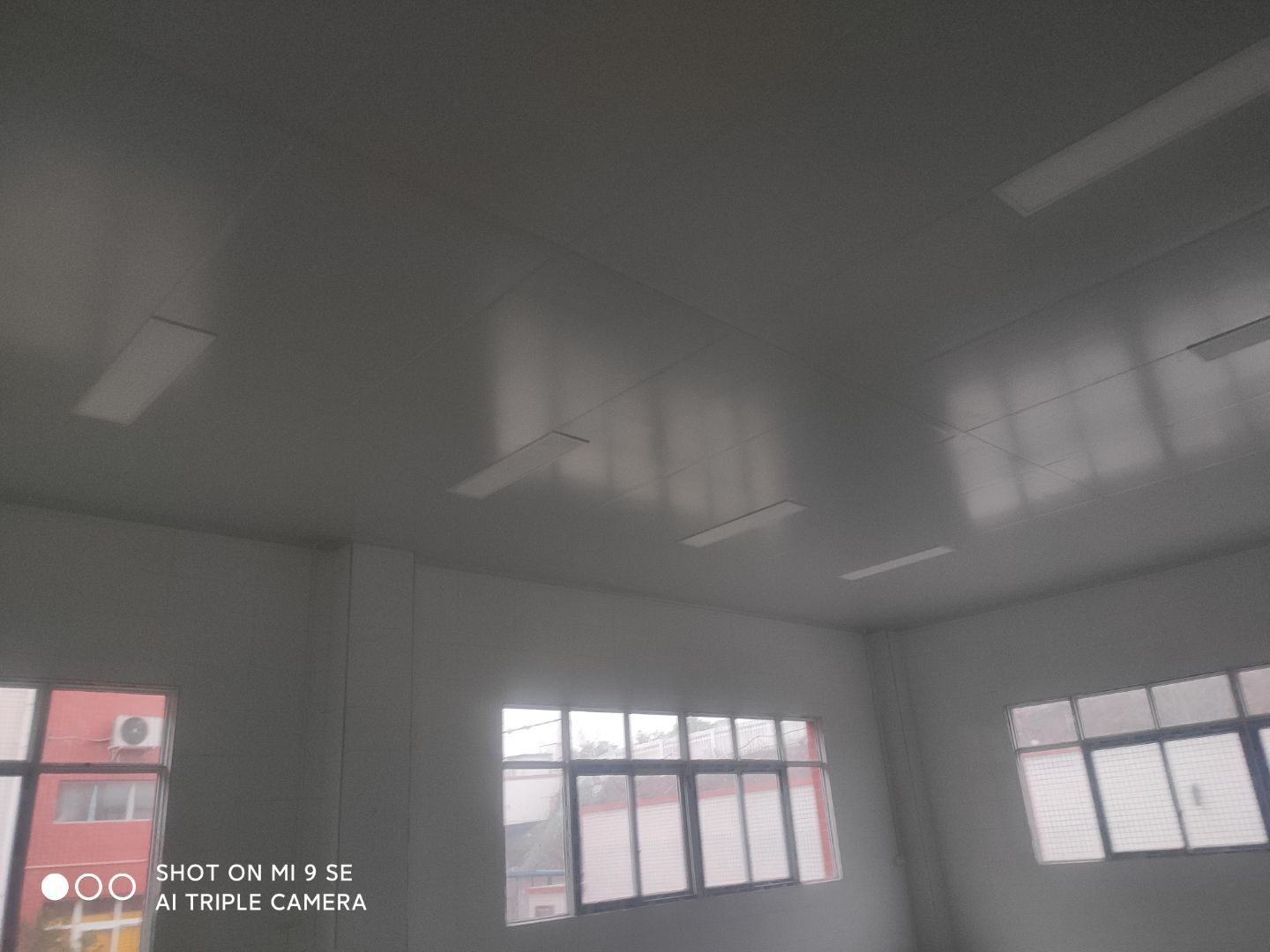

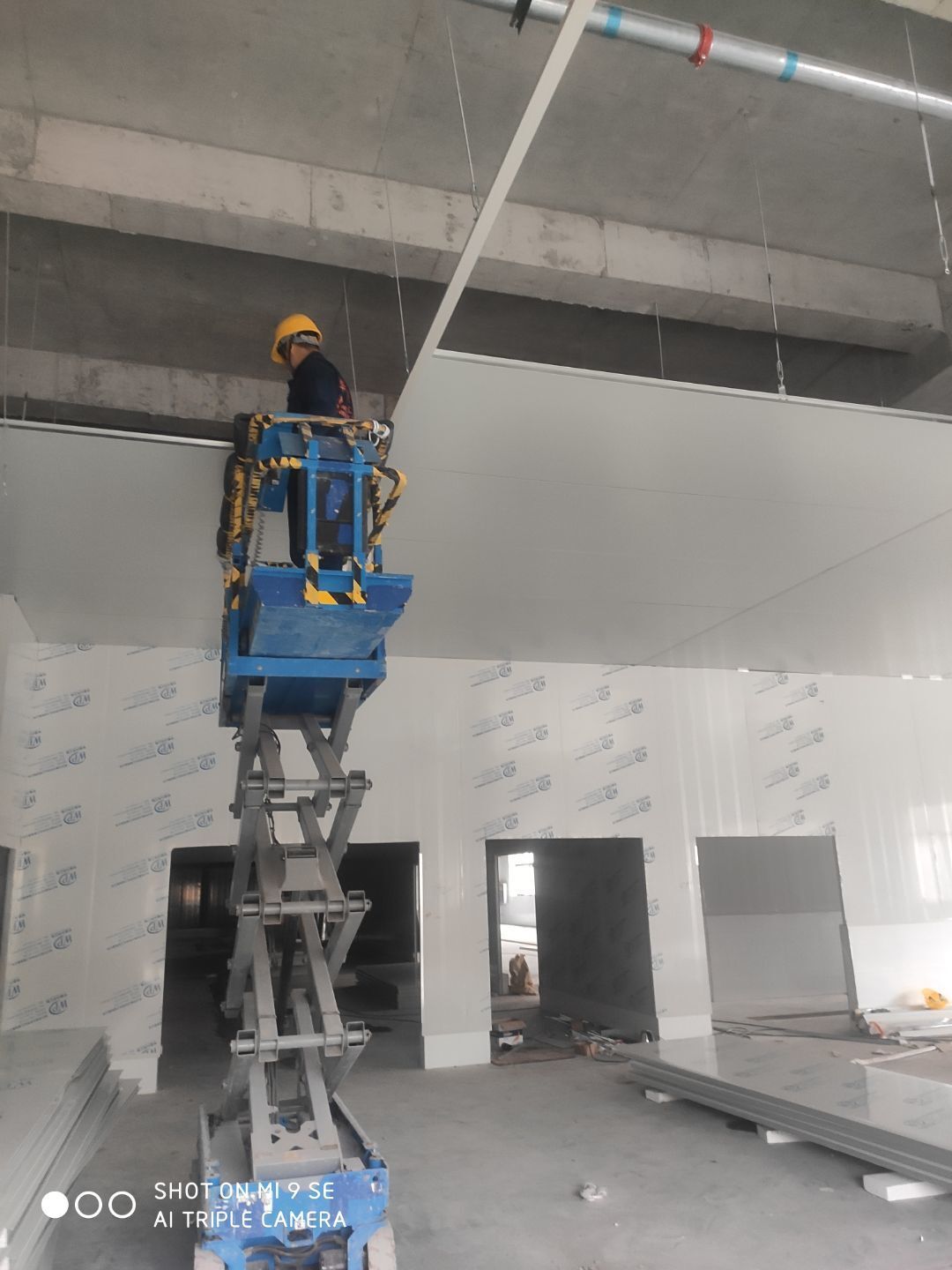

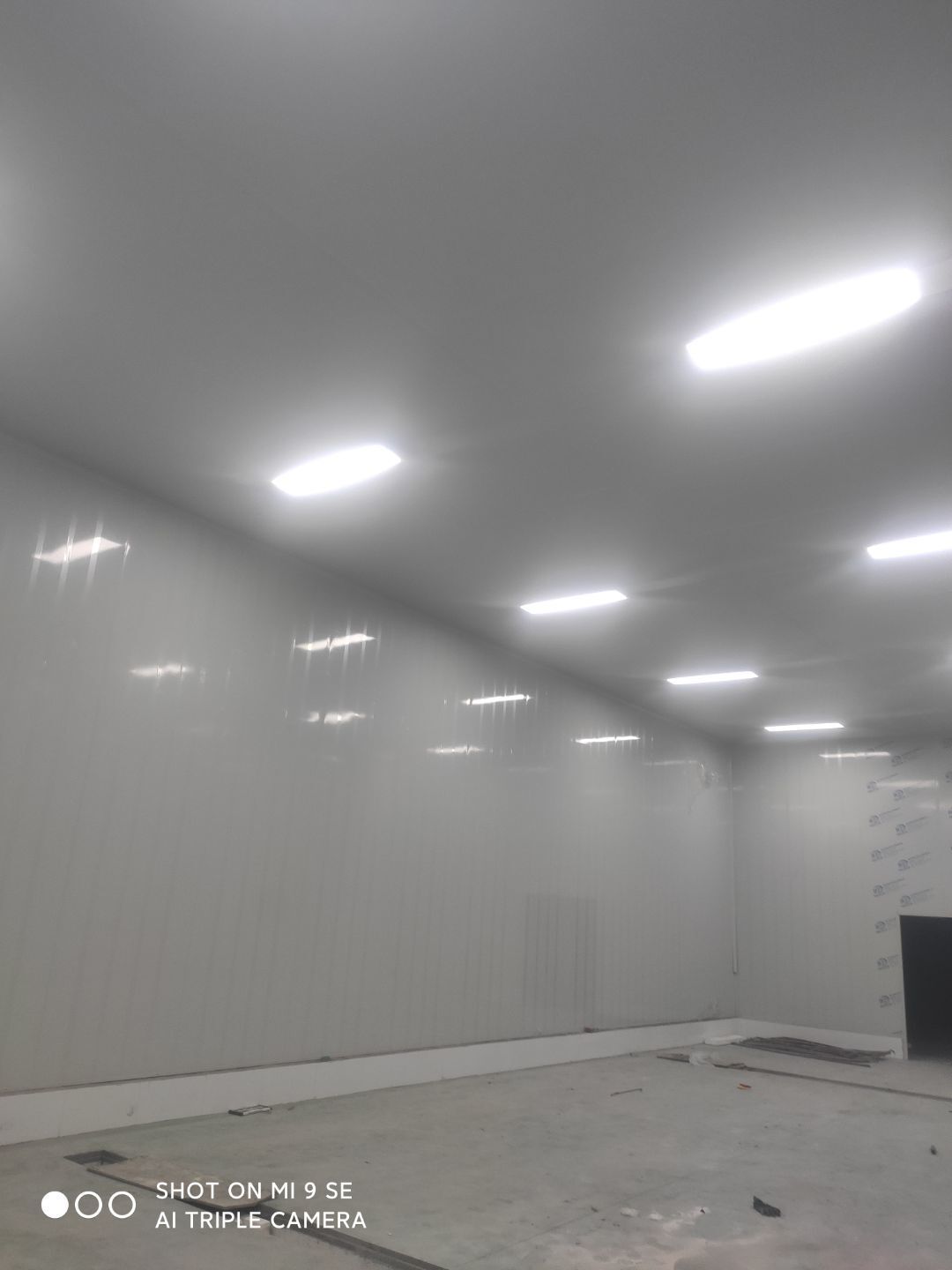

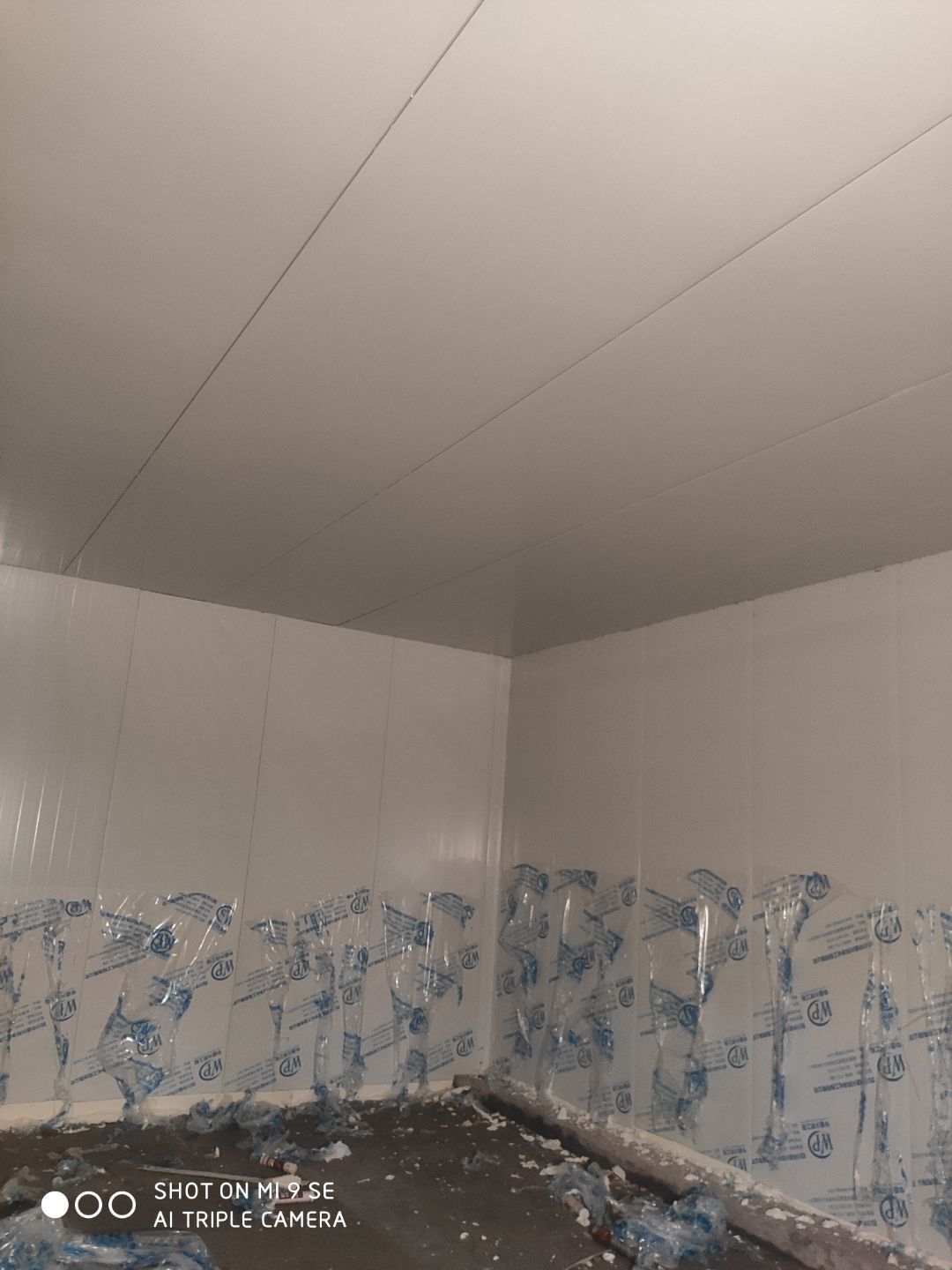

    中央廚房車間燈安裝完成 米面車間立板完成 凍庫線路安裝完成

  • 2020-12-21 09:25:13

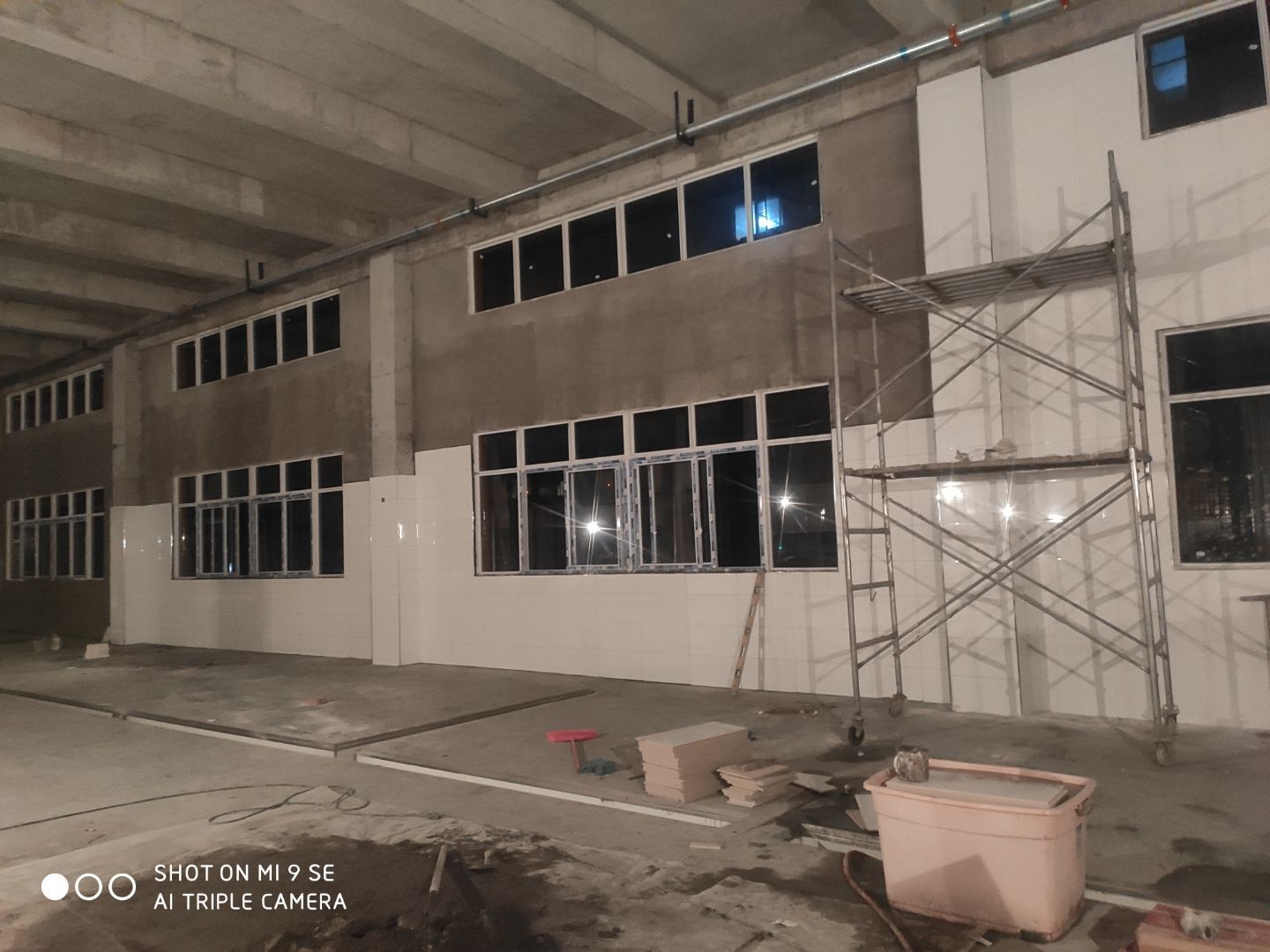

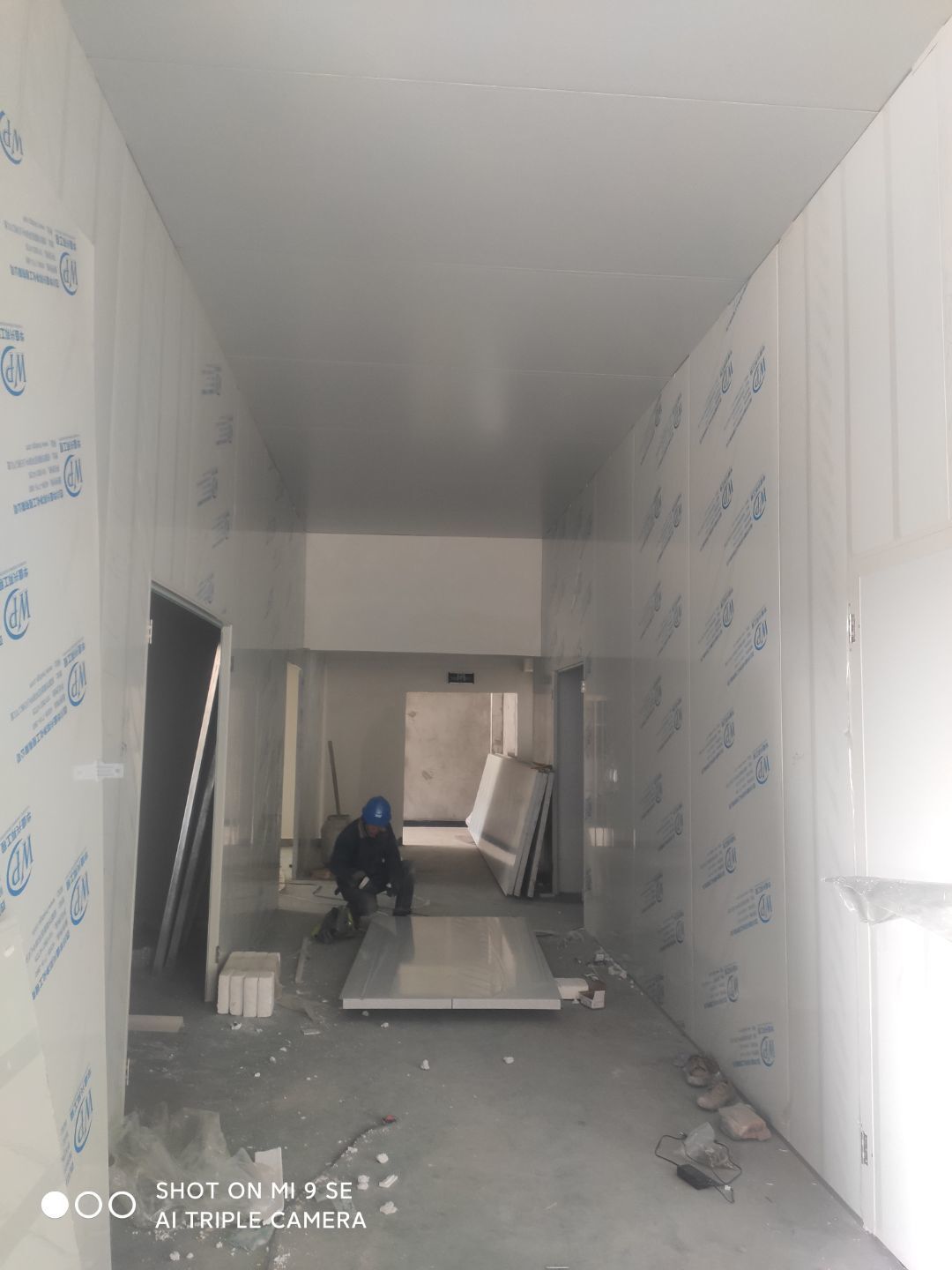

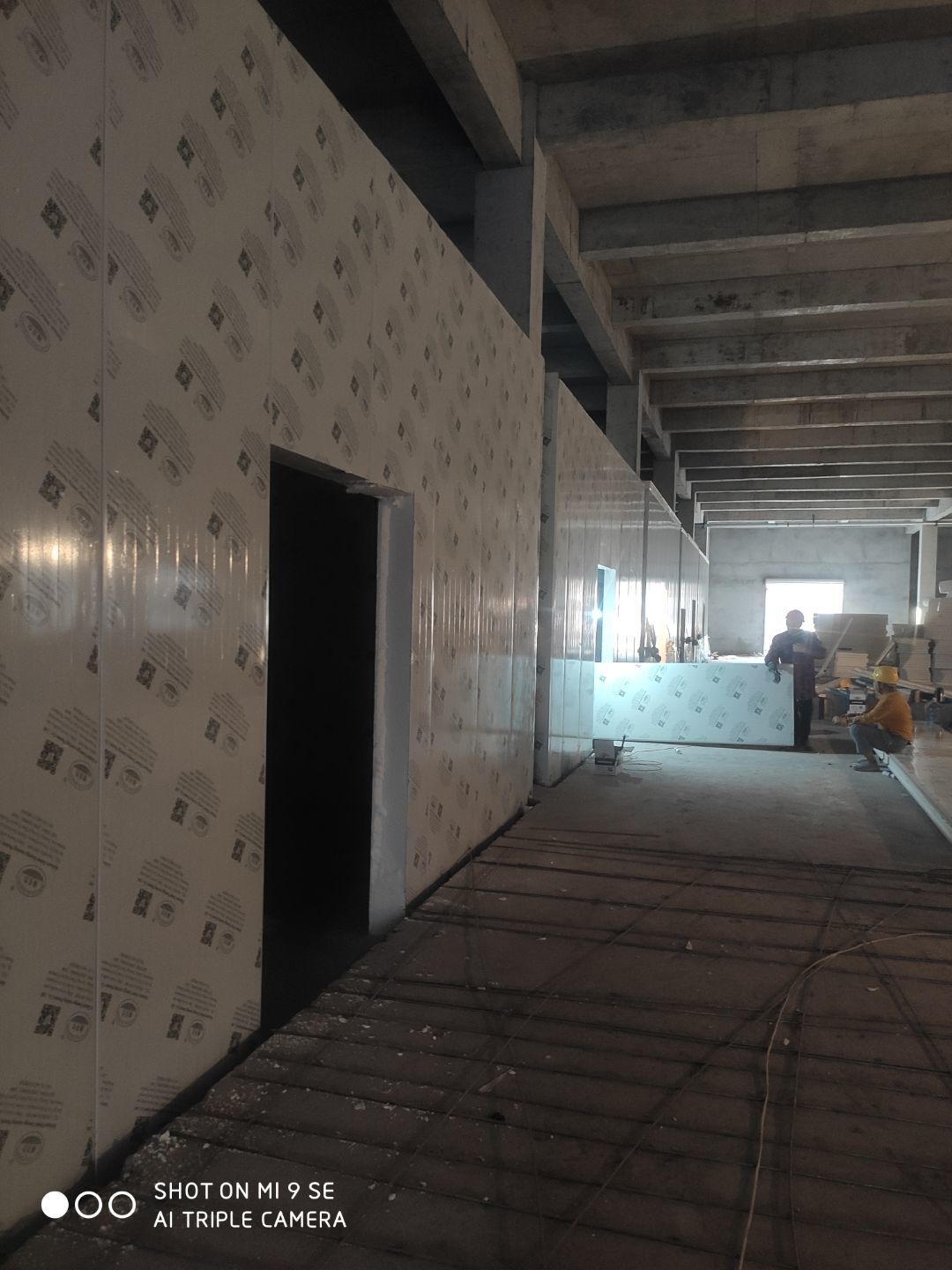

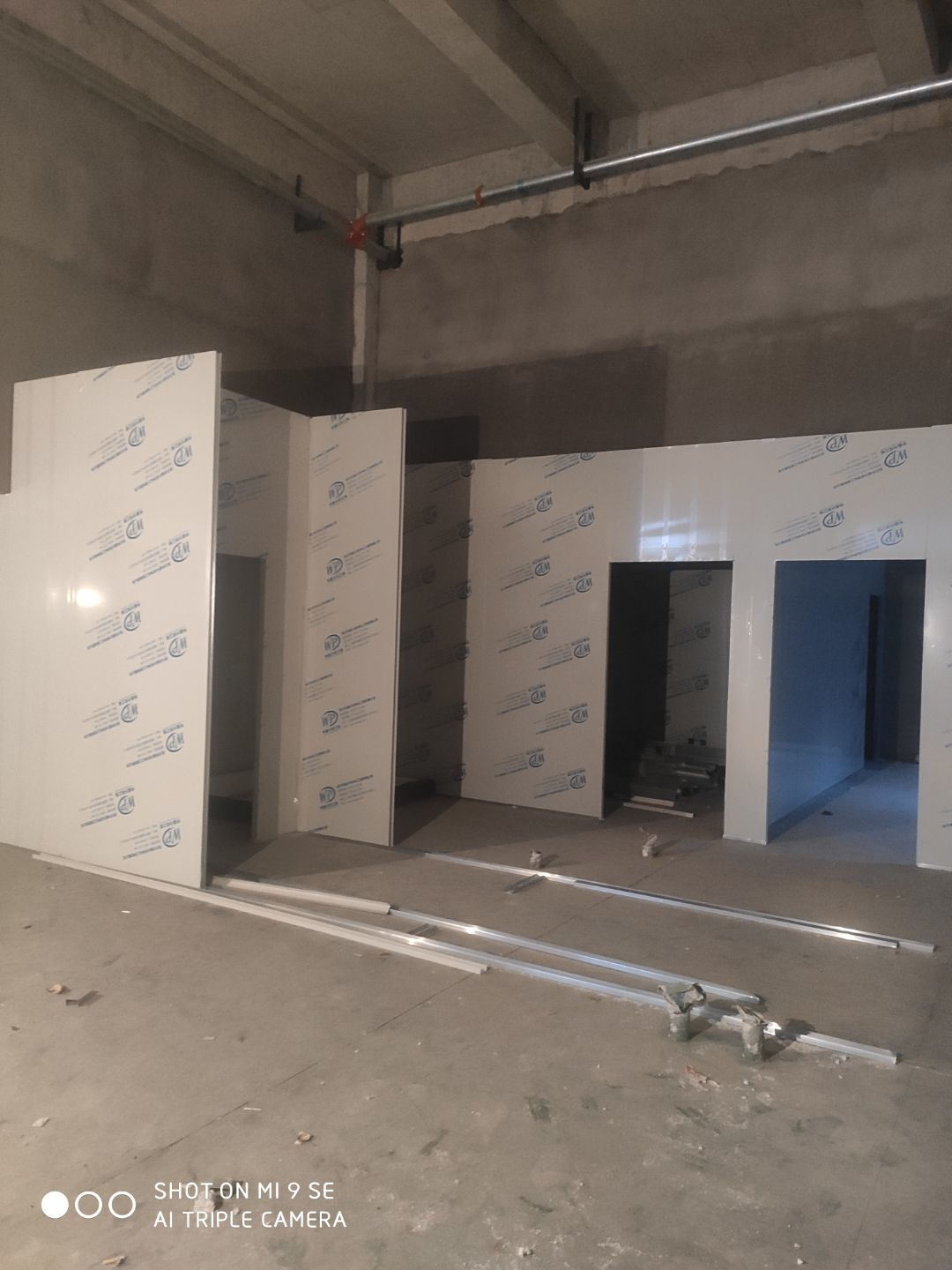

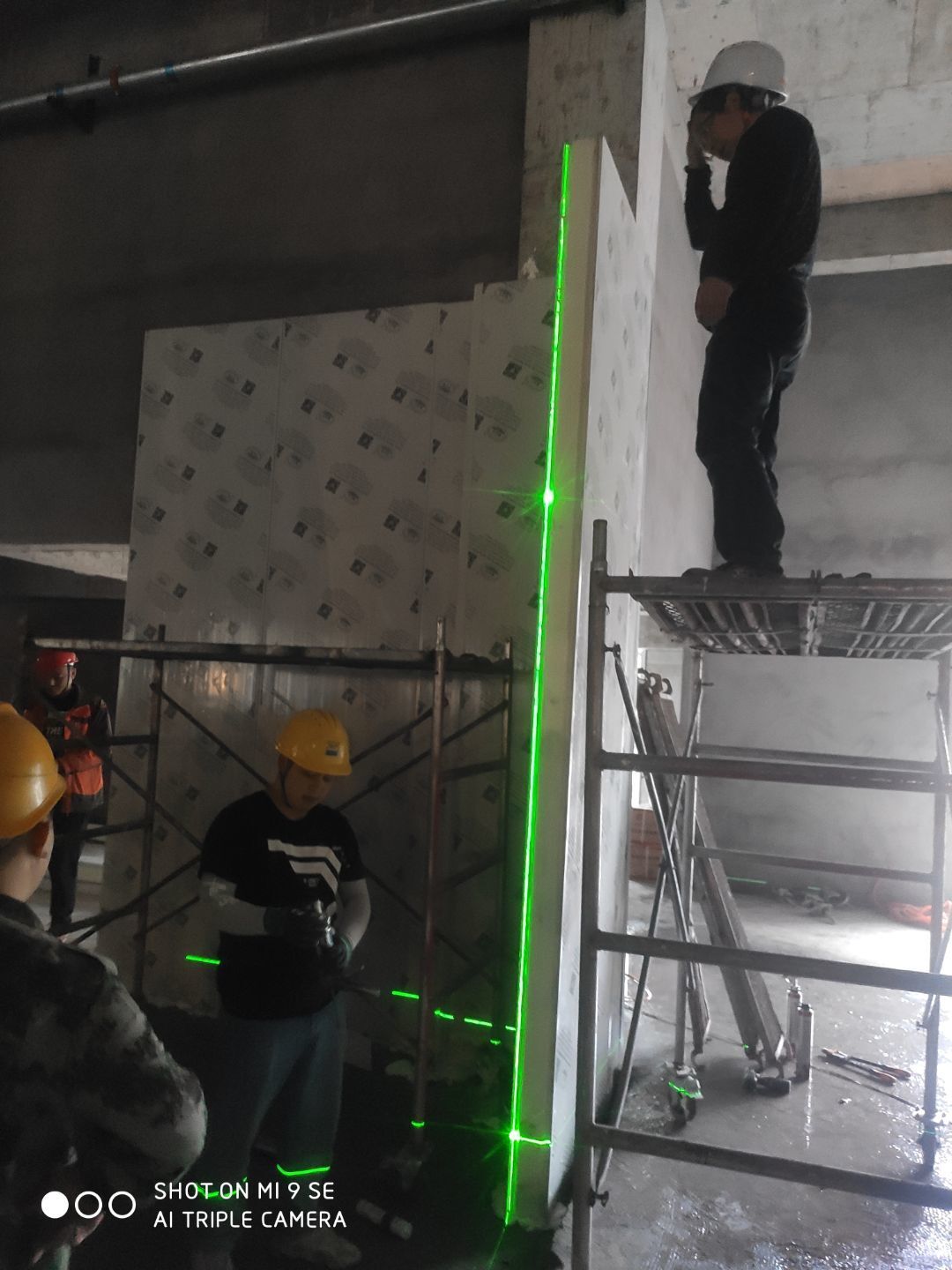

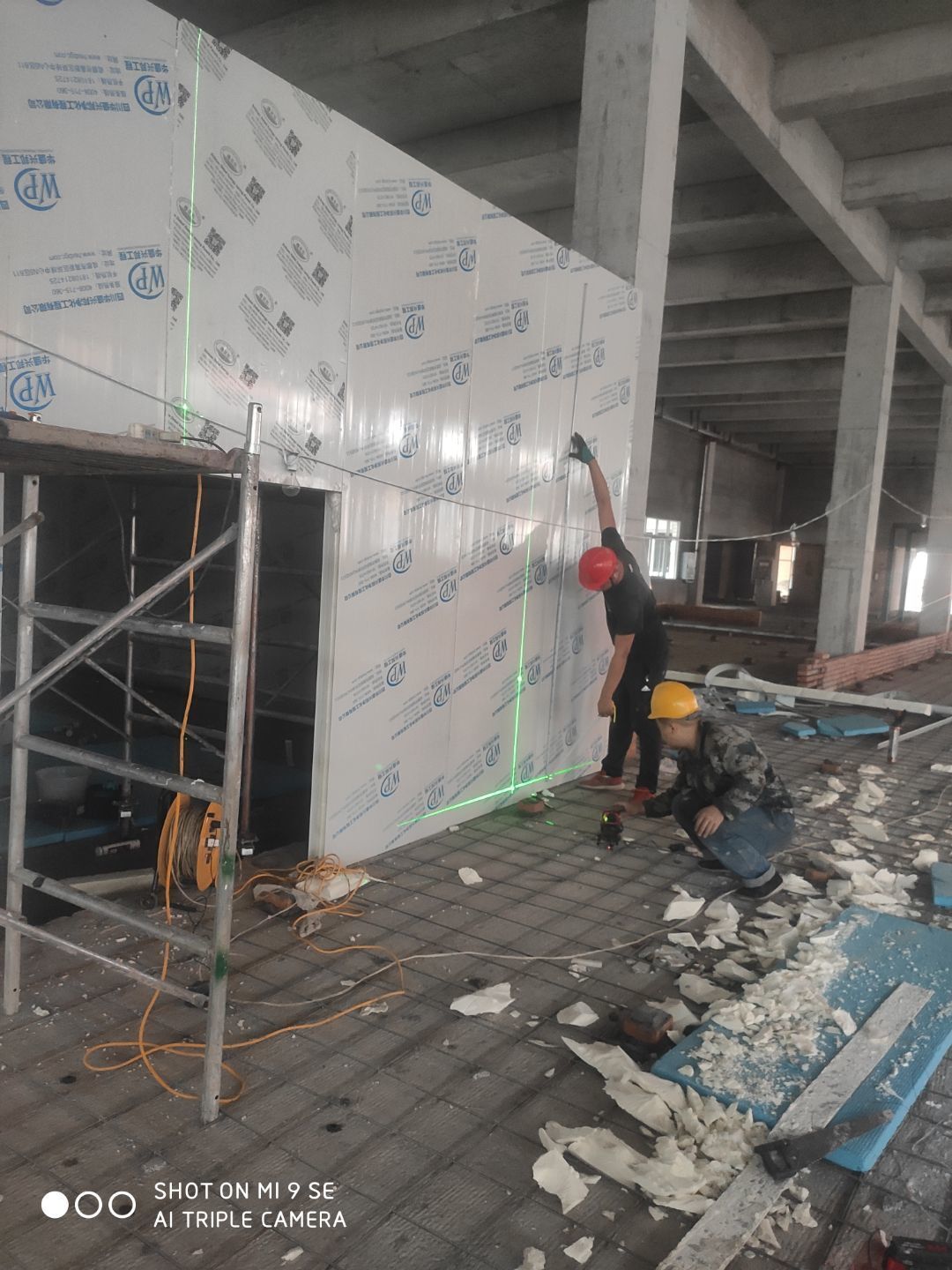

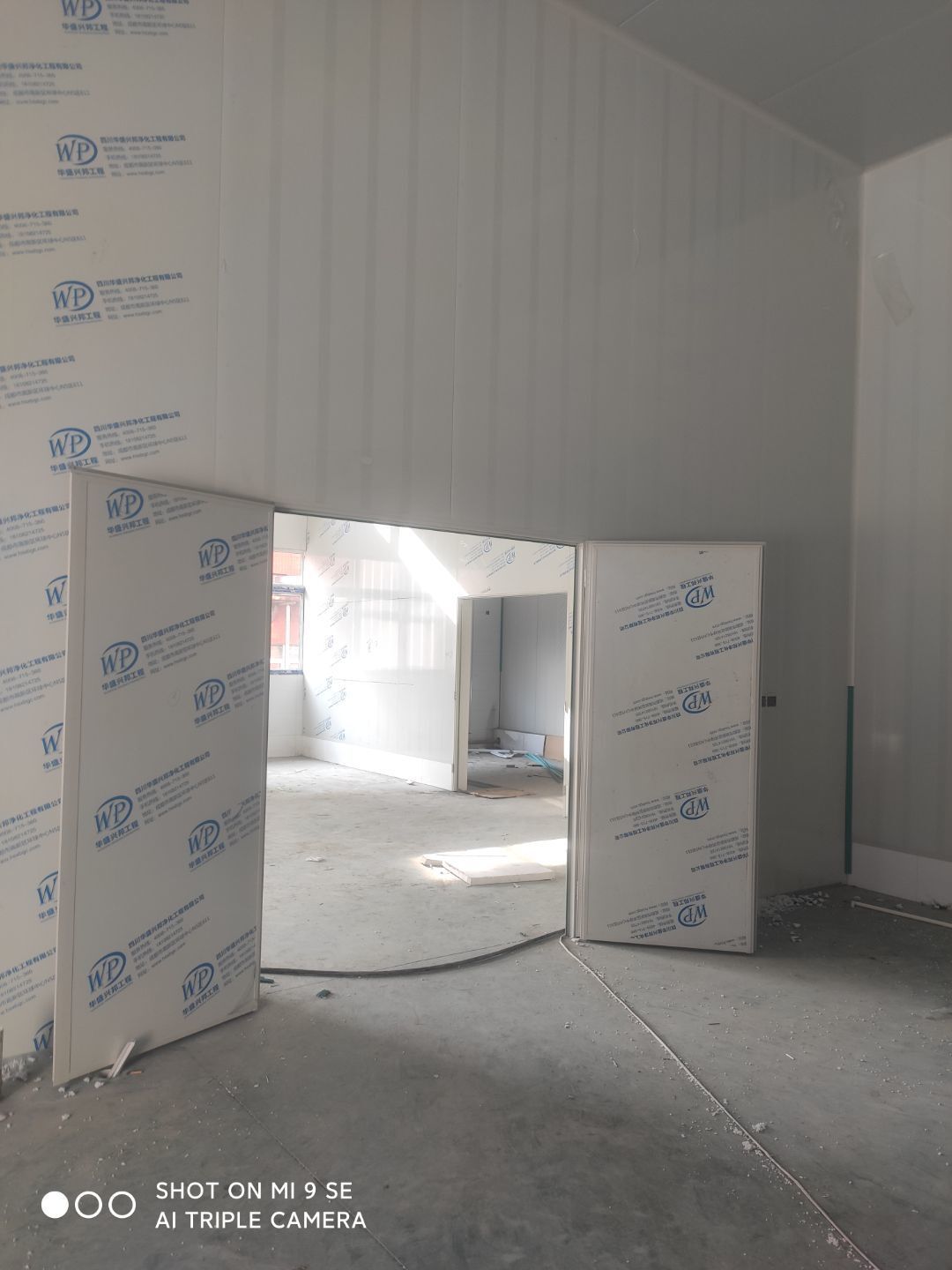

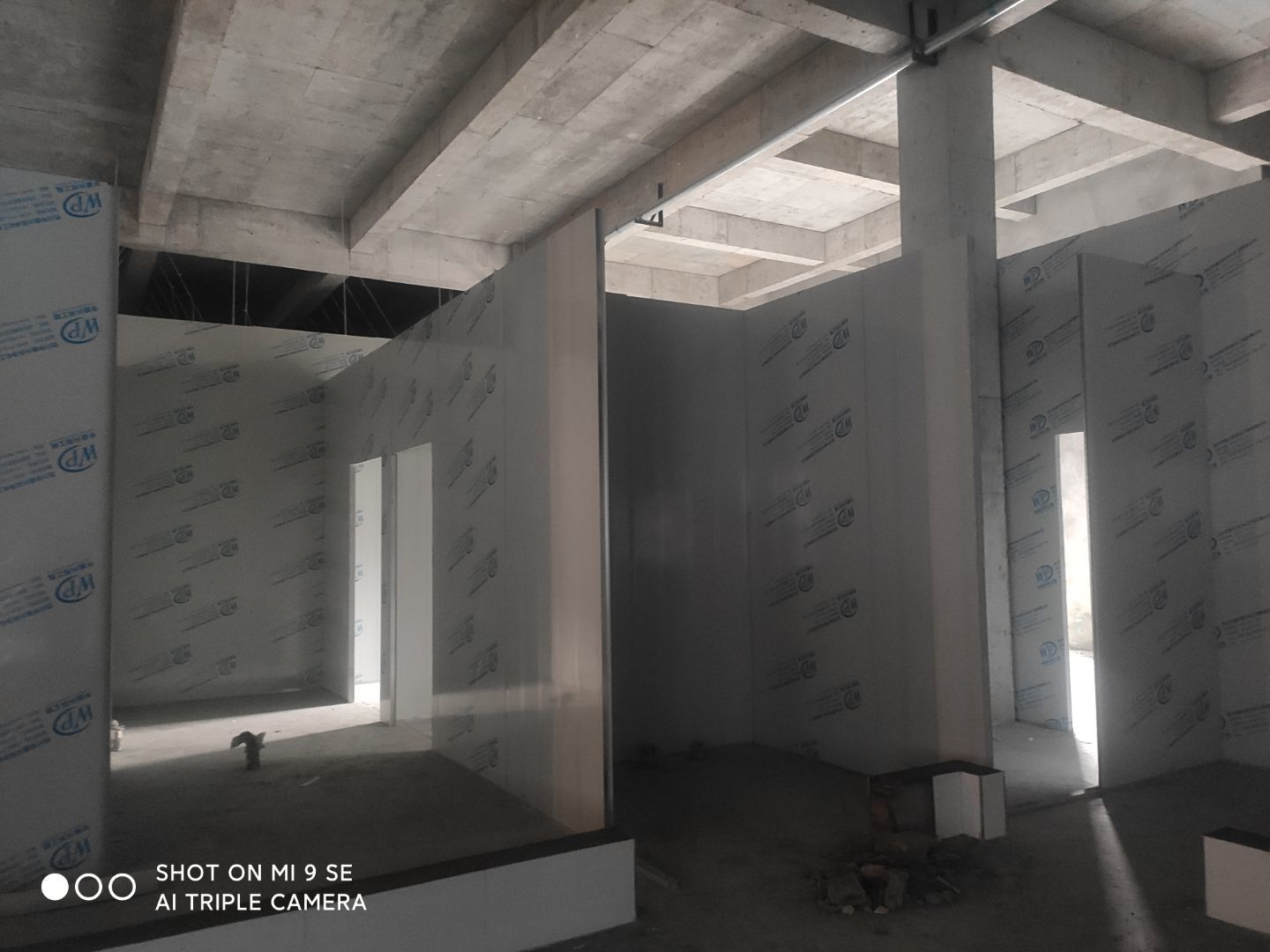

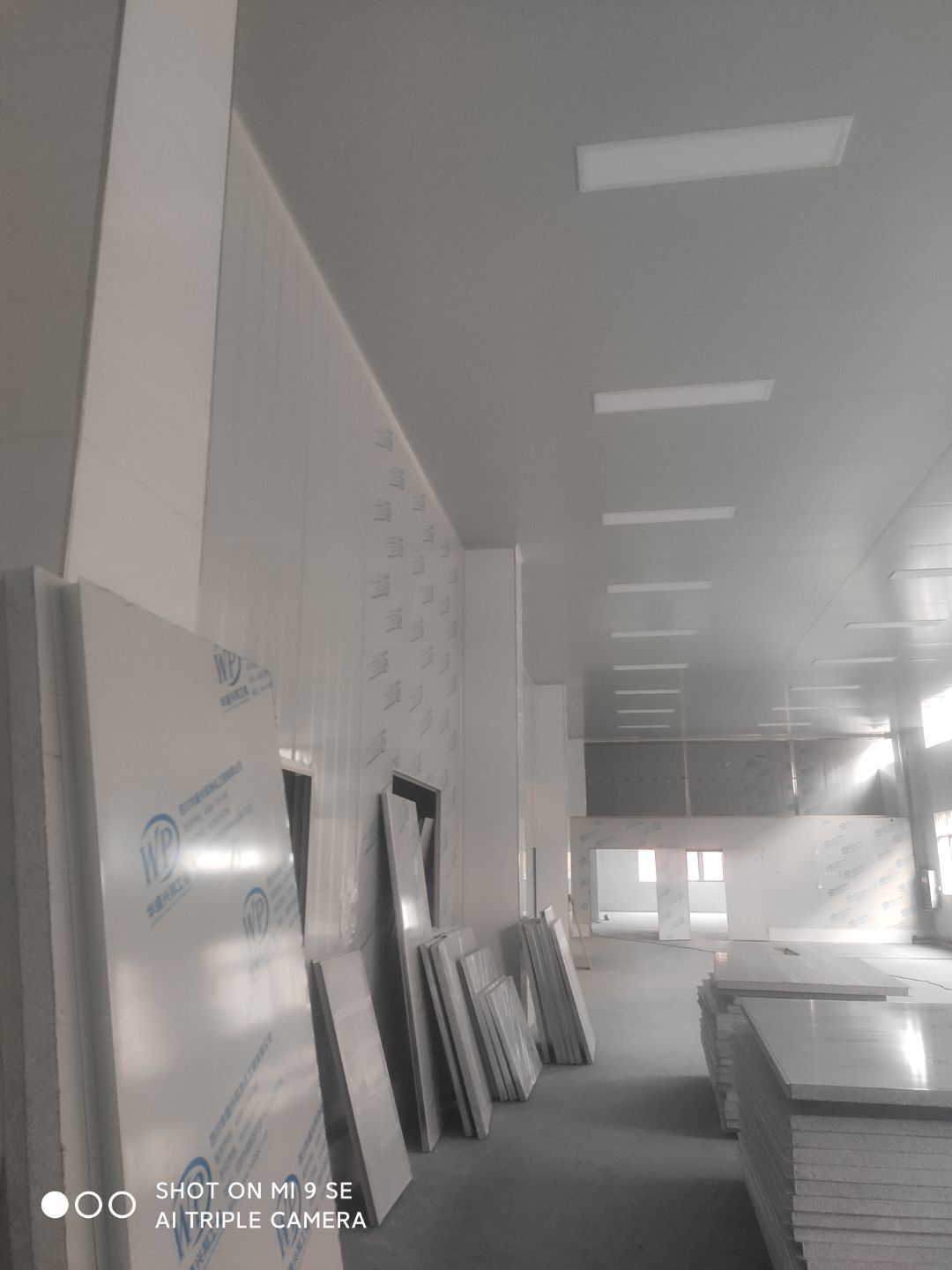

    中央廚房開始打膠 二車間材料進場開始立墻板

  • 2020-12-15 09:16:32

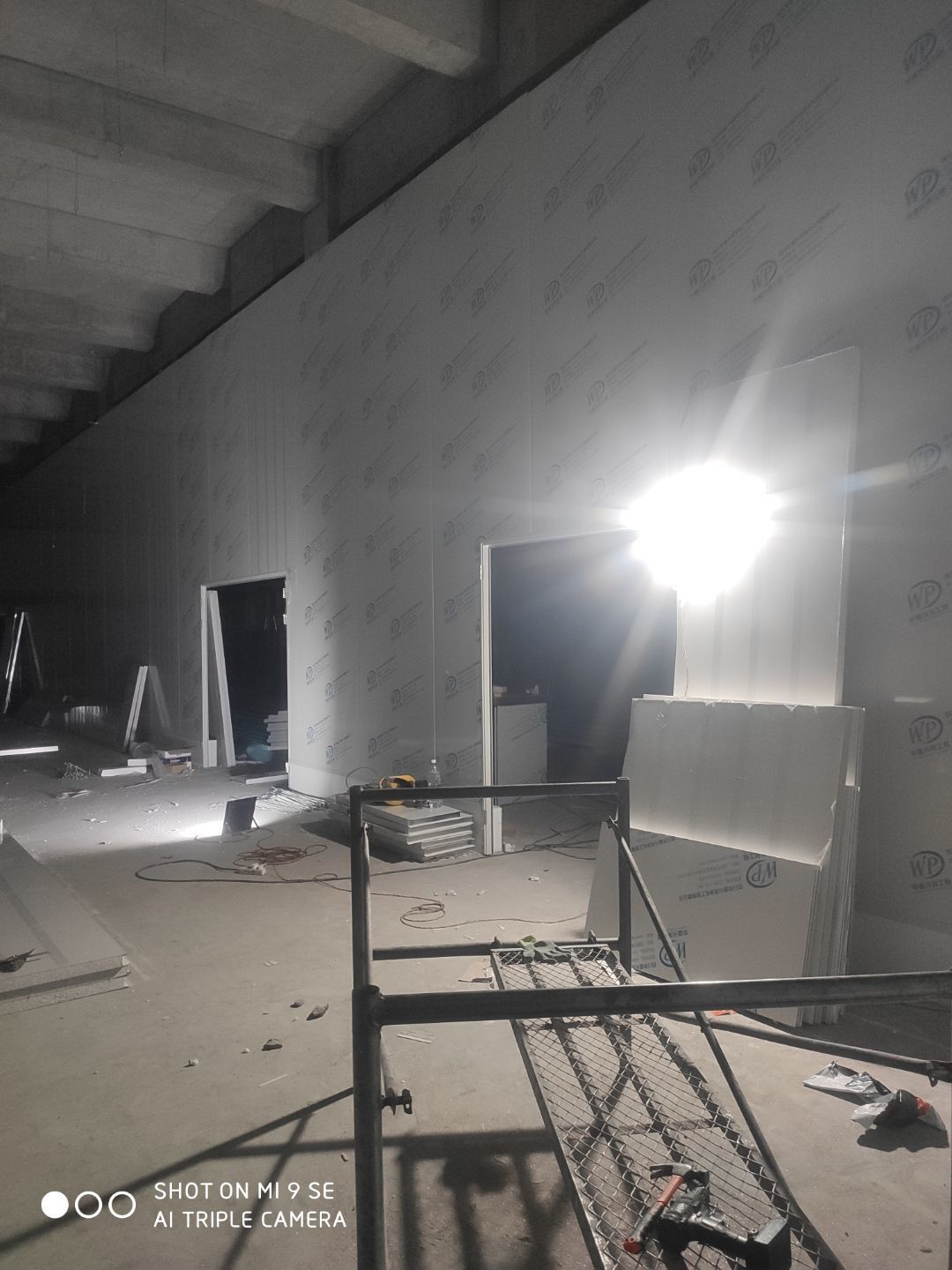

    一車間吊頂完成 二車間擋水墻完成 凍庫主體完成 二車間開始立墻板

  • 2020-12-09 09:14:54

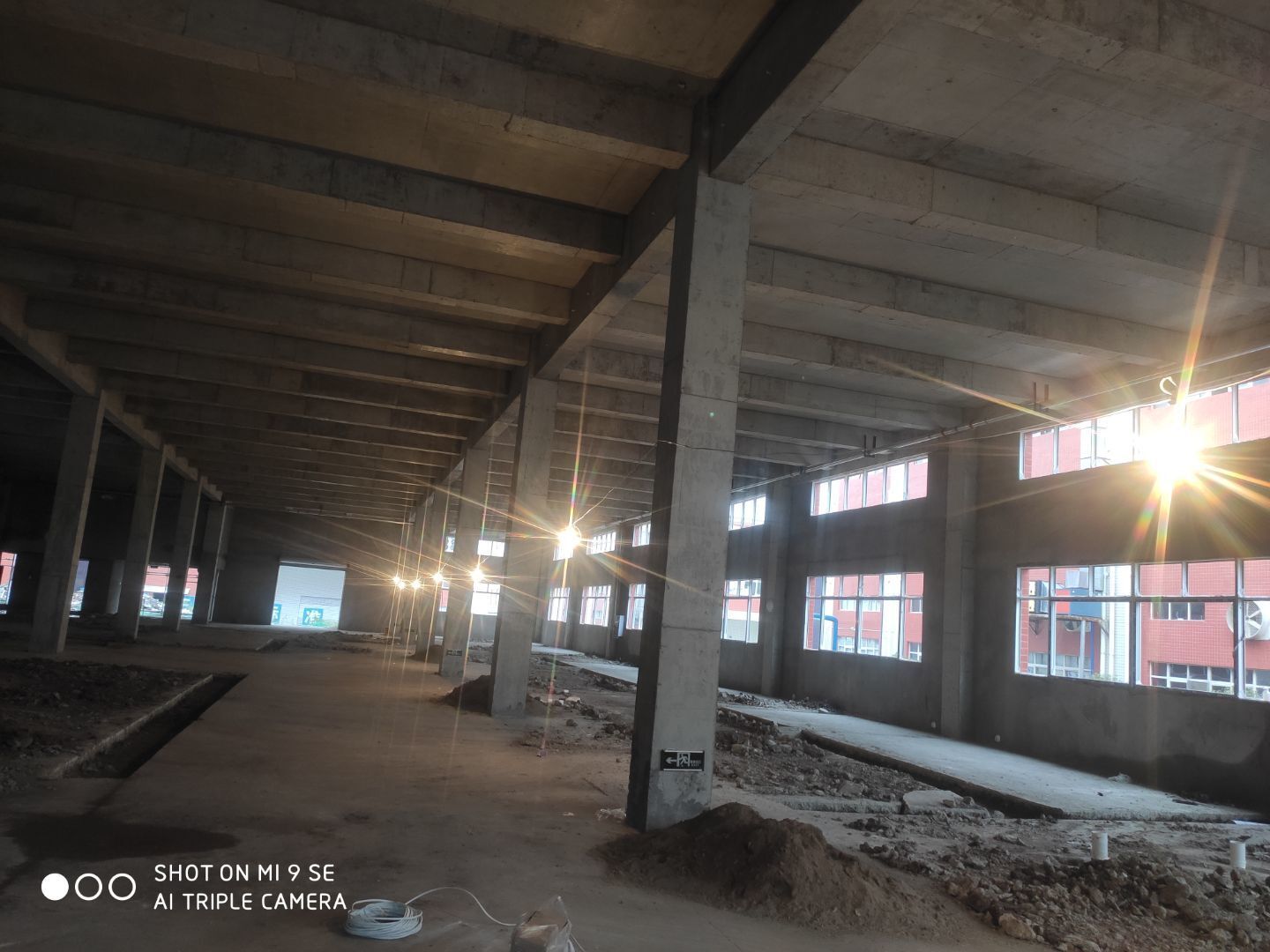

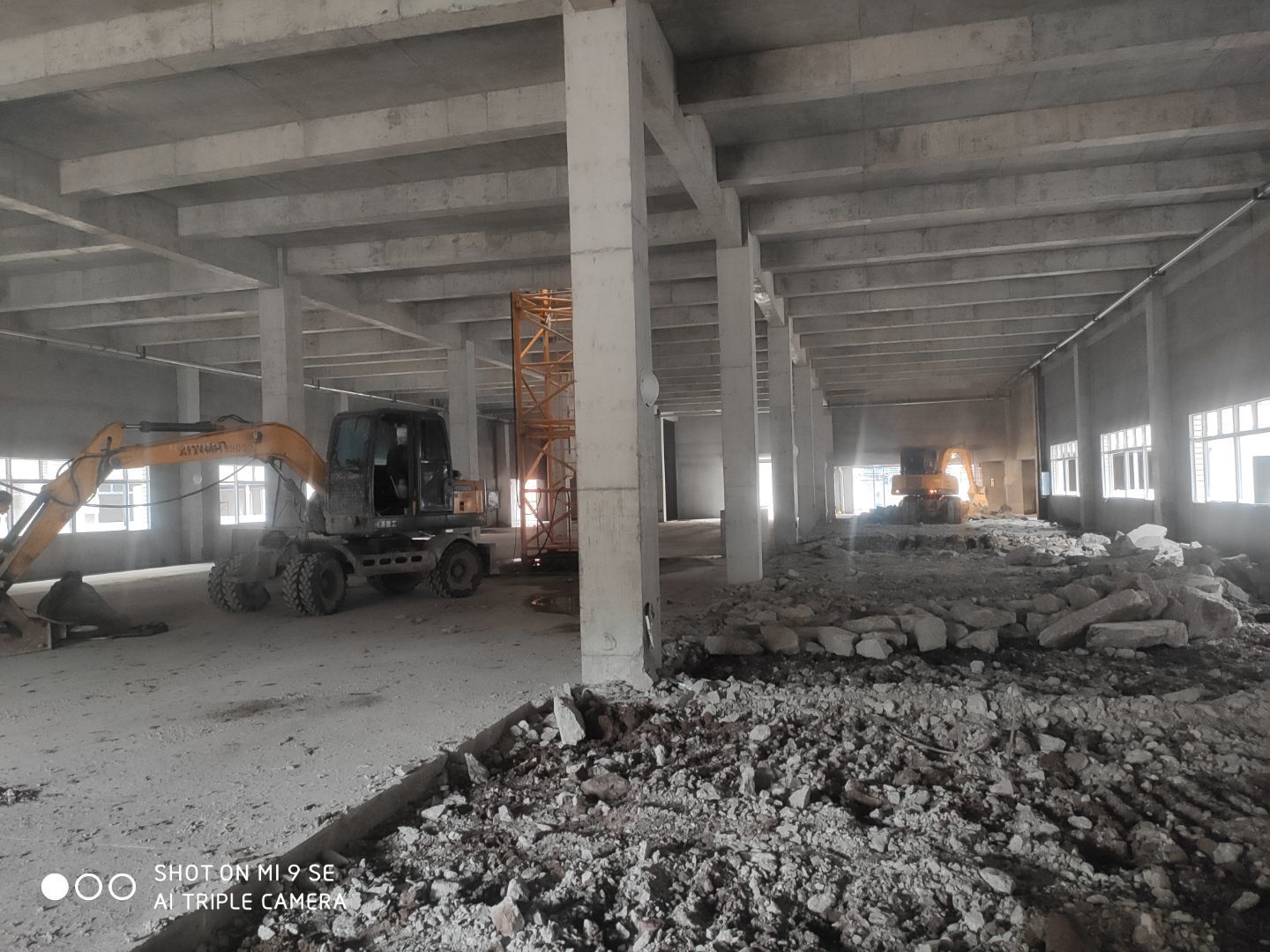

    車間板材到現場, 一車間吊頂完成百分之八十

  • 2020-12-07 09:25:38

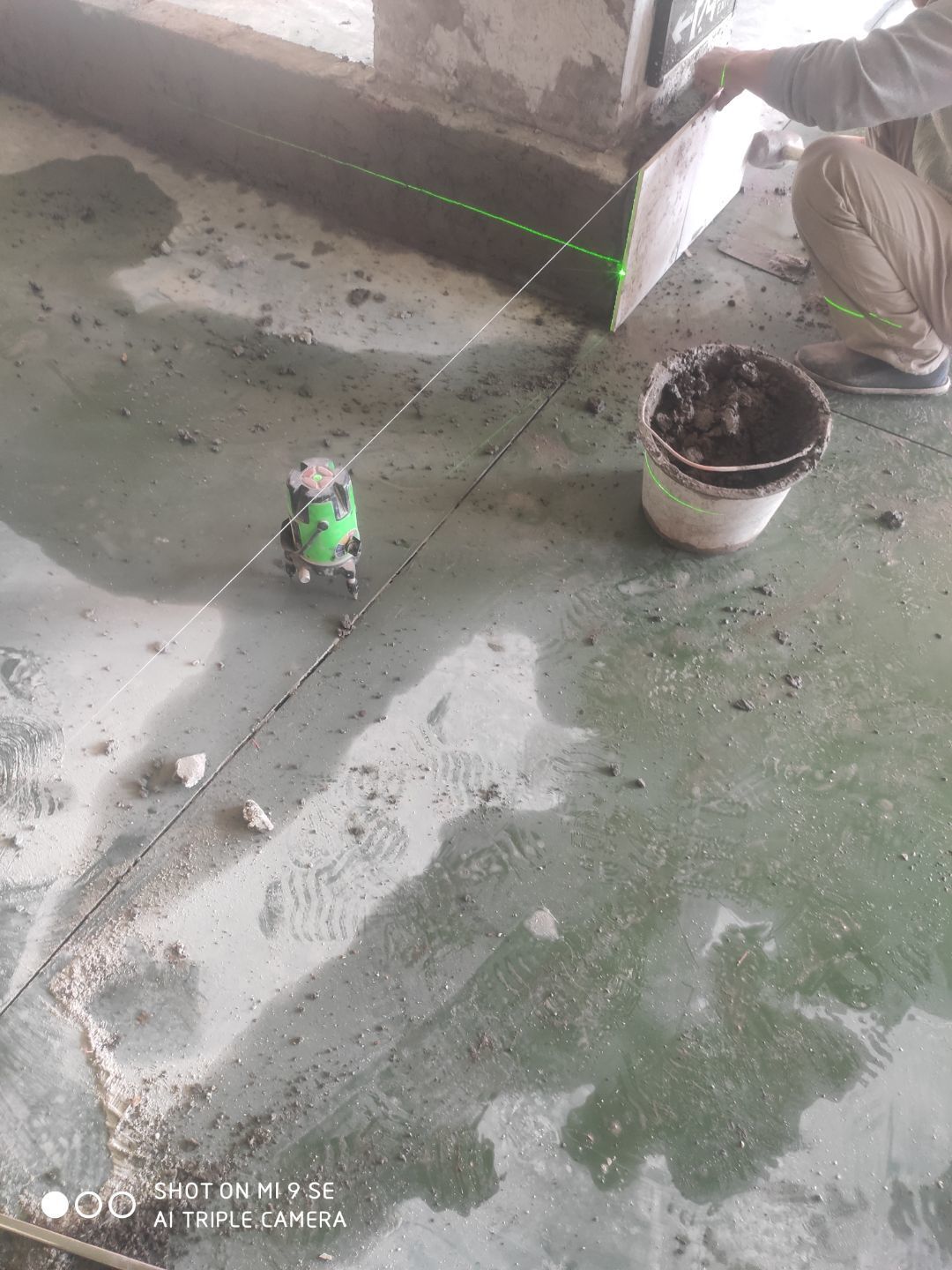

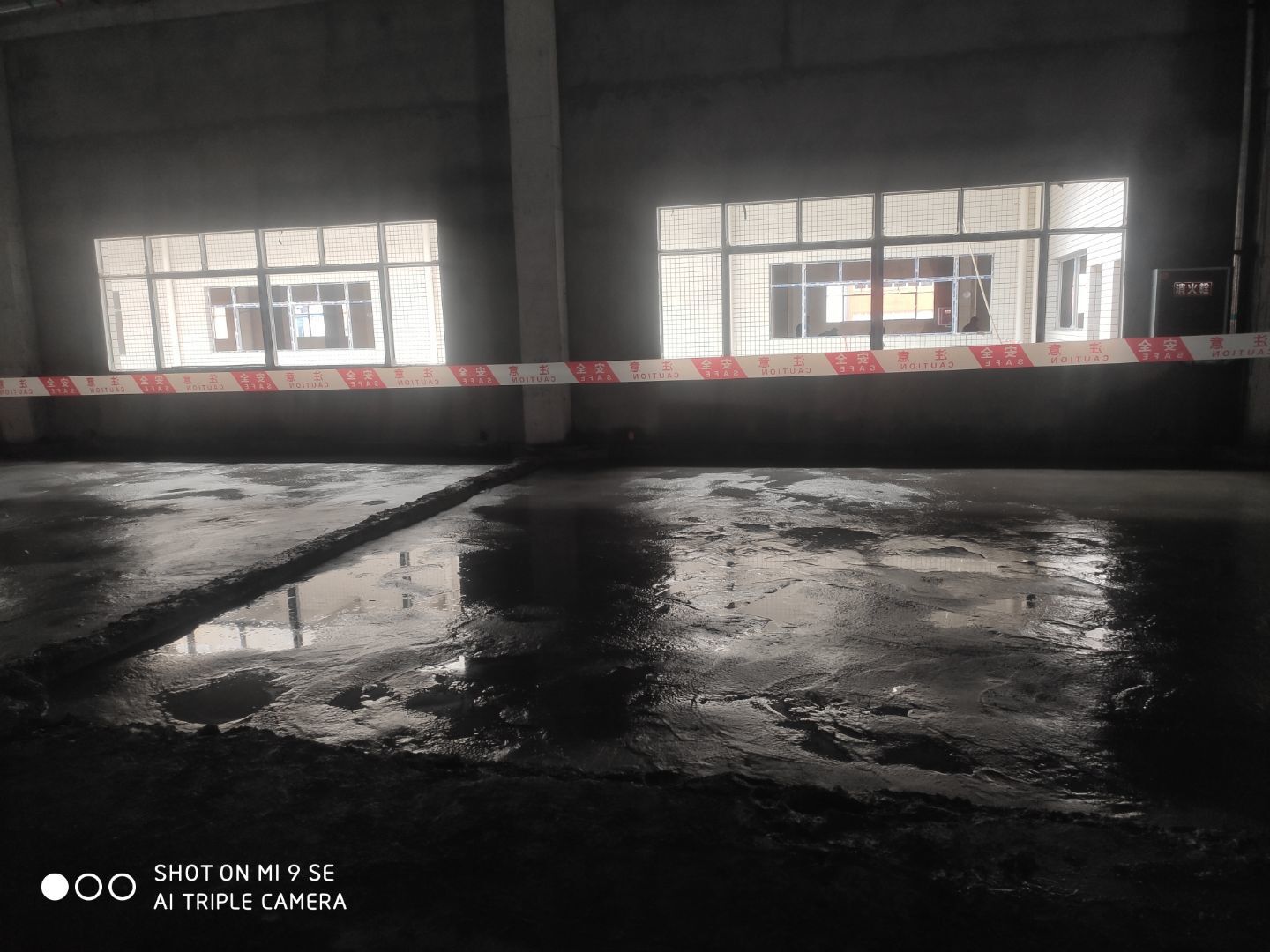

    1.二車間混凝土完成 2.一車間墻板完成 3.一車間吊頂完成百分之三十

  • 2020-12-04 09:15:54

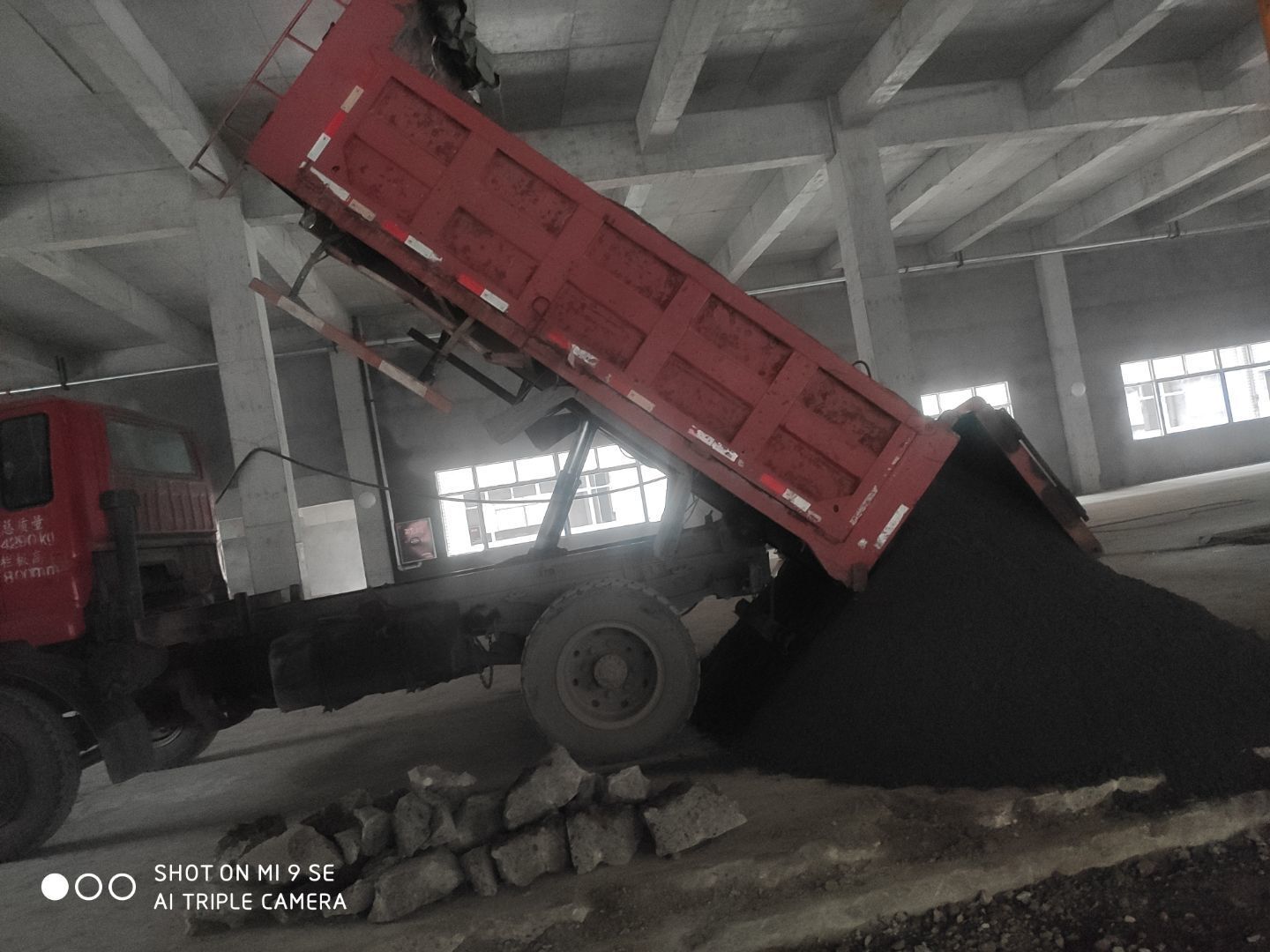

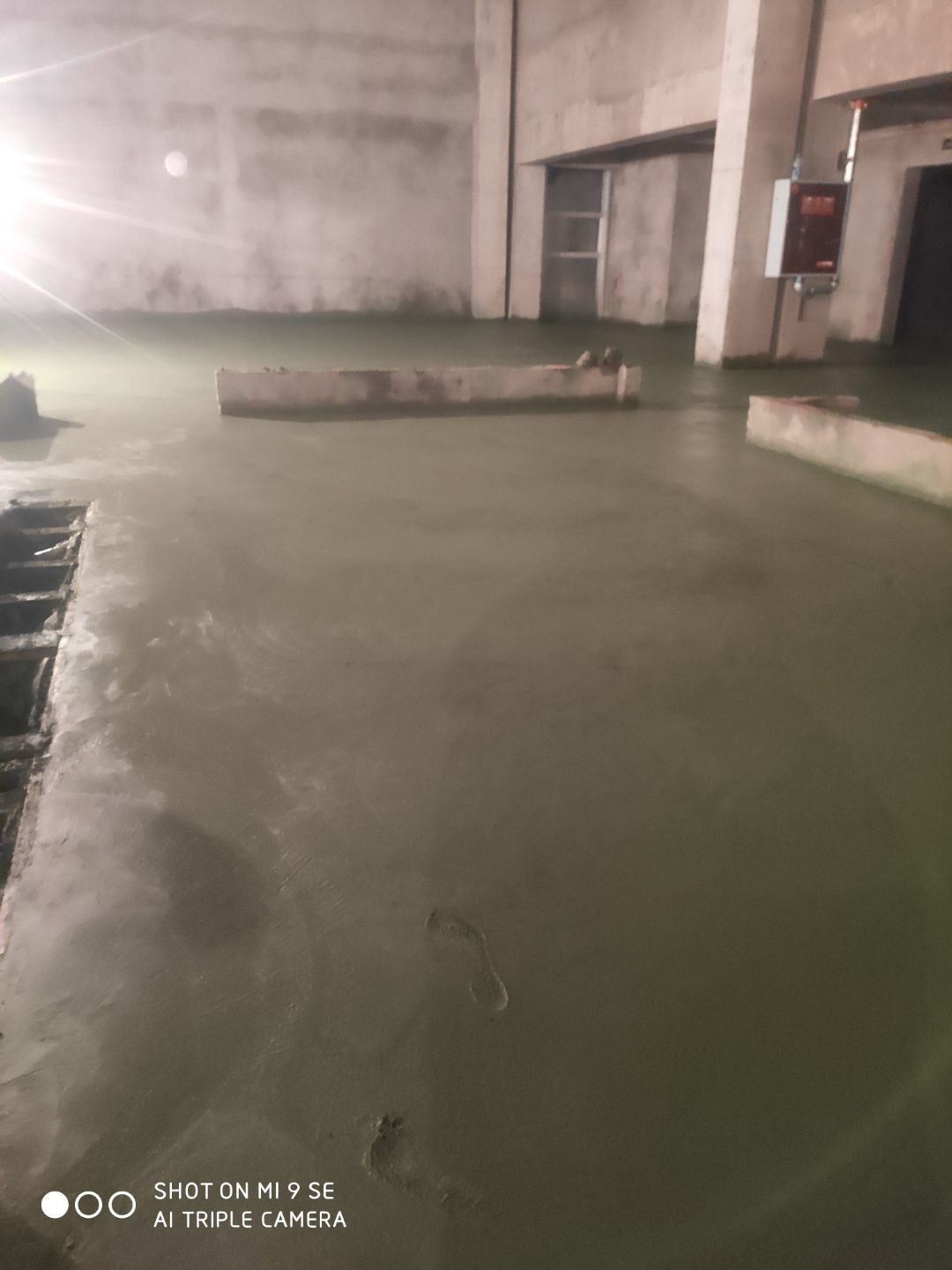

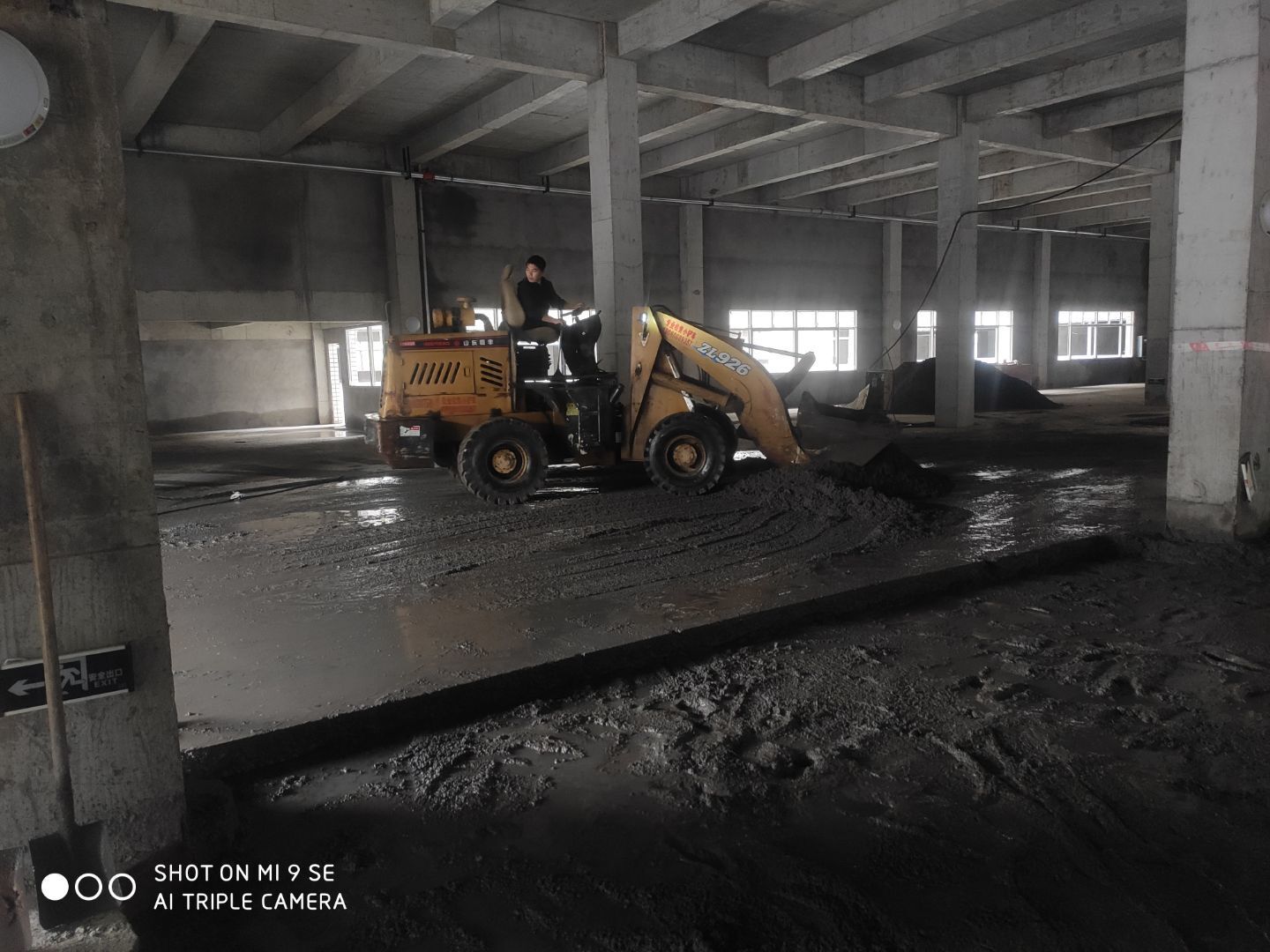

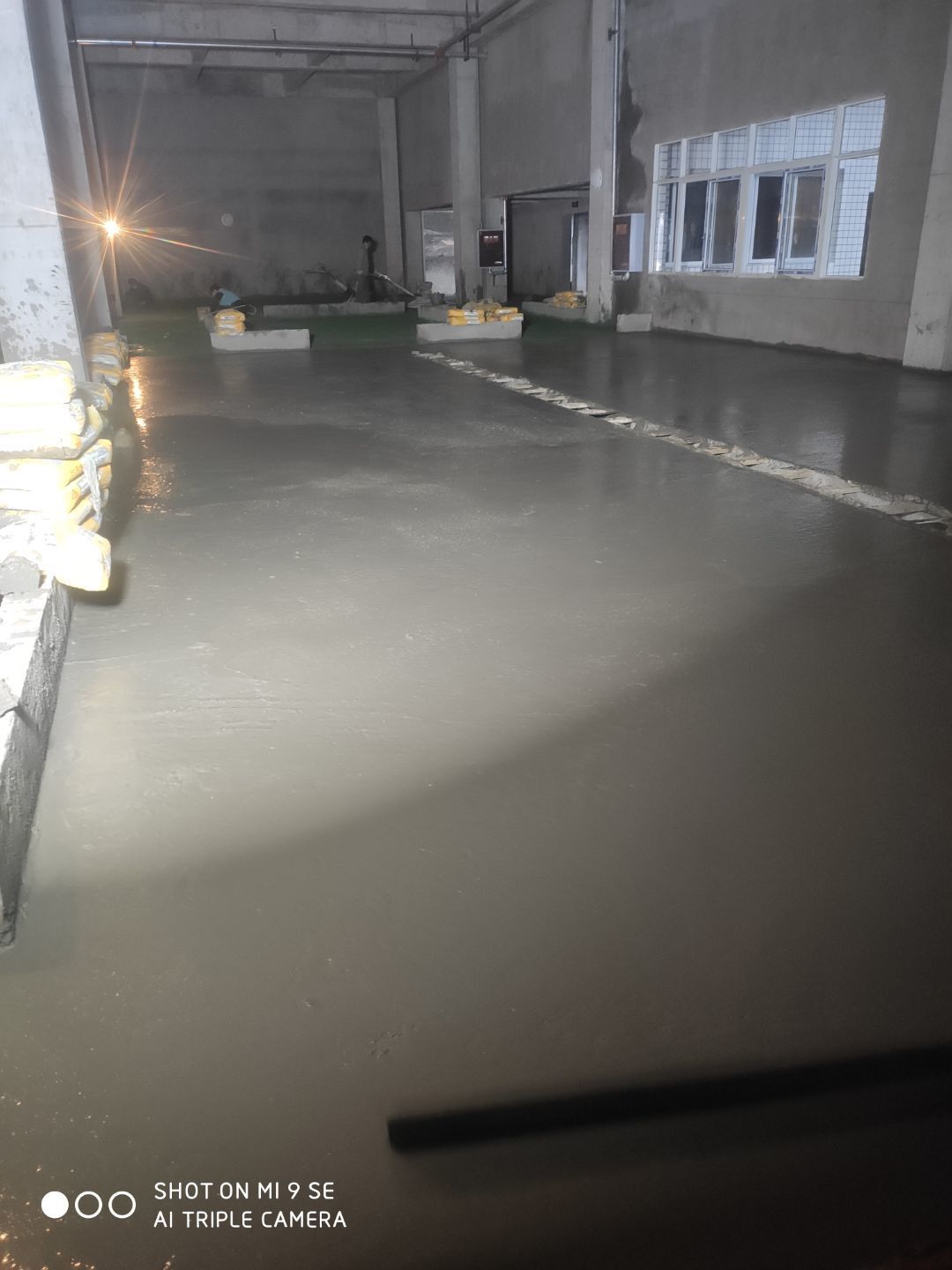

    1.混凝土二車間開始澆 2.凍庫設備基礎完成

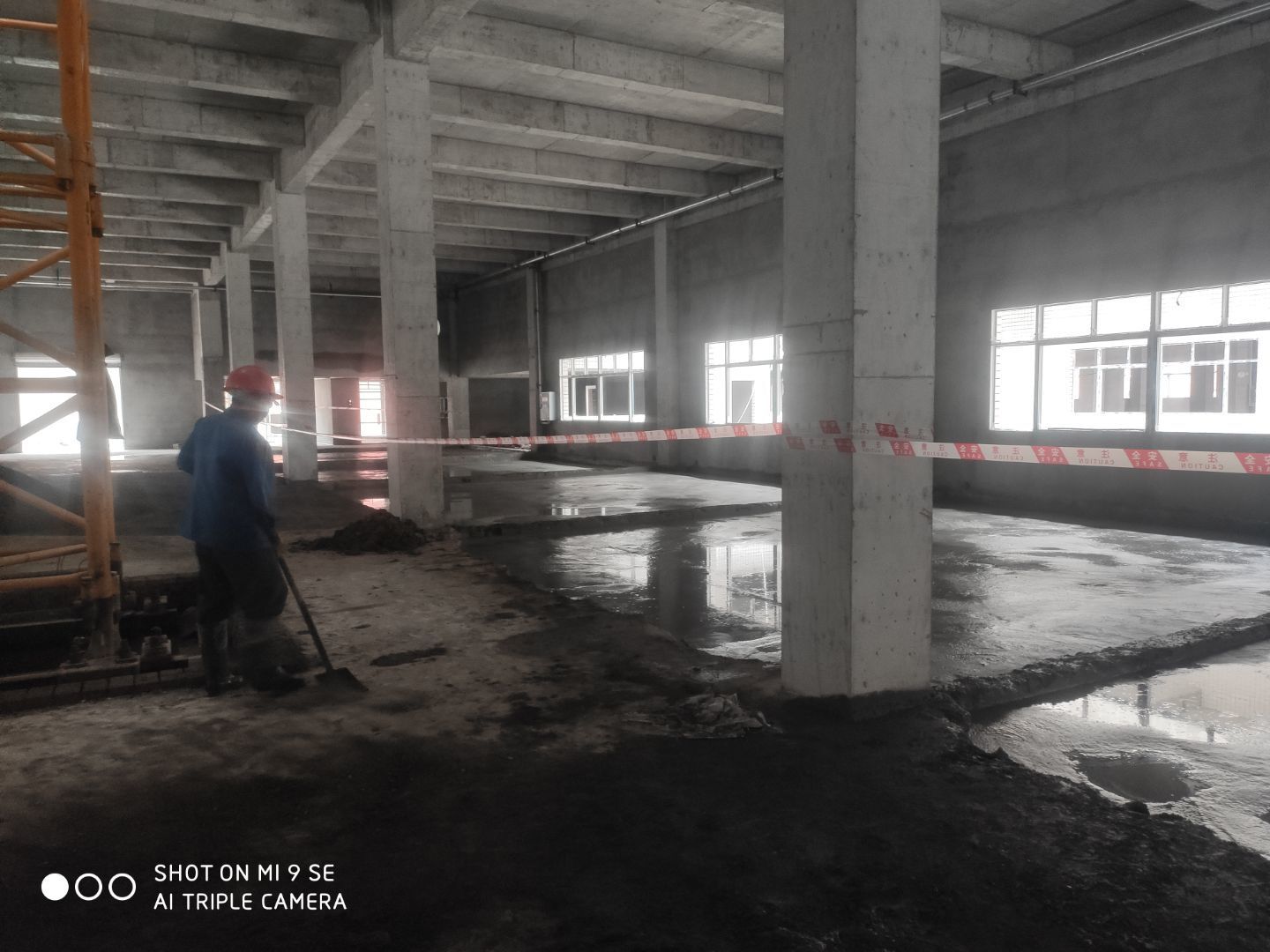

  • 2020-12-04 09:15:13

    1.墻板完成百分之五十 2.頂板完成百分之三十

  • 2020-11-27 09:11:04

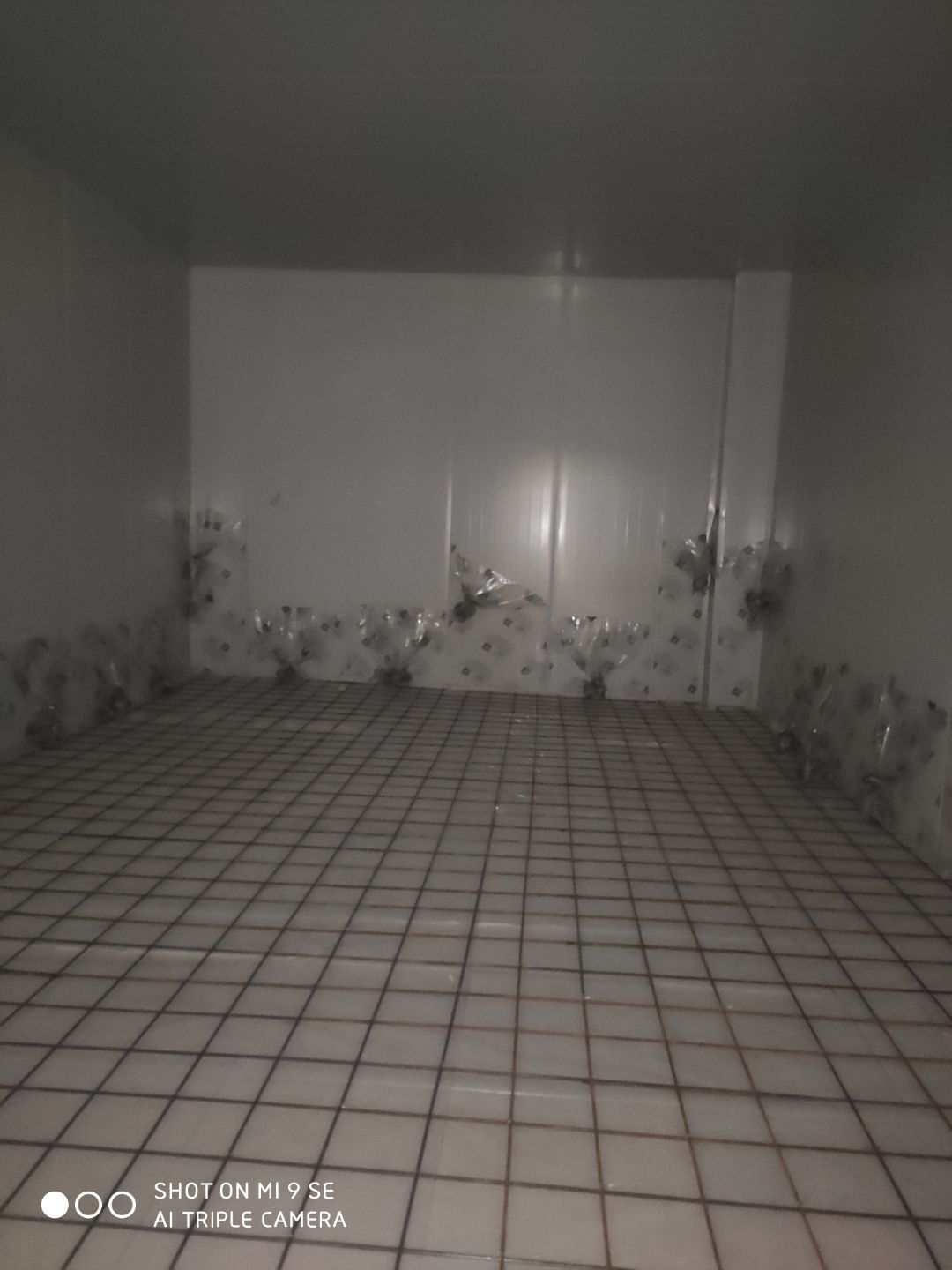

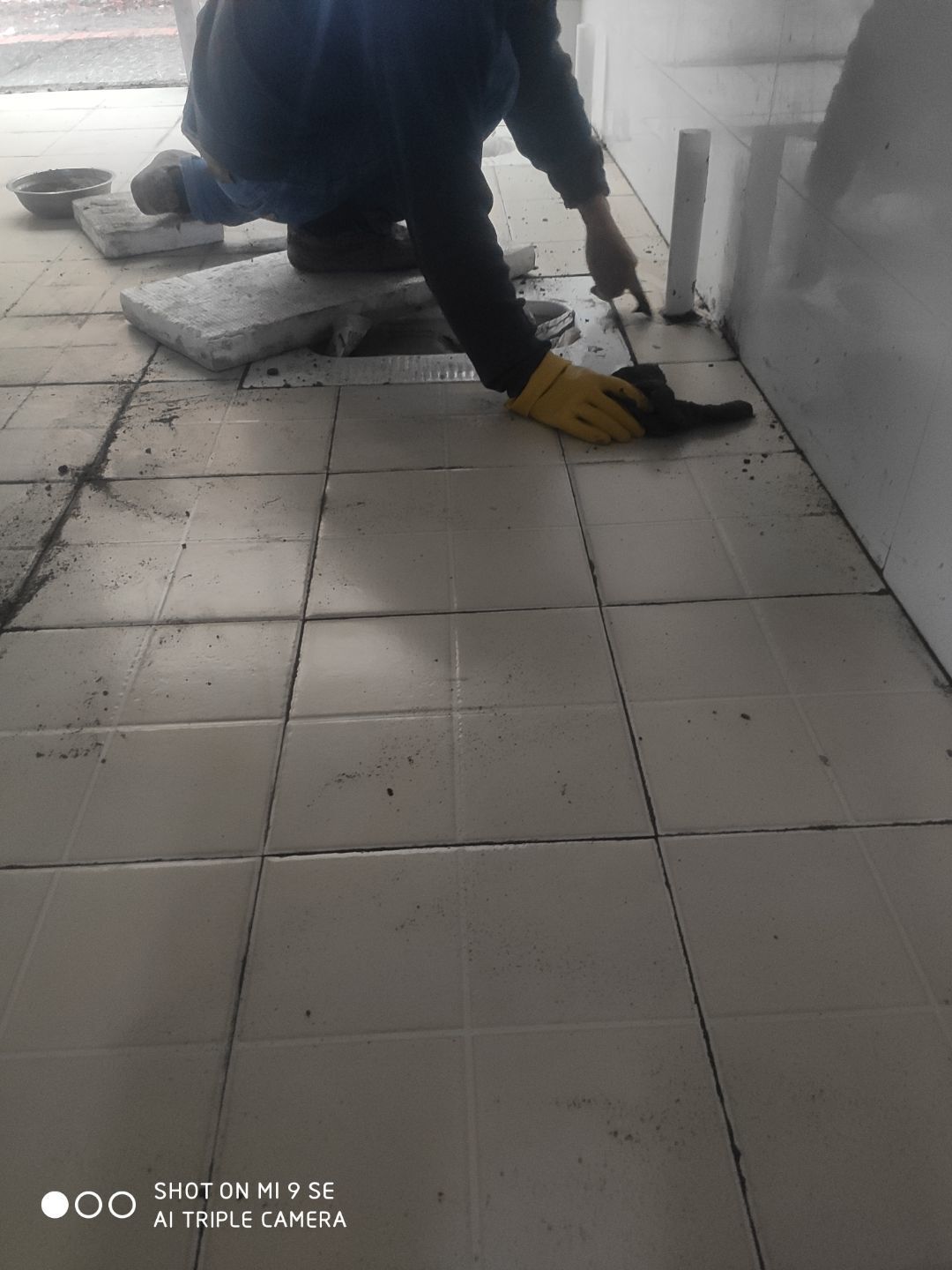

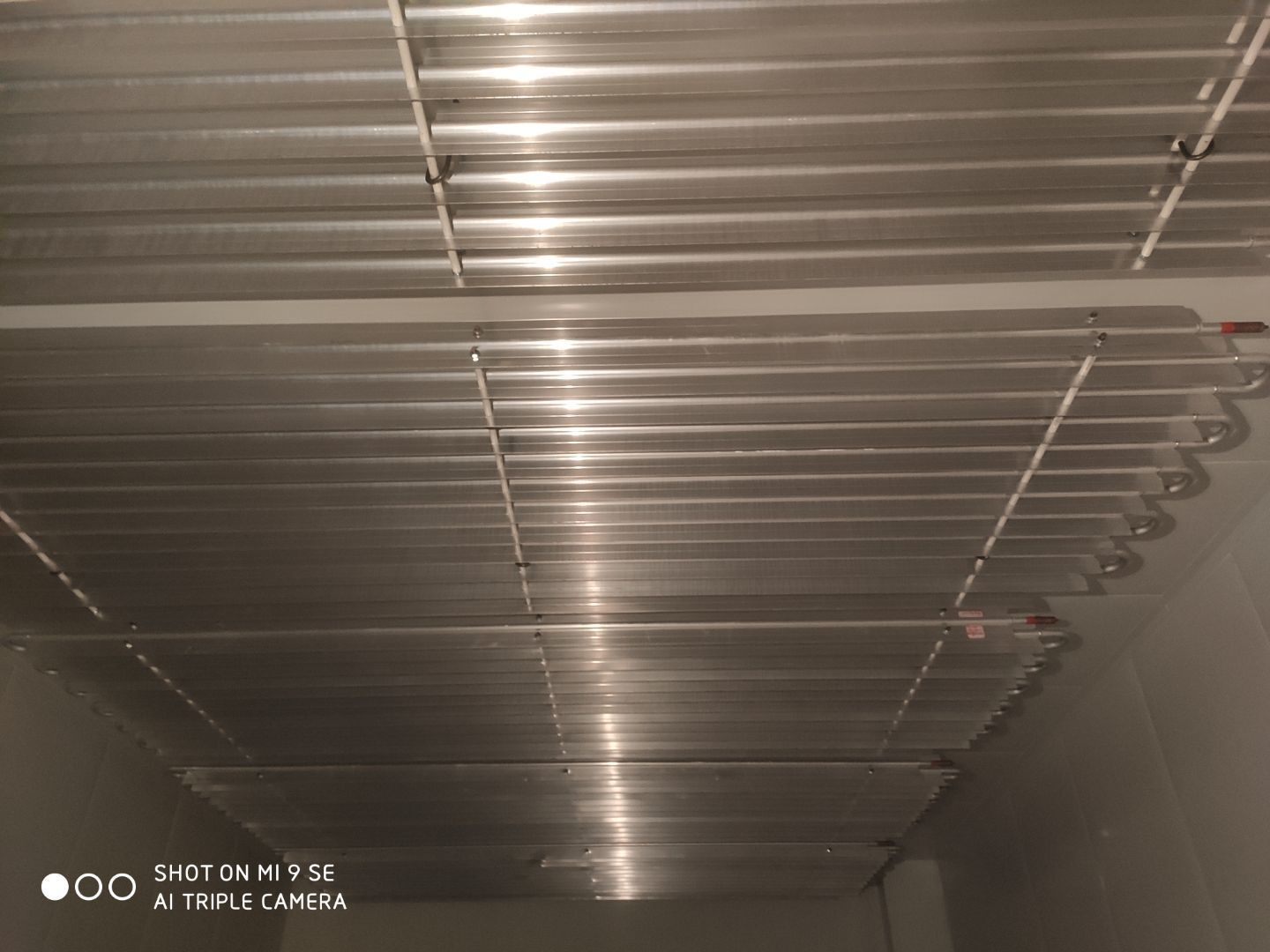

    1.凍庫鋁排安裝完成 2.二車間打灰餅完成 3.廁所瓷磚完成百分之五十

  • 2020-11-27 09:10:13

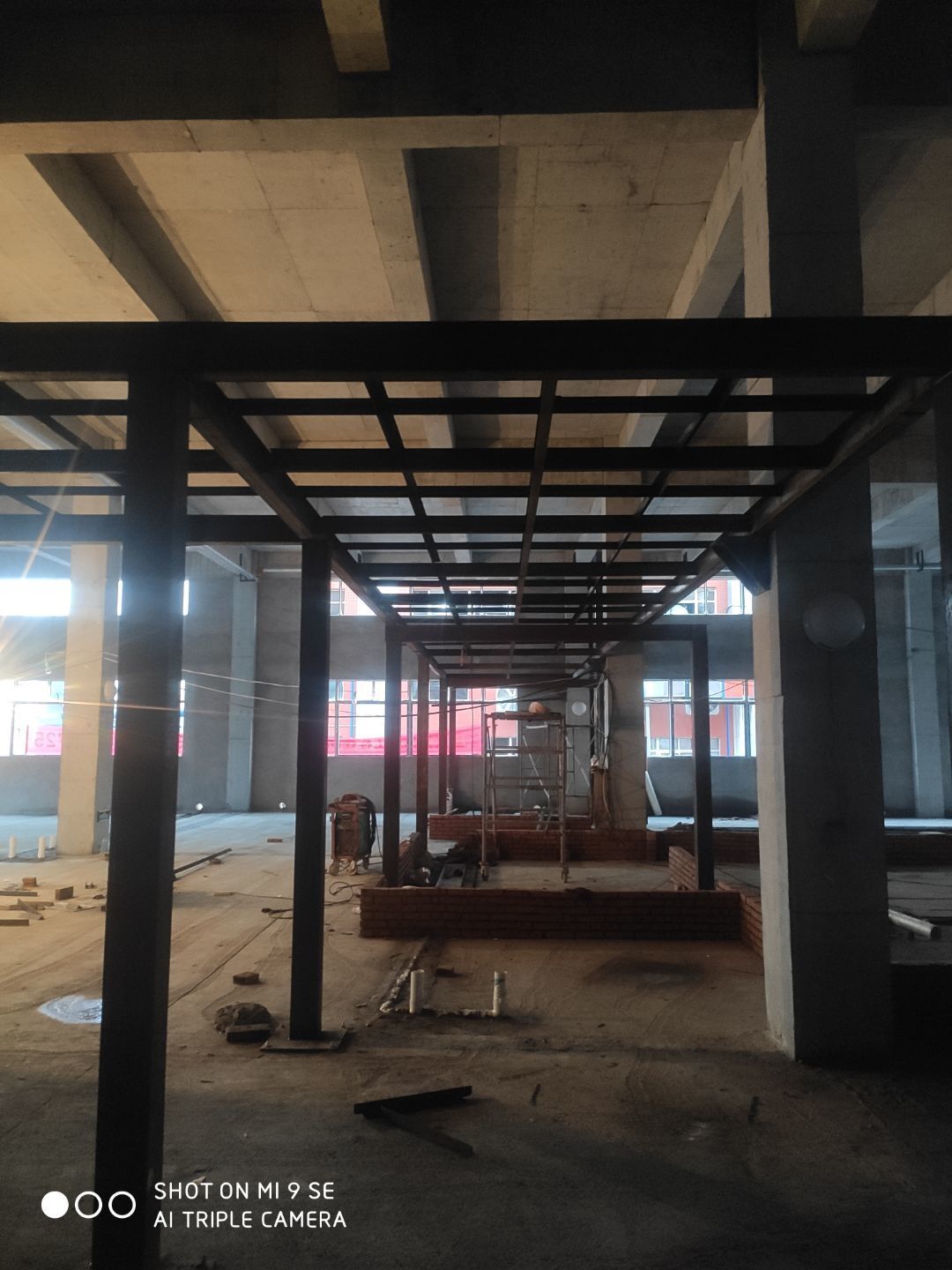

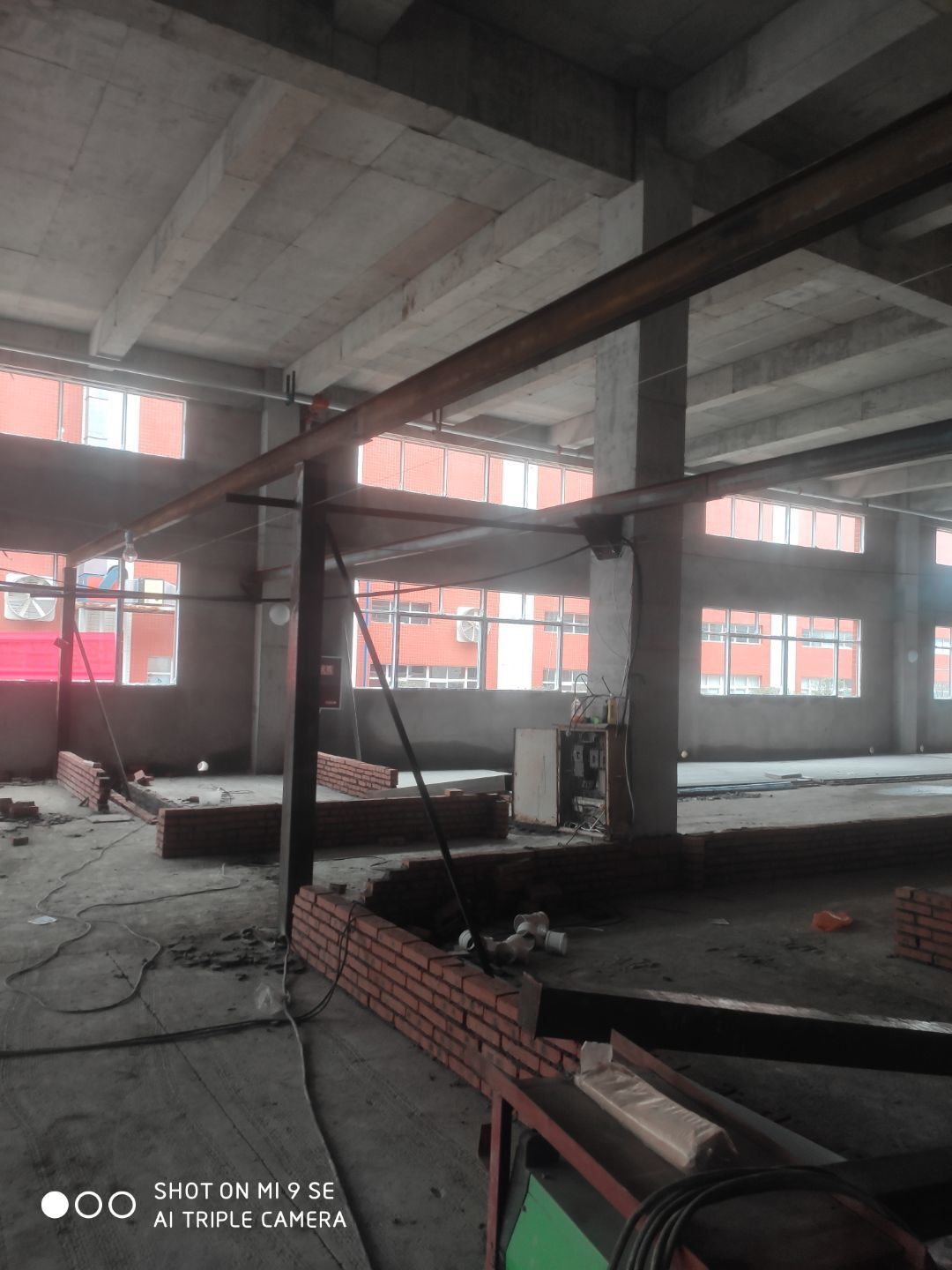

    1.立板完成百分之三十 2.吊筋完成百分之二十

  • 2020-11-19 09:12:50

    1.凍庫總體施工完成百分之八十 2.瓷磚完成百分之五十 3.垃圾清理,地面衛生打掃

  • 2020-11-12 09:31:04

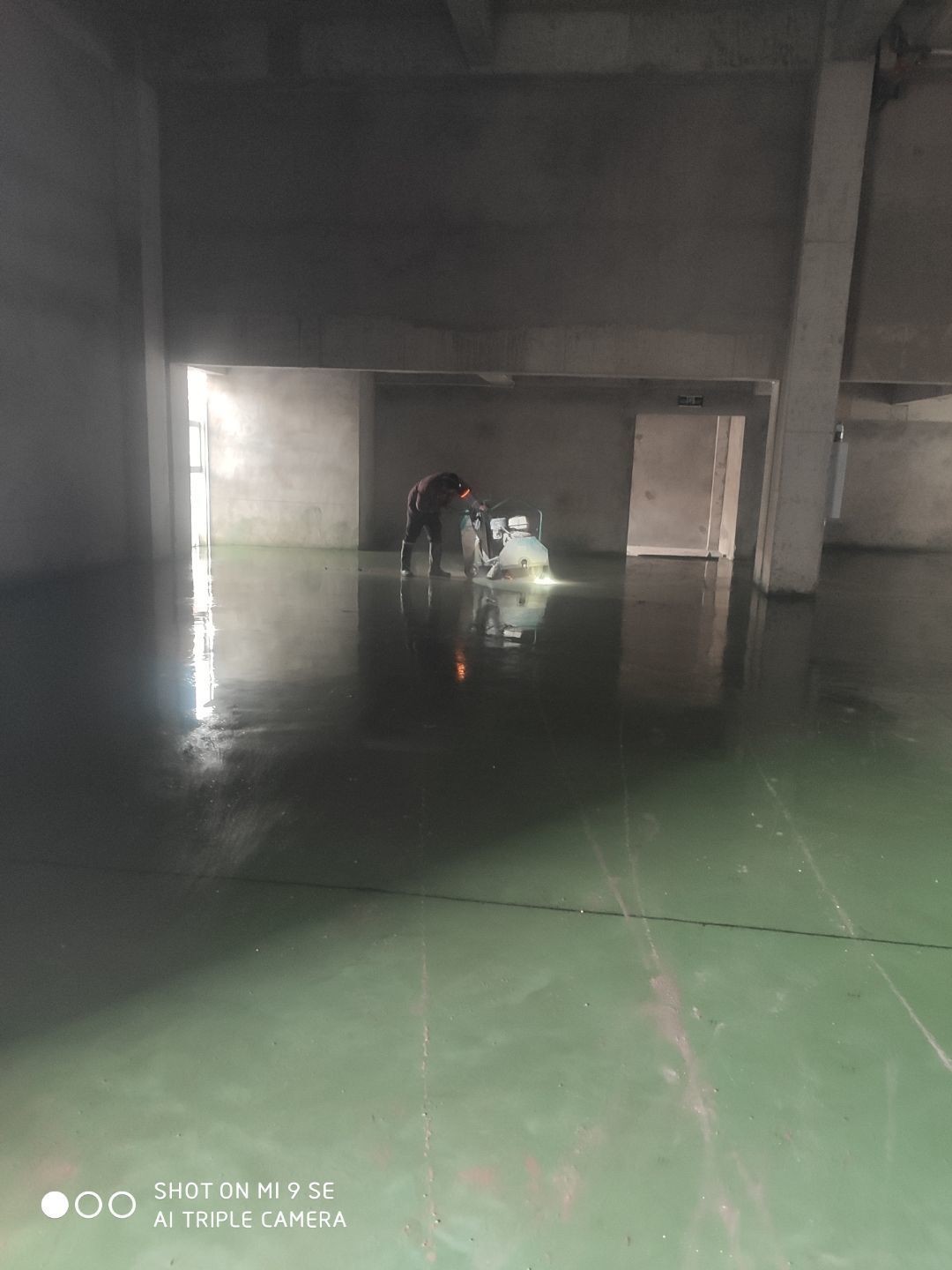

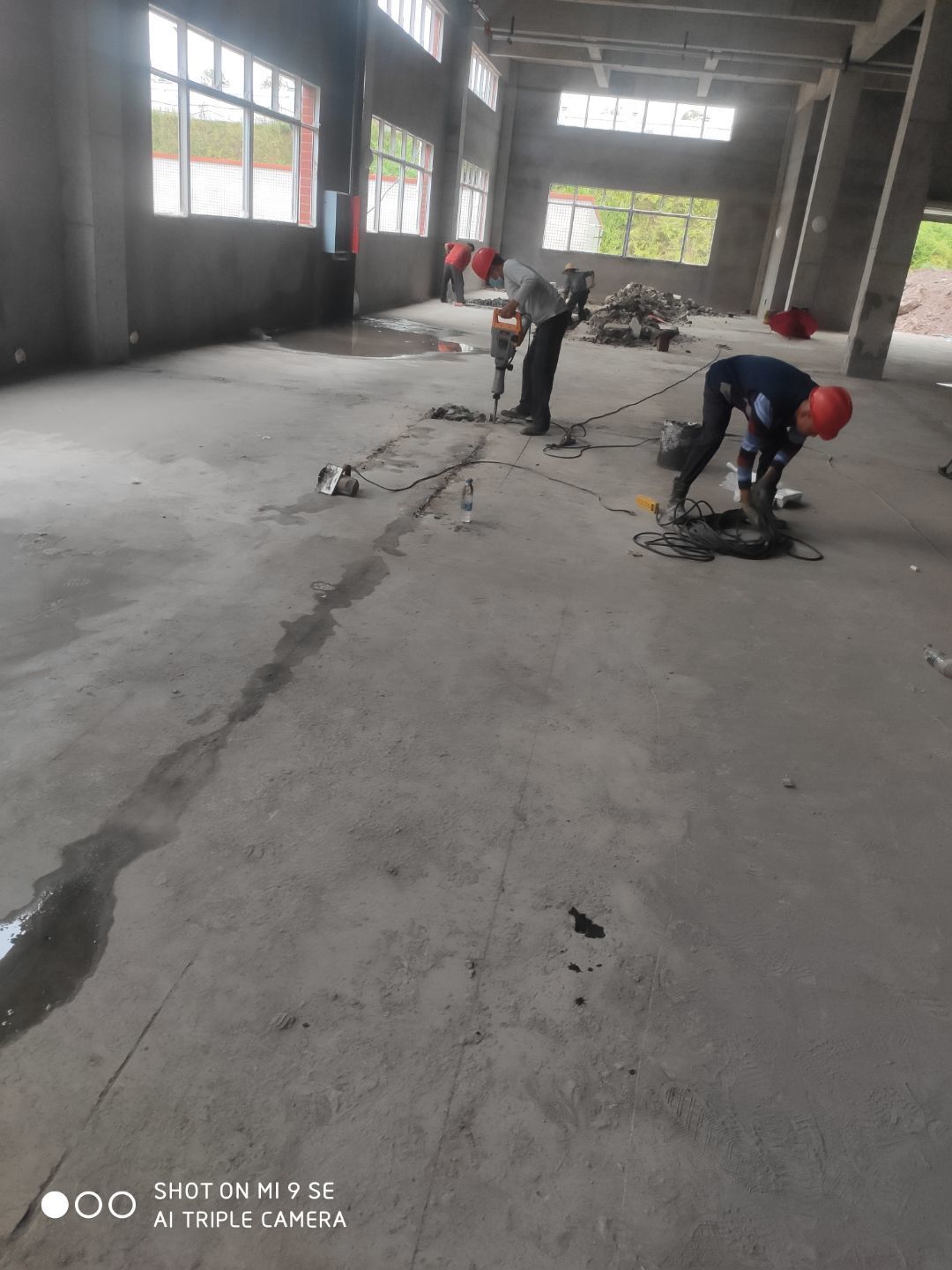

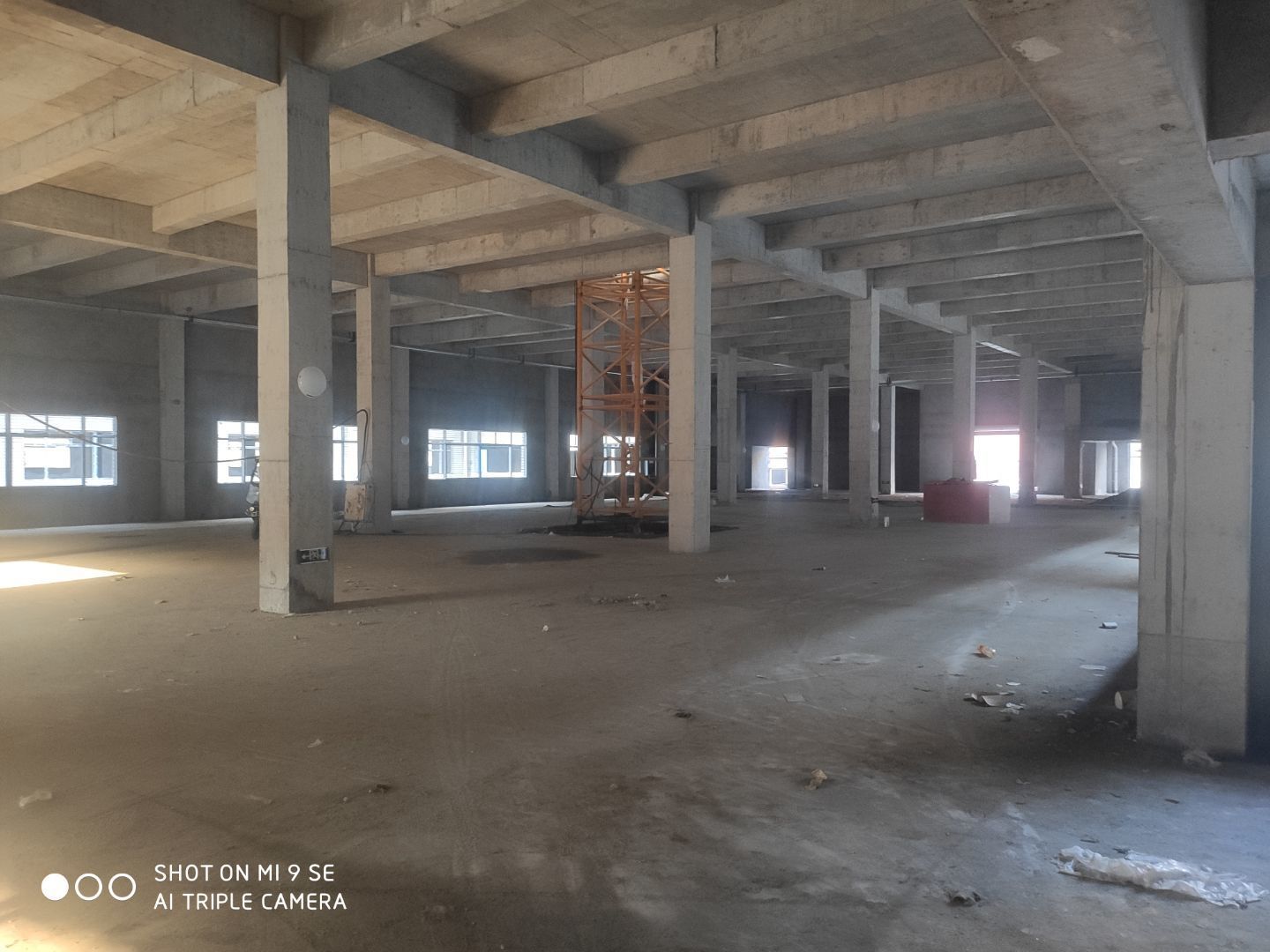

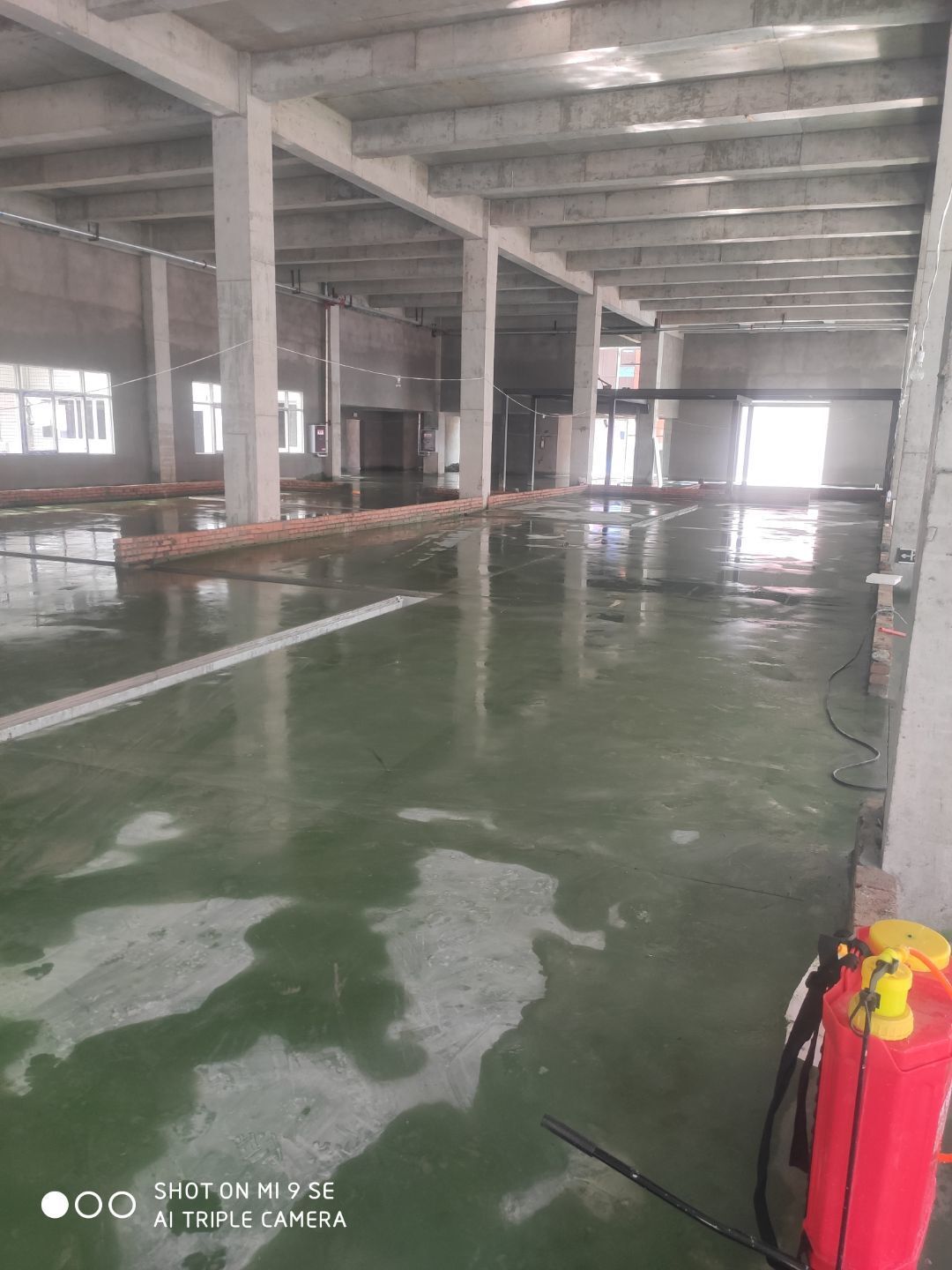

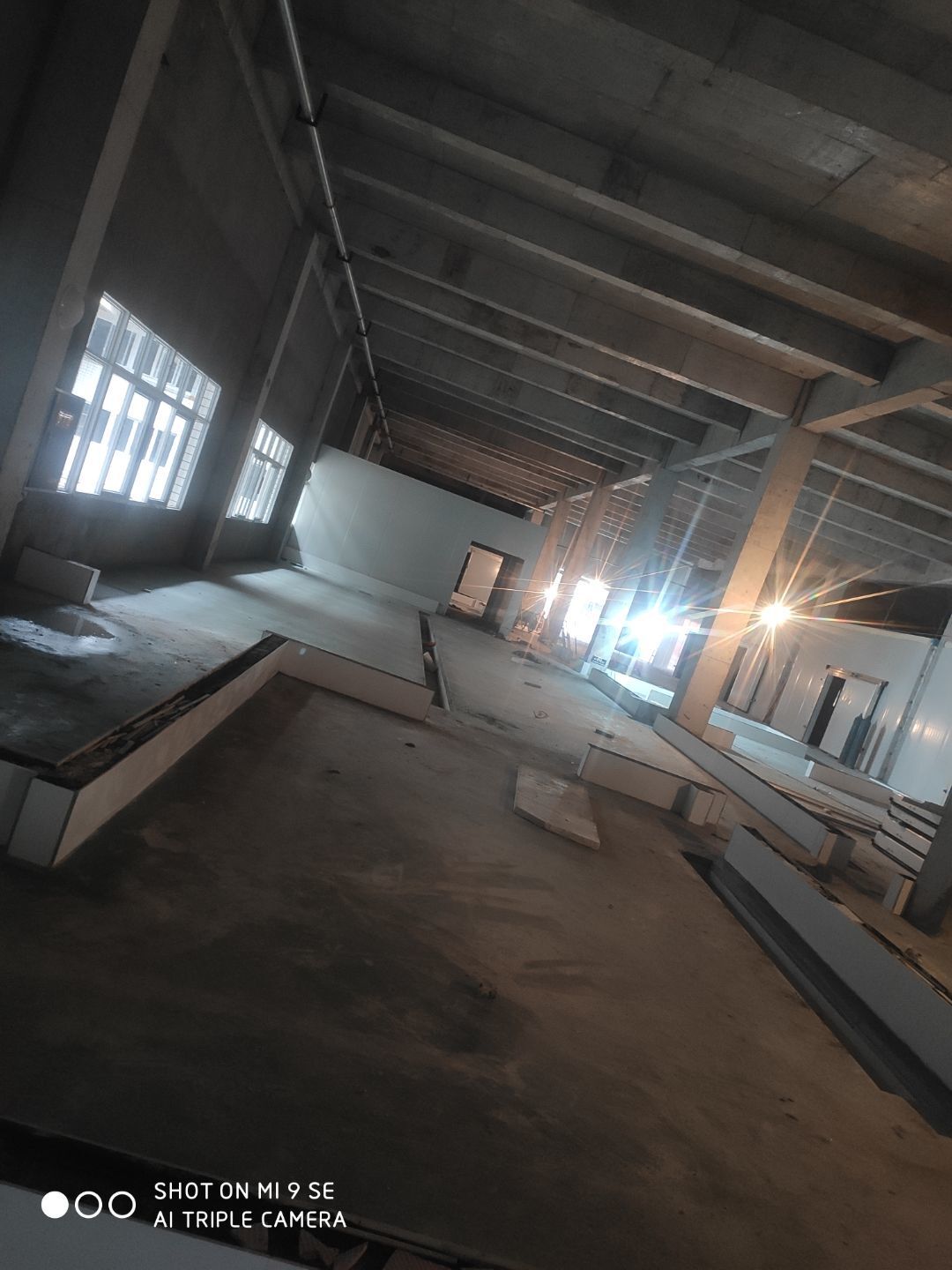

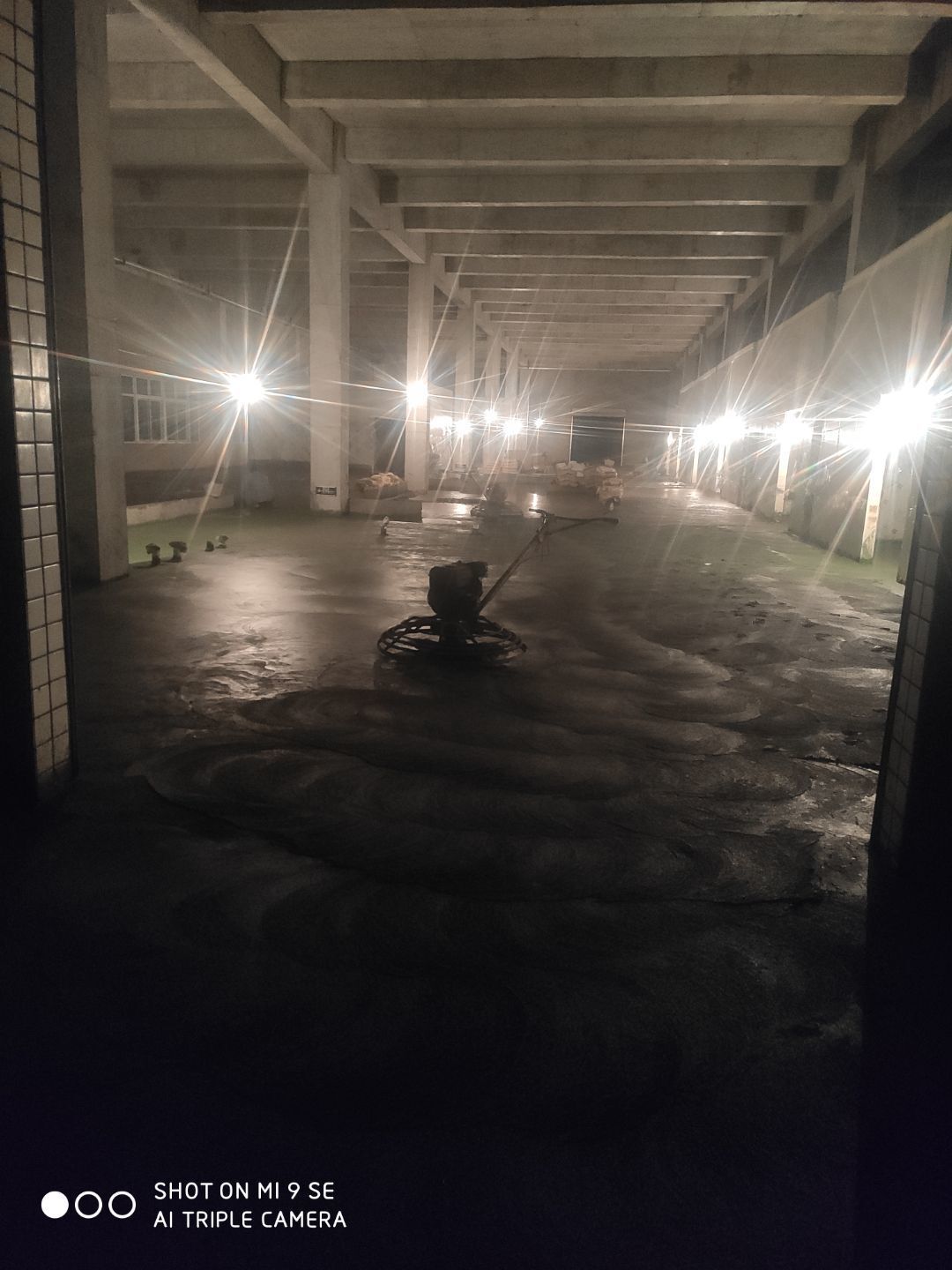

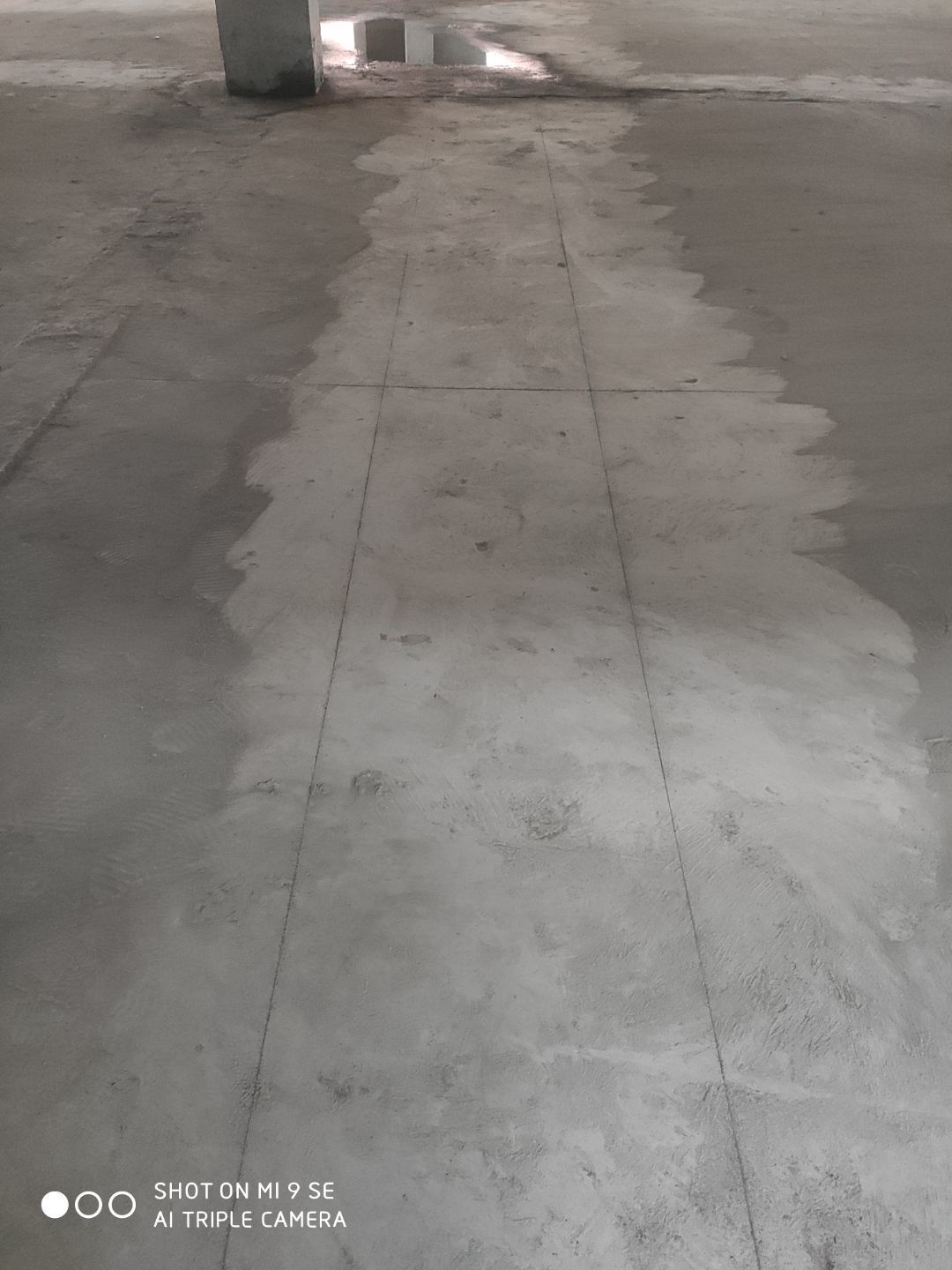

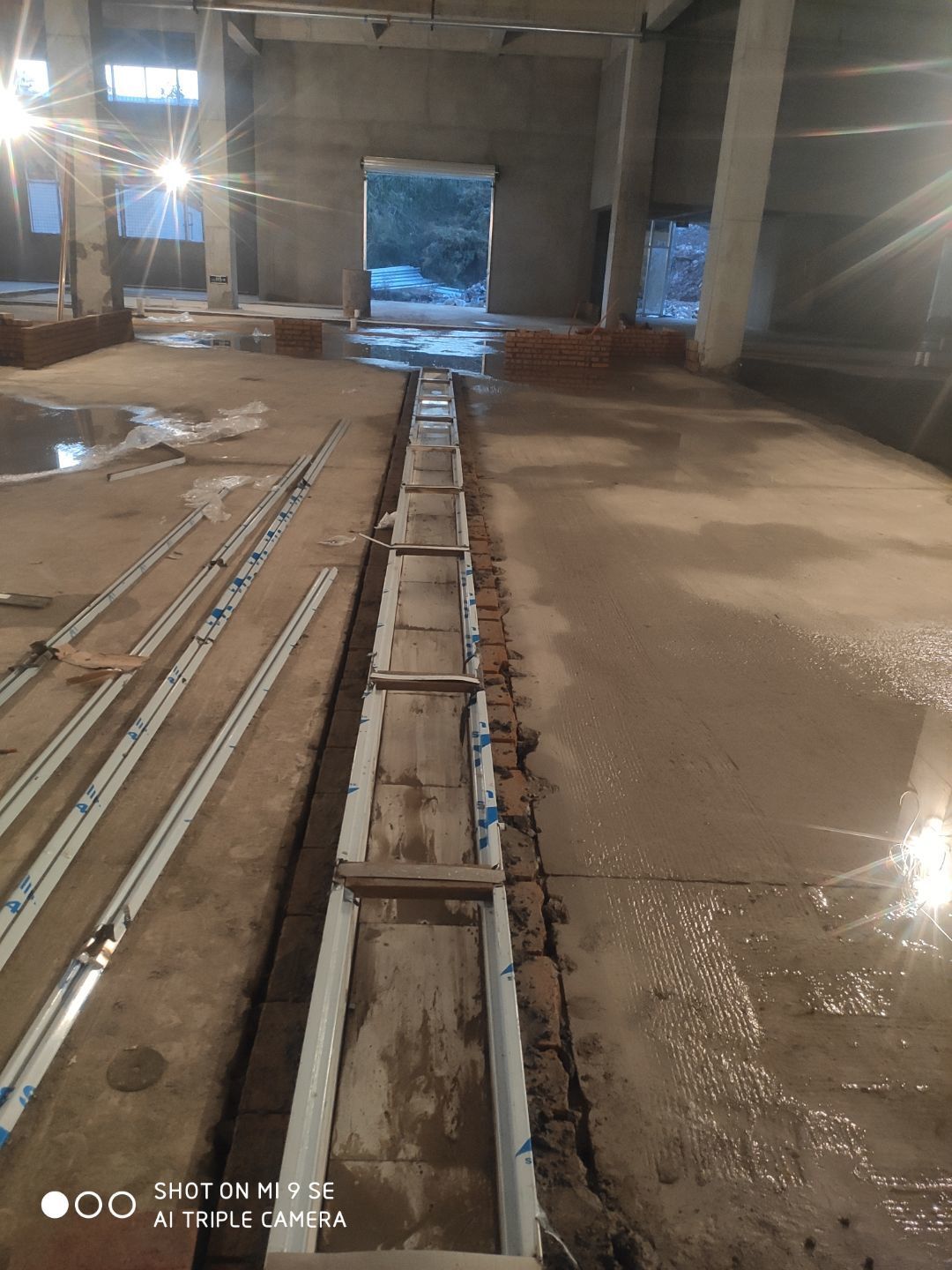

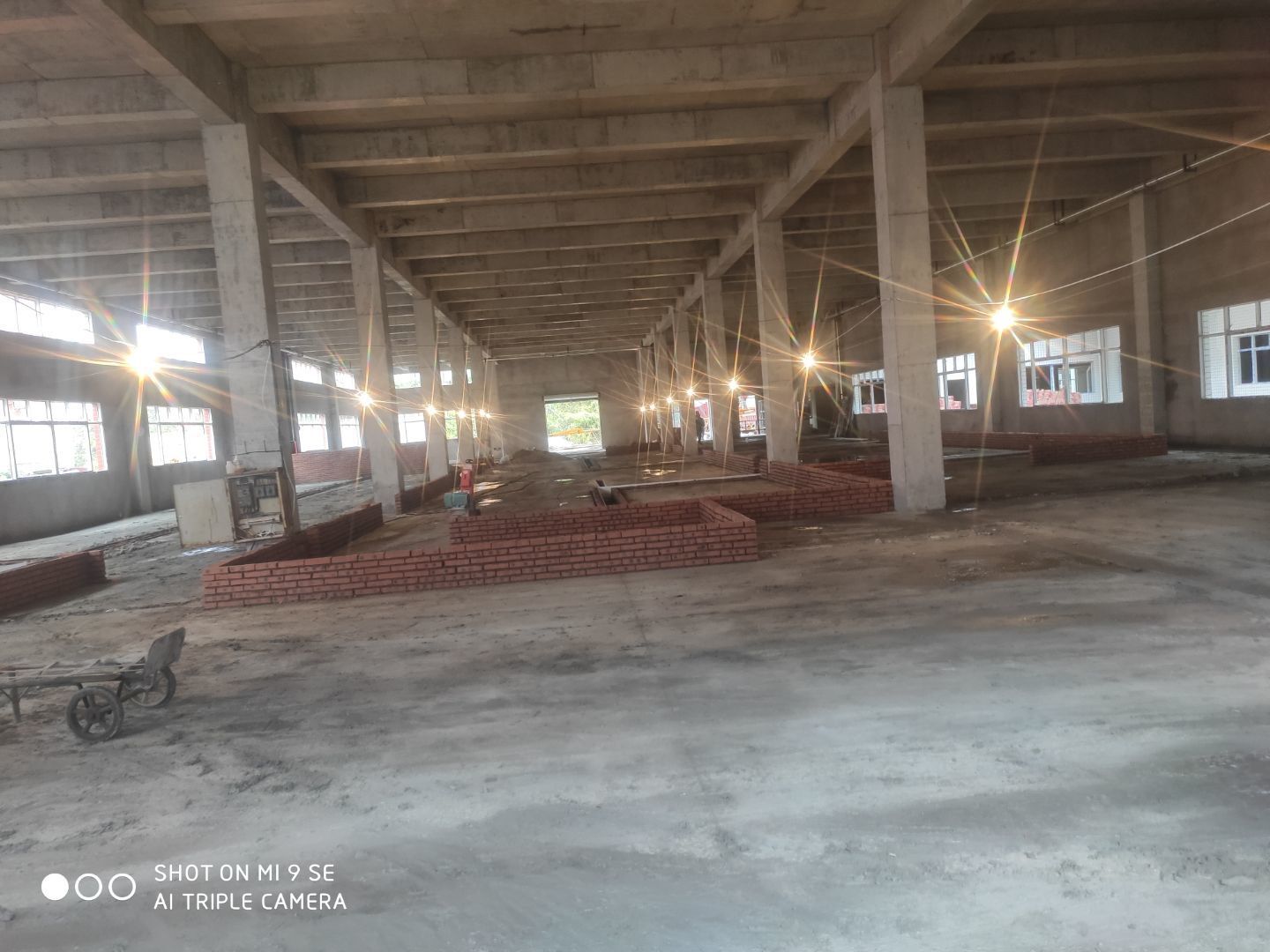

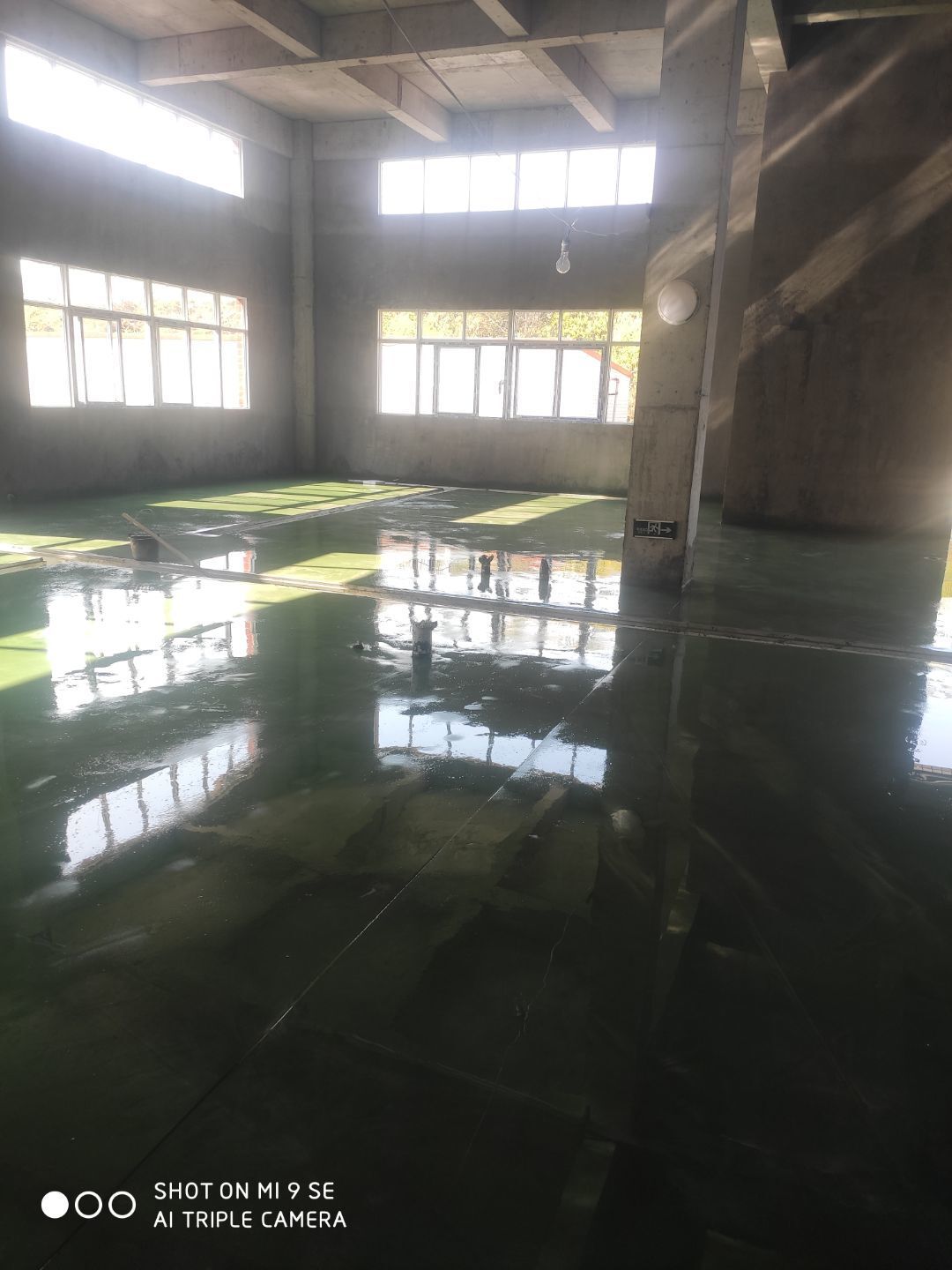

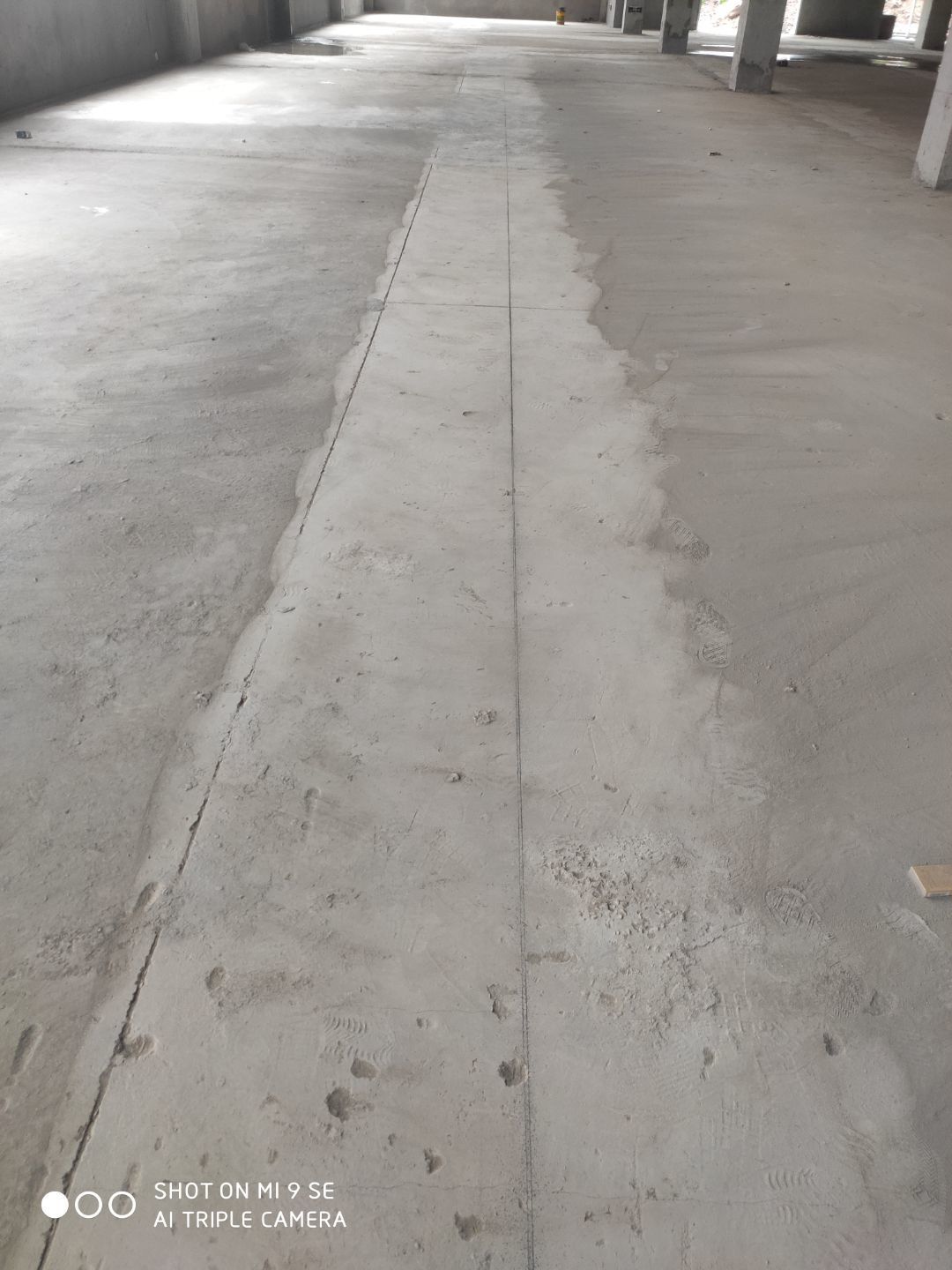

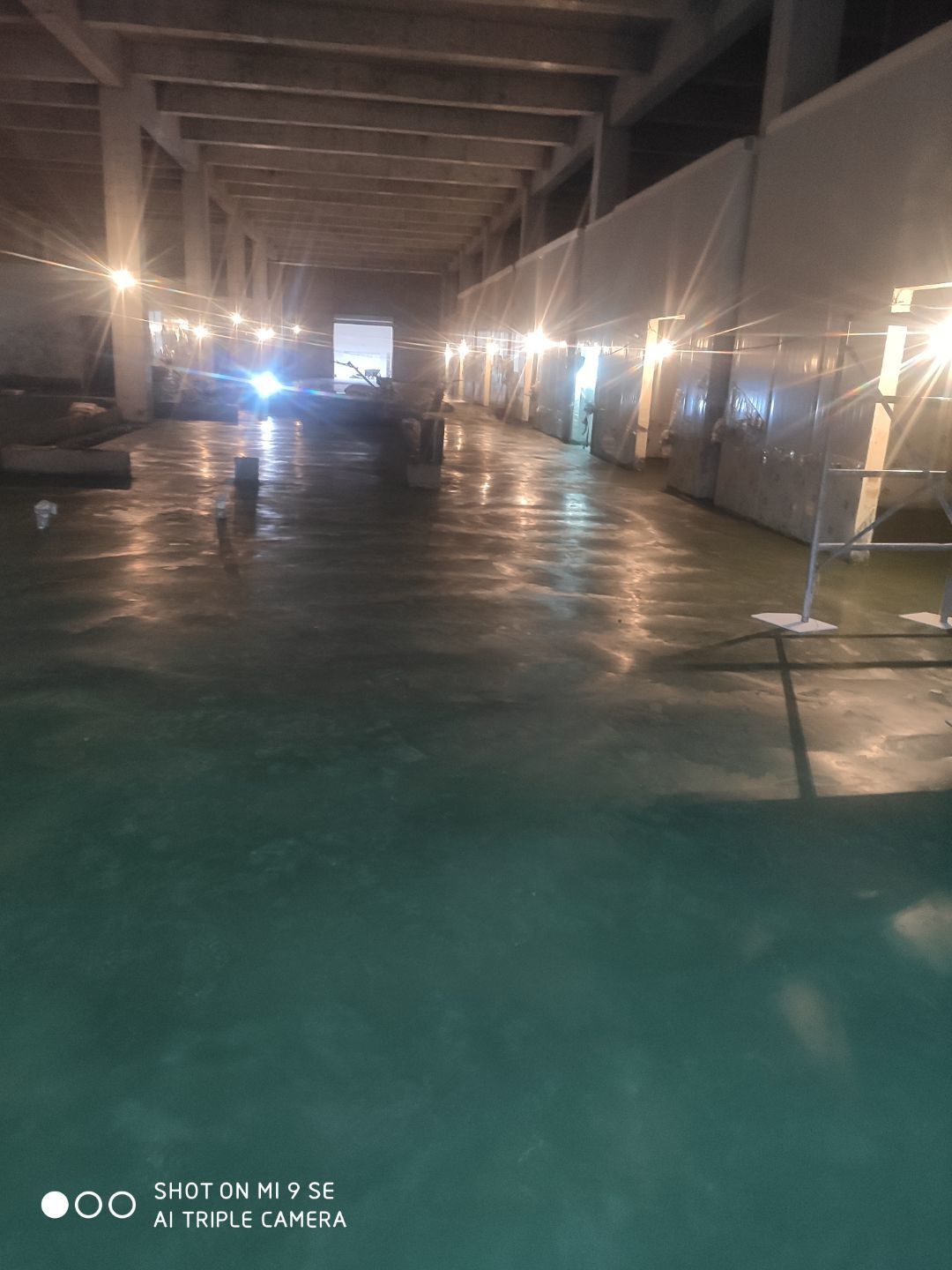

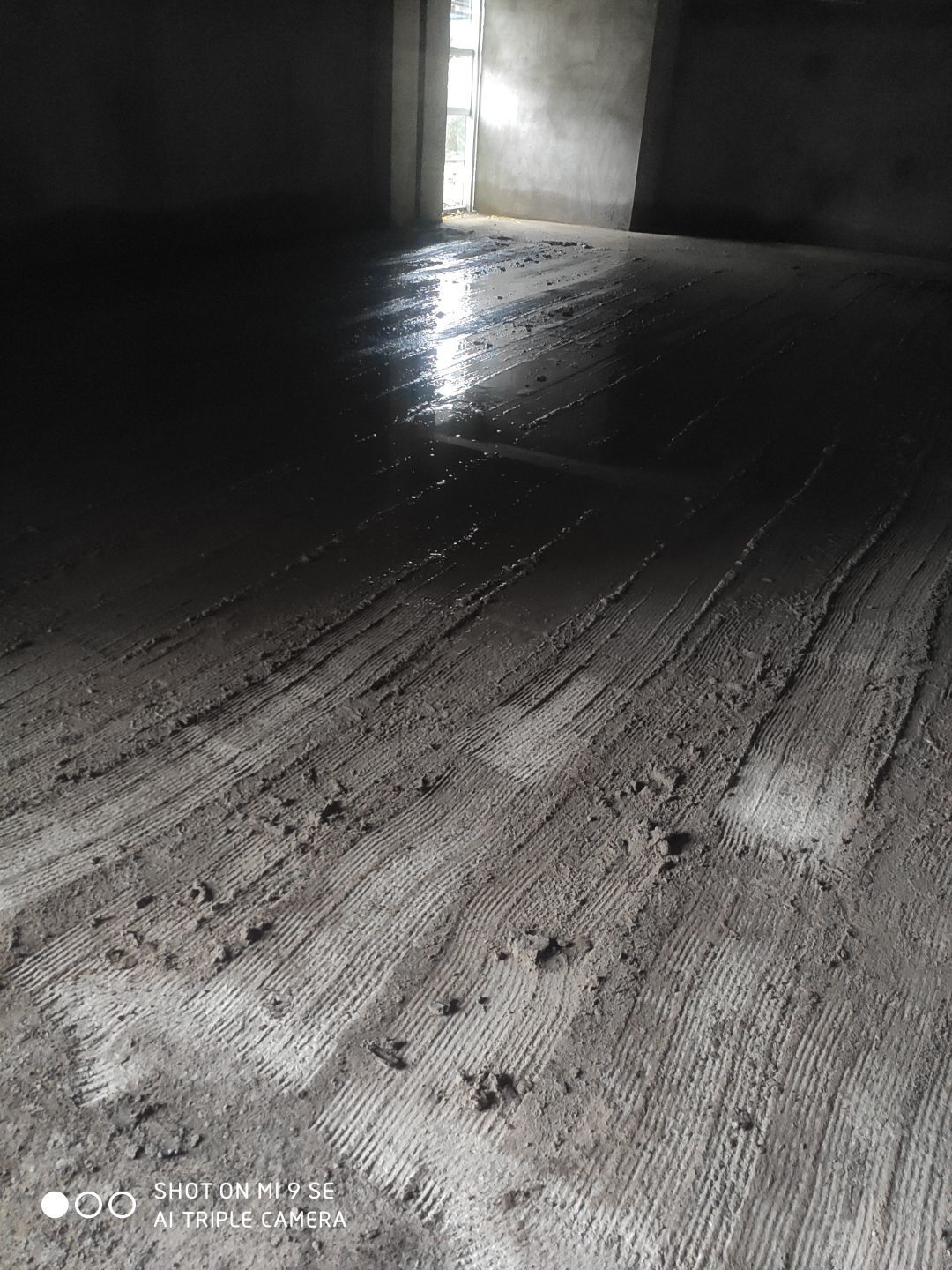

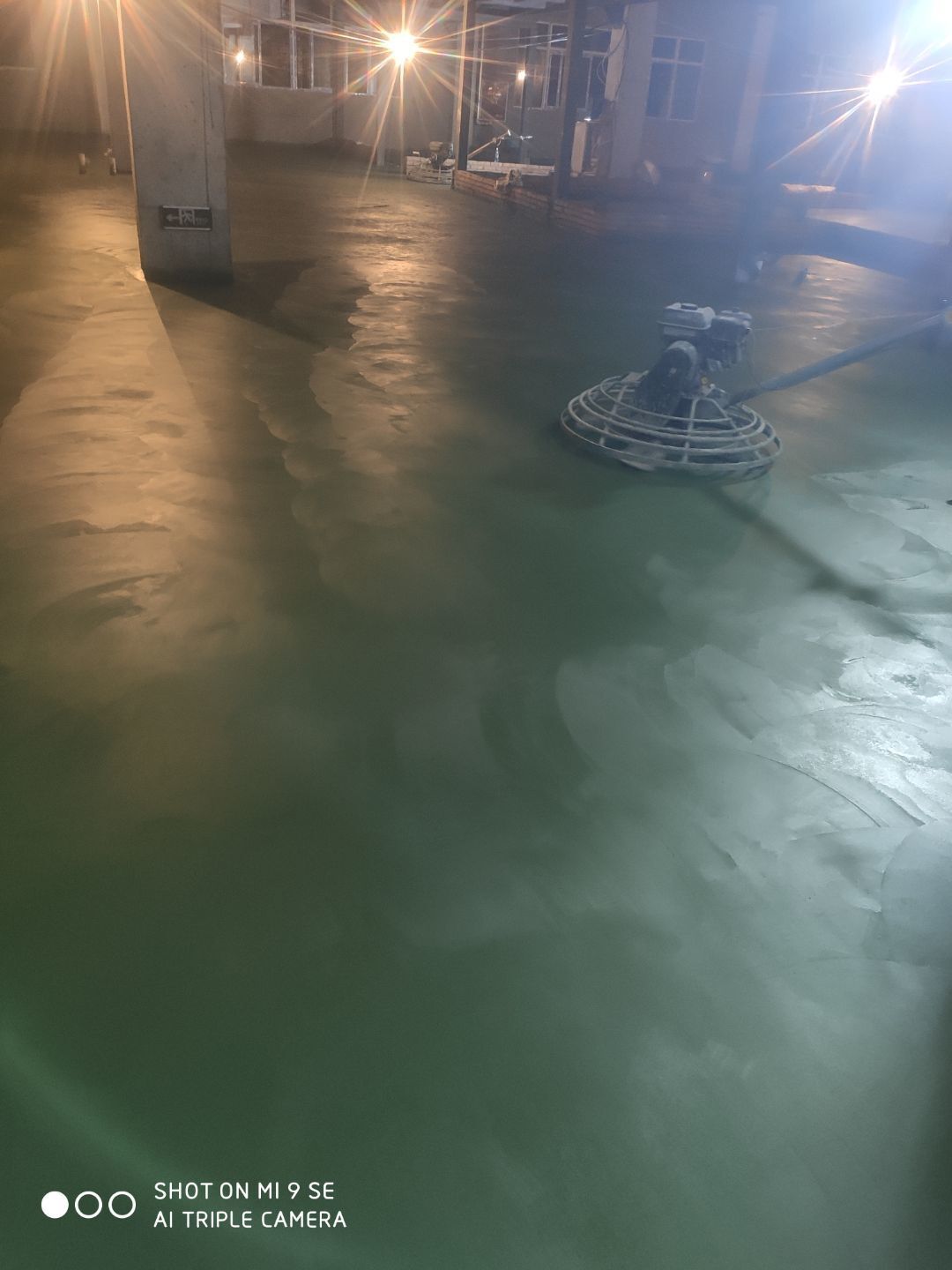

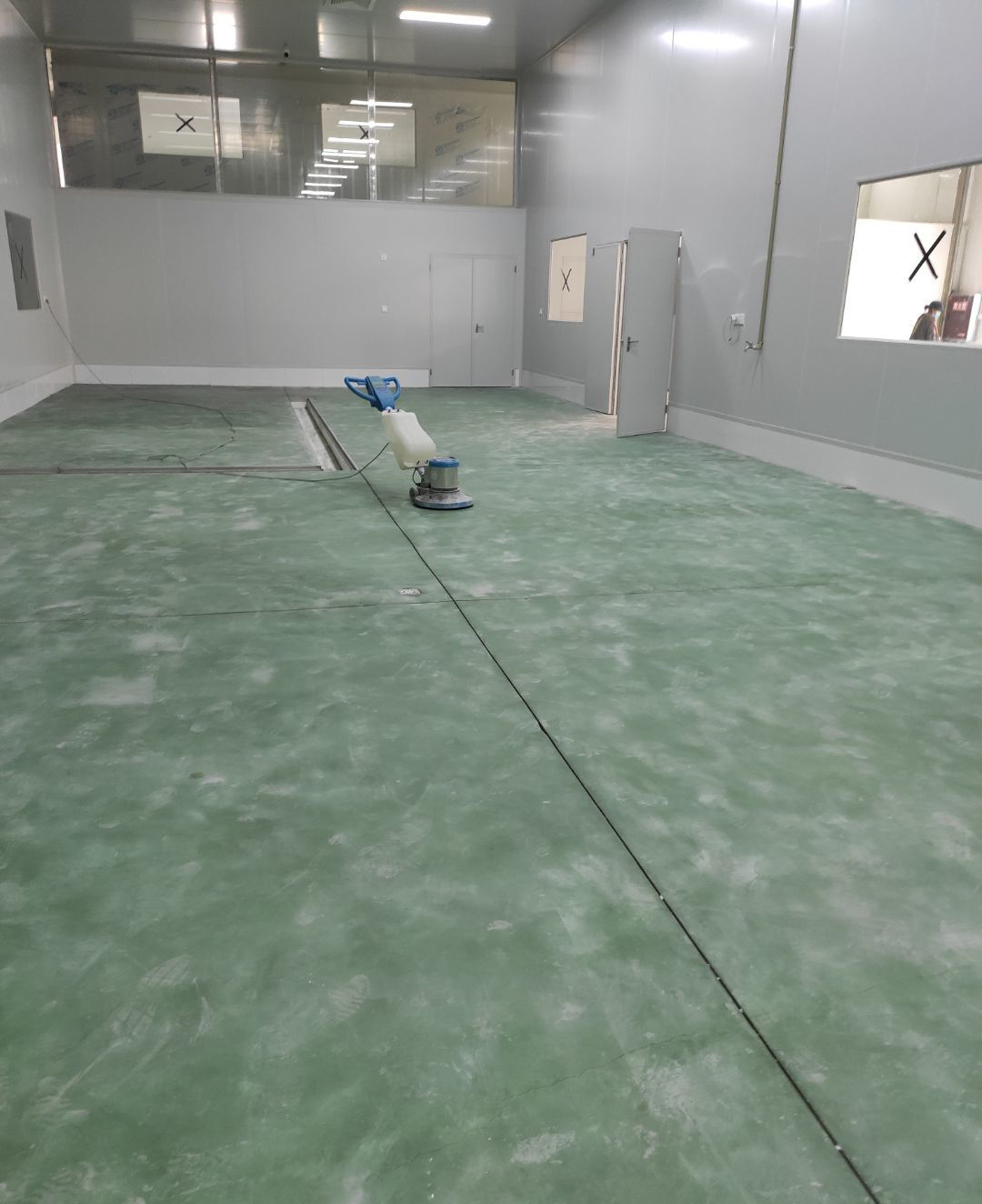

    車間地坪施工

  • 2020-11-05 09:18:20

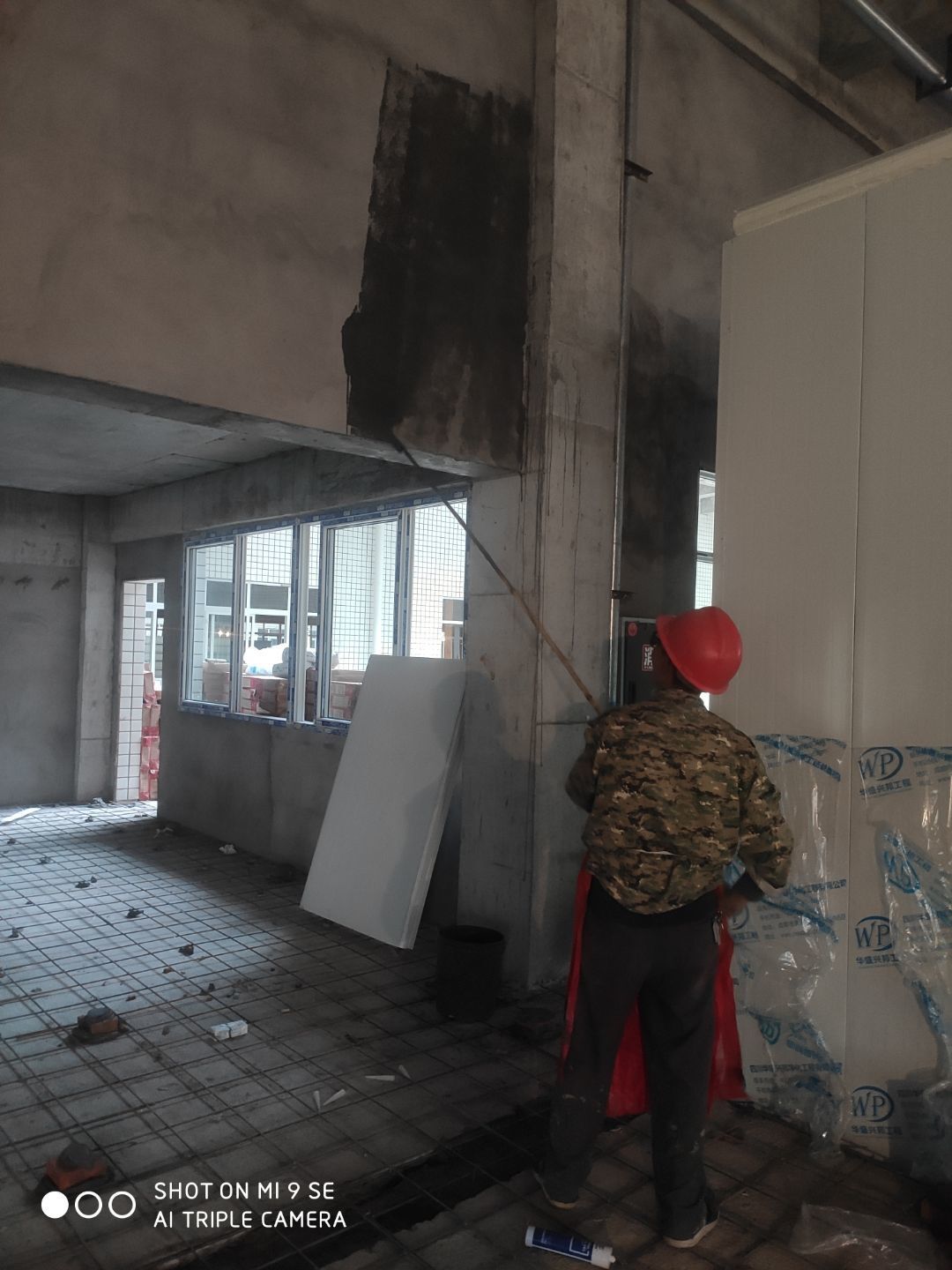

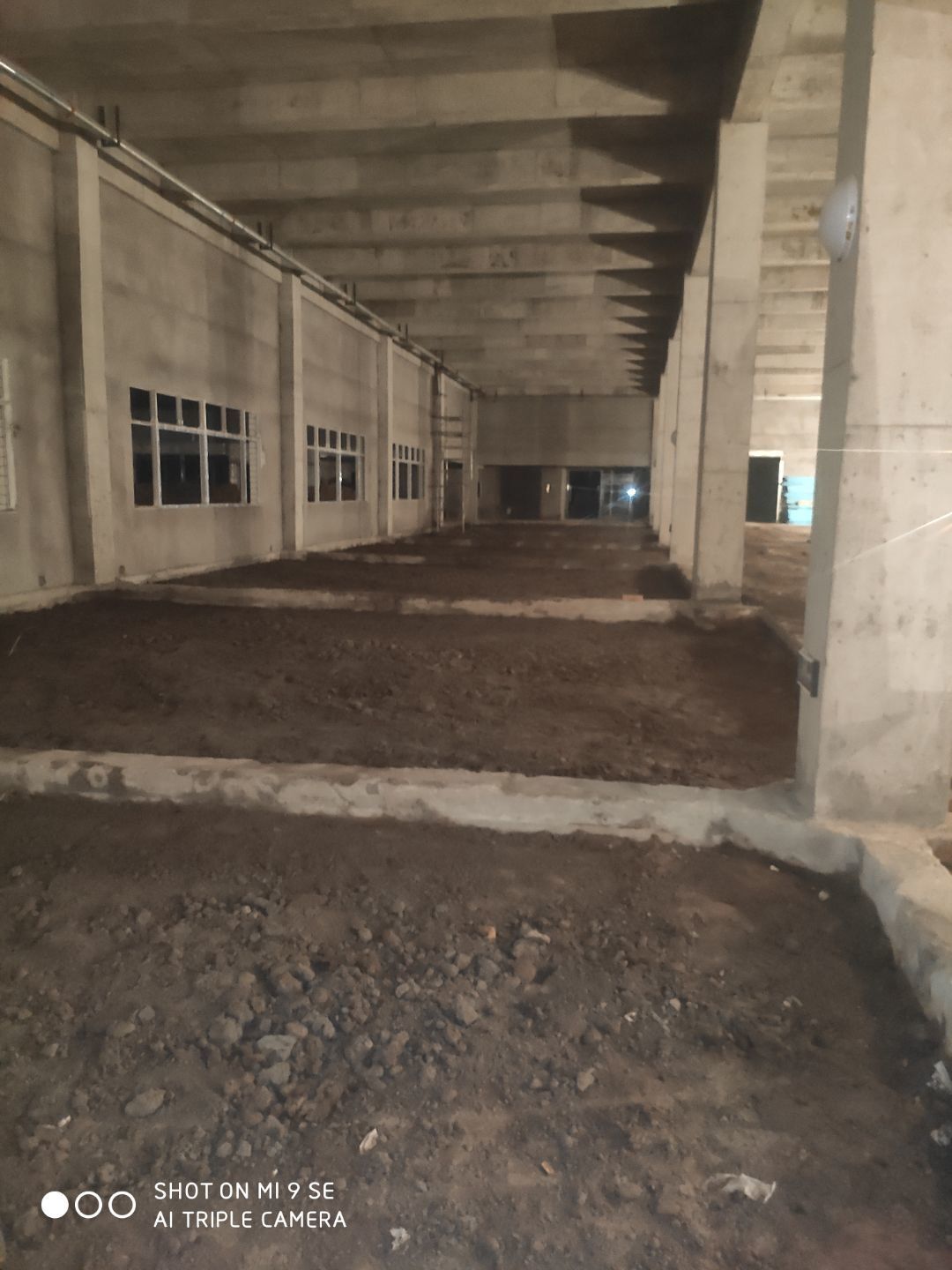

    車間隔斷施工,凍庫施工

  • 2020-10-23 09:48:22

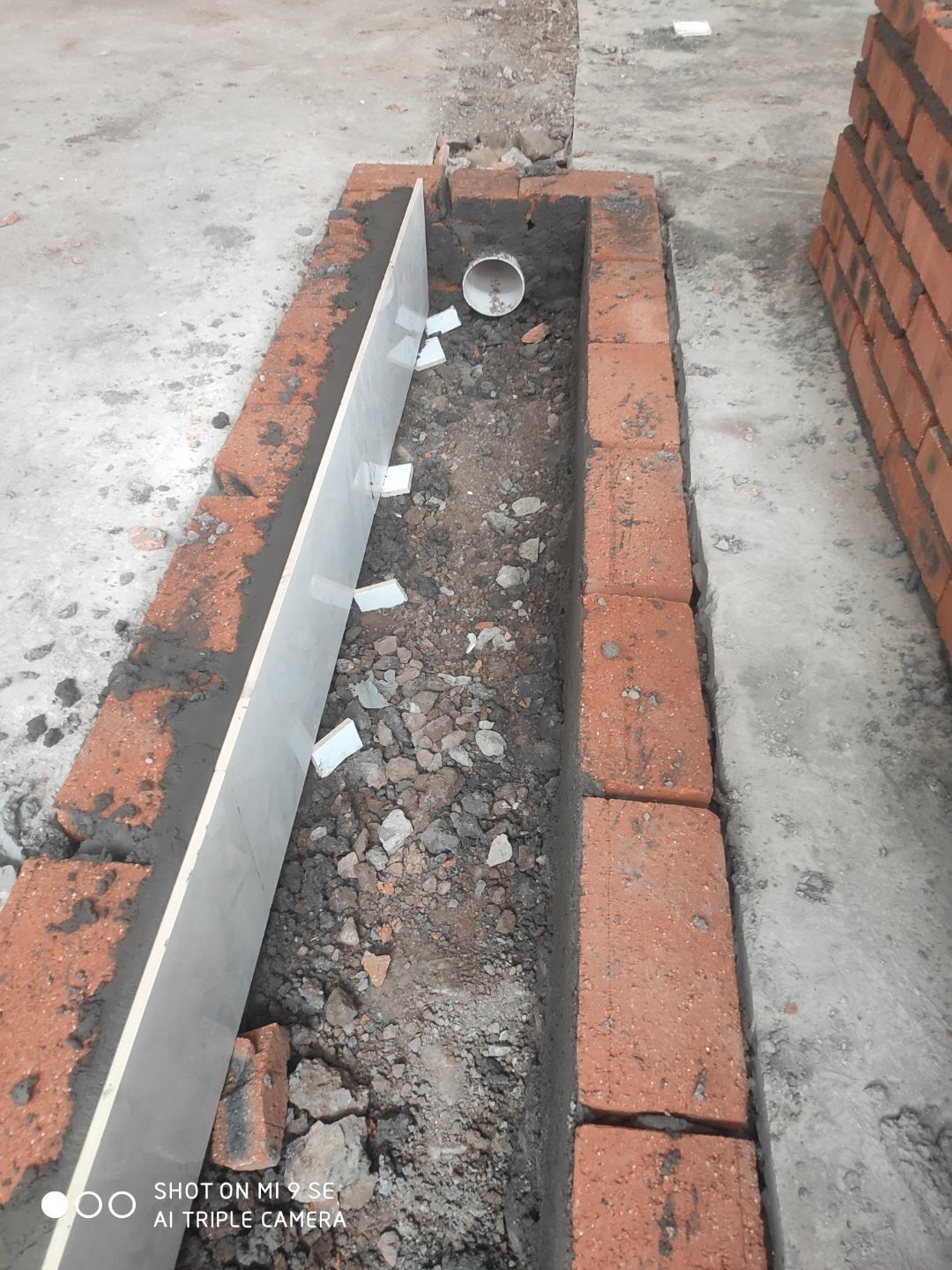

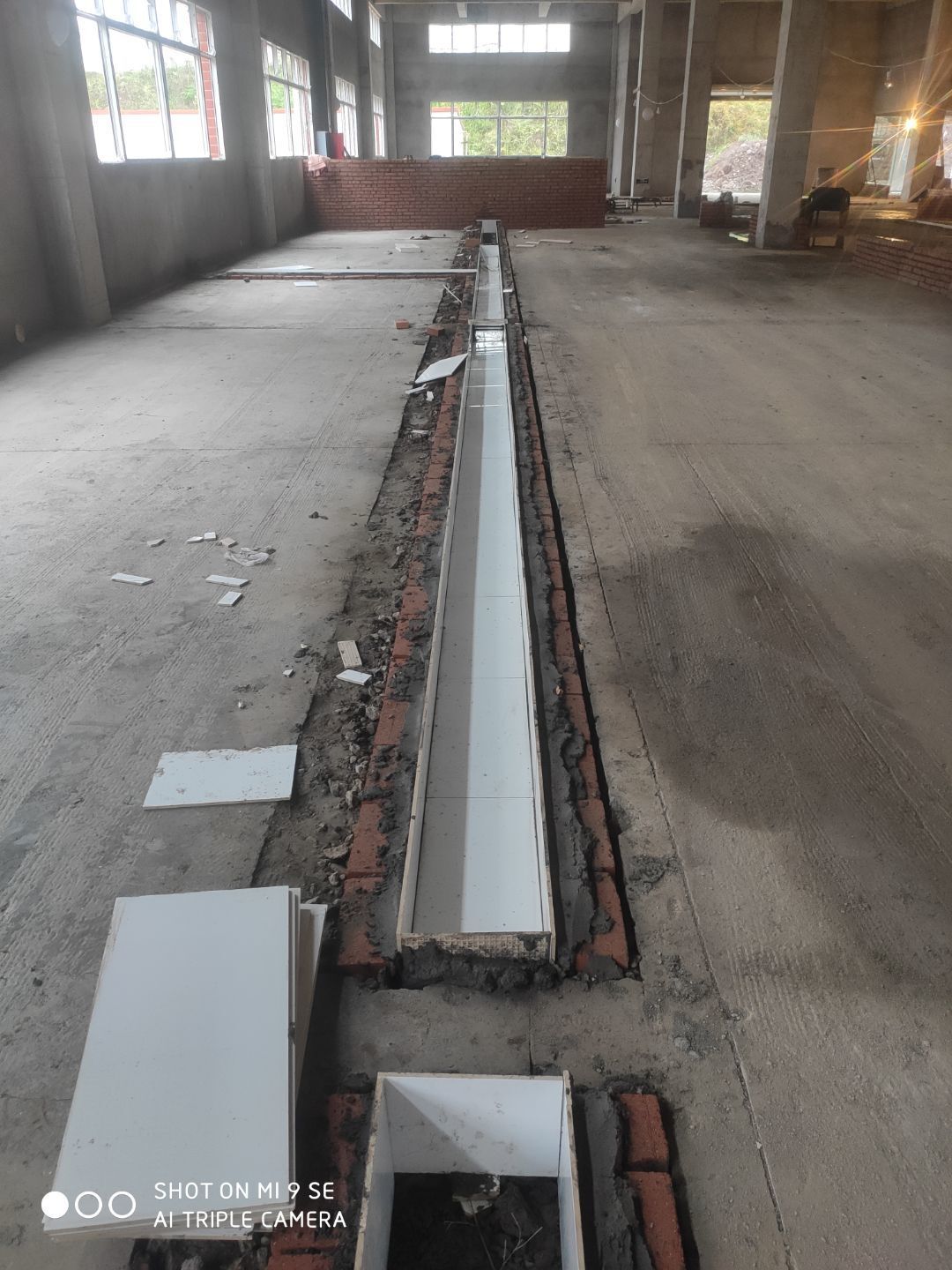

    不銹鋼水溝邊條完成百分之五十;鋼平臺完成百分之八十;凍庫基層處理完成

  • 2020-10-20 09:18:36

    水溝貼磚完成百分之八十 地坪打磨完成 參觀通道鋼柱立完

  • 2020-10-16 10:27:57

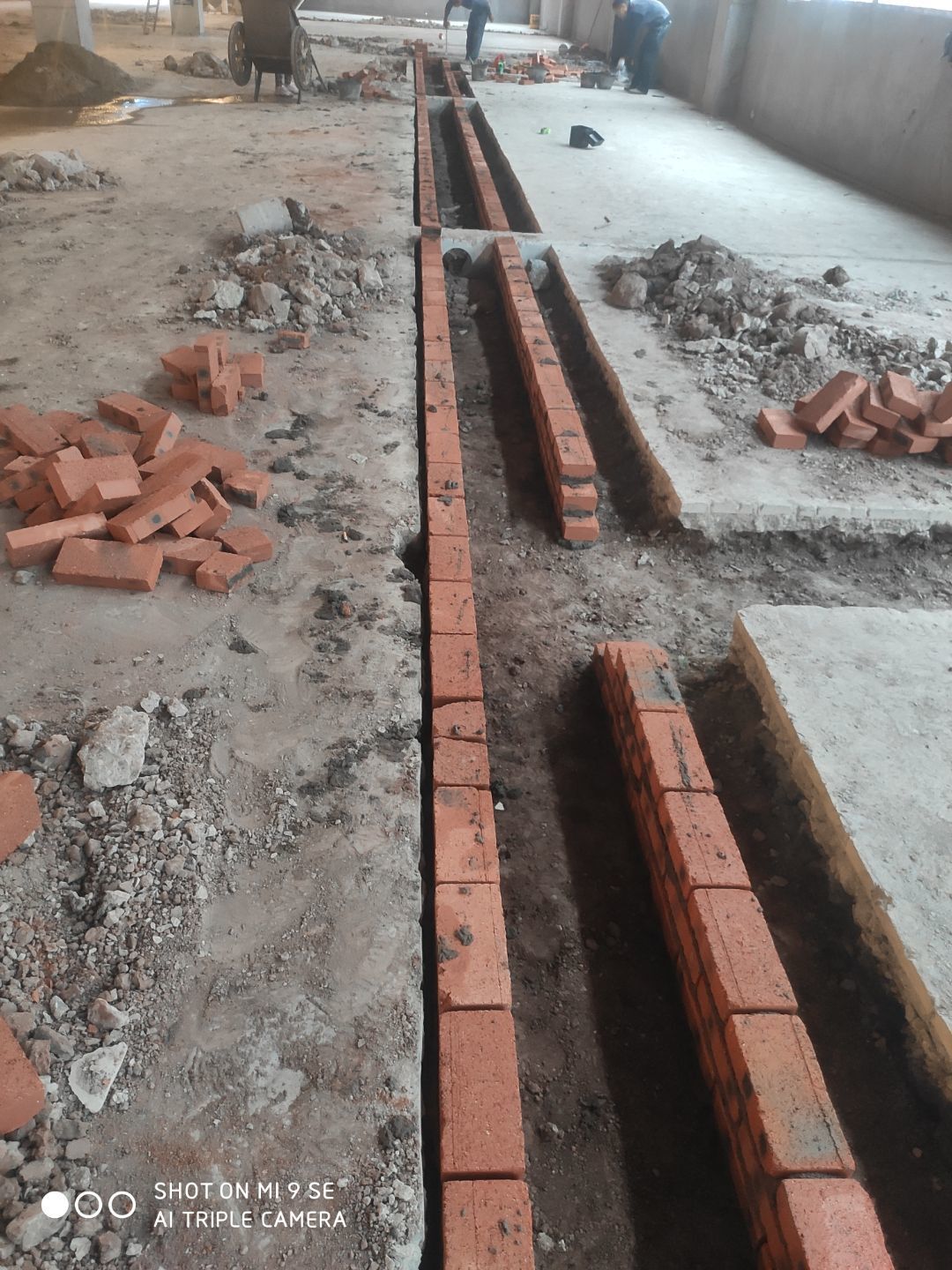

    擋水墻施工完成,排水溝排水溝施工

  • 2020-10-14 09:11:35

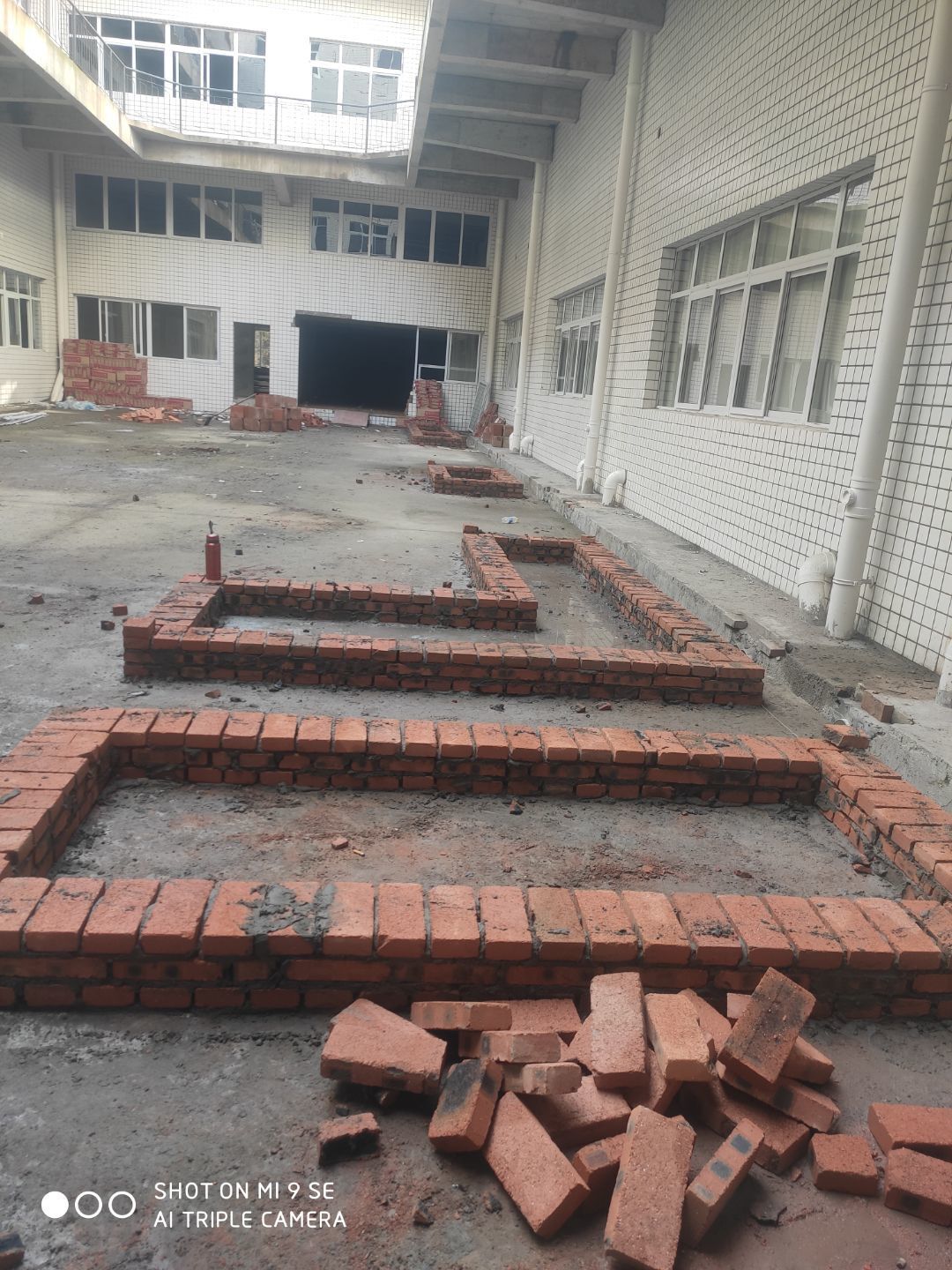

    1.水溝砌磚施工完成 2.地面刨毛完成百分之五十

  • 2020-10-12 09:40:47

    凍庫墊層完成 土建材料已到現場

  • 2020-10-10 09:04:10

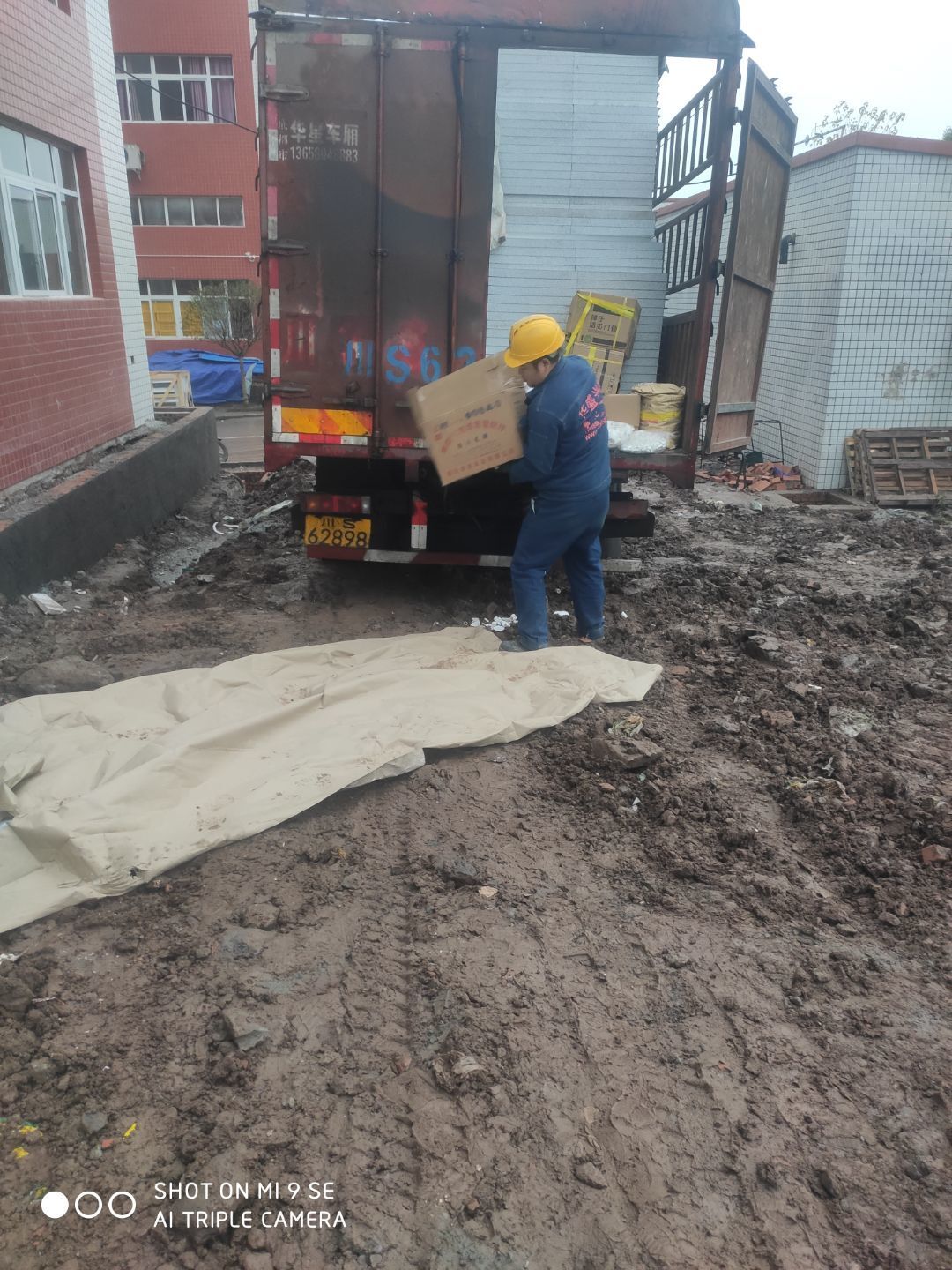

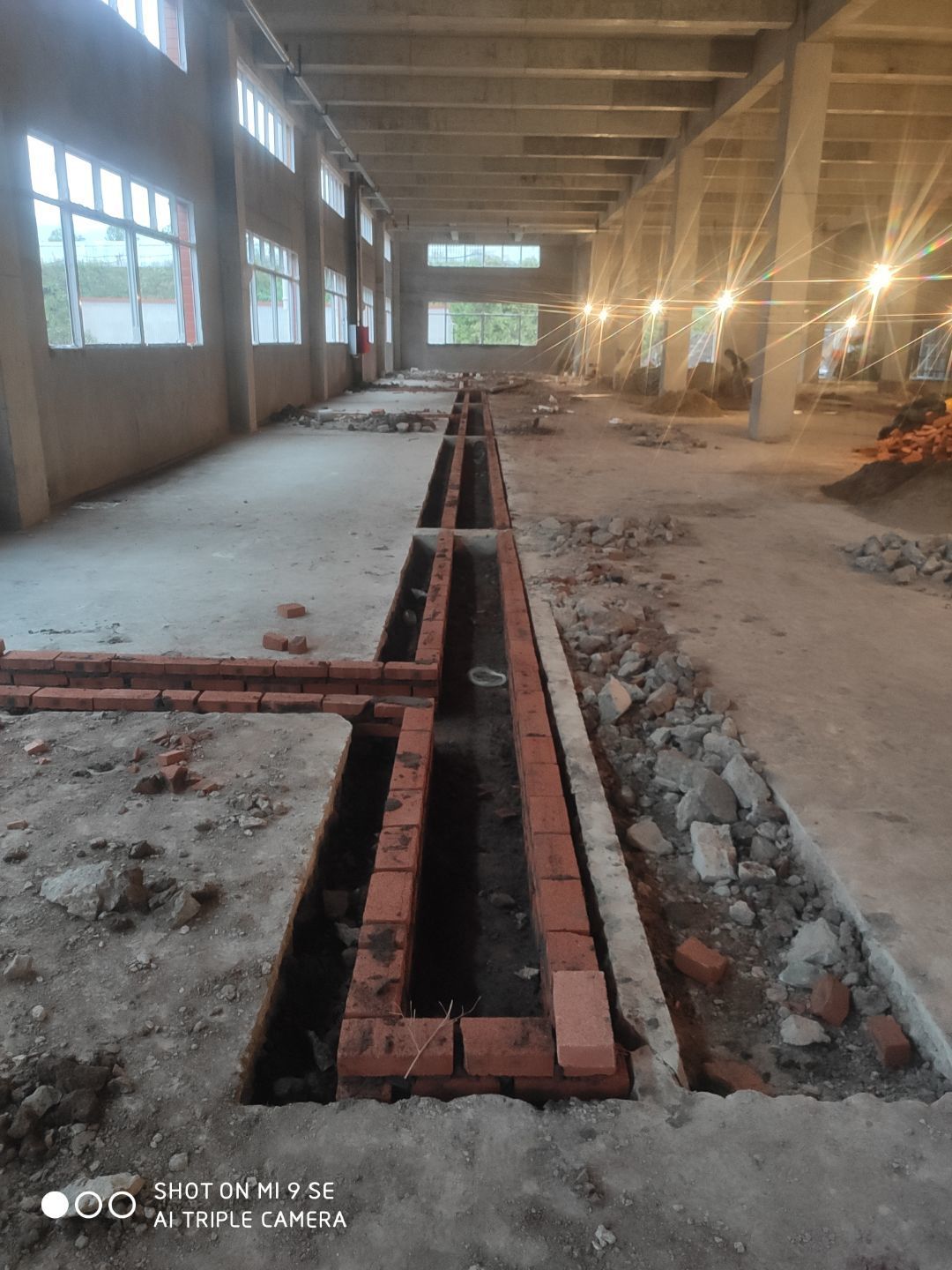

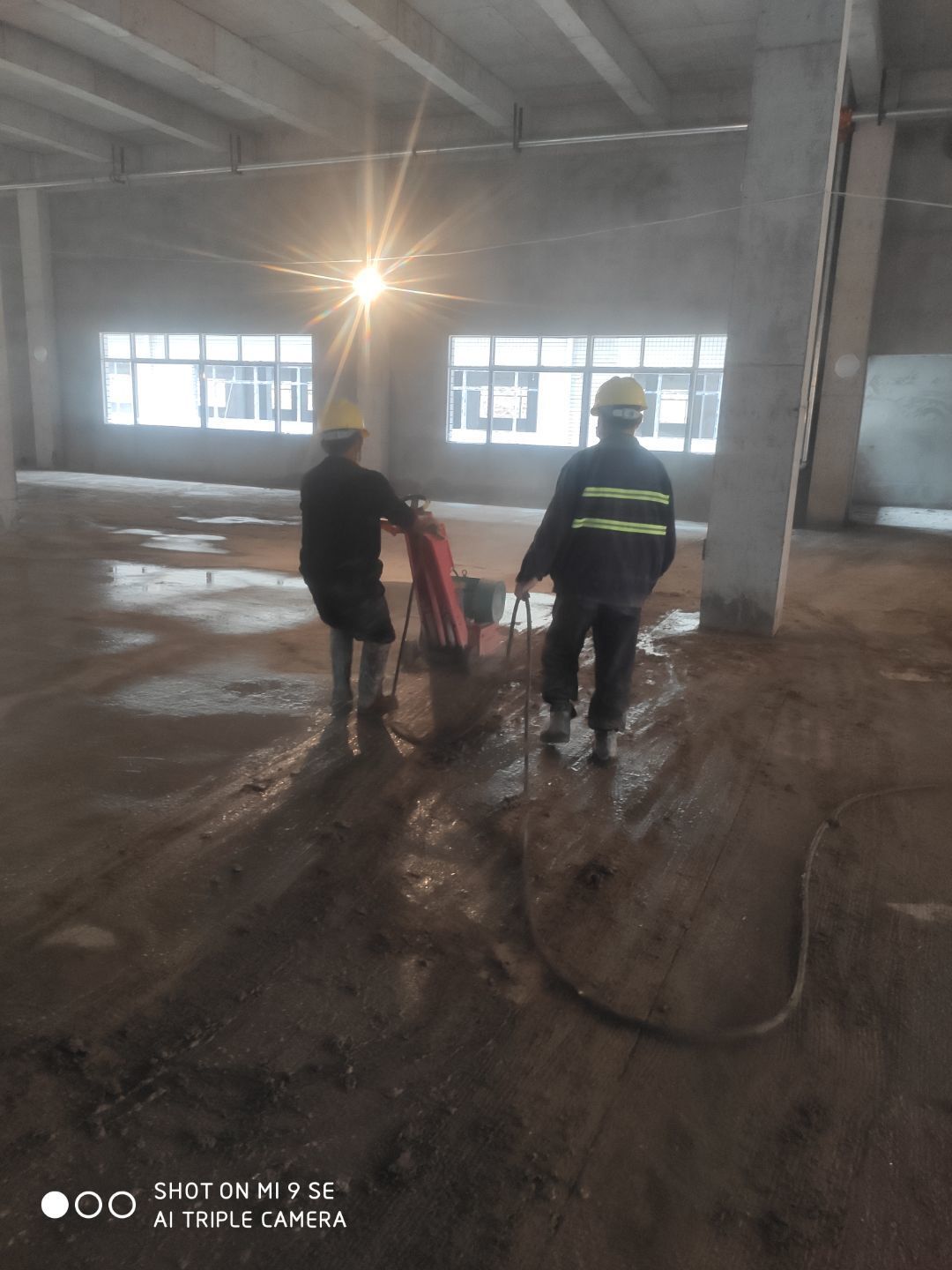

    建渣清理完成,排水管安裝,臨時照明電接通

  • 2020-10-10 09:02:53

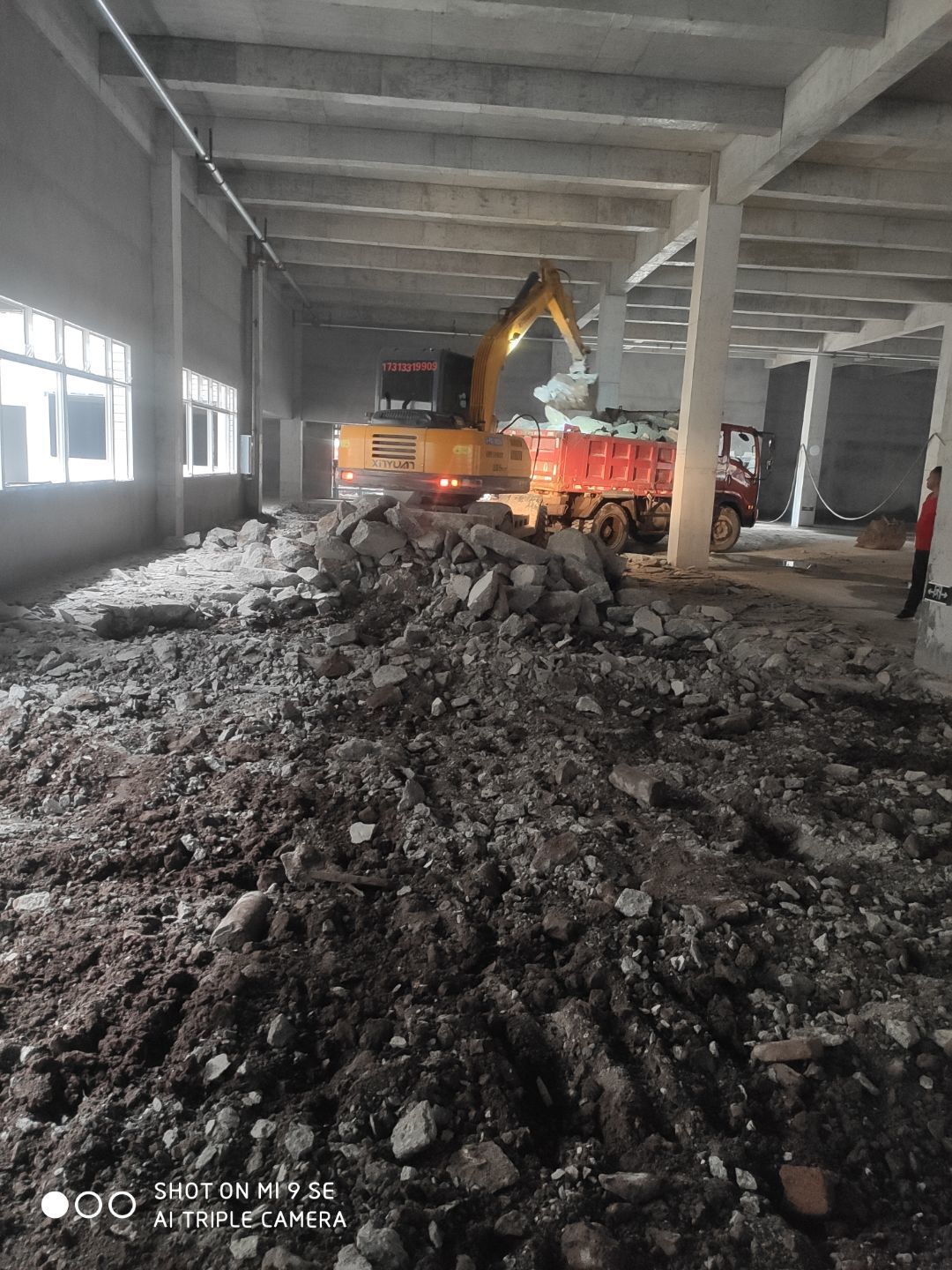

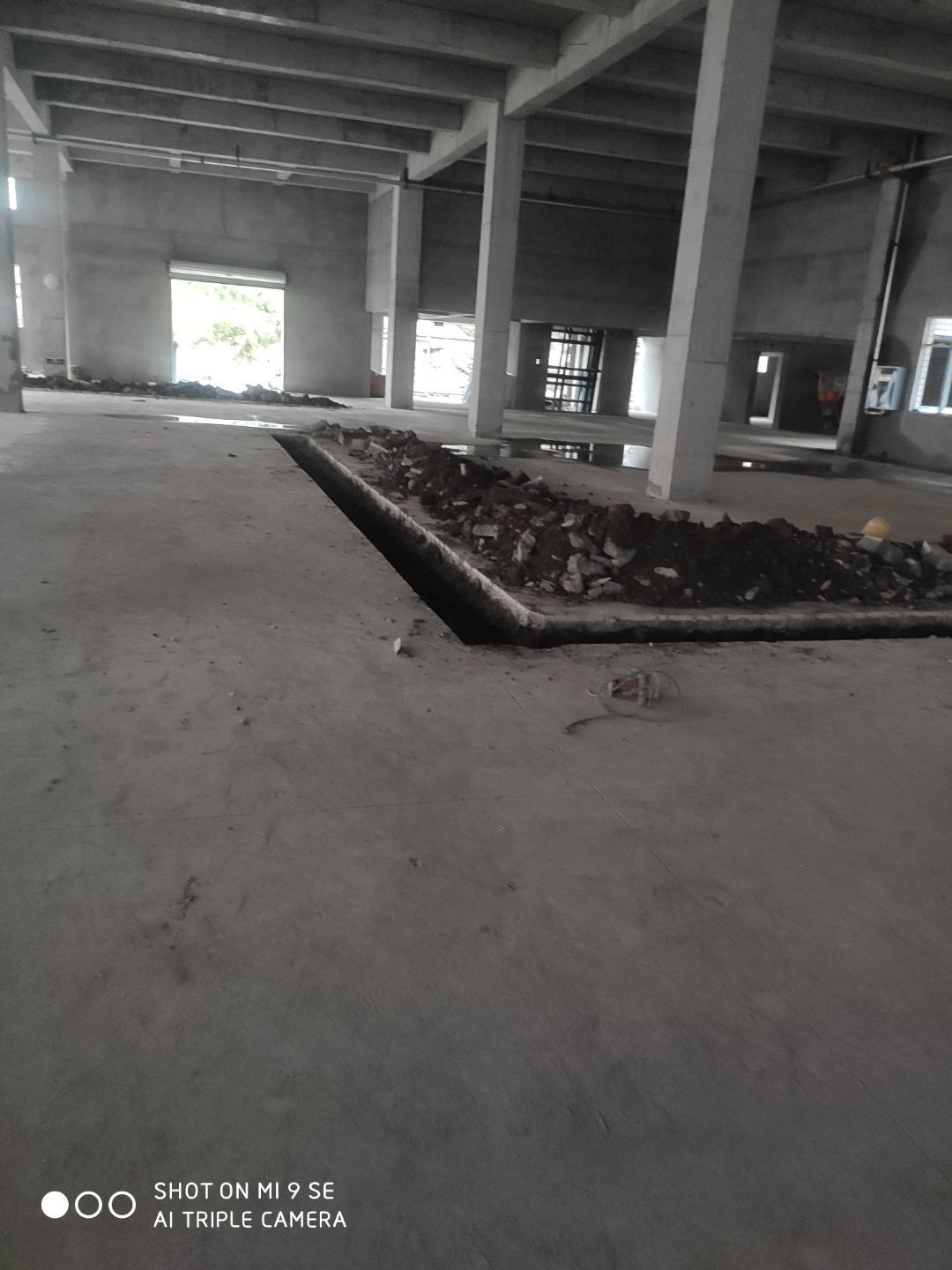

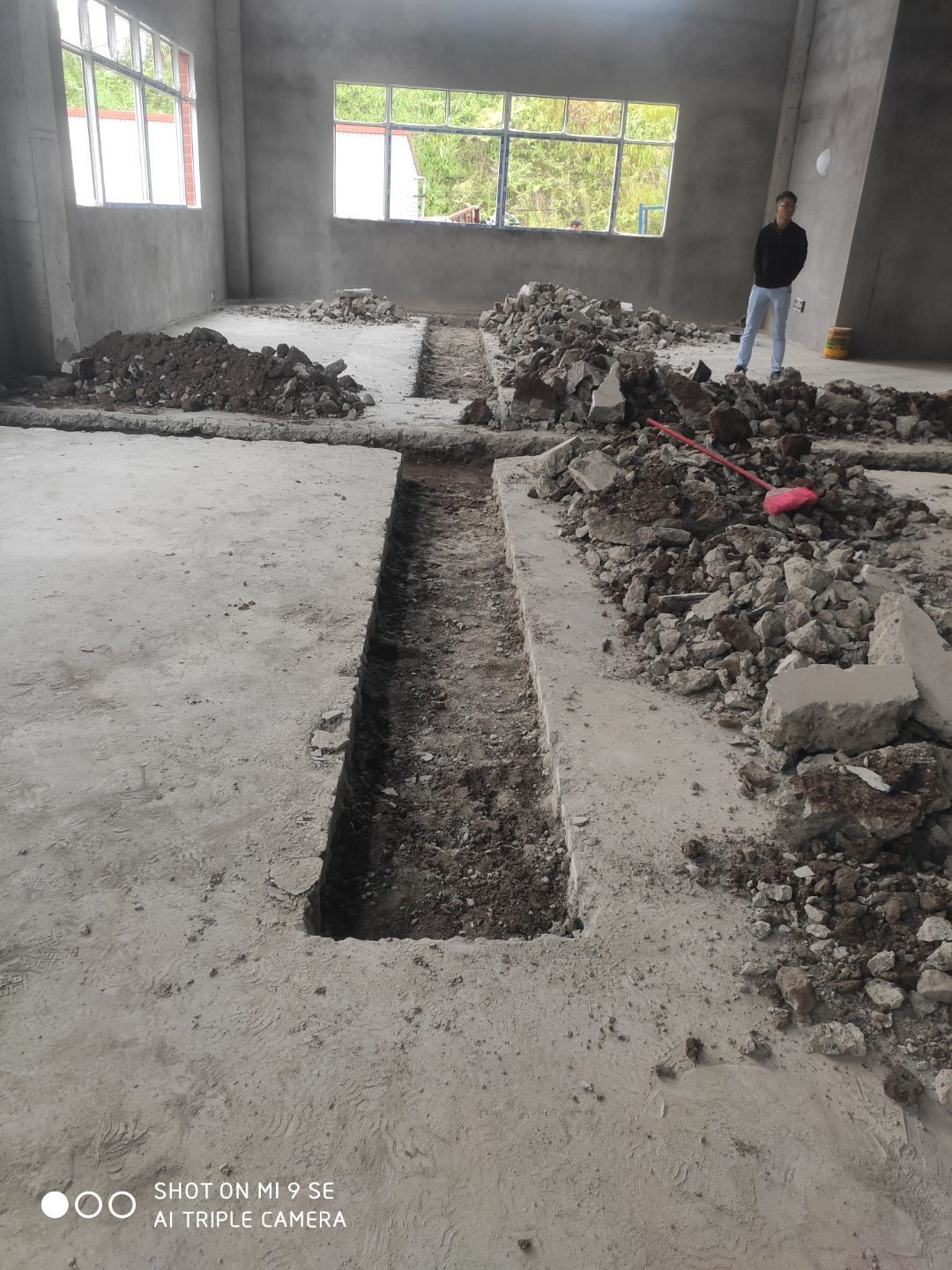

    凍庫水溝開挖完成,建渣開始清理

  • 2020-10-10 09:01:45

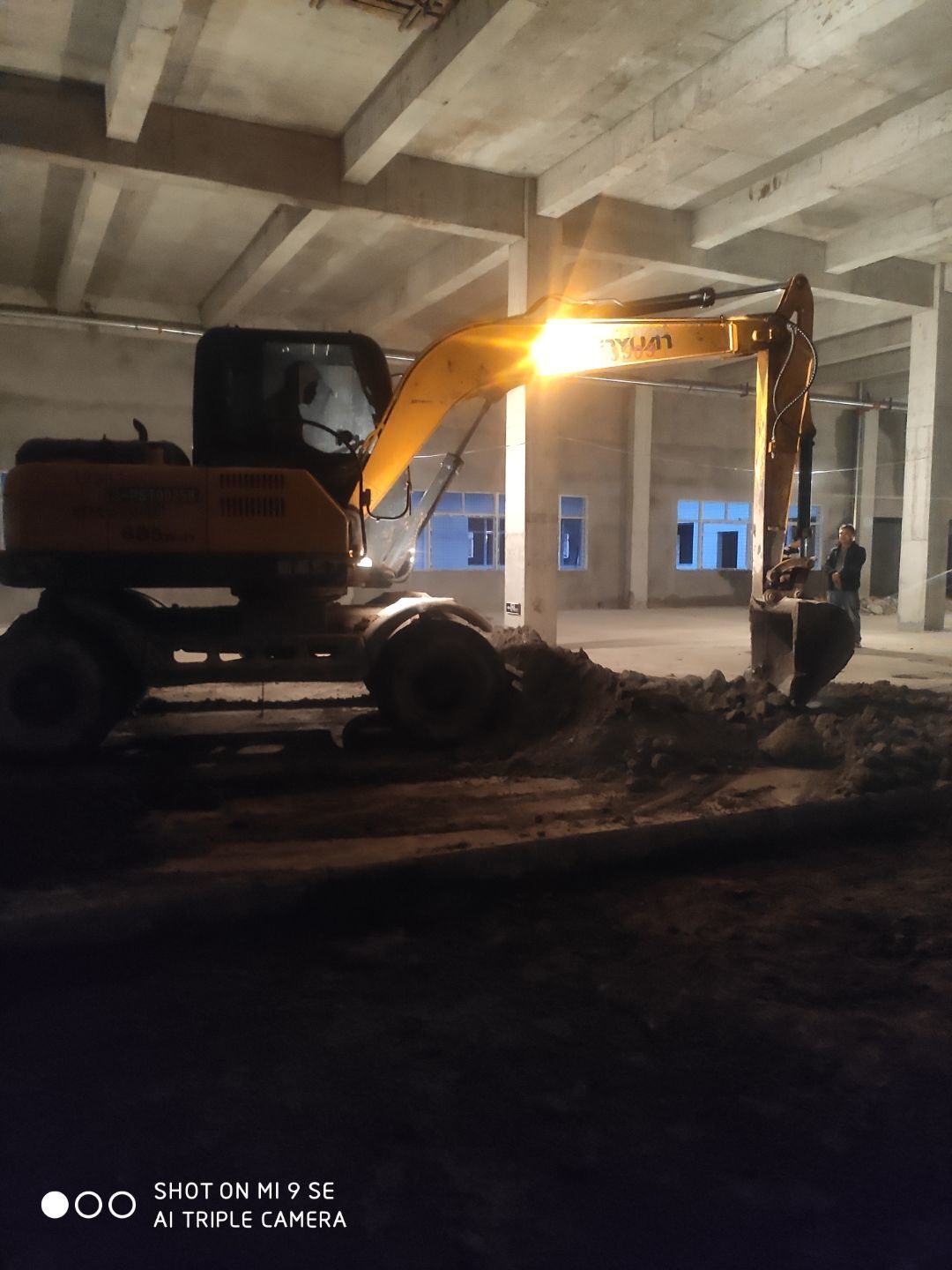

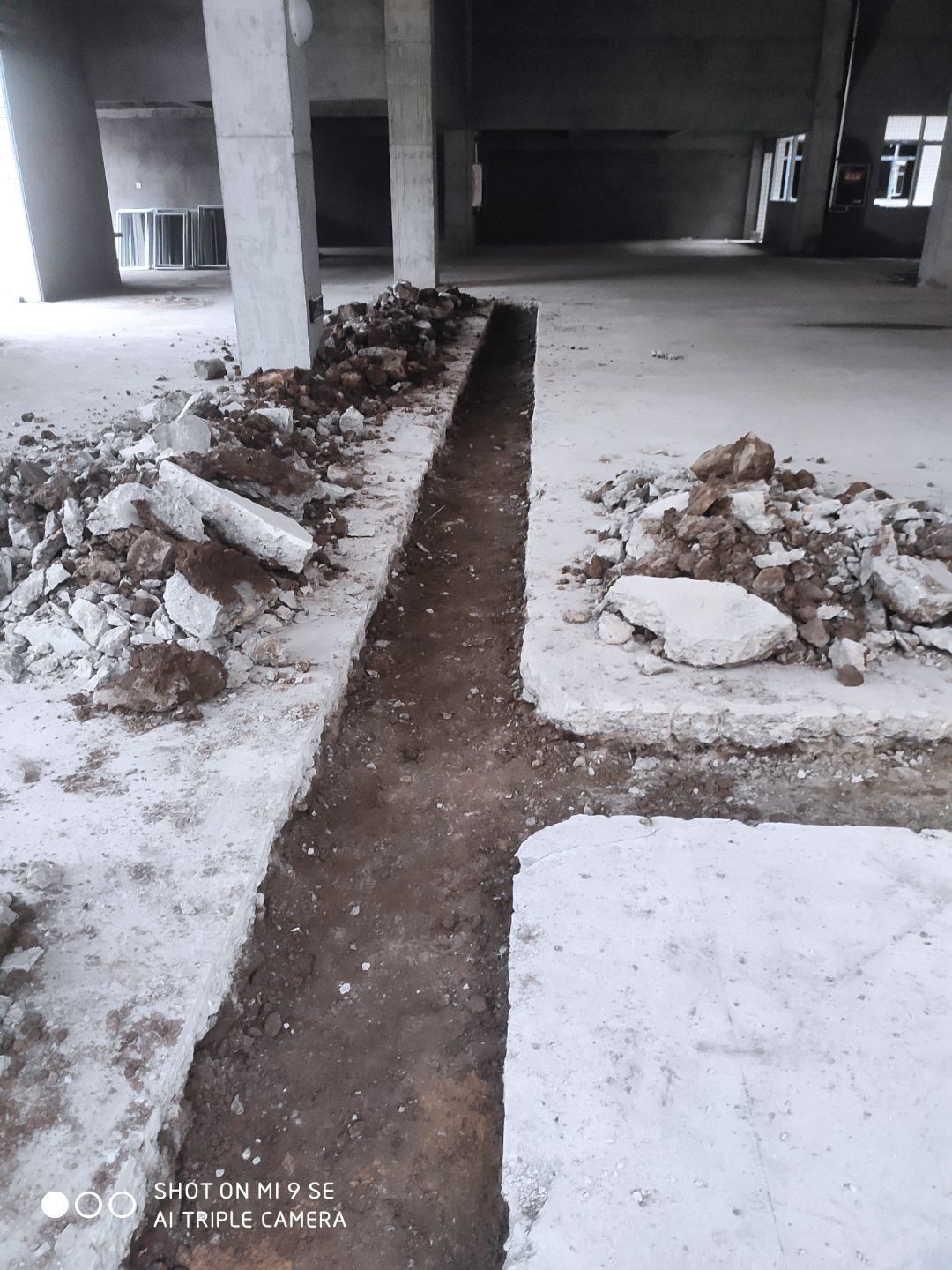

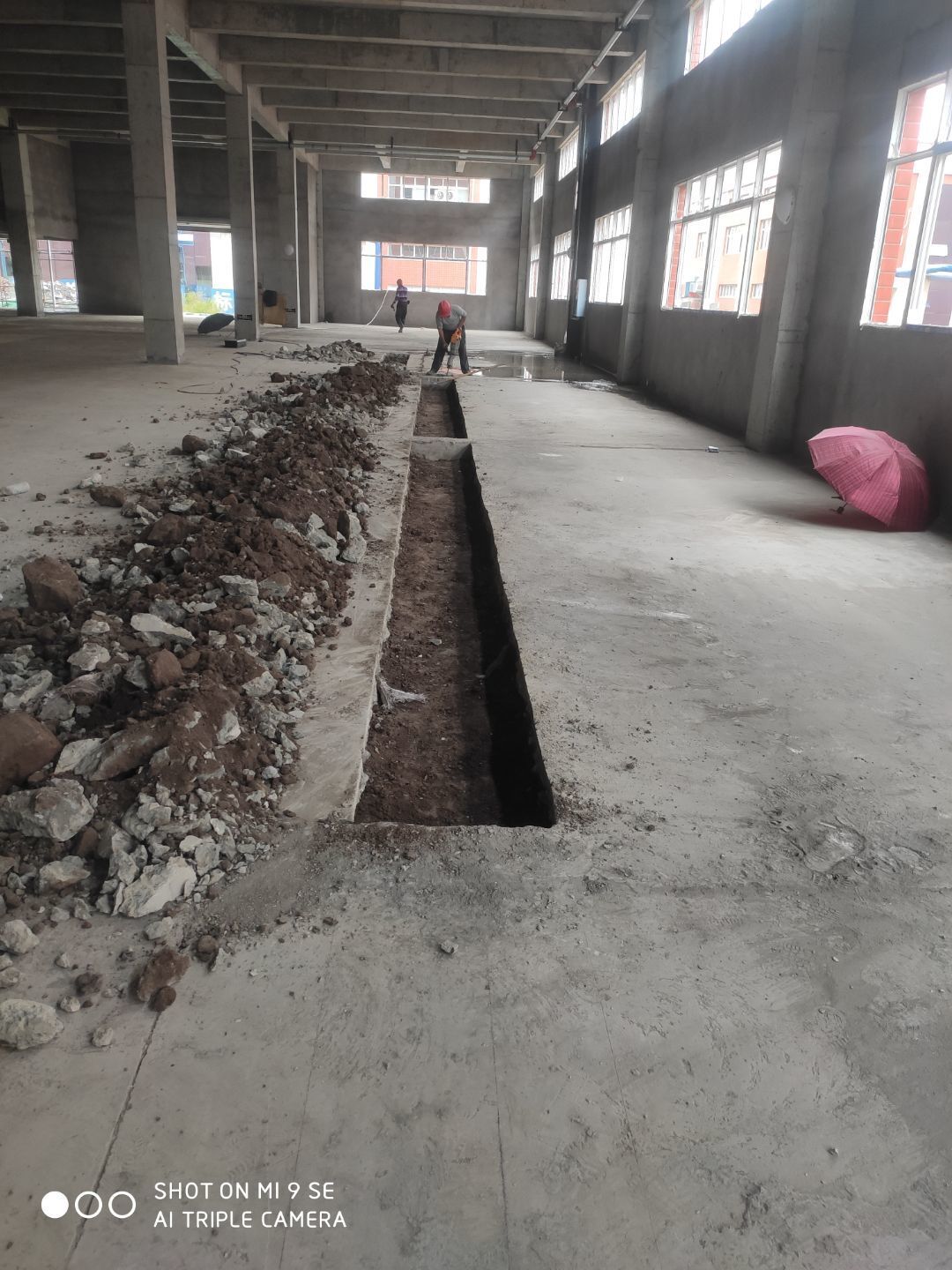

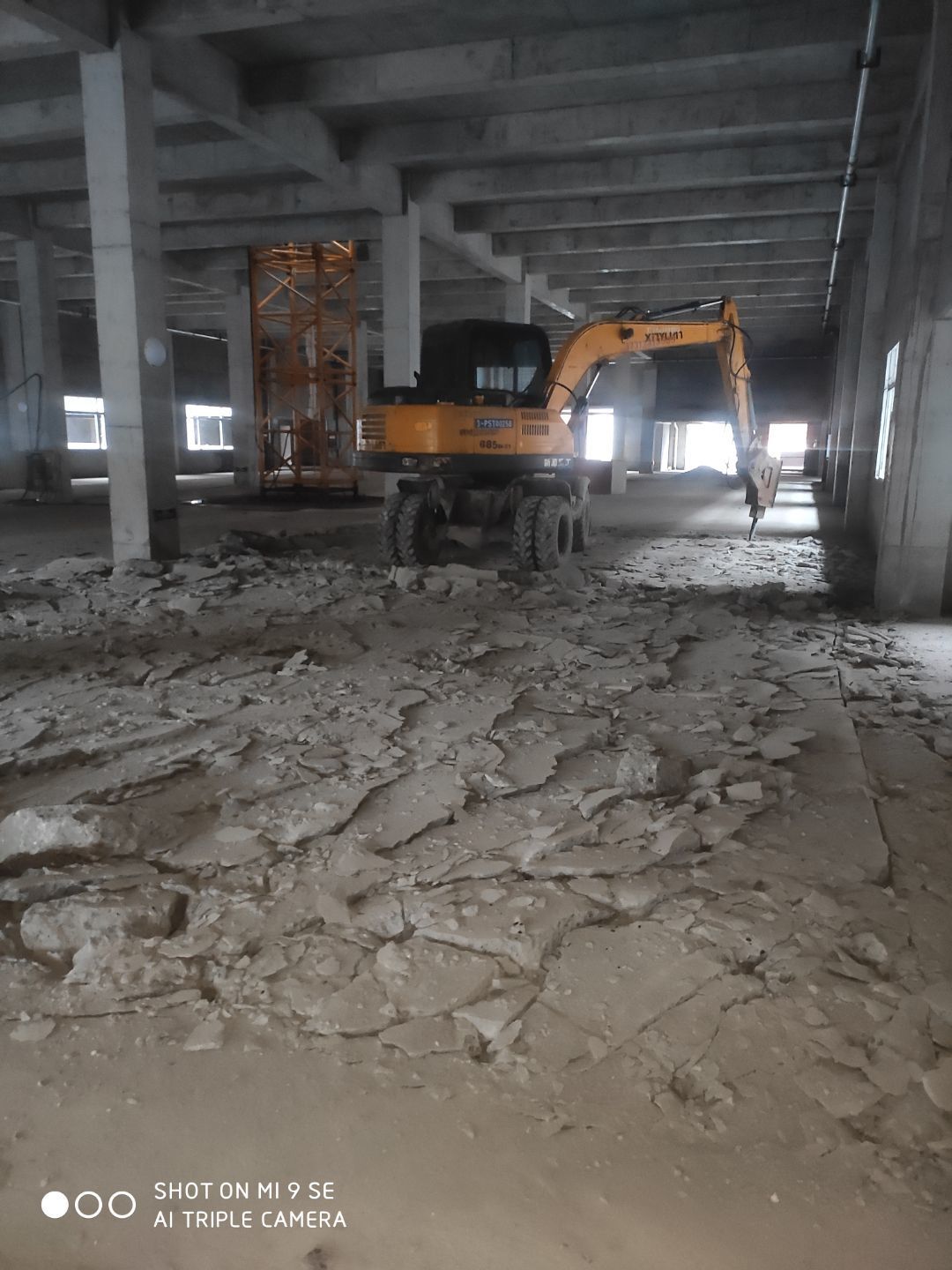

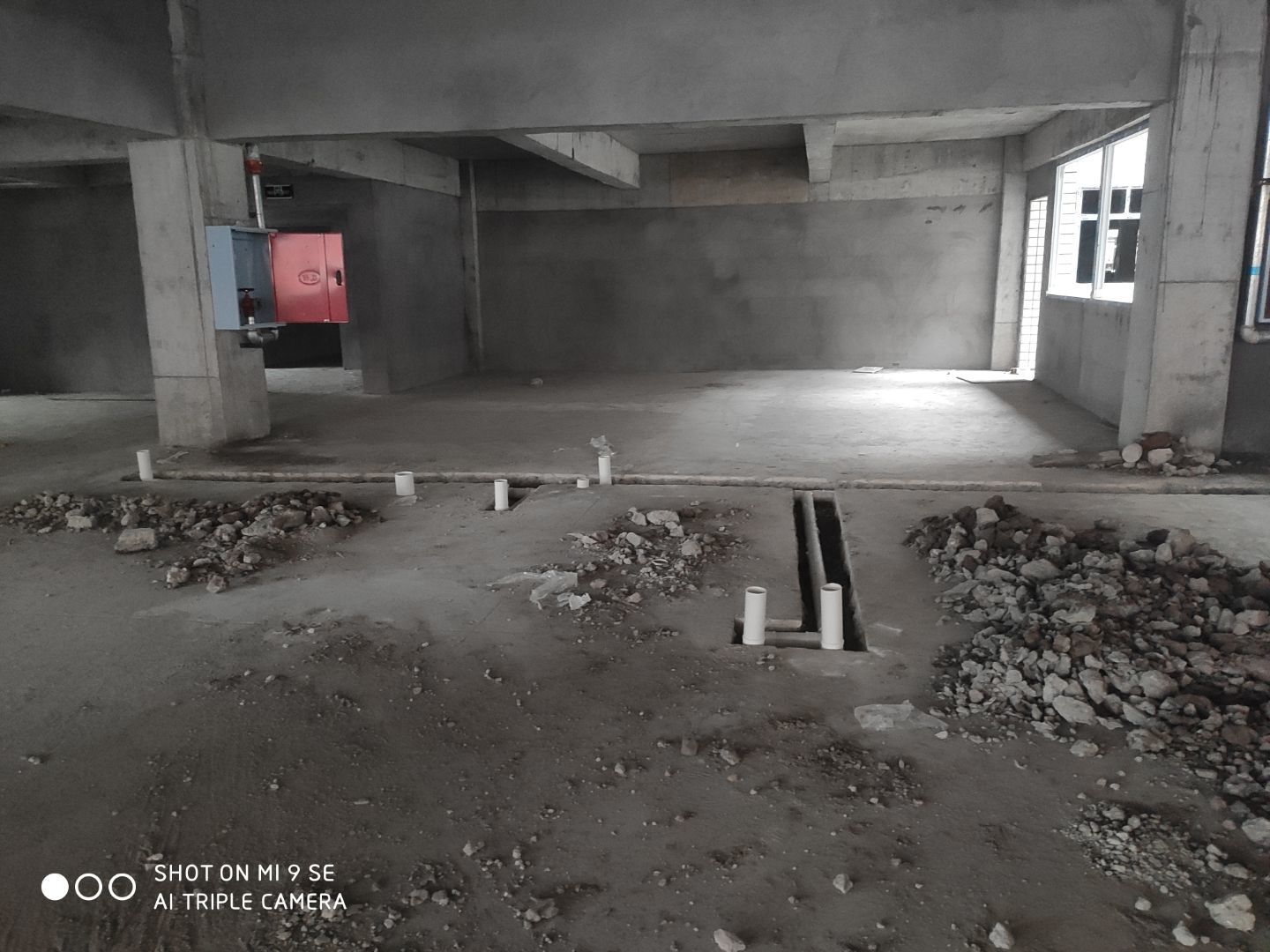

    車間水溝開挖,凍庫開挖

  • 2020-10-10 09:00:30

    現場場地清理,根據圖紙放線
